一、建造师案例题

1.某公路路基防护加固工程,该工程采用的是边坡坡面防护类型,在施工中利用喷射混凝土防护对风化岩石边坡进行防护框格防护。公路路基防护加固工程的封面采用哪些防护形式各种防护形式的适用范围是什么?

题干: 某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m,净宽12m,总长1600m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。
隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90%、87%,其他各项指标符合要求。检查中还发现喷射混凝土局部有裂缝、脱落、露筋等情况。
隧道路面面层为厚度5cm、宽度9m的改性沥青AC-13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80立方米/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5天完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。
2.指出项目部的安全管理中体现了哪些与岗位管理有关的安全生产制度?补充其他与岗位管理有关的安全生产制度。

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于土石填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
3.平地机主要用于进行哪些作业?

题干: 某沿海大桥工程项目,主墩基础是48根桩径为1.60m的钻孔灌注桩,实际成孔深度为55m。大桥所处位置的地层情况为:表层为5m的砾石,以下为30m的卵漂石层,再下层为软岩层。
施工单位进场后,针对本工程的特性,召集各专业技术人员制订了详细的施工管理制度。在施工过程中,发生以下事件:
事件一:在图纸会审中发现存在设计有遗漏问题,施工单位向设计单位发生了“设计变更通知单”。
事件二:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方的试验检测委托。
事件三:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资。
事件四:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监理工程师批准后进行埋置。
4.图纸会审包括哪几个阶段?

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用混凝土中的水泥应采用专用水泥。
(7)施工中用沥青材料和钢材必须符合各项规定。
5.沥青路面施工用石粉宜采用哪些合成性岩石磨制的石粉?

题干: 某施工单位承接了-4 x20 m简支梁桥工程。桥梁采用扩大基础,墩身平均高10 m。项
目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的
江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150 m处,施工

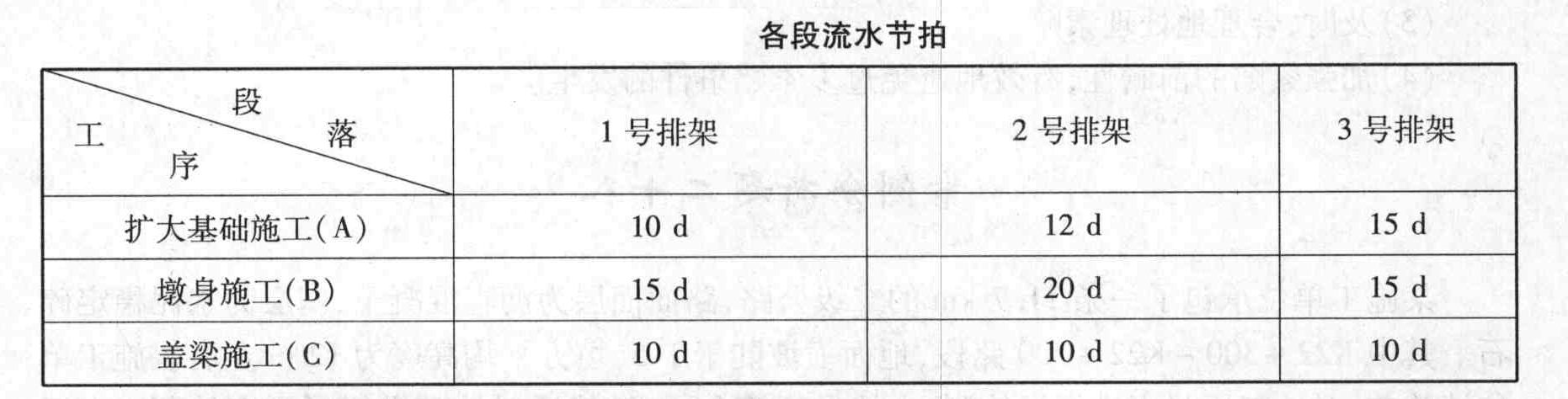

用砂均取自这里。项目部拟就14~ 34排架组织流水施工,见表。

根据施工组织和技术要求,基础施工完成后至少10 d才能施工墩身。
施工期间,还发生了如下事件:
事件1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程
中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何
尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋
运到施工现场,致使墩身施工推迟了10 d开始,承包人拟就此向业主提出工期和费用
索赔。
6.事件1中,承包人的要求是否合理?说明理由。

题干: 某施工单位承接了一条长21km的二级公路的路基、路面工程,路基宽12m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括以下内容:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点、各工序测量原始记录、观测方案布置图、放样数据计算书。
K6+280~K6+910为土质路堑,平均挖方深度约13m,最大挖深21.2m,路段土质为细粒土。施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。由于该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象。经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了,导致毛细水上升,使土的含水量偏高。
7.为解决K6+280~K6+910路段出现的“弹簧”现象,施工单位可采取的技术措施是什么?

题干: 某公路工程项目,施工单位根据该工程作业内容、土质条件和气象条件,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
8.装载机主要是用来进行哪些作业?

题干: 某施工单位甲承接了一座3 x30 m预应力混凝土先简支后连续梁桥工程,下部构造为重

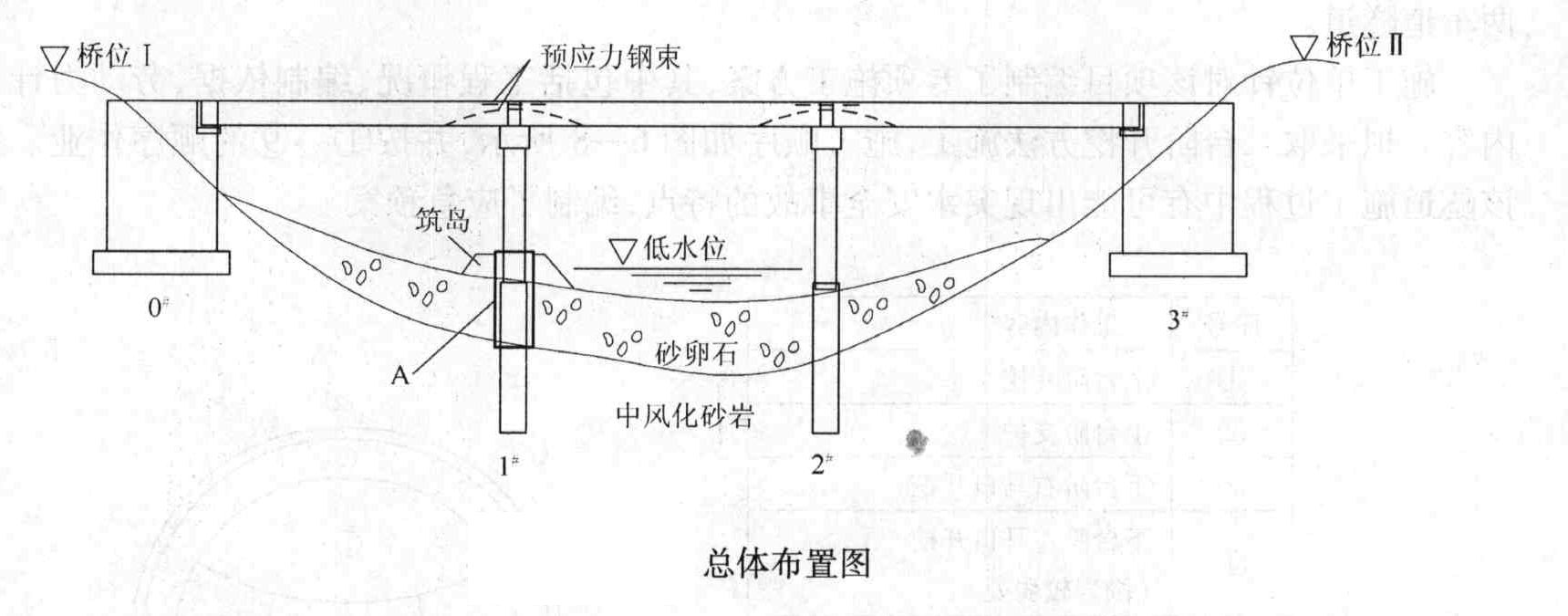

力式桥台和桩柱式桥墩,总体布置如所示。

地质钻探资料揭示,1”、2”墩有厚度5~8 m不等的砂卵石覆盖层,其强度大于25 MPa,卵
石平均粒径为20 cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法
施工。
施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全
隐患排查中的职责。
桥梁上部结构的主要施工工序包括:①安装临时支座;②拆除临时支座;③安放永久支座;
④架设T梁;⑤浇筑T梁接头混凝土;⑥现浇T梁湿接缝混凝土;⑦浇筑横隔板混凝土;⑧张拉
二次预应力钢束。
9.在双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气
象条件,综合分析相关工程和设备的情况,对本工程的施土机械进行了选择和协调。具体施工
中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运
机.装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土 、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
10.常用的推土机有哪几种类型?

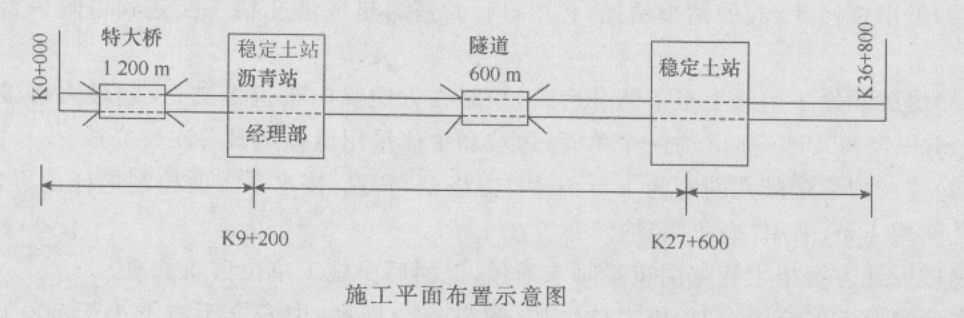

题干: 某施工企业承包了一段36.8 km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25 m。路面结构形式为:基层为两层18 cm的石灰粉煤灰稳定碎石;底基层为一层18 cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7 cm的下面层,6 cm的中面层和5cm的SMA表面层,桥上只铺5 cm的SMA表面层,隧道内为水泥混凝土路面。项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
合同规定沥青材料由业主提供,地方材料由施工单位白采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备工作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800 m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
11.指出石灰类材料质量检验中的两大主要指标。

12.某桥涵工程项目,施工单位项目经理为了确保工程质量,组织有关技术人员对该工程设置了如下质量控制关键点: (1)支架施工。 (2)后浇段收缩控制。 (3)支座预埋件的位置控制。 (4)支座安装型号、方向的控制。 (5)伸缩缝安装质量的控制。 问题 1.质量控制关键点按什么原则设置? 2.该技术人员所列的质量控制点是否妥当?错误的请指出,并补充完整正确的质量控制点?

13.公路工程施工现场生产要素管理包括劳动力组合、主要材料要求、主要机械设备的配置与组合等内容,是项目管理的重要内容,对资源合理配置和有效使用、保证项目实施的颐利进行、降低工程成本起着重要作用。简述选择施工机械的原则。

14.某公路路基防护加固工程,该工程采用的是边坡坡面防护类型,在施工中利用喷射混凝土防护对风化岩石边坡进行防护框格防护。公路路基加固工程的主要功能有哪些?其类型有哪些?

题干: 某二级公路跨河大桥,左岸引桥结构为11×20 m预应力混凝土简支梁桥,柱式墩,
ф1.5 m桩基础。0#桥台至6#墩桩长12—14 m,靠近主桥四跨桩长超过20 m。由于该河段枯水
期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和
起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110 V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。
引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30 cm,其下为砂砾
土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在
该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E5个作业区域,具体布置
见图。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方
法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
15.改正背景中挖孔桩安全控制要点的错误之处。

16.(二)      某沿海大桥工程项目,主墩基础是48根桩径为1.60m的钻孔灌注桩,实际成孔深度为55m。大桥所处位置的地层情况为:表层为5m的砾石,以下为30m的卵漂石层,再下层为软岩层。     施工单位进场后,针对本工程的特性,召集各专业技术人员制订了详细的施工管理制度。在施工过程中,发生以下事件。     事件一:在图纸会审中发现存在设计有遗漏问题,施工单位向设计单位发生了“设计变更通知单”。     事件二:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方的试验检测委托。     事件三:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资;     事件四:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监理工程师批准后进行埋置。     问题:(二)

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为V级。其中左线隧道进口桩号为K15+270,设计控制标高为240.0m,隧道出口桩号为K16+050,设计控制标高为240.0m。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步推进。
(2)为防止地表水危及隧道施工安全,进洞50 m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10 m。
(3)若遇不良地质情况,必须进行超前地质预报,以便提前采取预防措施。
17.改正施工组织设计中第二条的错误做法。

18.某施工单位承接了一条长21km的二级公路的路基、路面工程,路基宽12m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。(2)测量外业工作必须有多余观测,并构成闭合检测条件。(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括以下内容:①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。②各工点、各工序测量原始记录、观测方案布置图、放样数据计算书。K6+280~K6+910为土质路堑,平均挖方深度约13m,最大挖深21.2m,路段土质为细粒土。施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。由于该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象。经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了,导致毛细水上升,使土的含水量偏高。指出施工单位进行路堑开挖所采用方法的名称。采用该方法是否恰当?说明理由。

题干: 某公路工程在施工招标前编制工程预算书,业主委托了某公路工程造价咨询机构进行编
写。双方签订了合同,在合同中约定,造价咨询机构应对该工程的预算单价做分析,经该造价
咨询机构编制的预算价格为3 700万元。
19.公路工程预算中按费率计算的工程项目有哪些?
