题干: 某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。
(1)确定了现场质量检查控制制度,内容如下:
1)工序交接检查:对关键工序或对工程质量有重大影响的工序,要在互检的基础上,组织专职人员进行交接检查,以确保工序合格。
2)停工后复工的检查:因处理质量问题或某种原因停工后再复工时,均应检查认可后方可复工。
3)巡视检查:对施工操作质量应该进行巡视检查。
(2)确定了钻孔桩的质量控制点。内容包括:桩位坐标控制、垂直度控制、清孔质量控制等。
1.项目经理部制订的现场质量检查控制制度有哪些不完善之处?不完整的请补充。

题干: 某施工单位承接了一段长30 km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎
石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图所示。

其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前
一段拌和整修后,留5~8 m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后
立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高
程、宽度、横坡、回弹模量,以评定该分项工程质量。
2.指出二灰基层质量检测评定实测项目中的错项,并补充漏项。

题干: 背景资料:
某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000 立方米(土石比例为6:4),填方249000立方米,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/立方米。施工过程部分事件摘要如下:
事件一:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出发设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/立方米。经测算,变更后的项目总价未超过初步设计批准的概算。
事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件三:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
3.指出事件二中施工方法存在的问题,并提出正确的施工方法。

4.(四)      某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置如下:     (1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机;     (2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车;     (3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。     问题:(四)

题干: 某桥为预应力混凝土简支T梁桥,主墩基础为直径2.0m的钻孔灌注桩,桥址处地质为软岩层,设计深度为20m,采用回转钻进施工法钻孔。施工单位制定了钻孔灌注桩的主要检验内容和实测项目如下:
(1)终孔和清孔后的孔位、孔形、孔径、倾斜度、泥浆相对密度;
(2)钻孔灌注桩的混凝土配合比;
(3)凿除桩头混凝土后钢筋保护层厚度;
(4)需嵌入柱身的锚固钢筋长度。
5.请指出钻孔桩常见质量控制点。

题干: 某高速公路全长50 km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工巾沥青混合料摊铺时发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准备、沥青混合料的拌和、运输、摊铺、压实、接缝的处理等方面,做了如下工作:
1.选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。
2.沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格控制集料加热温度和混合料的出厂温度。
3.根据拌和站的产量,运距合理安排运输车辆,确保运输过程中混合料的质量。
4.设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。
5.压路机采用2台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
6.纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
6.若出厂的混合料出现白花料,请问在混合料拌和中可能存在什么问题?

题干: 某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m,净宽12 m,总长1 600 m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。
隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90%、87%,其他各项指标符合要求。检查中还发现喷射混凝土局部有裂缝、脱落、露筋等情况。
隧道路面面层为厚度5 cm、宽度9m的改性沥青AC-13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80立方米/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5d完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。
7.指出项目部的安全管理中体现了哪些与岗位管理有关的安全生产制度。补充其他与岗位管理有关的安全生产制度。

题干: 某拟建三个结构形式与规模完全相同的桥梁工程,施工过程主要包括:挖基槽、浇筑混凝土基础、墙板与屋面板吊装和防水。根据施工工艺要求,浇筑混凝土基础一月后才能进行墙板与屋面板吊装。各施工过程的流水节拍见下表所列。组织四个专业工作队和增加相应专业工作队的流水施工进度计划。
8.绘制增加相应专业工作队的流水施工进度计划,并计算工期?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图所示。
其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。
9.二灰基层施工准备中,计算机械台数需要考虑哪些因素?

题干: 承担某公路工程项目施工任务的某施工单位根据有关文件和资料对该公路工程质量控制设置了关键点,该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况:
(1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15 d后复工,项目经理在未检查的情况下指示继续施工。
(2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。
10.项目经理在未检查的情况下指示继续施工是否正确?并说明理由。

题干: 某高速公路N合同段段路基工程施工,工期18个月,其中K23+200?K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38?49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。场地清理完毕后,对路基横断面进行测量放样,动土触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基。施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5 d,在雨期,填筑周期达到15 d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料。经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性土两种路堤填料,施工单位随即组织施工。在路堤施工,采用一层粉土,一层砂性土,交错分层水平填筑,每层压实厚度22 cm左右。碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
11.指出施工单位在路堤施工中的错误,并给出正确做法。

题干: 某隧道二次衬砌为厚度40cm的C25模筑混凝土。承包人施工中存在泵送混凝土水灰比偏大;局部欠挖超过限值未凿除;模板移动部分钢筋保护层厚度不足等因素,造成其中一段衬砌完工后顶部、侧墙均出现环向裂缝,局部地段有斜向裂缝,严重者出现纵、环向贯通裂缝,形成网状开裂,缝宽最小0.1mm,最大4mm,必须进行补救处理。
12.根据衬砌裂缝情况,简述其处理措施。

题干: 某高速公路,全长37 km,设计车速130 km/h,路面基层采用粒料基层,施工方法采用填隙碎石施工,施工单位为了保证公路基层的施工质量,从碎石的备料、运输摊铺、撒铺等方面采取了有效的措施。
13.撤铺填隙料和碾压的施工方法有哪几种?

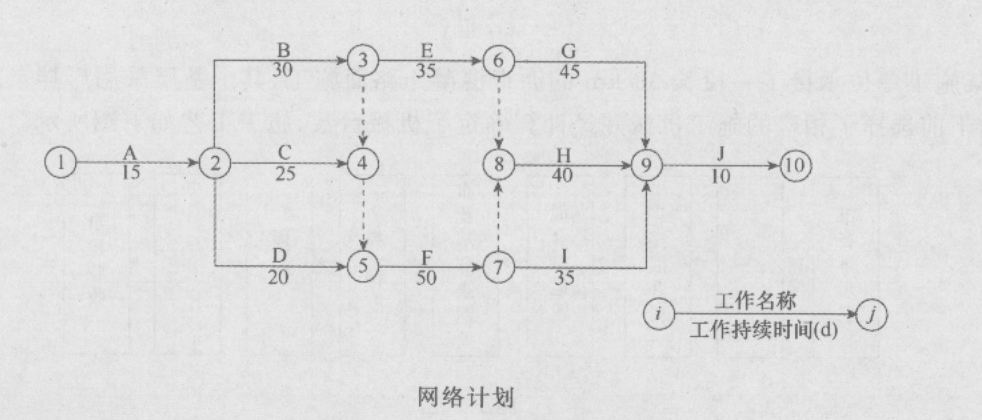

题干: 某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下图所示的网络计划(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生工如下事件:
事件工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8 d;
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8 d,造成施工单位经济损失2000元/d;
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。
14.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地
区,路基横断面以填方3~6m高的路堤为主,借方最大,借方的含石量为40%~
60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天
然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地
基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,
其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经
实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足
碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。
在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成
设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使
当天铺筑工作顺利完成。
15.根据背景材料所述,按施工的先后顺序列出砂井的施工工艺。

16.(二)      某沿海大桥工程项目,主墩基础是48根桩径为1.60m的钻孔灌注桩,实际成孔深度为55m。大桥所处位置的地层情况为:表层为5m的砾石,以下为30m的卵漂石层,再下层为软岩层。     施工单位进场后,针对本工程的特性,召集各专业技术人员制订了详细的施工管理制度。在施工过程中,发生以下事件。     事件一:在图纸会审中发现存在设计有遗漏问题,施工单位向设计单位发生了“设计变更通知单”。     事件二:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方的试验检测委托。     事件三:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资;     事件四:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监理工程师批准后进行埋置。     问题:(二)

17.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱;基坑排水施工采用帷幕法施工;地基的加固方法采用换填法。帷幕法施工的具体方法包括哪些?

题干: 某施工单位在某桥梁工程施工过程中,为落实成本控制目标,进行了项目成本考核。在结合项目施工方案、施工手段和施工工艺等的基础上,针对项目不同的管理岗位人员,分别确定了成本目标责任制,现摘录该施工单位合同预算员的管理责任如下:
(1)参加对外的经济合同的谈判和决策;
(2)科学合理地布置施工现场平面,为文明施工、减少浪费创造条件;
(3)及时反馈和研究工程发生的变更,做好索赔,增加收入;
(4)严格执行限额领料制度;
(5)根据需要安排机械施工,减少机械使用成本;
(6)控制非生产支出。
18.请判断以上的职责中,哪些是合同预算员的责任?

题干: 75
某桥梁包括引道长15.762km,是按照双向六车道、行车时速120km的高速公路标准设计的。通过公开招标,业主选定甲施工单位为该大桥的承建商,负责大桥的施工。在开工前,施工单位编制了详细的施工组织设计,以确保工程进度、质量、成本、施工现场等目标的实现,并拟定了现场生产要素管理的具体要求和措施。
19.施工现场材料工作流程包括哪些内容?

20.某公路工程项目,在某段隧道施工中的部分爆破作业安全技术要点是:
(1)爆破加工房应设在洞口30m以外的安全地点;
(2)爆破后必须经过5分钟通风排烟后,检查人员方可进入工作面,检查有无盲炮及可疑现象,有无残余炸药或雷管,顶端两帮有无松动石块,支护有无损坏与变形等;
(3)一个爆破工一次点燃的导火索根数不宜少于3根;
(4)有轨机动车运送爆破器材时其行驶速度不得超过3m/s;
(5)装炮时应使用木质炮棍装药,严禁火种,无关人员与机具等均应撤至安全地点;为防止点炮时发生照明中断,爆破工应随身携带手电筒,严禁用明火照明。
以上爆破作业安全技术要点是否妥当?请改正或说明理由。

题干: 某二级公路跨河大桥,左岸引桥结构为11跨20 m预应力混凝土简支梁桥,柱式墩,1.5 m桩基础。墩桩长12~14 m,靠近主桥四跨桩长超过20 m。由于该河段枯水期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110 V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。
引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30 cm,其下为砂砾土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E五个作业区域,具体布置如下图所示。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
21.C、D、E施工作业区域布置是否合理?说明理由。

题干: 某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。
22.公路工程施工的组织形成包括哪几种?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气
象条件,综合分析相关工程和设备的情况,对本工程的施土机械进行了选择和协调。具体施工
中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运
机.装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土 、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
23.沥青路面压实机械主要有哪几种?

题干: 某大型桥梁工程,主跨为50 m预应力钢筋混凝土简支T形梁,T梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理作了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,施工单位针对施工现场的地质条件为卵石和漂石,所以采用液压旋挖钻孔机进行钻孔施工。
24.公路工程施工的组织形成包括哪几种?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体
施工中的部分工程施工机械的配置如下:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机;
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车;
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
25.水泥混凝土路面施工主要机械设备有哪些?

26.(三)      某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作一就位一下汽一清基和浇筑水下混凝土一拆除钢套箱;基坑排水施工采用帐幕法施工;地基的加固方法采用换填法。     问题:(三)

27.某公路工程项目,在施工过程中出现以下情况:
(1)某安全警示牌妨碍高处作业,经工地安全员批准后拆移;
(2)拆除高处模板时自上而下进行,先拆除承重部分,后拆除非承重部分;
(3)起重机械在距沟槽坑边2m处停置进行作业;
(4)在进行露天作业时,为了提高工作效率,一人连续点火15根。
判断以上施工过程中的操作是否妥当?并说明理由或改正。

题干: 某二级公路全长68.53km,施工期气候干燥,气温较低。全路段的土质有粉质黏土、砂性土。当地石灰产量很多。设计单位根据相关情况在路面结构设计中采用了石灰稳定土无机结合料基层,面层为沥青混凝土。施工单位采用路拌法施工基层。为了保证石灰稳定土基层的强度,施工单位对土质进行了改善,施工中还对压实度进行了控制,在沥青混凝土面层施工前,在K30+500~K37+800段发现已成型的石灰稳定土基层表面产生大量裂缝。
28.如果选用砂性土,可采用什么方法进行改善?

29.(四)      某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置如下:     (1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机;     (2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车;     (3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。     问题:(四)

30.(二)      某城市进行城市道路改造,拟新建一条长10km的城市一级道路,承包商为了保证工程按期按质完成,在施工前首先编制了施工组织设计,在编制路基工程施工组织设计时,除了与总体施工组织设计内容基本相同外,还根据路基工程施工的自身特点,在确定施工方案和进度计划时,重点考虑了以下情况。     (1)施工进度计划;     (2)布置好堆料点、运料线、行车路;     (3)钻爆作业设计;     (4)弃渣场设计;     (5)工地施工组织;     (6)生产要素配置;     (7)施工方法和土石方调配方案。     问题:(二)

题干: 承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况:
(1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。
(2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。
31.项目经理在未检查的情况下指示继续施工是否正确?并说明理由。

32.某施工单位承接了农村公路的5 x16 m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5 cm厚沥青混凝土,采用租赁摊铺机摊铺。桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。在施工中发生了如下事件:事件(1):施工单位购买了三套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。事件(2):在桥面施工过程中,施工单位安装伸缩缝后即进行5 cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。针对事件(2),改正错误之处。若按背景所述方法E工,可能产生哪些质量病害?

题干: 某三跨预应力混凝土连续刚构桥,跨度为80m+135m+80m,采用悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。在施工过程中发现,悬臂现浇混凝土箱梁拆模后准备张拉预应力索时,箱梁腹板混凝土出现了裂缝,且是呈一种有规律地出现于与底板约呈45的斜裂缝。
33.采取什么措施可以防止此类裂缝的发生。

34.(二)      某沿海大桥工程项目,主墩基础是48根桩径为1.60m的钻孔灌注桩,实际成孔深度为55m。大桥所处位置的地层情况为:表层为5m的砾石,以下为30m的卵漂石层,再下层为软岩层。     施工单位进场后,针对本工程的特性,召集各专业技术人员制订了详细的施工管理制度。在施工过程中,发生以下事件。     事件一:在图纸会审中发现存在设计有遗漏问题,施工单位向设计单位发生了“设计变更通知单”。     事件二:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方的试验检测委托。     事件三:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资;     事件四:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监理工程师批准后进行埋置。     问题:(二)

题干: 某公路工程施工项目由某路桥工程公司进行施工。该施工单位根据施工组织设计的要
求,路基工程施工工期为10个月,在施工中发现了湿陷性黄土,施工单位遂对其进行了处理。
在路基石方的施工中采用了洞室施工方法。按照施工程序和施工要领对纵坡为14%的路堤
进行填土。
35.填土路堤的施工方法有哪几种?该工程中应采用哪一种?
