2025年04月24日造价工程师案例分析造价师案例题26

题数: 答题时间:120分钟
专业:案例分析

一、造价师案例题

题干: 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。
合同中有关工程价款及其支付的条款如下:
1.分项工程清单中含有两个分项工程,工程量分别为甲项4500立方米,乙项31000立方米,清单报价中,甲项综合单价为200元/立方米,乙项综合单价为12.93元/立方米,乙项综合单价的单价分析表见表6-11。当某一分项工程实际工程量比清单工程量增加超出15%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少15%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1。

2.措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措施费用以分部分项工程量清单计价合价为基数进行结算。剩余的4项措施费用共计16万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最后一个月结清,多退少补。
3.其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。
4.规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。
5.工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。
6.该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。

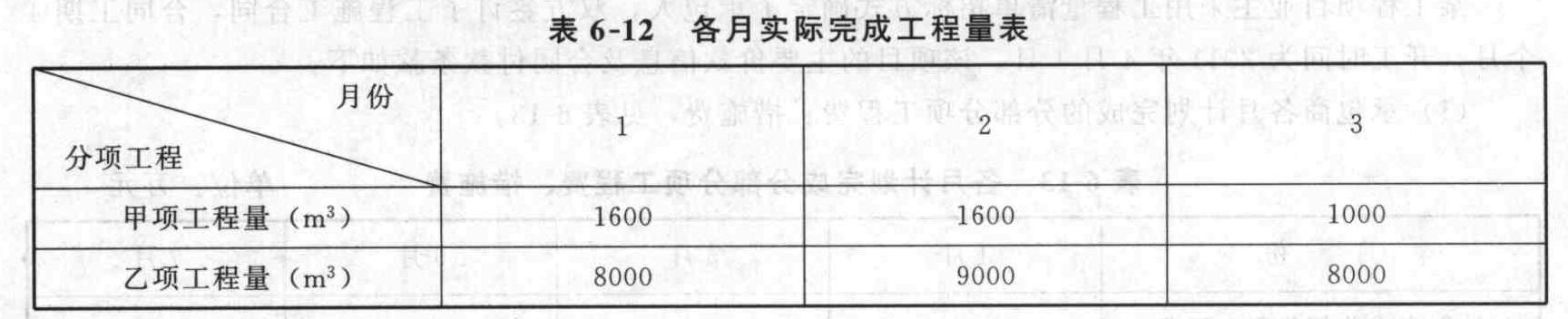

合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表6-12所示。

1.各月的分部分项工程量清单计价合计是多少万元?并对计算过程作必要的说明。

2.某部件成本为14500元,现拟对其进行改进,目标成本为13000元,在进行价值分析时,共划分出五项功能F1、F2、F3、F4、F5,各功能的目前成本分别是4500元、3200元、3500元、1700元、1600元。对各个功能的重要性系数采用0-1评分法来确定,共请了10名人员来参加功能的评价,这10个人对各个功能的重要性共得出了3种排序:①F1>F2>F3>F4>F5(其中,“>”表示前者较后者重要,下同),有2人按这种排序给分;②F1>F3>F2>F4>F5,有5人按这种排序给分;③F1>F3>F2>F5>F4,有3人按这种排序给分。 计算各功能的目标成本、应降低额及改进顺序,补充表2-60。(功能指数保留三位小数,其余保留整数)

3.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 砖基础每立方米用工1.22工日,日工资单价为32元/工日,材料费合计146.30元,机械费为2.60元;计算承包商砖基础的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。

题干: 某机械化施工公司承担了某工程的基坑土方施工。土方量为10 000立方米,平均运土距离为8 km,计划工期为10天,每天一班制施工。该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10 t自卸汽车各10台,其主要参数见表。

4.根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少?(计算结果保留两位小数)

5.某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)等5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分如表所示。每个方案的得分为四位专家评分的算术平均数。 计算各项设计方案的加权综合得分,并按加权综合得分最高者中标的原则确定中标方案。各指标平均得分如表所示。

题干: 某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。
6. 在B工作延误10d.塔吊使用顺序为先E后G的条件下,甲方提出为确保工期将J工作压缩5d是否可行,若可行乙方提出下列要求:J工作压缩5d增加赶工费25000元,塔吊闲置15d每天补偿塔吊租赁费600元;由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元,乙方上述要求是否合理?

题干:

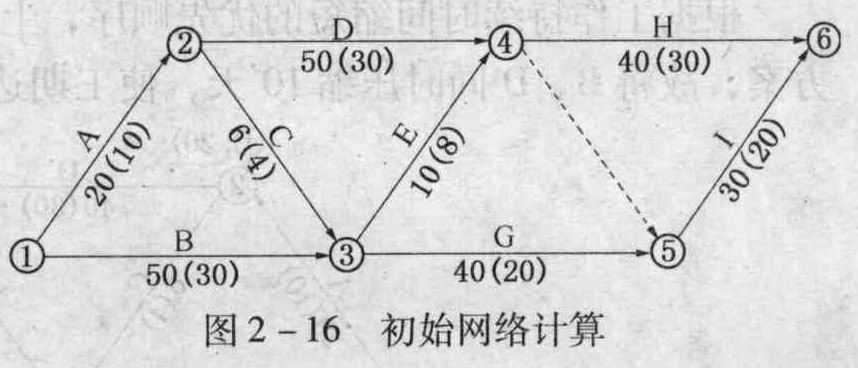

已知网络计划如图2-16所示,箭线下方括号外为正常的持续时间,括号内为最短持续时间,假定要求工期为100天。根据实际情况并考虑选择缩短持续时间的关键工作宜考虑的因素,缩短的优先顺序为B、C、D、E、G、H、I、A。

7.试对网络计划进行优化。

题干: 某施工单位承包了一外资工程,报价中现场管理费费率为10%,企业管理费费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/平方米和460元/立方米。该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。施工单位各月的计划工作量如所示。

A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表所示。
8. B分项工程的单价调整系数为多少?每月结算工程款各为多少?

题干: 本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。
I.土建工程
某工程楼面如图所示。梁纵向钢筋通长布置,8m长一个搭接,搭接长度1.2Lt,Lt为40d。梁箍筋弯钩长度每边10d。梁混凝土保护层25mm。

注:所有墙厚均为240,Z-1柱、构造柱截面240×240。
该工程分部分项工程量清单项目综合单价的费率:管理费率12%,利润率7%。其他相关资料如表3-88所示,“分部分项工程量清单计价表”(管理费、利润均以人工工费、材料费、机械费之和为基数计取)如表3-89所示。
9.依据《建设工程工程量清单计价规范》(GB 50500-2008),将项目编码、综合单价、合价及综合单价计算过程填入表3-89“分部分项工程量清单计价表”的相应栏目中。

10.某建设项目,土建与安装工程分别进行招标,其中安装工程招标过程中发生了如下事件: 事件一:(1)招标方于5月8日(即确定5月23日为投标截止时间)发出招标文件。文件中特别强调由于时间较急,要求各投标人于5月23日之前提交投标文件,并于5月10日停止出售招标文件,6家单位领取了投标文件。 (2)招标文件中规定,如果投标人的报价高于标底15%以上一律确定为无效标。招标方请咨询机构代为编制了标底,并考虑投标人存在着为招标方有无垫资施工的情况编制了两个标底以适应投标人情况。 (3)5月15日投标方通知各投标人,原招标工程中的土方量增加20%,项目范围进行了调整,各投标人据此对投标报价进行计算。 (4)招标文件中规定投标人可以用抵押方式进行投标担保,并规定投标保证金额为投标价格的5%,不得少于100万元,投标保证金有效期时间同于投标有效期。 (5)按照5月23日的投标截止时间,外地的一个投标人于5月21日从邮局寄出了投标文件,由于天气原因5月25日招标人收到投标文件。本地A公司于5月22日将投标文件密封加盖了本企业的公章并由准备承担此项目的项目经理本人签字,按时送到招标方。本地B公司于5月20日送达投标文件后,5月22日又递送了降低报价的补充文件。补充文件未对5月20日送达文件的有效性进行说明。本地C公司于5月19日将投标文件送达招标人后,考虑到自身竞争实力于5月22日通知招标方退出竞标。 (6)开标会议由本市常务副市长主持。开标会上对退出竞标的C公司未宣布其公司名称。本次参加投标的单位仅有5个,开标后宣布各单位报价与标底时才发现,5个单位报价均高于标底20%以上,投标人对标底的合理性当场提出异议。与此同时招标方宣布5家投标报价均不符合招标文件规定,此次招标作废,请投标人等待通知,若某投标人退出竞标,其保证金在确定中标人时退还。三天后招标方决定6月1日重新招标,7月15日经评标委员会评定本地区无中标单位,由于外地某公司报价最低,确定其为中标人。 (7)7月16日发出中标通知书,通知书中规定,中标人自收到中标书之日起30日内,按照招标人和中标人的投标文件签订书面合同。 (8)中标单位签订合同后,将中标工程项目中的2/3工程量分包给某未中标投标人E,未中标投标人E又将其转包给外地区的农民施工单位。土建工程公开招标,经资格预审5家单位参加投标,招标方确定的评标原则如下: ①采取综合评分法选择综合分值最高的单位为中标单位。评标中,技术性评分占总分的40%,投标报价占60%。技术性评分中包括施工工期、施工方案、质量保证措施、企业信誉四项内容各占总评分的10%,其中每单项评分满分为100分。 ②计划工期为40个月,每减少一个月加5分(单项),超过40个月为废标。 ③设置复合标底,其中招标方标底(6000万元)占60%,投标方有效报价的算术平均数占40%。各单位报价与复合标底的偏差度在±3%内为有效标,其中-3%对应满分100分,每上升1%扣5分。 ④企业信誉评分原则是以企业近三年工程优良率为标准,100%为满分,如有国家级获奖工程,每项加20分,如有省级优良工程每项加10分:项目班子施工经验评分原则是以近三年来承建类似工程和承建总工程百分比计算,100%为100分。该项目施工方案质量保证措施得分由评委会专家评出。该项得分=优良率×100+优质工程加分+类工程比×100。 如表所示。 事件二:环宇公司考虑竞争对手情况最后报价时将基础工程部分的直接工程费由5000万元降为4000万元,并确定措施费为直接工程费的12%,间接费为直接费的10%,利润率为直接费与间接费之和的8%,税率为3.5%。 事件三:在施工招标的同时,进行了生产设备公开招标,经技术性评审后,评委会决定从A、B两设备中选定一种。两种设备商务性评审主要考虑设备的资金时间价值。设备A使用寿命期为6年,设备投资10000万元,年经营成本前三年均为5500万元,后三年均为6500万元,期末净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年经营成本前三年均为5000万元,后三年均为6000万元,期末净残值为4500万元。该项目投资财务基准收益率为15%。 (1)用年费用法比较选择设备更新最优方案。(2)如果设备B使用寿命期为9年,最后三年经营成本均为7000万元,期末净残值为2000万元,其他数据不变,用费用现值法比较选择最优方案(以最小寿命期作为共同研究期)。注:

11.某汽车发动机项目,在选址定点时有两个不同方案,甲方案在浙江某工业区,乙方案在山东某地。根据项目方案评分值计算表(见表),运用“多因素评分优选法”对两个方案进行评比。

12.某工程柱下独立基础如图所示,共18个。已知:土壤类别为三类土:混凝土现场搅拌,混凝土强度等级:基础垫层CIO,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填均按天然密实土计算。 某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490立方米;余土用翻斗车外运200m。该承包商使用的消耗量定额如下:挖1立方米土方,用工0.48工日(已包括基底扦探用工);装运【外运200m)1立方米土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。计算承包商挖独立基础土方的人工费、材料费、机械费合价。

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(单位:天),如图所示。
[zjgcs/gczjalfx/ggbzzj/5/image/img-05-250-01.jpg]
该工程在施工过程中出现了如下事件:
事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件2:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。
事件4:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件5:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
13.施工单位可以获得的工期补偿是多少天?说明理由。

题干: 某项目生产某种化工产品A,主要技术和设备拟从国外引进。该项目主要设施包括生产主车间,与工艺生产相适应的辅助生产设施、公用工程以及有关的生产管理、生活福利等设施。生产规模为年产2.3万tA产品,该项目拟用3年建成。
项目主要生产项目设备拟从国外进口,设备重量680t,离岸价(FOB价)为1200万美元。其他有关费用参数为:国际运费标准为480美元/t;海上运输保险费25.61万元;银行财务费率为0.5%;外贸手续费率为1.5%;关税税率为20%;增值税的税率为17%;设备的国内运杂费率为3%;美元汇率为8.31元人民币。进口设备全部需要安装。

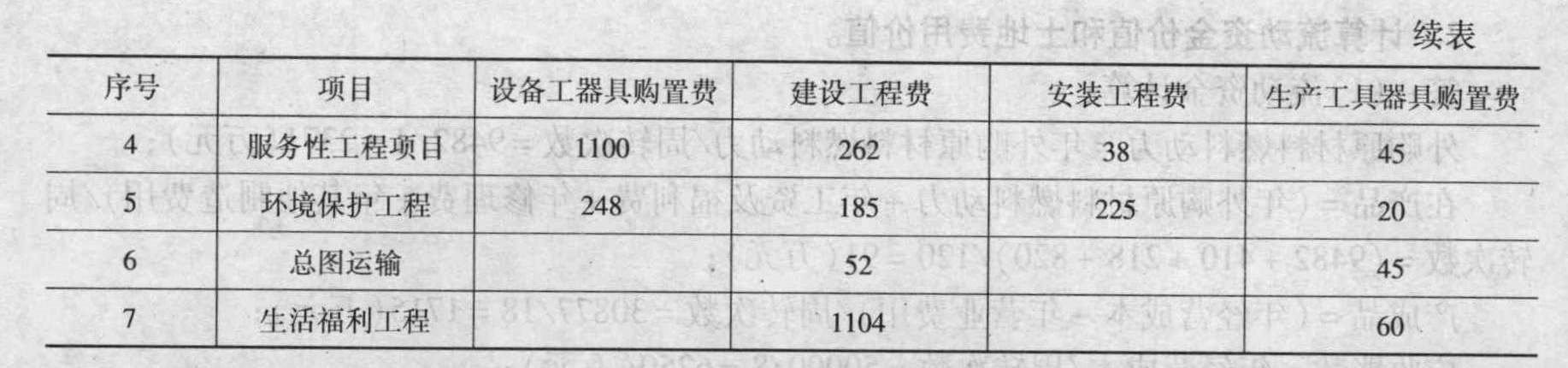

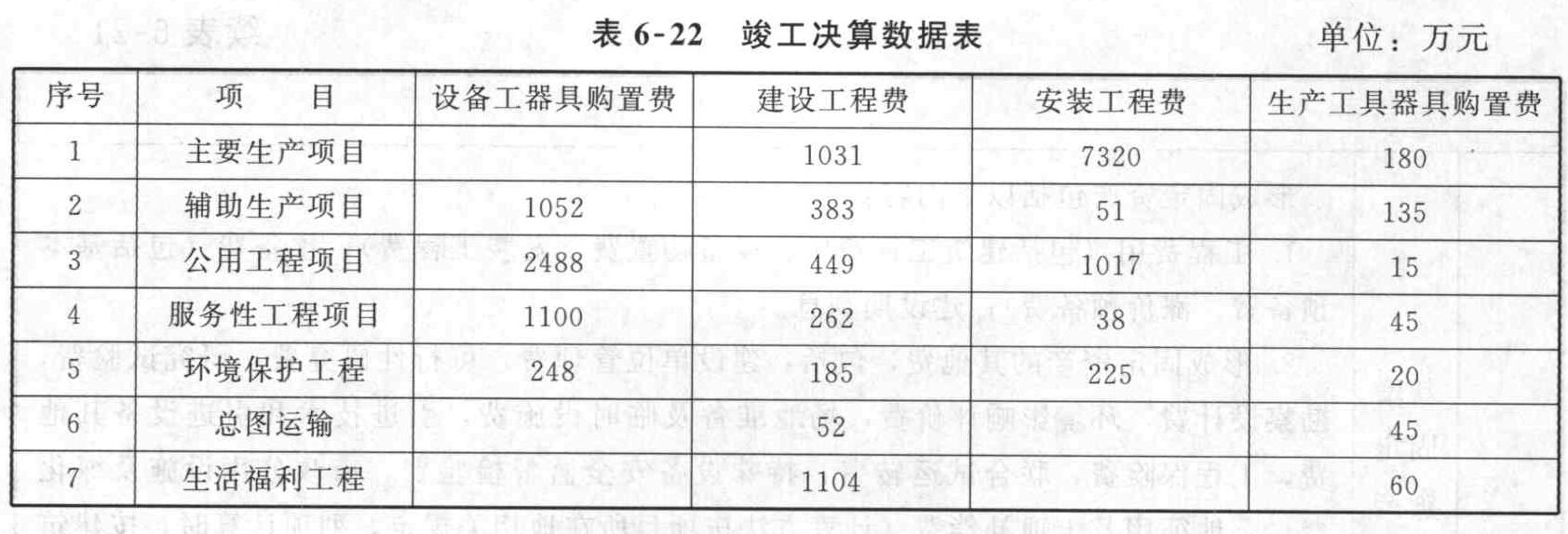

建筑工程费、设备及工器具购置费和安装工程费情况见表6-24,工程建设其他费用为304.2万元,预备费中基本预备费为3749万元,涨价预备费2990.38万元,项目建设期利息为3081万元。

项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元(其中其他制造费用820万元),年外购原材料、燃料动力费9482万元。年修理费为218万元(建设投资中工程建设其他费用全部形成无形及其他资产)。年经营成本为50000万元。年营业费用为19123万元,各项流动资金最低周转天数分别为:应收账款45天,现金30天,应付账款60天,原材料、燃料、动力90天,在产品3天,产成品20天。
工程建设项目,需要征用耕地100亩,征用费为每亩3万元,补偿费计算应按下列数额计算:被征用前第一年平均每亩产值1200元,征用前第二年平均每亩产值1100元,征用前第三年平均每亩产值1000元,该单位人均耕地2.5亩,地上附着物共有树木3000棵,按照20元/棵补偿,青苗补偿按照100元/亩计取。另外,项目需有限期租用土地15000平方米。经计算土地使用权出让金600万元。
该项目建设单位管理费600万元,其中450万元构成固定资产,未达到固定资产标准的工器具购置费100万元,勘察设计费200万元,专利费100万元,非专利技术费50万元,获得商标权120万元,生产职工培训费50万元,生产线试运转支出35万元,试生产销售款10万元。
14.计算流动资金价值和土地费用价值。

题干: 某项目生产某种化工产品A,主要技术和设备拟从国外引进。该项目主要设施包括生产主车间,与工艺生产相适应的辅助生产设施、公用工程以及有关的生产管理、生活福利等设施。生产规模为年产2.3万吨A产品,该项目拟用3年建成。项目主要生产项目设备拟从国外进口,设备重量680吨,离岸价(FOB价)为1200万美元。其他有关费用参数为:国际运费标准为480美元/吨;海上运输保险费25.61万元;银
行财务费率为0.5%;外贸手续费率为1.5%;关税税率为20%;增值税的税率为17%;设备的国内运杂费率为3%;美元汇率为6.6元人民币。进口设备全部需要安装。建筑工程费、设备及工器具购置费和安装工程费情况如表所示,工程建设其他费用为3042万元,预备费中基本预备费为3749万元,涨价预备费2990.38万元,项目建设期利息为3081万元。

项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元(其中其他制造费用820万元),年外购原材料、燃料动力费为9482万元。年修理费为218万元(建设投资中工程建设其他费用全部形成无形及其他资产)。年经营成本为50000万元,年营业费用为19123万元。各项流动资金最低周转天数分别为:应收账款45d,现金30d,应付账款60d,原材料、燃料、动力90d,在产品3d,产成品20d。工程建设项目需要征用耕地100亩,征用费为每亩3万元,补偿费计算应按下列数额计算:被征用前第一年平均每亩产值1200元,征用前第二年平均每亩产值1100元,征用前第三年平均每亩产值1000元,该单位人均耕地2.5亩,地上附着物共有树木3000棵,按照20元/棵补偿,青苗补偿按照100元/亩计取。另外,项目需有限期租用土地15000平方米。经计算土地使用权出让金600万元。该项目建设单位管理费600万元,其中450万元构成固定资产,未达到固定资产标准的工器具购置费100万元,勘察设计费200万元,专利费100万元,非专利技术费50万元,获得商标权120万元,生产职工培训费50万元,报废工程损失50万元,生产线试运转支出35万元,试生产销售款10万元。
15.计算流动资金价值和土地费用价值。

题干: 某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。
16. 在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B、D工作延误对总工期变化是否有影响?

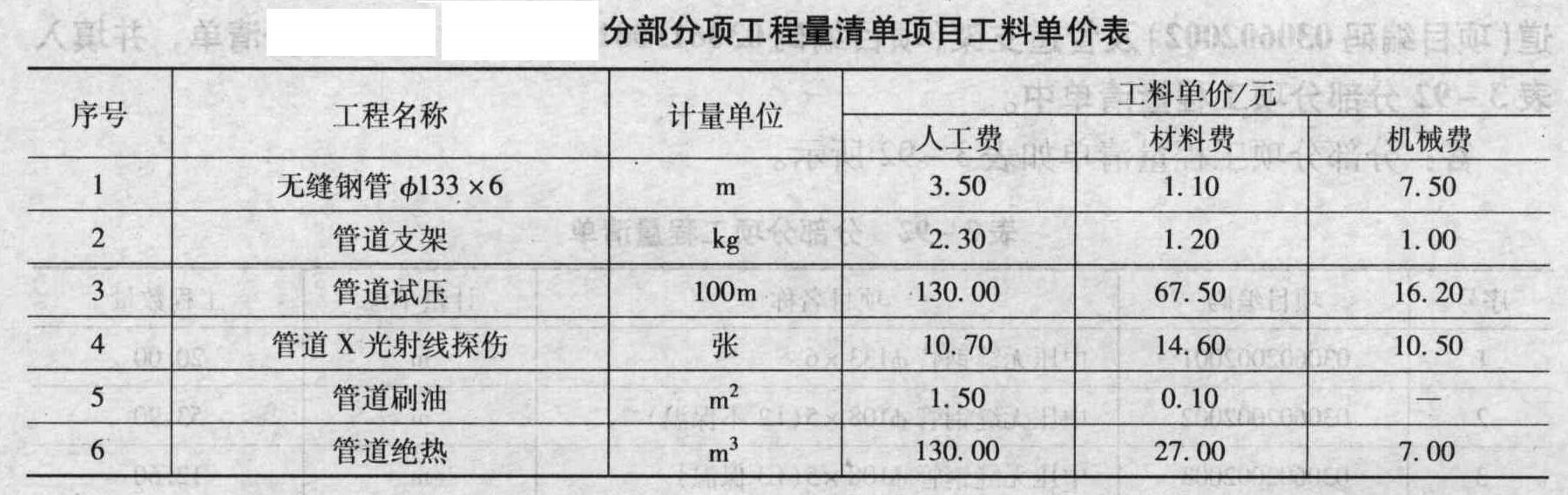

17.本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 Ⅱ.工业管道安装工程 某氧气加压站工艺管道系统如图所示。 计算相关费用时按下列规定: (1)该工程部分分部分项工程量清单项目的工料单价如表所示。 (2)无缝钢管Ф133×6的每10m工程量耗用9.41m管材,其单价为100元/m;管道刷油每10平方米耗用3.0kg油漆,其单价为10元/kg。 (3)管理费、利润分别按人工费85%、60%计。(计算结果均保留两位小数) 计算分部分项工程量清单综合单价。计算无缝钢管Ф133×6-项的分部分项工程量清单综合单价,并填入表分部分项工程量清单综合单价计算表。

题干: 某房产开发公司对某用于住宅开发的地块进行全面规划,该地块总占地面积10000平方米。房产公司专家组确定了该居住区的主要评价指标:充分利用土地(F1)、各功能区布局合理(F2)、保护原有绿地(F3)、与周围景观协调(F4)、充分利用原来道路(F5)。并对各功能的重要性达成以下共识:F2和F3同样重要,F4和F5同样重要,F1相对于F4很重要,F1相对于F2较重要。经认真审查,共有两个规划设计方案入选。A方案:建筑物单方造价1200元/平方米;B方案:建筑物单方造价1350 元/平方米,以总占地面积计算的单位绿化造价200元/平方米。

专家组对上述五个评价指标的评分结果如表所示。

18. 以方案总造价作为成本比较对象,运用价值工程理论,按照建筑密度如何选择方案?(只列式,不必解出结果)

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。
19. 对图2-23项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?

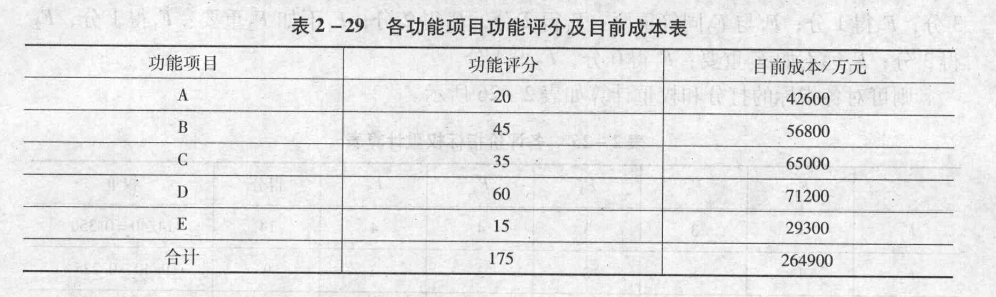

20.某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)等5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分如表所示。每个方案的得分为四位专家评分的算术平均数。 为控制工程造价并进一步降低费用,拟针对所选的最优设计方案的土建工程部分进行价值工程分析。将土建工程划分为5个功能项目,各功能项目评分值及其目前成本如表所示。按照限额设计要求,目标成本额应控制在257800万元。试分析各功能项目的目标成本及其可能降低的额度,并确定功能改进顺序。

21.III.图形说明:砖混二层。 计算其建筑面积。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
22.根据《招标投标法》的有关规定,判断该项目在招标投标过程中有哪些不妥之处?并说明理由。

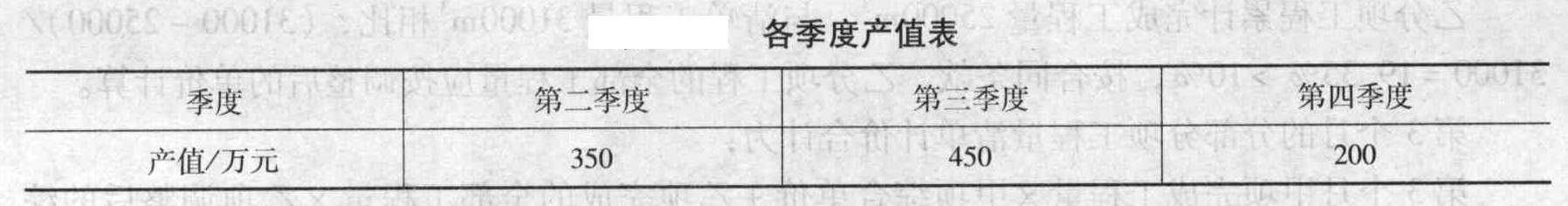

题干: 某住宅楼工程合同价款为1000万元,工程价款按季进行动态结算,结算时人工单价、机械台班单价不予调整,主要材料采用调值公式法给承包商以调价补偿。合同报价日期为2010年3月份,开工日期为4月1日,计划年底完工。各季度主要材料价格指数如表所示。

各季度的产值情况如表所示。

并且合同中规定了以下内容:
(1)开工前业主预付承包商20%工程款,预付款在第三、四季度结算时平均扣回;
(2)业主从第二季度起,按承包商每季度工程款的3%扣留保留金,保修期满无质量问题后退还承包商。
实际施工中发生以下情况:
(1)4月份由于公网停电使得工期拖延2天,承包商损失2万元;在基础开挖过程中,因工程受特大暴雨袭击,导致承包商费用损失3万元,工期延误5天。
(2)5月份为赶回由于特大暴雨袭击导致的工期延误,工程师发布加速施工命令,双方协商加速施工费用通过工期奖罚加以补偿,在本季度结算,提前完工一天,奖励5000元;结果承包商加速施工使工程按原定计划完成了第二季度任务。
(3)7月份承包商租赁的某种施工机械因运输问题推迟运到现场,造成承包商窝工损失5万元,工期延误4天。
(4)10月份工程师要求对某隐蔽工程再做剥露检验,经查不合格,导致承包商延误工期1天,损失5000元。
23.第二、三、四季度工程款结算额分别为多少?(假设当月索赔事项在各季度均及时解决)

题干: 某投资单位在2010年对一个生产能力为100万吨A产品的化工厂进行投资估算时,已知如下信息:有一个2006年投产的150万吨的同类化工厂的主体设备投资为150000万元,该设备2010年的综合调整系数为107.3%,该类工厂主体设备占项目静态投资的比例为35%,生产能力指数为0.7。
该项目建设前期年限为1年,建设期2年,第1年完成投资40%,第2年完成投资60%,预计建设期价差预备费费率为4%。
该项目长期贷款为200000万元,分两年均衡贷入,贷款利率为5%。
该项目产品达产期为3年,达产期各年生产负荷为60%、90%、100%,每吨产品占用流动资金0.1万元,流动资金中30%为自有资金,其余70%为贷款。
24.【问题】 计算该项目达产期各年需要新增的流动资金。

题干: 某学校拟新建一实验楼,该学校按照国家有关规定履行了项目审批手续,并自筹资金1000万元,向银行借款3000万元,拟采用公开招标方式进行施工招标。因该工程较复杂,考虑到施工风险,决定采用固定价格合同。在施工招标过程中发生了以下事件:
事件一:为了让投标人了解工程场地和周围环境情况,招标人在投标预备会结束时,组织投标人进行现场勘察。
事件二:投标预备会由招标管理机构派人主持召开。
事件三:某投标单位发现招标文件中提供的工程量项目有误,在开标会上向招标人提出。
事件四:某投标单位在向招标单位提交投标文件时,未及时提交投标保证金。
事件五:招标文件中规定,所有投标人的投标保证金在评标结束后,均不予退还。
25.事件四的发生,招标单位可否将该投标书拒绝?

题干: 某公司拟投资建设一个生物化工厂,这一建设项目的基础数据如下:
(1)项目实施计划该项目建设期为3年,实施计划进度为:第1年完成项目全部投资的20%,第2年完成项目全部投资的55%,第3年完成项目全部投资的25%,第4年项目投产,投产当年项目的生产负荷达到设计生产能力的70%,第5年项目的生产负荷达到设计生产能力的90%,第6年项目的生产负荷达到设计生产能力。项目的运营期总计为15年。
(2)建设投资估算本项目工程费与工程建设其他费的估算额为56180万元,预备费(包括基本预备费和价差预备费)为4800万元。
(3)建设资金来源本项目的资金来源为自有资金和贷款,贷款总额为40000万元,其中外汇贷款为2300万美元。外汇牌价为1美元兑换6.6元人民币。贷款的人民币部分,从中国工商银行获得,年利率为12.48%(按季计息)。贷款的外汇部分,从中国银行获得,年利率为8%(按年计息)。
(4)生产经营费用估计
建设项目达到设计生产能力以后,全厂定员为1200人,工资和福利费按照每人每年12000元估算。每年的其他费用为860万元(其中:其他制造费用为650万元)。年外购原材料、燃料及动力费估算为20200万元。年经营成本为25000万元,年修理费占年经营成本11%(年营业费用忽略不计)。各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天,存货40天。
26.【问题】 估算建设期贷款利息。
