2025年04月05日一级建造师建筑工程建造师案例题17

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.某港口新建一消防泵站内包含40000立方米消防水池工程,消防水池一半位于地面以下一半位于地面以上,整体钢筋混凝土板式基础,四周全现浇混凝土剪力墙,全部采用C30P12抗渗混凝土浇筑成型。由于水池在整个港口消防当中的重要地位,在混凝土自防水基础上,内部满涂涂膜防水层。混凝土配制时,搅拌站拟采用硅酸盐水泥。开工前,监理单位要求施工单位上报针对混凝土收缩裂缝的防治专项方案。混凝土浇筑完毕28d后,检测混凝土标准养护试块时发现部分试件强度不合格,比设计值略低。在监理单位、建设单位现场见证下进行结构实体强度检测,实际强度仍存在部分位置达不到设计要求值。施工单位自身技术能力比较强,经施工单位自身技术中心验算,采取在水池外围加设两道型钢箍的补强措施,并组织实施。后经设计单位验算,能够满足结构安全性能。施工完毕后,发现池壁局部存在渗漏水,经查渗水部位为原施工过程中施工缝位置。本案例中施工缝位置渗漏水的原因分析及治理措施。

2.某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。 该工程总承包施工单位在施工过程中发生以下事件: 事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。 事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。 事件三:为了使水泥浆更具粘结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。 事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。 基坑回填土施工结束后应检查哪些项目,并使其满足设计和规范要求?

3.某城市图书馆工程项目,结构主体已施工完成,目前进行装饰装修工程的施工,其中门窗子分部工程中有塑料门窗安装、特种门安装、门窗玻璃安装三个分项工程,在上个月的施工中,主要技术经济参数如下表所示。 项目经理部如何进行成本控制?

4.某建筑地基基础工程,经招标投标最终确定某施工单位中标,并签订施工合同,同时建设单位委托监理单位承担施工阶段监理工作。在基坑支护施工中,项目监理工程师发现施工单位未按照已批准的施工技术方案组织施工,监理工程师认为新的施工技术方案可能存在一定的安全隐患,为此,总监理工程师下达了工程暂时停工的指令,并报告了建设单位。 施工单位认为该新技术方案企业已经采用过多次,技术已经很成熟,不会发生安全问题,在监理单位的一再干预下方暂停工程施工。 后经有关部门组织鉴定,该新技术方案不存在问题,施工单位复工后,就此事向监理单位提出索赔要求,与此同时,建设单位也认为项目监理单位的行为过于武断,致使工程延期,要求监理单位承担相应责任。 施工单位的索赔能否得到支持?请说明理由。

5.某办公楼为8层框架结构建筑,总高为26.5m,由于外墙马赛克贴面出现大面积老化剥落,需要进行改造。改造要求将原有马赛克面层和松动的老粉刷层一并凿除,重新粉刷后,刷外墙涂料。经公开招标,建设单位于6月30日向某施工单位发出中标通知书,施工工期为8月1日至9月30日。由于为了确保10月1日前办公楼能够重新启用,要求施工单位在尚未签订施工合同的情况下,先进场搭设外墙脚手架,待施工许可证办理和施工合同签署等相关手续办妥后,立即开工。施工单位于7月13日进场做施工准备工作,并在7月20日编制完单排脚手架搭拆施工方案。由于监理单位未进场,施工单位就将脚手架搭拆施工方案交给建设单位现场负责人,之后就开始搭设外墙脚手架了。恰巧3天后,当施工单位将脚手架搭设至21m高时,台风影响当地,将西侧和南侧的两个立面的脚手架整体刮倒,由于施工作业人员撤离及时,未造成伤亡事故,但是脚手架倒塌后现场一片狼藉。施工单位就恶劣天气造成脚手架倒塌产生的损失向建设单位提出索赔。至此,建设单位与施工单位尚未签署施工合同,无施工许可证。 问题: 1.该外墙改造工程有哪些地方涉嫌违规? 2.施工单位提出索赔是否妥当? 3.应采取何种措施避免类似事故的发生?

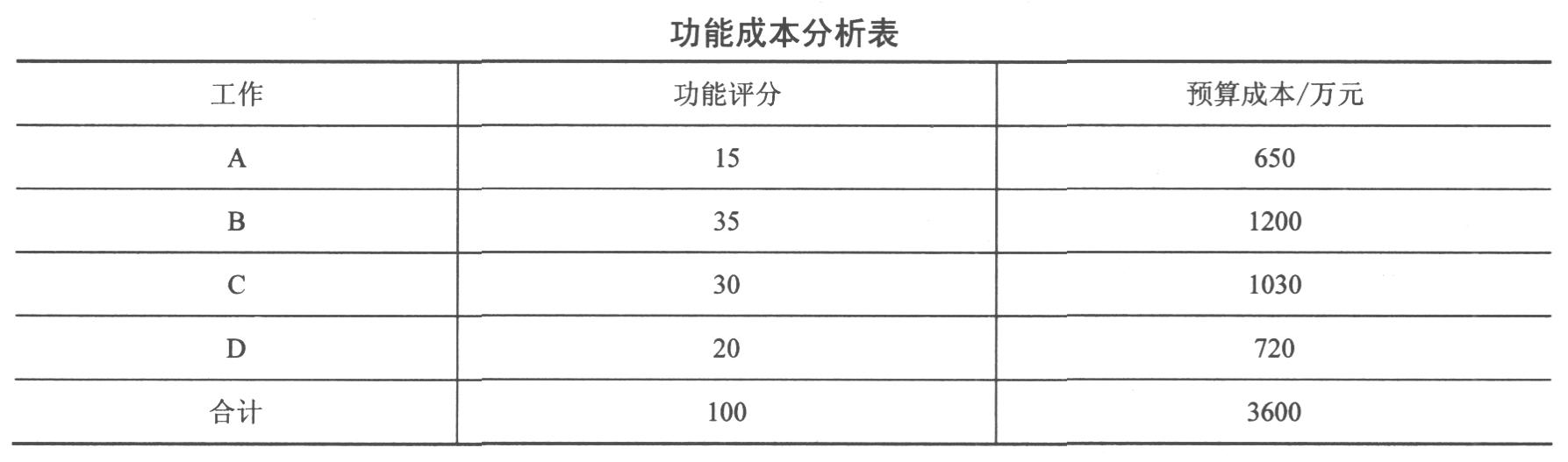

6.某施工单位承接了某项目工程的总承包施工任务,该工程由A、B、C、D四项工作组成,由于施工场地狭小,为了进行成本控制,项目经理针对各项工作进行了分析,其功能成本分析表结果见下表。 工程进展到第25周5层结构时,公司各职能部门对该项目进行突击综合大检查。 检查成本时发现: C工作,实际完成预算费用960万元,计划完成预算费用为910万元;实际成本855万元,计划成本为801万元。 检查现场时发现: (1) 塔式起重机与临时生活设施共用一个配电箱;无配电箱检查记录。 (2) 塔式起重机由木工班指挥。 (3) 现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。 (4) 脚手架和楼板模板拆除后乱堆乱放,无交底记录。 工程进展到28周6层结构拆模后,劳务分包方作业人员直接从窗口向外抛垃圾,造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。 在A、B、C、D四项工作中,施工单位应首选哪项工作作为降低成本的对象?说明理由。

题干:
某宾馆装修改造项目采用工程量清单计价方式进行招投标,该项目装修合同工期为3个月,合同总价为400万元,合同约定实际完成工程量超过估计工程量15%

以上时调整单价,调整后的综合单价为原综合单价的90%。合同约定客房地面铺地毯工程量为3800平方米,单价为140元/平方米;墙面贴壁纸工程量为

7500平方米,单价为88元/平方米。施工过程中发生以下事件;

装修进行2个月后,发包方以设计变更的形式通知承包方将公共走廊作为增加项目进行装修改造。走廊地面装修标准与客房装修标准相同,工程量为980平方米;走廊墙面装修为高级乳胶漆,工程量为2300平方米,因工程量清单中无项目,发包人与承包人依据合同约定协商后确定的乳胶漆的综合单价为15元/平方米。

由于走廊设计变更等待新图纸造成承包方停工待料5天,造成窝工50工日(每工日工资50元)。

施工图纸中浴厕间地漏为黄铜材质,但由发包人编制的工程量清单中此项目为不锈钢材质。承包人提出工程变更,发包人确认。施工过程中,承包人按图采购
7.客房及走廊地面、墙面装修的结算工程款应为多少?

8.某省博物馆建筑工程,被省政府列为重点工程项目,招标人考虑到工程本身技术难度大,结构类型复杂,一般的建筑企业难以胜任,遂决定采用邀请招标的方式招标,并于2010年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业均接受邀请并购买了招标文件,招标文件规定,2010年5月10日上午9时为投标截止时间。 在投标截止时间之前,A、C、D、E四家企业提交了投标文件,B企业由于路途遇到交通管制其投标文件于2010年5月10日上午9时15分送达。2010年5月11日上午,在当地招投标监督管理办公室主任主持下进行了公开开标。 评标委员会由7人组成,其中当地招投标监督管理办公室1人、公证机构1人、招标人代表1人、技术经济专家4人。评标过程中,评标委员会发现A企业投标文件无法定代表人签字和单位公章。后经评标委员会评标确定D企业中标,2010年5月15日招标人向D企业发出了中标通知书,2010年6月25日双方签订了书面合同。 招标人签订合同的日期有何不妥?请说明理由。

9.某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知: (1)地面±0.000m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。 (2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。 地上部分适合采用何种形式的流水施工形式?简述其特点,并按此方式计算地上部分流水施工工期。

题干: 施工总承包单位与建设单位于2008年2月20日签订了某二十层综合办公楼工程施工合同。合同中约定:
(1)人工费综合单价为45元/工日;
(2)一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期一天;
(3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:
事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。
事件二:3月21日施工总承包单位租赁一台吊车(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2天,3月23日上午8时恢复基坑开挖工作。
事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人员窝工300工日。
事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350平方米。会议室墙面采用人造木板装饰,其中细木工板用量600平方米,用量最大的一种人造饰面木板300平方米。
针对事件一到事件三,施工总承包单位及时向建设单位提出了工期和费用索赔。
10.事件四中,施工总承包单位可否获得工期顺延?说明理由。

题干: 某展览馆主体混凝土结构施工完毕,正式进入装饰装修施工阶段,外墙一层为全玻幕墙,二层及以上为干挂石材幕墙。室内装修与外墙装饰同时进行,室内部分展馆为精装修,设计有大量的异形木作(现场制作)和油饰工程。

由于施工现场用地紧张,四周紧临既有建筑,只得将装修材料加工场地设置在室内场馆大厅。木工操作间暂时使用某小展厅,有工人在室内吸烟,木工操作间内锯末被火星引燃,该班组歇工时未发现险情,在将各种机具拉闸断电后离开。下一班组上工时锯末已将地下刨花引燃,幸好被及时扑灭,但大量烟尘导致邻近范围内所有已完油漆饰面烟熏污染必须返工,木工机具不同程度损坏。

外墙幕墙施工,顶层某石材挂件质量缺陷导致石材从高空掉落,正好砸在中间某层一正在作业的手电钻接长软电缆上,导致电路短路、电钻壳体瞬间带电,操作工人触电摔倒,从12m高空坠落,经抢救无效于20h后死亡,经调查死亡原因为触电后高坠死亡。
11.装饰装修工程中应如何防范火灾事故的发生?

12.某18层办公楼,建筑面积32 000平方米,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现:1.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。2.专职安全员在事故发生时不在现场。3.作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。指出本次事故的直接原因。

13. 某工程,建设单位与施工单位在施工合同中约定: 1.某工程合同价为1735万元,预付款为合同价的20%,从进度款累计达到合同总价的10%的月份开始起扣,按当月进度款的30%扣回,扣完为止。 2.施工中发生设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费率10%,利润5%,计税系数3.41%。 在施工至第2个月,建设单位提出新增一分项工程N的设计变更。N工作的直接费为400元/立方米,工程量为3000立方米。 计算N工作的全费用综合单价(结果保留2位小数)。工程变更后增加了多少工程款?

14.某省地方重点工程项目,由于工程技术复杂,要求特殊,一般施工队伍难以胜任,建设单位自行决定采取邀请招标方式。共有A,B,C,D,E,F,G,H8家施工单位通过了资格预审,并于规定的时间9月10-16日购买了招标文件。招标文件中规定,10月18日下午4时是投标截止时间,11月10日发出中标通知书。在投标截止时间之前,A,C,D,E,F,G,H7家施工单位均提交了投标文件,并按招标文件的规定提供了投标保证金。10月18日,G施工单位于下午3时向招标人书面提出撤回已提交的投标文件,E施工单位于下午3时30分向招标人递交了一份投标价格下降5%的书面说明,B施工单位由于中途堵车子下午4时15分才将投标文件送达。10月19日下午,由当地招投标监督管理办公室主持进行了公开开标。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封并宣读各投标单位的名称、投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共有6人组成,其中招标人代表3人,经济专家2人,技术专家1人。评标时发现A施工单位投标报价大写金额小于小写金额;C施工单位投标报价明显低于其他投标单位报价20%以上,且未能合理说明理由;D施工单位投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项。建设单位最终确定C施工单位中标,并在中标通知书发出后第35天,与该施工单位签订了施工合同。之后双方又另行签订了一份合同,标明合同总价下浮6%。建设单位自行决定采取邀请招标方式的做法是否妥当?说明理由。

15.某政府宾馆装饰装修工程,经有关部门批准采取公开招标的形式确定了中标单位并签订了《建设工程施工合同(示范文本)》,由于设计单位提供的图纸设计内容不是很完善,承包范围内工程量无法准确确定,需要进一步调整优化,为使工程能尽快开工,双方采用了可调价格合同形式签订了合同,从而避免双方承担过大风险。工程施工过程中,市场人工费价格涨幅较大,当地工程造价管理部门发布人工费价格调整文件因后续设计图纸不能及时出具,建设单位向施工单位发出暂时停止施工的通知,施工单位按要求暂停施工。本案项目双方选择可调加合同形式是否恰当?请说明理由。

题干: 某门诊楼位于北京,紧临护城河旁,共4层。由某建筑集团公司施工总承包,此工程施工质量要求高,工期紧,又正值五月,恰遇北京的雨季来临,公司针对这些具体情况组织技术人员共同商讨、精心选材,为施工作了大量的准备工作,并制定了严格的施工进度计划。
16. 为保证雨期施工如期完成,施工进度计划应如何实施?

17.某综合办公楼,采用当地建筑工程消耗量定额计算得到,直接工程费为190万元,措施费为直接工程费的5%,零星工程费占直接工程费的5%,按照当地取费规定,间接费费率为12%,利润为直接费和间接费的4%取费,税金率为3%。 简述直接工程费、措施费的概念和构成。
