2025年04月01日一级建造师港口与航道建造师案例题44

题数: 答题时间:120分钟
专业:港口与航道

一、建造师案例题

1.某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。沉箱浇筑完成后,可用哪些方式进行养护?

2.某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:泥舱的载泥量;

题干: 某一世行贷款的工程项目,施工阶段执行FIDIC合同条款。工程计量与支付采用承包人投标书中单价或合价构成的有效合同价(不含预备费)一次性包干完成的形式结算。本项目合同价为2000万元,预备费160万元,动员预会款为10%,原付款证书的最少金额为合同价的3%,保留金为合同价的5%。
3.保留金何时开始在每月承包人应得的支付款中扣留10%,直至保留金总额达到多少?保留金的退还还应满足什么条件?

4.叙述疏浚工程施工组织设计的编制和报审的主要程序及其与港口工程施工组织设计不同的主要特点和内容。

题干: 某港池开挖、吹填造陆工程,开挖区的土质上层为中细砂、中层为黏土、底层为岩石,各层的开挖单价分别为18元/立方米、46元/立方米、250元/立方米(含炸礁、清渣等)。分别采用1250立方米/h绞吸式挖泥船、8立方米/h抓斗式挖泥船、炸礁船等组合施工。因为水域狭窄,不能分区施工。合同规定:在筑好抛石围堰后吹填中细砂,围堰石料由业主供料。该工程于2002年6月28日开工,合同工期180d,工程施工中,发生了如下事项:
(1)抛筑围堰时,附近农民因征地补偿未谈妥而阻挠施工,导致停工28d(2002年7月1日~7月28日);
(2)抛筑围堰时,业主供料延误7d(2002年7月30日~8月5日);
(3)开挖中细砂时,由于用船紧张,挖泥船进场推迟,为赶回工期,经监理同意,施工单位换用功率更大的1450立方米/h绞吸式挖泥船进场,因此增加调遣费25万元,但仍使工期延误10d;
(4)在用8立方米/h抓斗式挖泥船开挖黏土时,发现实际土质标高与设计不符,实际岩面标高浅于设计岩面标高,经监理确认,岩石开挖工程量增加了1.5万立方米,应业主、监理要求,施工单位增加炸礁设备进场,保证了该阶段工期,因此增加了调遣费62万元。
5.村民阻挠施工,应按怎样的程序向监理提出索赔?可提出哪些费用索赔?

题干: 某10万t级高桩煤码头工程,桩基采用预应力混凝土大管桩,上部结构为钢筋混凝土梁板,业主通过招标选定了某监理单位,沉桩及上部结构主体工程由某单位中标组织了煤码头项目部施工承包,并在施工合同中明确,装、卸煤设备安装工程由主体工程中标的施工单位通过招标选择具有相应资质的设备安装单位,另行发包预应力混凝土大管桩由业主指定供应单位供桩,并运抵现场,并与之签订了合同。
施工过程中,供桩单位因种种原因发生了供桩数量、时间等没有及时到货,部分桩的质量没有达到规范要求质量标准等情况,使主体工程的沉桩进度滞后了12d,并进而使装、卸煤设备安装工程的进度滞后了10d。
6.对于预应力大管桩,可否视为“甲供构件”?为什么?大管桩的进场验收应由哪个单位来组织?应有哪些单位参加?验收的主要项目有哪些?

7.某施工企业在南方某地通过投标承接一港口的堆场和道路工程,工期140d,造价2100万元,工程质量标准为优良,履约保证金210万元,保修期1年。按照合同专用条款的约定,在施工单位开工后3日内,建设单位向施工单位支付10%的预付款,工程竣工验收合格后,工程进度款支付至97%,余下的3%为质保金。
施工单位按照工程合同约定的工期完成施工任务,并通过竣工验收。建设单位提出本工程有1年保修期,履约保证金210万元应在保修期结束后退还施工单位。建设单位的要求是否合理?应如何理解?

题干: 长江中游某河段为典型的汊道浅滩,经常出现碍航现象,严重影响船舶航行安全,必须进行治理。采取的工程措施为护滩和筑坝。某施工单位承担了该整治工程的施工任务,并按照设计文件的要求进行施工,当完成系结压载软体排护底分项工程后,施工单位要求监理工程师进行质量评定,监理工程师认为施工单位没有按照质量评定程序完善相关手续,拒绝评定。随后,施工单位完善了相关手续,监理工程师根据平行抽检数据和检查结果,核定该分项工程合格。施工单位随即进行下道工序的施工。
经过6个月的施工,该整治工程全部完工,并评定护滩和筑坝两个单位工程质量为合格。
8.监理工程师为什么拒绝评定?

9.某承包商承担了某北方集装箱重力式码头和防波堤的施工任务,其中码头工程采用抛石基床。设计要求基床应坐在坚硬的土层上,并在招标文件中给出了相关标高和地质资料。承包商在投标时编制了施工组织设计,确定了重锤夯实基床的施工方案。根据招标文件及现场查看,承包商编制了施工进度计划,确定了防波堤的工期为31个月,码头工期为42个月。承包商据此编制了投标报价。该承包商中标后,与发包人签订了承包合同,并按期开工先施工码头工程(工期短)进行了防波堤施工。在施工过程中,承包商根据实际中出现的问题,提出了以下工期或费用索赔,问以下索赔是否成立?为什么?在进行沉箱安装施工后,承包商又向监理工程师提交了费用索赔报告,理由是码头施工是在防波堤完工之前,没有掩护条件下进行的,应对码头施工部分增加外海施工系数。根据交通部当时的有关规定,人工费需增加10%,船舶及水上施工机械费需增加25%。

10.某项目部对承建的重力式方块码头进行安装施工。
安装施工时应注意什么问题?

题干: 某海港码头结构为高桩梁板式,该工程在施工单位进场并下达开工令后,由于业主考虑到后续规模要扩大,因此变更设计,增加50m长600mm×600mm的桩10根,合同清单中每根桩制作费用为1.5万元,运输及打桩费用为每根1.2万元,工期延长18d。在打桩施工过程中,由于不可抗力因素影响致使打桩工期延误15d。在板的预制过程中,施工单位混凝土机械发生故障,导致其中一块板报废,致使工期延误3d,费用损失2万元。工程施工正处高峰时,业主供货不及时,工期延误11d,同时,导致部分人员窝工、部分机械停置,现场施工总人数122人,其中有30人窝工,人工工资为30元/d;钢筋弯曲机1台,停置台班单价为49元/台班,混凝土机械一座,停置台班单价为178.34元/台班。
11.哪些是可索赔事项?

12.某月30d,绞吸挖泥船完成工程量20万立方米,该船时间利用率60%,已知该船排泥管径为0.6m,泥浆浓度10%。计算管内泥浆流速;

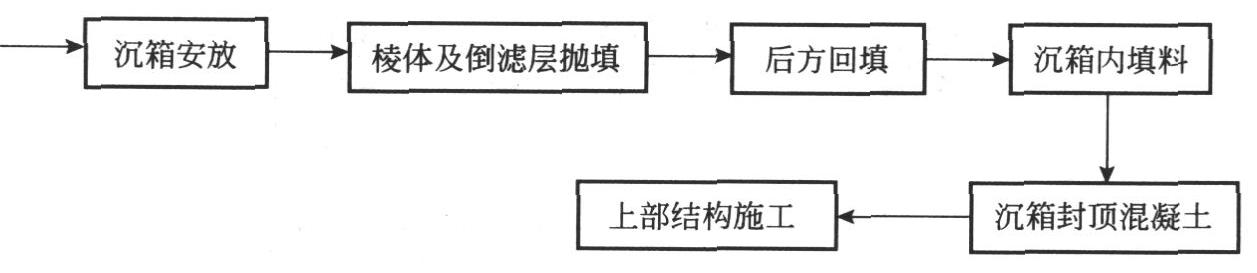

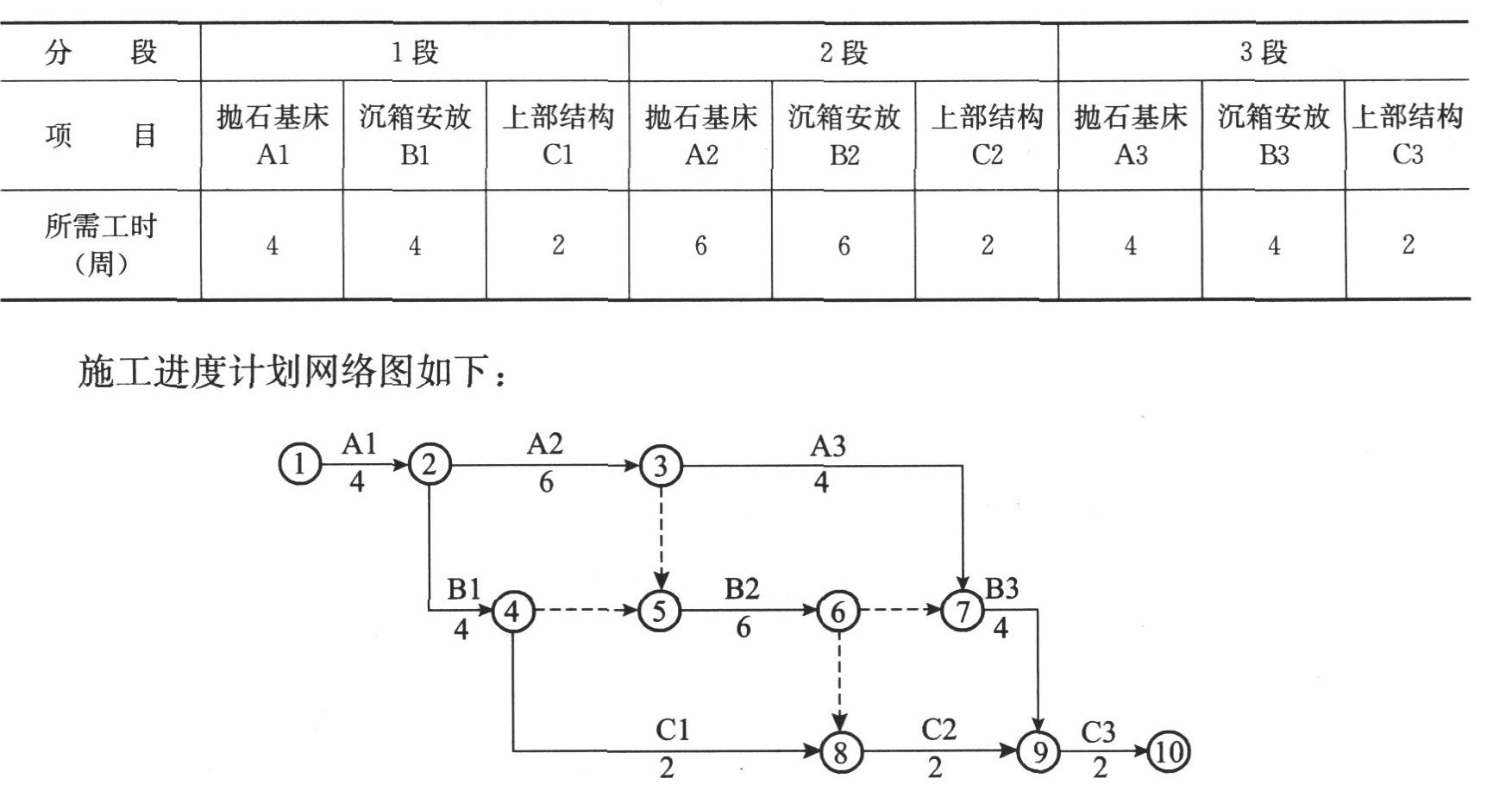

题干: 某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列。
13.B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?

14.某施工单位承建了某海港的5万t级重力式码头水下挖泥施工。
基槽开挖施工要点是什么?

15.沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。
施工单位按合同规定的开工时间完成了施工准备。由于施工区征海线范围内有大量的渔民养殖设施未拆除,渔民以未得到征海和拆迁补偿为由阻扰施工单位进场,使开工延误40d。施工单位能否因此要求工期顺延40d?为什么?

16.试述:高桩码头施工沉桩平面定位方法。

17.大连港某工地一艘大型绞吸式非自航挖泥船完工后需拖航调遣到厦门港施工。请完成下面工程船舶拖航、调遣流程图。

18.某码头工程由码头及引桥两部分组成。码头长540m,宽35m,设计为集装箱码头和多用途件杂货码头泊位各一个;结构形式为高桩梁板式结构,桩基为φ1200预应力大管桩,现浇横梁,预制安装纵梁轨道梁、面板,现浇面层。引桥长528m,宽16m,结构形式为高桩板梁式结构;桩基为φ800PHC桩,现浇横梁,安装预应力空心板,现浇面层。码头前沿泥面较高,需挖泥约4m深可满足集装箱船正常停靠吃水要求。对本工程进行单位工程划分。

19.某绞吸式挖泥船的流量计显示施工中的产量流量为流速5.0m/s,泥浆的浓度为21%,原状土的密度为1.85t/立方米,该挖泥船绞刀的横移速度为11m/mim,前移距为1.6m,切泥厚度为2m,此时该船的生产率为1600立方米/h。该绞吸挖泥船的挖掘系数是多少?

20.某砂质海滨要修一条18km长的路基,路基底宽60m,深8m,顶标高+6m,路基两侧为袋装砂、外侧为反滤、护坡、镇脚,当中为200万立方米回填砂,路基两侧设有混凝土防浪墙,工程量为2500立方米。简述该工程所需主要施工设备。

21.某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:该船的生产率;

22.长江中游某河段为典型的汊道浅滩,经常出现碍航现象,严重影响船舶航行安全,必须进行治理。采取的工程措施为护滩和筑坝。某施工单位承担了该整治工程的施工任务,并按照设计文件的要求进行施工,当完成系结压载软体排护底分项工程后,施工单位要求监理工程师进行质量评定,监理工程师认为施工单位没有按照质量评定程序完善相关手续,拒绝评定。随后,施工单位完善了相关手续,监理工程师根据平行抽检数据和检查结果,核定该分项工程合格。施工单位随即进行下道工序的施工。经过6个月的施工,该整治工程全部完工,并评定护滩和筑坝两个单位工程质量为合格。说明汊道浅滩整治的关键问题是什么?

23.某项目部承接了5000t级单锚板桩结构顺岸码头工程。对拉杆的安装有什么要求?

24.某500t的工程船舶在施工中发生意外伤亡事故,死亡2人,伤2人,直接经济损失200万元。经事故调查,认定为重大事故。简述施工安全事故的处理程序。

25.施工单位在承接工程后,并拟定日期准备开工,试问:(1)何时为正式开工期?(2)什么情况下可延长施工期?(3)暂停施工的工期能否补偿?

26.某港口,原有航道全长10km、深8.5m、底宽90m,原有1号港池6个泊位,现拟在1号港池旁扩建2号港池,并加深原航道,利用航道开挖土回填2号港池码头后方堆场。本工程的主要施工方法与工艺。

题干: 8月下旬,在华东沿海组织航道施工的某项目部,从中央气象台获得台风消息。就防台工作,项目经理布置如下:安排人员去当地海事部门了解避风锚地;安排人员到工地船舶进行安全检查。反馈消息:避风锚地距施工区30海里;安全检查中发现有的船舶缺堵漏材料,有的船舶缺少备用拖缆,有的船舶舱口、门、窗无法水密。根据气象预报,台风有朝施工区移动的趋势,船舶48h内遭受风力可达6级以上。
27.对上述防台隐患应何时整改?如何整改?

28.某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:试述耙吸挖泥船的主要技术性能及优缺点。

29.某大型港口工程的设计工作经历了工程可行性研究阶段,技术设计阶段、初步设计阶段和施工图设计阶段,先后提高了相关工程的概算、修正概算、总概算、修正总概算、投资估算、工程预算。指出题述的各种概、预算、估算与相应设计阶段的对应关系。

题干: 某10万t级高桩煤码头工程,桩基采用预应力混凝土大管桩,上部结构为钢筋混凝土梁板,业主通过招标选定了某监理单位,沉桩及上部结构主体工程由某单位中标组织了煤码头项目部施工承包,并在施工合同中明确,装、卸煤设备安装工程由主体工程中标的施工单位通过招标选择具有相应资质的设备安装单位,另行发包预应力混凝土大管桩由业主指定供应单位供桩,并运抵现场,并与之签订了合同。
施工过程中,供桩单位因种种原因发生了供桩数量、时间等没有及时到货,部分桩的质量没有达到规范要求质量标准等情况,使主体工程的沉桩进度滞后了12d,并进而使装、卸煤设备安装工程的进度滞后了10d。
30.针对供桩不及时、部分桩质量不合格所引起的主体工程工期延误,码头主体工程承包单位是否可以提出索赔?

题干: 沉箱下水,沉箱尺寸:长8m、宽6m、高10m,由长3.65m、宽2.65m的4个仓格组成,沉箱底板厚0.4m。下水时,从潮汐表上查得潮高为1.0m,箱内压水顶面较当地理论深度基准面低5.0m,沉箱干舷高2.0m,浮游稳定的最小吃水6.0m,当地理论深度基准面与黄海平均海平面的高差为1.5m。沉箱拖运时,要通过一个局部浅点,当地地形图上标明浅点的顶面高程为-7.0m,拖轮拖运沉箱通过该浅点区时,查得潮离为2.0m。
31.为乘潮使沉箱通过浅点区,需要潮高再上涨多少?

32.大连港某工地一艘大型绞吸式非自航挖泥船完工后需拖航调遣到厦门港施工。需要进行拖航检验吗?为什么?

33.某建筑公司井架操作工孔某在开卷扬机时,钢丝绳被井架顶处的滑轴槽卡住时,即登上井架顶处用双手提吊篮钢丝排故,由于吊篮自重和钢丝绳受力手指被卡,造成右手大拇指二节,中指一节被滑轮片截断。该事故的等级?

题干: 沉箱下水,沉箱尺寸:长8m、宽6m、高10m,由长3.65m、宽2.65m的4个仓格组成,沉箱底板厚0.4m。下水时,从潮汐表上查得潮高为1.0m,箱内压水顶面较当地理论深度基准面低5.0m,沉箱干舷高2.0m,浮游稳定的最小吃水6.0m,当地理论深度基准面与黄海平均海平面的高差为1.5m。沉箱拖运时,要通过一个局部浅点,当地地形图上标明浅点的顶面高程为-7.0m,拖轮拖运沉箱通过该浅点区时,查得潮离为2.0m。
34.沉箱下水时舱格内的压载水量是多少?

35.某工程项目,业主与施工单位已经签订施工合同,在执行合同的过程中陆续遇到一些问题需要进行处理,对遇到的下列问题,请问该如何处理。在结构施工中,由于业主供电线路事故原因,造成施工现场连续停电3d。停电后施工单位为了减少损失,经过调剂,工人尽量安排其他生产工作。但现场一台塔吊,两台混凝土搅拌机停止工作,施工单位按规定时间就停工情况和经济损失提出索赔报告,要求索赔工期和费用,索赔是否成立?

题干: 某工程船舶在海上作业时,为了避让大货轮进港,在航道边触礁,情况十分危急,船长向相关海事部门、项目经理分别报告并请求救助。该工程船主机功率3200kW,事故中人员无死亡、无重伤,船体和机械直接经济损失340万元。
36.根据《水上交通事故等级划分标准》本次事故应属哪一级水上交通事故?具体依据是什么?

37.试述:锤击沉桩控制标准。

38.某项目部对承建的重力式方块码头进行安装施工。
标准中对方块安装有什么强制性规定?

39.某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:时间利用率。

题干: 某施工单位承建一重力式码头工程,合同签订后,该单位马上组建了项目经理部。由于时间紧迫,项目部人员较少,工作忙,项目经理指派项目部工程技术部副经理编写施工组织设计,要求务必在一周内完成并送上级审批。工程技术部副经理如期完成了编制任务并送上级审批。
该项目部编写的施工组织设计主要有以下内容:
(1)工程概况。
(2)施工的组织管理机构。
(3)施工总体部署和主要施工方法。
1)总体部署。
2)主要施工方法。
●主要施工流程如下(摘录其中部分流程)。

●……
(4)资源需求、供应计划。
(5)施工总平面布置。
(6)技术、质量、安全管理和保证措施。
(7)文明施工与环境保护。
(8)主要经济技术指标。
(9)附图。
40.该施工组织设计的主要内容有何缺项?

41.某港需进行航道加深疏浚工程,航道长20km,由5万t级航道加深至10万t级航道,抛泥位置距航道疏浚区12.5km,施工期间保持正常营运,施工土质适宜各种挖泥船施工,某疏浚公司承揽了该项工程,如何合理选配疏浚设备是完成该项工程的重要因素。应选择何种挖泥船作为完成该项工程的主要疏浚设备。

42.某承包商承担了某北方集装箱重力式码头和防波堤的施工任务,其中码头工程采用抛石基床。设计要求基床应坐在坚硬的土层上,并在招标文件中给出了相关标高和地质资料。承包商在投标时编制了施工组织设计,确定了重锤夯实基床的施工方案。根据招标文件及现场查看,承包商编制了施工进度计划,确定了防波堤的工期为31个月,码头工期为42个月。承包商据此编制了投标报价。该承包商中标后,与发包人签订了承包合同,并按期开工先施工码头工程(工期短)进行了防波堤施工。在施工过程中,承包商根据实际中出现的问题,提出了以下工期或费用索赔,问以下索赔是否成立?为什么?由于码头基床高程相差很大、抛石厚度也相差较大,若采用重锤夯实方案,对承包商来说,一是施工控制难度较大,二是夯实船在海上停留时间较长。因此,承包商提出了采用爆破夯实方案,并向监理工程师递交了翔实可信的施工方案,并提出需增加费用50万元,工期可不延长的申请。

43.沿海某开发区将滩涂治理与围垦造地结合,在开发区的东部建设一块50万㎡的商业用地,工程内容包括:将周边淤泥吹填至场区围堰内、地基加固、陆上土方回填等。通过招标确定了施工单位。施工合同规定:工期220d;开工时间:2001年6月30日;工程造价:9110万元;工程质量:优良。工期提前每天奖励2万元,工期延误每天罚款3万元。
施工单位在工程完工后,比合同完工日期提前10d向业主和监理提交竣工验收申请和竣工资料。监理工程师在第5日提出竣工资料达不到要求,要求施工单位整改。施工单位在收到整改通知后第3日整改完毕,重新申请验收。1周后,该工程通过了业主组织的验收。施工单位是否造成工期延误?根据合同的奖罚多少?

44.某施工单位接受业主邀请,参加3个2.5万t级泊位海港高桩码头的投标,为此该施工单位组织人员进行标书的编写和投标工作。投标文件送达后,如发现投标文件中部分内容需补充如何办理?
做题计时:00:00:00
