2025年04月05日一级建造师港口与航道建造师案例题10

题数: 答题时间:120分钟
专业:港口与航道

一、建造师案例题

1.某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。沉箱浇筑完成后,可用哪些方式进行养护?

2.某项目工程量400万立方米,运距20km,采用5000立方米舱容耙吸挖泥船施工,平均航速10节,每舱挖泥时间1h,平均装舱量3000立方米/舱,平均时间利用率85%,修船占用时间为施工时间的10%。计算挖泥船生产率。

3.某项目部对承建的重力式方块码头进行安装施工。
为避免安装时,因反复起落而扰动基床的整平层,应如何安装首件方块?

4.沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。
工程开工后,监理书面催促施工单位尽快办理工地实验室申报,但是,施工单位了解到距工地不远有一家企业资质符合要求的试验中心可以承担试验任务。可否委托该中心?如何办理手续?

5.某航道工程项目开工之前,承包方向监理工程师提交施工进度计划,如图所示,该计划满足合同工期100d的要求,合同价5000万元(其中现场管理费120万元)。
在上述施工进度计划中,由于工作E和工作G共用一艘沉排船(船机原计划在开工的第25d后进场投入使用),必须连续施工,使用该船的先后顺序不受限制(其他工作不使用船机)。
根据投标书附件规定,船机租赁费2000元/d、台班费850元/d,现场管理费率10%,利润5%,人工费30元/工日,人员窝工费20元/工日,赶工费5000元/d。

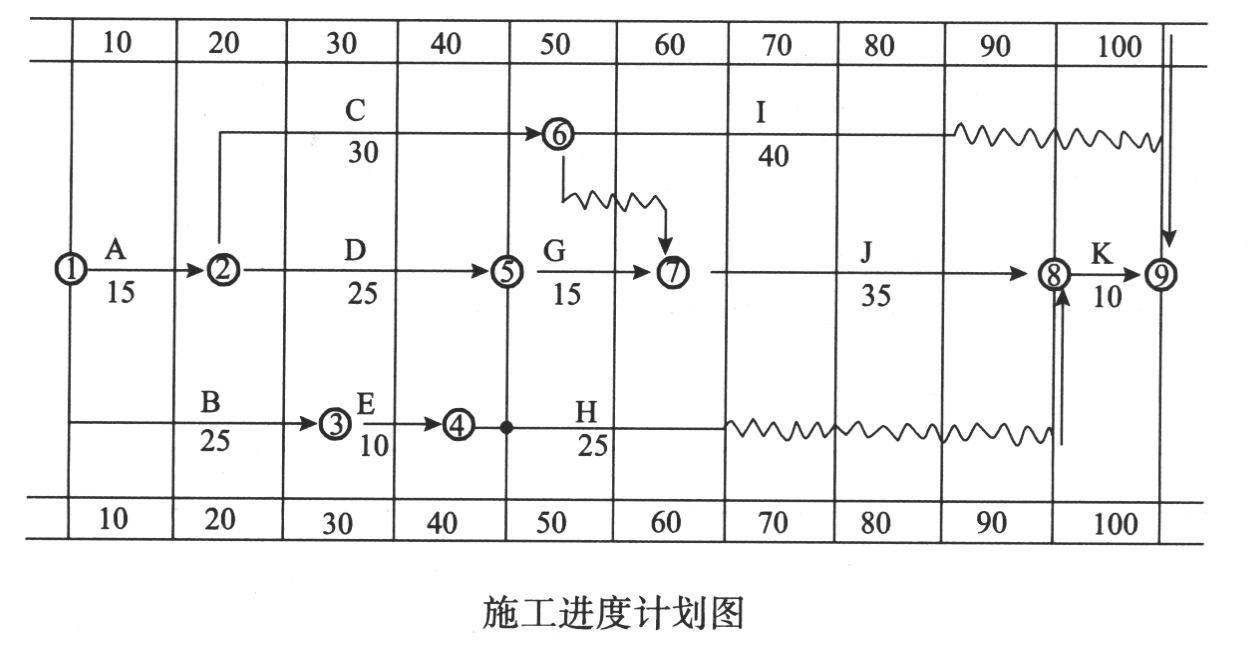

施工进度计划如下图所示。
在施工过程中,由于不利的现场条件,引起人工费、材料费、施工机械费增加1.5万元、3.8万元、2万元;另因设计变更,业主支付了工程款98万元,引起工期延误5d。请问提出的现场管理费索赔应是多少万元(计算结果保留两位小数)?(现场管理费率按5%计)

6.某船队方驳4号停靠在某码头二泊位,该驳水手李某上船有事,当踏上跳板时失足,跌在驳船舷护旁脸部受伤后又滑到江中溺亡。该起事故的等级?

7.某承包单位通过招投标,承接了某航道整治工程,该整治工程主要内容为筑坝和护岸。建设单位及时组织监理、施工单位在工程开工前明确了单位、分部、分项工程的划分。对该工程进行分项工程的划分。

8.某耙吸船某大月统计得到:挖泥时间250h,运抛泥、上线占用350h,该船当月挖泥60万立方米,试计算:平均日产量;

9.施工单位在承接工程后,(1)应做哪些准备工作?(2)对任命的项目经理有什么要求?(3)与监理工程师关系如何?

10.试述板桩码头建筑物的主要施工程序、钢板桩的防腐蚀措施及拉杆安装要求。
