一、建造师案例题

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。

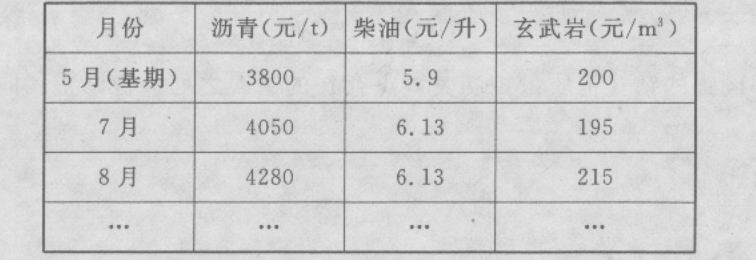

基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
1.该工程中,铺设玻纤格栅的主要作用是什么?

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路段地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
2.本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。

题干: 京沈高速公路北京到沈阳的高速路是国家的重点建设项目,其中宝坻一山海关,全长199km,为双向6车道高速公路。
沥青混凝土表面为SBS改性沥青混凝土。结构为:20cm厚石灰稳定土层基层,18cm厚石灰粉煤灰稳定碎石基层,19cm厚水泥稳定碎石基层以及4cm厚沥青混凝土表面层,5cm厚沥青混凝土中面层,6cm沥青混凝土厚底面层。
工程质量检验结果:在两标段的施工过程中,经监理抽验的合格率等各项指标均达到优良标准,压实度的合格率达到100%,受到业主和监理的好评。
3.凭经验判断,该公路的设计年限为多少?设计年限内累计标准车次是多少?

题干: 某高速公路K20+300m处有一座主跨为2×30m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。该桥左侧有一大块空地,拟作为预制场。主要施工要点如下:
(1)制作台座。在预制场地上放出台座大样,平整压实后现浇20cm厚C20混凝土,台座上铺钢板底模;
(2)外模采用已经使用过的同尺寸板梁的定型钢模板,内模采用木模外包镀锌薄钢板。所有模板试拼合格。
(3)在台座上制作钢筋骨架,并按要求系好钢筋保护层垫块,在钢筋骨架制作过程中将波纹管按设计坐标固定在钢筋骨架上。
(4)设锚垫块后,先安装端模板,再安装已涂刷脱模剂的外侧钢模,并按要求设置压浆孔和排气孔,报监理工程师检查同意后,吊运混凝土入模。先浇底板混凝土,再安装内模,后浇腹板和顶板,整个过程均用插入式振捣棒振捣密实。混凝土浇筑完成后,按要求养护。
(5)预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。千斤顶共2台。在另一工地上校验后才使用一个月,可直接进行张拉控制作业。使用1台千斤顶单端张拉,另一台备用。张拉时千斤顶的作用线必须与预应力轴线重合;张拉时采用伸长量控制、应力作为校核;
(6)拆除张拉设备,将孔道冲洗干净,即压注水泥浆。整个压浆过程符合设计规定。
4.方案中台座制作有何问题?

5.某高速公路土方路基填筑施工完成后,路基表面实测了压实度、纵断高程、中线偏位、宽度、横坡项目,且符合相关要求。在土方路基实测项目中,还应实测哪些项目?

题干: 某施工单位承接了某高速公路路基本合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(一)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(二)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(三)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(四)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000立方米,采用2台装载机(每台作业率720立方米/台班)和6台自卸汽车(每台作业率300立方米/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
6.施工单位确定爆破安全距离的做法是否恰当?说明理由。

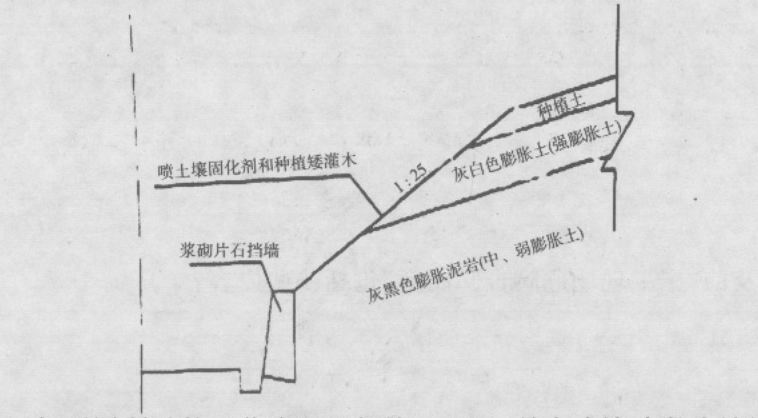

题干: 某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12度~15度,结构面内摩擦角为5度,黏聚力为12kPa。边坡加固防护方案如下图所示。
施工单位采用如下图所示的工艺流程组织施工,于4月完成该路段边坡施工。
当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。
7.说明对该路段路堑护坡变更设计应采取的正确程序。

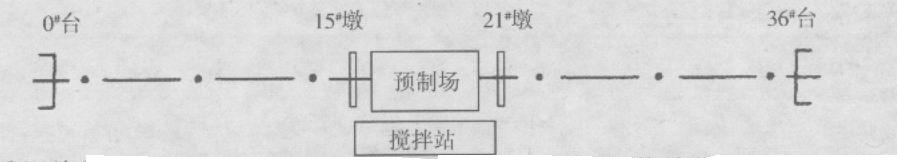

题干: 某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36m×40m的预应力混凝土简支箱梁桥,合同工期为15个月;采用长度为40~50m、直径为1.5m的桩基础,桥位处地层土质为粉质黏土;下部结构为圆柱式墩、直径为1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式U型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下图所示。
桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。
8.如果主梁张拉后的预拱度超过了规范要求,将可能导致桥面系中产生什么病害?并提出防治这种病害的三条措施。

题干: 某施工企业承包了一段36.8km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25m。路面结构形式为:基层为两层18cm的石灰粉煤灰稳定碎石,底基层为一层18cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7cm的下面层,6cm的中面层和5cm的SMA表面层;桥上只铺5cm的SMA表面层,隧道内为水泥混凝土路面。

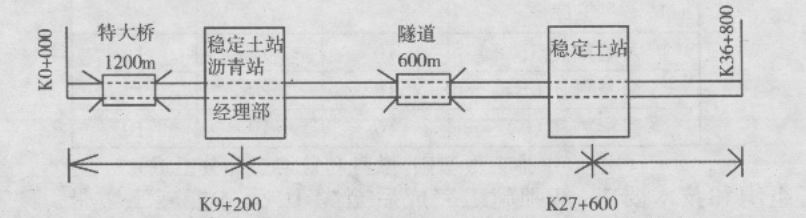

项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备丁作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
9.指出石灰类材料质量检验中的两大主要指标。

题干: 某公路隧道最大埋深约150m,设计净高5.0m,净宽14.0m,隧道长1580m。隧道区域内主要为微风化黑云母花岗岩,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。施工单位在施工组织设计中认真做好了隧道的供水(采用机械站供水,洞内有地下水源)和供电设计。
10.根据背景材料,隧道施工期间生产用水和生活用水主要用途包括哪些方面?

题干: 某高速公路特大桥为变截面预应力混凝土连续刚构桥,其桥跨布置为70m+4×120m+70m,主梁采用箱形截面,墩身为空心墩,墩高50~75m。桥墩采用群桩基础,平均桩长约60m(示意图如下图所示)。
施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
3号桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。
11.指出3号墩作业人员的错误做法。

12.CQYT路桥公司中标某高速公路D合同段施工任务后,迅速组建了项目经理,为开展施工进行准备:(1)为相关工程的施工组织设计进行了编制前的准备工作:1)合同文件的研究的重点内容:工程地点及工程名称。2)施工环境的调查的主要内容:核对设计文件了解工程的位置和重点施工项目的工程量。(2)编制了路基工程施工组织设计。填土路堤的施工方法采用水平分层填筑法,每层填料布料均匀,松铺厚度不超过45cm,施工程序为:取土→运输→推土机初平→压路机碾压→平地机整平。指出路基工程施工组织设计中存在的问题并给予改正。

题干: 某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12度~15度,结构面内摩擦角为5度,黏聚力为12kPa。边坡加固防护方案如下图所示。
施工单位采用如下图所示的工艺流程组织施工,于4月完成该路段边坡施工。
当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。
13.结合示意图,说明“种植土+种草”有哪几种作用。

14.某高速公路特大桥为变截面预应力混凝土连续钢构桥,其桥跨布置为70m+4×120m+70m,主梁采用箱形截面,墩身为空心墩,墩高50~75m,桥墩采用群桩基础,平均桩长约60m。施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯,悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。3号桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。按高处作业的分级要求,该桥3号桥墩施工属于哪一级?患有哪些疾病的人员不适合在本桥墩作业?该桥墩的作业人员应配备哪些个人安全防护设施?

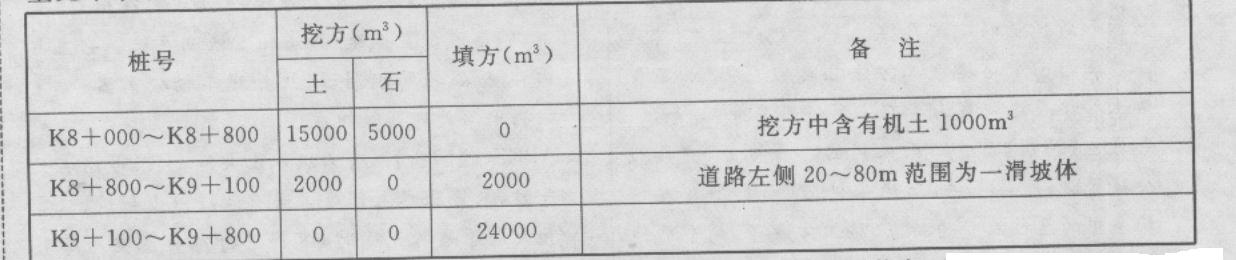

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。
施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
15.根据背景资料,指出产生路基纵向裂缝的可能原因。

题干: 某公路隧道长2400m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,台阶法开挖,复合式衬砌,夹层防水层设计为塑料防水板。洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,导致该段两次冒顶、塌方。隧道施工采用风管式通风。
16.根据背景材料,采用台阶开挖时应注意哪些问题?
