1.某啤酒生产线设备安装工程项目。施工项目经理部在各工程正式施工开始前,对各项准备工作及影响质量的各因素和有关方面进行了质量控制。     施工项目经理部为了确保工程项目质量符合设计意图和国家规范、标准的要求,采用 PDCA循环方法对该工程进行质量控制。     以下是该施工项目经理部在质量控制过程中的部分具体方法:     (1) 确定质量总目标并分解成分目标;     (2) 绘制竣工图;     (3) 对工程进场材料进行检验;     (4) 进行联动调试和试运转;     (5) 检查竣工资料文件;     (6) 编制施工组织总设计;     (7) 参加设计技术交底;     (8) 对施工工艺、方法、工序进行质量监督。

2.(四)      某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件:     事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。     事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。     事件3:某分项工程,监理工程师指令变更合同,因此变更涉及到工程价格的变化,机电安装企业在变更后的第20天向监理工程师提出变更价格的报告。     事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。     问题(四)

3.      (三)      某水利工程按最早开始时间安排的横道图计划如图5-2,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。          [问题](三)

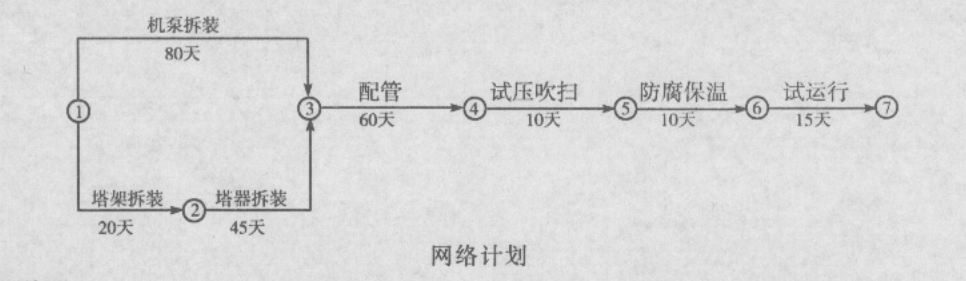

题干: A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。
附加说明:
(1)配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天;
(2)试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
4.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路,并以重编的网络计划为前提,附加说明如何再进一步缩短工期。

5.     某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成.使资源配置尽量达到合理和最大程度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     在施工过程中的部分施工工序和要点如下:     (1)坚持先交接试验后通电运行,先接电起动后模拟动作的原则进行。     (2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3)在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5)所有电气试运行时必须在空载状态下进行。     (6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。     问题

6.某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程产品质量的所有人员进行了控制。施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下: (1)机房通向井道的预留孔随时开通以方便施工; (2)井道安装好导轨后放基准线进行配管配线; (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m; (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装; (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试; (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。 问题 1. 施工项目经理部对施工人员主要从哪些环节进行控制? 2. 施工人员的哪些方面直接影响工程质量? 3. 逐条说明该电梯工程的施工程序和施工安全技术措施是否妥当?如不妥,请改正。

7.      (二)      某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。     工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,基中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”     [问题](二)

8.某机电安装工程项目,某建筑公司于2010年3月8日与某建设单位签订了修建建筑面积为3000平方米工业厂房(带地下室)的施工合同。该建筑公司编制的施工方案和进度计划已获监理工程师批准。施工进度计划已经达成一致意见。合同规定由于建设单位责任造成施工窝工时,窝工费用按原人工费、机械台班费60%计算。在专用条款中明确6级以上(含6级)大风、大雨、大雪、地震等自然灾害按不可抗力因素处理。工程师应在收到索赔报告之日起28d内予以确认,工程师无正当理由不确认时,自索赔报告送达之日起28d后视为索赔已经被确认。根据双方商定,人工费定额为30元/工日,机械台班费为1000元/台班。建筑公司在履行施工合同的过程中发生以下事件:事件1:基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道中的淤泥清除并对地基进行二次处理。为此,业主以书面形式通知施工单位停工10d,窝工费用合计为3000元。事件2:2010年5月18日发生6级大风,一直到5月21日开始施工,造成20名工人窝工。事件3:5月21日用30个工日修复因大雨冲坏的永久道路,5月22日恢复正常挖掘工作。事件4:5月27日因租赁的挖掘机大修,挖掘工作停工2d,造成人员窝工10个工日。事件5:5月29日,因外部供电故障,使工期延误2d,造成20人窝工,2台施工机械窝工。事件6:在施工过程中,发现因业主提供的图样存在问题,故停工3d进行设计变更,造成人工窝工的60个工日,机械窝工9个台班。建设单位应给予承包单位补偿工期多少天?补偿费用多少元?

题干: 某总承包单位将一医院的通风空调工程分包给某安装单位,工程内容有风系统、水系统和冷热(媒)设备。设备有7台风冷式热泵机组,9台水泵,123台吸顶式新风空调机组,1237台风机盘管,42台排风机,均由业主采购。通风空调工程的电气系统由总承包单位施工。通风空调设备安装完工后,在总承包单位的配合下,安装单位对通风空调的风系统、水系统和冷热(媒)系统进行了系统调试。调试人员在风机盘管,新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调整及其他内容的调试,在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运转,并通过竣工验收。
医院营业后,在建设单位负责下,通风空调工程进行了带负荷综合效能试验与调整。到了冬季安装单位及时进行回访,对通风空调工程季节性测试调整。发现个别病房风口的新风量只有50 立方米/h?p(设计要求是75立方米/h?p),经复查,是调试人员的计算错误,后重新调整测试,达到设计要求。另有个别病房的风机盘管噪声达到45dB(设计要求是35dB),经检查,是风机盘管轴心偏移,通过设备生产厂家调换设备,噪声达到要求。
9.通风空调安装工程综合效能调整应具备的条件是什么?调整的项目应根据哪些要求确定?

题干: 某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由LED灯(55 W)和金卤灯(400 W)组成。LED灯(连支架重100 kg)安装在幕墙上,金卤灯安装在透空段平台上,由控制模块(256路)进行场景控制。施工单位依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明的施工方案,施工进度计划见表1(细实线),劳动力计划见表2。方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000×450×1180mm,牵引电动机功率为1.5 kW×2,提升速度为9.6m/min,载重630 kg(载人2名)。按进度计划,共租赁4台吊篮。因工程变化,建筑幕墙4月底竣工,LED灯具的安装不能按原进度计划实施,施工单位对LED灯和金卤灯的安装计划进行了调整,见表1(粗实线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临时用电施工组织设计。
10.表1 施工进度计划表2 劳动力计划泛光照明施工进度计划的编制应考虑哪些因素?

11.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)

12.  南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。                              LCD生产线安装网络计划工作逻辑关系及持续时间表 工作内容 工作代号 紧前工作 持续时间(d) 进场施工准备 A — 20 开工后生产线进场 B — 60 基础检验验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电器控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电器控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15 A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间延长为30d。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。     问题工作内容工作代号紧前工作持续时间(d)进场施工准备A—20开工后生产线进场B—60基础检验验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电器控制系统安装FBC40LCD生产线试车调整GDE30电器控制系统测试HDEF25联动调试、试运行、验收IGH15

13.某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险。针对这一情况,施工项目经理部对从事影响工程产品质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下:     (1) 机房通向井道的预留孔随时开通以方便施工;     (2) 井道安装好导轨后放基准线进行配管配线;     (3) 层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m;     (4) 由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装;     (5) 电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试;     (6) 电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。

14.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题

15.(四)      某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:     (1)机房通向井道的预留孔随时开通以方便施工。     (2)井道安装好导轨后放基准线进行配管配线。     (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。     (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封调整后安装。     (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。     (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。     问题(四)

16.(四)      某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。     问题(四)

17.某大型机床厂机电安装工程项目,通过招标投标,最终由某设备安装工程公司中标,并签订了总承包合同。该设备安装工程公司与某机床生产企业签订了采购合同。     总承包合同中约定总承包企业承担工程设备的采购任务,总承包企业在订立采购合同后,派人进驻机床生产企业进行监造。     为了创造正常的施工条件和提高工程质量,该设备安装工程公司加强了该工程设备和材料的质量控制。

18.某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     施工过程中的部分施工工序和要点如下。     (1) 坚持先交接试验后通电运行、先接电启动后模拟动作的基本原则。     (2) 在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3) 在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4) 在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5) 所有电气试运行时必须在空载状态下进行。     (6) 电气设备安装技术人员应配合土建工程进行预留和预埋工作

19.(二)      某公司承担一项机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。     针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。     在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。     项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。     罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投入使用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。     问题(二)

题干: 某机电安装工程项目,业主通过公开招标方式选择了某机电安装企业,双方签订了机电安装工程施工总承包合同,施工总承包企业又选择了一家劳务分包企业,将某分部工程的劳务作业分包给该劳务分包企业。在施工过程中发生如下事件。
事件1:由于业主供应的工程材料延误,使劳务分包企业停工待料,劳务分包企业直接向业主提出延长工期的要求。
事件2:施工过程中,业主要求增加工程量,经项目经理同意后,双方签订变更合同。
事件3:某分项工程,监理工程师指令变更合同,因此变更涉及工程价格的变化,机电安装企业在变更后的第20d向监理工程师提出变更价格的报告。
事件4:该机电安装企业为了预防合同风险,向当地保险公司投保了工程一切险。
20.合同风险的因素有哪些?合同风险的防范主要有哪些方面?事件4中该企业是运用哪方面的方法来预防风险的?
