一、建造师案例题

题干: 某10m×25m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。桥位处有一大块空地可作为预制场,地质情况为0.5m的强风化层,下为中风化砂岩。施工单位A采用定型钢模板预制板梁。
1.施工单位A采用的模板是否合理?对模板有何要求或规定?

题干: 某沿海大桥工程项目,主墩基础是48根桩径为1.60 m的钻孔灌注桩,实际成孔深度为
55 m。大桥所处位置的地点情况为:表层为5m的砾石,以下为30 m的卵漂石层,再下层为软
岩层。
施工单位进场后,针对本工程的特性,召集各专业技术人员制定了详细的施工管理制度。
在施工过程中,发生以下事件:
事件1:在图终会审中发现存在设计有遗漏问题,施工单位向设计单位发出了“设计变更
通知单”。
事件2:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方
的试验检测委托。
事件3:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资。
事件4:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监
理工程师批准后进行埋置。
2.图纸会审包括哪几个阶段?

题干: 某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。
3.预应力结构用钢材主要有哪些?各自适用于什么结构的施工?

题干: 某二级公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45㎡。该隧道位于一盆地边缘的雪宝山区,主要突起寒武系三游洞组至三叠系大冶组地层,其围岩主要为弱风化硬质页岩,属Ⅱ类围岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。
4.在该隧道施工过程中应进行哪些控制量测?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气
象条件,综合分析相关工程和设备的情况,对本工程的施土机械进行了选择和协调。具体施工
中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运
机.装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土 、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
5.沥青路面压实机械主要有哪几种?

题干: 某施工单位承接了一条长21 km的二级公路的路基、路面工程,路基宽12 m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。②各工点、各工序测量原始记录,观测方案布置图,放样数据计算书。……
K6+280~K6+910为土质路堑,平均挖方深度约13 m,最大挖深21.2 m,路段土质为细粒土。施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。由于该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象。经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了,导致毛细水上升,使土的含水量偏高。
6.补充第(5)条中作为竣工文件的其他测量归档资料。

7.某施工单位承接了某山区二级公路4.5km的路基路面施工任务。合同段有一段长450m的两车道隧道和一座长20m的简支梁桥。隧道位于软弱围岩地段,桥梁采用重力式U形桥台,整个合同段均为沥青混凝土路面。在隧道施工方案中有如下要求:(1)在隧道施工期间,由专职安全员作为安全生产的第一责任人,对隧道施工安全生产全面负责。(2)隧道的钻爆作业,必须由具有经过专业培训且持有钻孔操作合格证的专业人员作业。(3)在隧道施工中,坚持“长进尺、强爆破、早喷锚、勤量测”的原则。(4)采用干式凿岩机凿岩。桥台基础采用明挖基础,开挖深度为2.5m,地下水位位于基底以下,土质为黏性土,为了方便开挖出的土方回填原处,施工队在开挖后的基坑南边距坑顶边缘1m内堆土(堆土高度1m),在北边基坑顶边缘1~3m范围内堆土(堆土高度2m)。由于天气炎热,为防止太阳辐射,施工人员应戴草帽在坑内作业。为了满足施工需要,招聘了一批工人。在进行体检时,发现:2人患有轻度脂肪肝,2人患有皮肤病,3人患有乙肝,1人患有心脏病,1人患有高血压。指出并改正基坑施工过程中施工队的错误做法。背景中的桥台基础开挖是否属于高处作业?说明理由。

题干: 某地区公路路基雨期施工过程中突遇冷空气气温下降,昼夜平均温度-3℃以下,持续一个星期,然后气温回暖,未发生冻土现象。该路段有填有挖,且需以挖做填。土质为砂类土,施工方技术员提出为保证雨期和冬期施工质量应采用以下几条主要措施:<br>(1)在填方坡脚外挖好排水沟;<br>(2)分层填筑时,每一层表面做成2%~4%的排水横坡;<br>(3)按横断面全宽平填,每层松铺厚度按正常施工减少20%~30%;<br>(4)挖填交界处、填土低于1m处停止填筑,待气温回暖后再实施。
8.请问上述4条措施哪些是针对雨期施工?哪些是针对冬期施工?

题干: 某桥梁工程,施工单位为了防止钻孔灌注桩出现断桩现象和桥梁钢筋混凝土结构出现构造裂缝,采取了一系列的措施。由于施工单位的措施得力,该桥梁工程未出现钻孔灌注桩断桩和钢筋混凝土结构裂缝现象。
9.桥梁工程钢筋混凝土结构的构造裂缝的防治措施有哪些?

10.(一)      某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量为40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。     在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。     在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。     问题:(一)

11.某桥梁工程,施工单位为了防止钻孔灌注桩出现断桩现象和桥梁钢筋混凝土结构出现构造裂缝,采取了一系列的措施。由于施工单位的措施得力,该桥梁工程未出现钻孔灌注桩断桩和钢筋混凝土结构裂缝现象。 问题 1.桥梁工程钻孔灌注桩断桩的防治措施有哪些? 2.桥梁工程钢筋混凝土结构的构造裂缝的防治措施有哪些?

题干: 某公路工程全长67km,计算行车速度为100km/h,按高速公路标准设计。全线设置11座互通式立交桥、22座分离式立交桥、10座大桥、72座中小桥等。总投资为50.0354亿元。工程2003年4月开工,2005年底竣工通车。
某路桥公司通过竞标承接该项目的施工任务。由于该项目时间紧、任务重,为了保证公司在该项目中取得较好的权益,该工程项目部决定采用工程施工项目的成本管理,并制定了一系列降低成本的措施,内容如下:
(1)进行合同交底,使项目经理部全面了解投标报价、合同谈判、合同签订过程中的情况。
(2)项目经理部应认真研读合同文件,对可能变更的项目、可能上涨的材料单价等进行预测,对项目的成本趋势做到心中有数。
(3)企业根据招标标底编制标后预算;由项目经理部根据标后预算具体安排施工。
(4)制定先进的施工方案,选择先进施工方法,节约成本。
(5)落实技术组织措施。
(6)组织均衡施工,加快施工进度。
(7)提高机械利用率和完好率。
12.该项目部制定的降低成本的措施是否正确,说明原因?

题干: 某施工单位承接了某二级公路E3标段(K15+000~25+000)路基工程施工。由于该标段工程量集中,工期紧张,项目部对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。该标段作为一个单位工程,划分了分部、分项工程,依据质量检验评定标准对分项工程进行评分,项目部按优、良、合格、不合格四个等级来评定工程质量。项目部还根据不同管理层次和职能对采用新技术、新材料、新工艺的各环节设置了质量控制关键点,以便进行重点监控。项目部在抓质量的同时,也注重安全生产。在K23 I- 200~K24+100路段拟采用大型综合爆破进行石方路基施工。项目部编制了爆破设计书,并提交监理工程师审批后,成立了现场指挥机构并组织人员实施,在危险边界设置了明显标志,撤离了警戒区内人员、牲畜,并在警戒区四周安排警戒人员,最后成功完成了大型综合爆破。石方路基施工完成后,项目部实测了压实度、纵断高程、中线偏位、宽度、横坡、边坡平顺度,各项指标均满足相应标准和要求。
13.指出背景中项目部的两处错误做法,给出正确做法。

题干: 某施工单位承接了农村公路的5×16 m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5 cm厚沥青混凝土,采用租赁摊铺机摊铺。
桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。
在施工中发生了如下事件:
事件一:施工单位购买了三套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。
事件二:在桥面施工过程中,施工单位安装伸缩缝后即进行5 cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。
14.现场预制梁场布置一般应考虑哪些因素?

15.(三)      承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况。     (1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。     (2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。     问题:(三)

题干: 某施工单位在某桥梁工程施工过程中,为落实成本控制目标,进行了项目成本考核,在结
合项目施工方案、施工手段和施工工艺等的基础,针对项目不同的管理岗位人员,分别确定了
成本目标责任制,现摘录该施工单位合同预算员的管理责任如下:
(1)参加对外的经济合同的谈判和决策。
(2)科学合理地布置施工现场平面,为文明施工减少浪费创造条件。
(3)及时反馈和研究工程发生的变更,做好索赔,增加收入。
(4)要严格执行限额领料制度。
(5)根据需要安排机械施工,减少机械使用成本。
(6)控制非生产支出。
16.不属合同预算员的责任应该是谁的责任?

17.(一)      某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的性质、工期和施工条件,同时考虑材料供应市场情况的影响,对主要施工材料提出了如下要求:     (1)使用土质材料时必须了解其主要的物理机械特性。     (2)用于施工的粗骨料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。     (3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。     (4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。     (5)用于路面底层的粉煤灰应按等级使用。     (6)施工用水泥混凝土中的水泥应采用专用水泥。     (7)施工中用沥青和钢材必须符合各项规定。     问题:(一)

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的
性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用水泥凝土中的水泥应采用专用水泥。
(7)施工中用沥青材料和钢材必须符合各项规定。
18.公路工程施工用的主要材料有哪些?

题干: 某地区公路路基雨期施工过程中突遇冷空气气温下降,昼夜平均温度-3℃以下,持续一个星期,然后气温回暖,未发生冻土现象。该路段有填有挖,且需以挖做填。土质为砂类土,施工方技术员提出为保证雨期和冬期施工质量应采用以下几条主要措施:<br>(1)在填方坡脚外挖好排水沟;<br>(2)分层填筑时,每一层表面做成2%~4%的排水横坡;<br>(3)按横断面全宽平填,每层松铺厚度按正常施工减少20%~30%;<br>(4)挖填交界处、填土低于1m处停止填筑,待气温回暖后再实施。
19.施工方技术员提出的4条措施是否合理?为什么?

题干: 某施工单位,承包了一条19.8km的三级公路,路面面层为水泥混凝土,基层为水泥稳定碎石。其中K6+300~K6+800路段,地面横坡陡于1:5,填方平均高度为16m左右。施工单位填筑前,对地基原状土进行了检测,土的强度符合要求,然后对地基进行了压实处理。路基填料采用土石混合料,土石混合料中石料含量55%左右,边坡为1:1.5。为了加快施工进度,采用了倾填的方式进行施工,在路床底面下1.0m范围内改为分层填筑并压实。在整个施工过程中,施工单位对石方路基进行了质量检验:路堤填筑完毕后不久,该路段出现了部分边坡坍塌。经处理后,该项目通过验收,评定为合格工程。
20.土石路堤施工时,对石料有何要求?

题干: 某桥梁工程的施工项目经理部对投入施工现场的劳动力采用专业分工作业组合形式,在选择施工材料供应商时,采用对竞标供应商进行综合分析的方法选择了两家合格的材料供应商。在选择钻孔设备时考虑土质等因素后,选择了冲击钻机,水泥混凝土在运送时采用水泥混凝土搅拌运输车,这样可以保证混凝土不会产生离析现象,很好地保证了混凝土的浇筑质量。
21.通常情况下,公路工程施工常采用的劳动力组合方式有哪几种?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气
象条件,综合分析相关工程和设备的情况,对本工程的施土机械进行了选择和协调。具体施工
中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运
机.装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土 、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
22.装载机主要是用于进行哪些作业?

题干: 某工程项目,业主与施工单位签订了施工承包合同,合同中规定钢材由业主指定厂家,施工单位负责采购,厂家负责运输到工地。当第一批钢筋运至工地时,施工单位认为是业主指定用的钢筋,在检查了产品合格证、质量保证书后即可用于工程,反正有质量问题由业主负责。项目经理部为了控制原材料的质量,建立了工地实验室,制定如下试验管理制度:
(1)试验室在项目总工程师的领导下开展试验检验工作。业务上受上级公司中心试验室领导,同时还需接受监理工程师的监督和检查;
(2)试验室在工序施工前,应完成工序质量控制所必须的各项基础试验,并提出控制参数和数据;
(3)试验室对压实度检测、混凝土试件制作、测定混凝土稠度、测定沥青混合料温度等频率较高的检测项目,试验人员按规定的取样地点、时间进行检测试验,试验管理人员进行15%频率的抽检;
(4)试验室对试验检测的原始记录和报告印成一定格式的表格,同时应有试验、计算、负责人签字及试验日期。
23.对预制构件厂生产的预制构件,应如何进行进场质量检验?

题干: 某施工单位承接了一段长30 km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如下图所示。
其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留5~8 m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。
24.二灰基层施工准备中,计算机械台数需要考虑哪些因素?

题干: 某高速公路项目,路面面层为沥青混凝土,基层为级配碎石,项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
1.项目经理部由总工程师组织进行了技术交底。
2.为真正落实公司的现场技术管理制度制定了执行细则,其中,为避免放样偏位,特别强调了落实测量双检测。
3.将以下(1)、(2)、(3)三项作为沥青混凝土面层施工质量控制关键点:(1)基层强度、平整度、高程的检查与控制。(2)沥青材料的检查与试验。(3)集料的级配、沥青混凝土配合比设计和试验。①铺筑了沥青混凝土试验段;②在底面层施工前,进行了测量放样和基层清扫;③加强质量检查控制,如开工前检查、工序检查和工序交接检查等。
25.对沥青混凝土面层施工,还应设置哪些质量控制关键点?

题干: 某二级公路全长68.53km,施工期气候干燥,气温较低。全路段的土质有粉质黏土、砂性土。当地石灰产量很多。设计单位根据相关情况在路面结构设计中采用了石灰稳定土无机结合料基层,面层为沥青混凝土。施工单位采用路拌法施工基层。为了保证石灰稳定土基层的强度,施工单位对土质进行了改善,施工中还对压实度进行了控制,在沥青混凝土面层施工前,在K30+500~K37+800段发现已成型的石灰稳定土基层表面产生大量裂缝。
26.简述石灰稳定土基层产生的裂缝原因。

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求;
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求;
(3)对于水泥提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。
事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。
事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
27.分析事件三中存在的仪器管理问题,并提出正确的处理方法。

题干: 某市拟兴建一条中心城区通往新区的6车道二级城市道路,全长15.8km,该城市道路要横跨110国道。总承包单位编制了交通工程综合系统工程施工组织设计,在编制过程中,结合了项目总体施工组织设计的基本内容,并根据交通工程施工的自身特点,充分考虑了其他内容。在具体编制过程中,总承包单位进行了现场调研,分析了有关资料,并全面了解了社会的需求、工程概括和施工条件后,确定了施工方案,选择了施工工艺,安排了施工顺序,制定了控制计划和施工措施。与此同时,编制了绿化工程施工组织设计。
28.总承包单位在具体编制交通工程综合系统工程施工组织设计过程中所了解的情况有何不妥?并改正。

29.(三)      承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况。     (1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。     (2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。     问题:(三)

题干: 某高速公路,全长37 km,设计车速130 km/h,路面基层采用粒料基层,施工方法采用填隙碎石施工,施工单位为了保证公路基层的施工质量,从碎石的备料、运输摊铺、撒铺等方面采取了有效的措施。

30.绘出填隙碎石施工工艺流程图。

题干: 某二级公路跨河大桥,左岸引桥结构为11×20 m预应力混凝土简支梁桥,柱式墩,
ф1.5 m桩基础。0#桥台至6#墩桩长12—14 m,靠近主桥四跨桩长超过20 m。由于该河段枯水
期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和
起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110 V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。
引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30 cm,其下为砂砾
土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在
该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E5个作业区域,具体布置

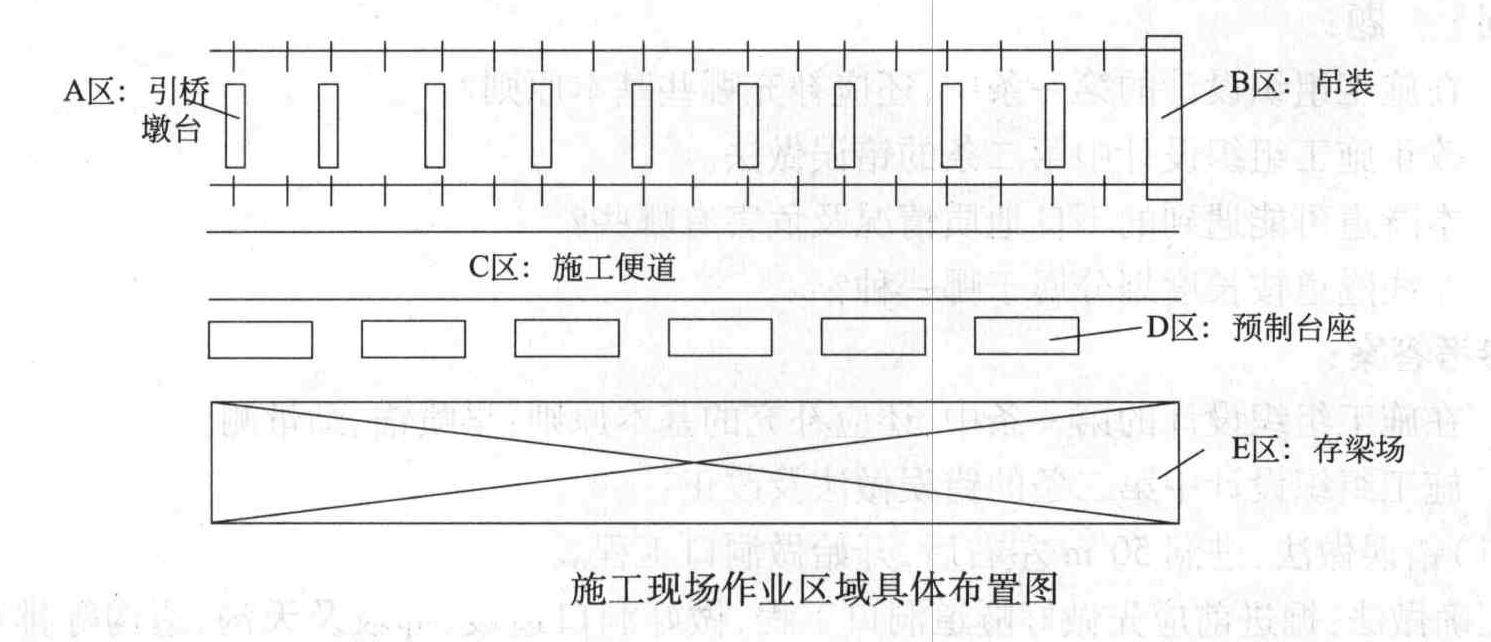

见图。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方
法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
31.就左岸靠近主桥四跨的桩长情况,该段引桥桩基采用人工挖孔方法施工是否恰当?说明理由。

题干: 某高速公路项目,路面面层为沥青混凝土,基层为级配碎石,项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
1.项目经理部由总工程师组织进行了技术交底。
2.为真正落实公司的现场技术管理制度制定了执行细则,其中,为避免放样偏位,特别强调了落实测量双检测。
3.将以下(1)、(2)、(3)三项作为沥青混凝土面层施工质量控制关键点:(1)基层强度、平整度、高程的检查与控制。(2)沥青材料的检查与试验。(3)集料的级配、沥青混凝土配合比设计和试验。①铺筑了沥青混凝土试验段;②在底面层施工前,进行了测量放样和基层清扫;③加强质量检查控制,如开工前检查、工序检查和工序交接检查等。
32.请列出其他现场质量检验控制手段。

题干: <strong>背景资料:</strong><br /> 某新建一级公路土方路基工程施工,该工程取土困难。K10+000~K12+000段路堤位于横坡陡于1:5的地面,施工方进行了挖台阶等地基处理,然后采用几种不同土体填料分层填筑路基,填筑至0~80cm,施工方选择细粒土,采用18t光轮压路机,分两层碾压。两层碾压完成后,检测了中线偏位( 合格率90% )、纵断高程( 合格率85% )、平整度( 合格率85% )、宽度( 合格率88% ),横坡( 合格率92% )和边坡坡度( 合格率90% ),认定土方路基施工质量合格,提请下一道工序开工。
33.影响土方路基质量最关键的因素是填料和压实,该工程的施工方法对此是否有效控制?为什么?

34.(四)      某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中K48+010~K48+328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20+3×36+5×20)m预应力钢筋混凝土箱梁桥,箱梁混凝土强度等级为C40。     变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。支架施工时,对预拱度设置考虑了以下因素:     (1)卸架后上部构造本身及活荷载一半所产生的竖向挠度。     (2)支架在荷载作用下的弹性压缩挠度。     (3)支架在荷载作用下的非弹性压缩挠度。     (4)由混凝土收缩及温度变化而引起的挠度。     根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、采用气割进行预应力筋下料;箱梁采用洒水覆盖养护;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。     箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施。     (1)选用优质的水泥和骨料。     (2)合理设计混凝土配合比,水灰比不宜过大。     (3)严格控制混凝土搅拌时间和振捣时间。     问题:(四)

题干: 某一级公路路面基层为水泥稳定土无机结合料基层,根据工程实际情况及施工单位人力、设备条件,施工单位采用了路拌法施工工艺。摊铺水泥日进度1.5km(单向),其中一路段具体施工过程如下:
(1)施工放样,恢复中线;根据施工布料需要在下承层上划分布料网络。
(2)对水泥稳定土基层施工所需的土料、集料、水泥等按要求进行备料。
(3)确定松铺系数后,施工单位共用5d时间完成摊铺土任务。每日摊铺土2.5km。
(4)按规定洒水闷料,整平轻压。
(5)按规定摆放水泥,用刮板将水泥均匀摊开。
(6)为保证拌合质量,按规定采用了稳定土拌和机进行拌合。为了避免损坏下承层,拌合深度保持在下承层顶面5~10mm。
(7)拌合料拌合均匀后,立即用平地机初步整形,为保证整形质量,全路段平地机均由两侧路肩向路中心进行刮平。
(8)整形后,当混合料的含水量为最佳含水量(±1%~±2%)时,按规定用轻型压路机配合12t以上的压路机进行碾压。直线和平曲线段,由两侧路肩向路中心碾压,设超高的平曲线段,由外侧路肩向内侧路肩碾压。
35.请指出本项目具体施工过程中存在哪些问题,并进行纠正。

题干: 某施工单位承接了-4 x20 m简支梁桥工程。桥梁采用扩大基础,墩身平均高10 m。项
目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的
江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150 m处,施工
用砂均取自这里。项目部拟就14~ 34排架组织流水施工,见表。

根据施工组织和技术要求,基础施工完成后至少10 d才能施工墩身。
施工期间,还发生了如下事件:
事件1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程
中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何
尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋
运到施工现场,致使墩身施工推迟了10 d开始,承包人拟就此向业主提出工期和费用
索赔。
36.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

37.某桥梁工程的施工项目经理部对投入施工现场的劳动力采用专业分工作业组合形式;在选择施工材料供应商时,采用对竞标供应商进行综合分析的方法选择了两家合格的材料供应商;在选择钻孔设备时选择了冲击钻孔,水泥混凝土在运送时采用水泥混凝土搅拌运输车。评定为合格材料供应商的评价依据有哪些?

题干: 承担某公路工程项目施工任务的某施工单位根据有关文件和资料对该公路工程质量控制设置了关键点,该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况:
(1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15 d后复工,项目经理在未检查的情况下指示继续施工。
(2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。
38.公路工程现场质量控制的主要方法有哪些?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体
施工中的部分工程施工机械的配置如下:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机;
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车;
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
39.水泥混凝土路面施工主要机械设备有哪些?

40.某桥梁重力式桥台,基础尺寸为10m×80m×10m,地质条件为覆盖层厚3.5m的含水量较大的黏性土和1.5m厚的强风化泥岩,下为中风化泥岩,基础嵌入中风化泥岩1m。地下水位处于原地面以下100cm。根据该桥台的水文地质,施工单位在基坑开挖过程中采取了挡板支护的加固措施,防止边坡不稳造成塌方。施工单位在基坑开挖过程中采取了挡板支撑的加固措施是否合理,为什么?

题干: 某桥梁工程,桥梁桥台采用扩大基础,桥墩采用钻孔灌注桩基础。为确保基础施工质量符合设计要求,施工单位设置质量控制点,并在完工后进行检验工作。
41.问题:扩大基础主要的质量控制点有哪些?

题干: 某桥采用25m×4m预应力混凝土空心板梁,施工采用预制安装,后张法施工工艺。施工单位设置的常见质量控制点有:支座预埋件的位置控制、板梁之间的高差控制、梁体之间现浇带混凝土质量控制以及伸缩缝安装质量控制。
42.请指出施工单位设置该预制板梁的常见质量控制点缺项部分。

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为V级。其中左线隧道进口桩号为K15+270,设计控制标高为240.0m,隧道出口桩号为K16+050,设计控制标高为240.0m。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步推进。
(2)为防止地表水危及隧道施工安全,进洞50 m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10 m。
(3)若遇不良地质情况,必须进行超前地质预报,以便提前采取预防措施。
43.本隧道可能遇到的不良地质情况及危害有哪些?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体
施工中的部分工程施工机械的配置如下:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机;
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车;
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
44.沥青路面压实机械主要有哪几种?

题干: 某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如图所示的网络计划(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生了如下事件:
事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d;
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d;
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。
45.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。

题干: 承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况:
(1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。
(2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。
46.施工人员对关键工序自检合格后,开始下道工序的施工是否妥当?如不妥,应该怎样才可进入下道工序的施工?

题干: 某高速公路N合同段段路基工程施工,工期18个月,其中K23+200?K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38?49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。场地清理完毕后,对路基横断面进行测量放样,动土触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基。施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5 d,在雨期,填筑周期达到15 d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料。经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性土两种路堤填料,施工单位随即组织施工。在路堤施工,采用一层粉土,一层砂性土,交错分层水平填筑,每层压实厚度22 cm左右。碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
47.根据背景中所列土壤类型,哪些不得用于填筑路堤?哪些须经处理后才能用于填筑路堤?

48.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱;基坑排水施工采用帷幕法施工;地基的加固方法采用换填法。除换填法外,还有哪些加固地基的方法?

题干: 某市越江隧道工程全部由政府投资。该项目为该市建设规划的重要项目之一,且已列入
地方年度固定资产投资计划,设计概算已经主管部门批准,施工图及有关技术资料齐全。该项
目拟采用BOT方式建设,市政府正在与有意向的BOT项目公司洽谈。为赶工期政府方出面决
定对该项目进行施工招标,因估计除本市施工企业参加投标外,还可能有外省市施工企业参加
投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本市和外省市施工企业投标价
的评定。招标过程中,招标人对投标人就招标文件所提出的所有问题统一作了书面答复,并以
备忘录的形式分发给各投标人,为简明起见,采用表格形式见表。
在书面答复投标人的提问后,招标人组织各投标人进行了施工现场踏勘。在投标截止日
期前10 d,招标人书面通知各投标人,由于市政府有关部门已从当天开始取消所有市内交通项
目的收费,因此决定将收费站工程从原招标范围内删除。
49.该项目施工招标在哪些方面存在问题或不当之处?请逐一说明。

题干: 某施工单位甲承接了一座3×30 m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如下图所示。

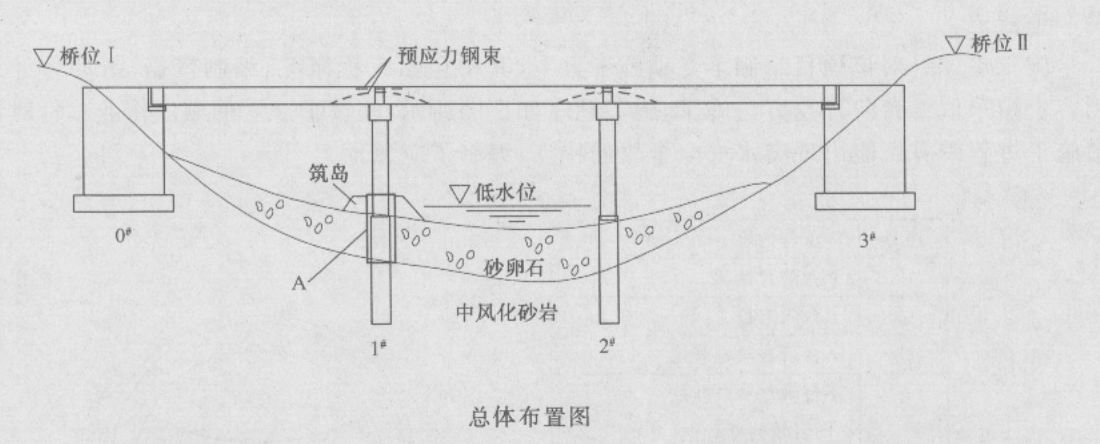

地质钻探资料揭示,墩有厚度5~8 m不等的砂卵石覆盖层,其强度大于25 MPa,卵石平均粒径为20 cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。
施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排查中的职责。
桥梁上部结构的主要施工工序包括:
①安装临时支座;
②拆除临时支座;
③安放永久支座;
④架设T梁;
⑤浇筑T梁接头混凝土;
⑥现浇T梁湿接缝混凝土;
⑦浇筑横隔板混凝土;
⑧张拉二次预应力钢束。
50.开展墩顶测量放样时,应控制哪两项指标?
