2025年04月26日二级建造师建筑工程建造师案例题50

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

2.      (一)     [背景资料]     某装饰装修工程公司承揽某商场的装修工程施工任务。     1.在门窗的制作与安装过程中采用了如下的施工方法:     (1)铝合金门窗的安装采用了边安装边砌口的方法施工。     (2)建筑外门窗直接用射钉固定在砌体上。     (3)塑料门窗框与墙体间缝隙采用了密封胶密封。     (4)在安装中空玻璃时,镀膜层朝向室外。     2.在对门窗的制作与安装工程质量控制中采取了如下措施:     (1)厚度大于50mm的门窗扇应采用螺杆连接门窗框。     (2)铝合金门窗推拉门窗扇开关力应不小于100N。     (3)对埋入砌体或混凝土中的木砖应进行防膨胀处理。     (4)制作木门窗的木材中的甲醛含量应符合设计要求。     (5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
3.事件四中,室内环境污染物浓度再次检测时,应如何取样?

题干: 某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1 d奖励(或罚款)2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。施工过程中发生了如下事件:[ejjzs/jzgcglysw/mtdjd/6/image/img-06-174-01.jpg]网络进度计划图(单位:周)事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。
4.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
5.指出事件二中施工单位说法正确和错误之处,分别说明理由。

题干: 某新建建筑装饰装修工程,为工程所在地的重点工程,竣工资料列入城建档案馆(室)接收范围。施工合同约定的施工内容包括:建筑地面、抹灰、门窗、吊顶、轻质隔墙、饰面板(砖)、幕墙、涂饰、裱糊与软包、细部工程等。开工前,建筑工程专业建造师(担任项目经理,下同)在主持编制施工组织设计时制订了质量控制资料(文件)编制计划,资料编制计划的内容包括:施工文件、竣工图和竣工验收文件,竣工资料不少于3套。工程于2009年5月1日竣工。
6.2009年10月10日,建筑工程专业建造师负责将该工程的质量控制资料移交建设单位。请问该建筑工程专业建造师移交资料的时间合理吗?请说明理由。

7.某医院门诊楼,位于市中心区域,建筑面积28 326平方米,地下1层,地上10层,檐高33.7m.框架一剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8.室内地面铺设实木地板,工程精装修交工.2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架.事件三中,指出不属于项目经理部教育的内容.项目经理部教育还应包括哪些内容?

8.     [背景资料]     某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划示意图,如下图所示(单位:d)。          甲乙双方约定2008年6月15日开工,在工程施工中发生了如下事件。     事件一:由于降水施工方(丙方)原因,致使工作J推迟了2d.     事件二:2008年6月21日至6月22日,整个施工现场停电速成停工2d。     事件三:因设计变更,工作B土方工程量由300m3增至350m3,工作持续时间增加1d,该工作综合单价为50元/m3。     [问题]

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
9.写出事件三中墙体抹灰空鼓的修补程序(至少列出4项)。

题干: 某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1 d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误ld,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。施工过程中发生了以下事件:事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 ‘事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。
10.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?

题干: 某办公楼工程,建筑面积23723平方米,框架剪力墙结构;地下1层,地上12层。首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。
事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落至地下一层混凝土底板上,当场死亡。
事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
11.对落地的竖向洞口应采用哪些方式加以防护?

题干: 某广场地下车库工程,建筑面积18000平方米。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—99—0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:

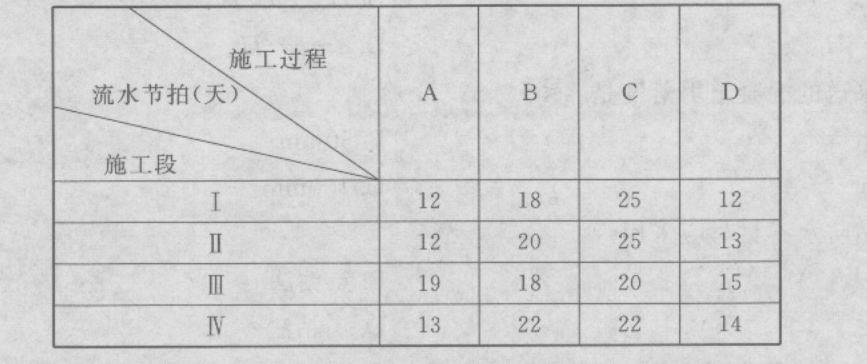

事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架),工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):工程清理、恢复费用18万元;施工机械设备重新购置和修理费用29万元;人员伤亡善后费用62万元;工期顺延6天。
12.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?

13.某写字楼工程,地下1层,地上10层.当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划(下图单位:d),经总监理工程师审核批准后组织实施.指出本装饰工程网络计划的关键线路(工作),计算计划工期.

题干: 某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
14.进口硅酮结构密封胶使用前应提供哪些质量证明文件和报告?

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。
15.风险等级为“大”和“很大”的分部工程有哪些?

题干: 某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,工程进展到第25周5层结构时,公司各职能部门联合对该项目进行了突击综合大检查。
检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用910万元;实际成本855万元,计划成本801万元。
检查现场时发现:
(1)塔吊与临时生活设施共用一个配电箱;无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)脚手架和楼板模板拆除后乱堆乱放,无交底记录。
工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
16.针对本次扬尘事件,项目经理应如何协调和管理?

17.      (二)     [背景资料]     施工总承包单位与建设单位于2008年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:     事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。     事件二:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。     事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。停工期间造成人员窝工300工日。     事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。     事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗石石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的一种人造饰面木板300m2。     针对事件一~三,施工总承包单位及时向建设单位提出了工期和费用索赔。

18.(一)     [背景资料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程4个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。

题干: 某办公楼工程,建筑面积23 723 平方米,框架一剪力墙结构。地下1层,地上12层,首层高4.8 m,标准层高3.6 m。顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架。工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右。因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收。监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
19.事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么?

题干: 某工程,施工合同中约定,工期19周,钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如下图所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、E、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。施工总进度计划(时间单位:周)施工过程中,发生如下事件:事件一:合同约定A、C工作的综合单价为700元/rI13。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4 200 立方米增加到7 000 立方米,C工作工程量由原来的3 600 立方米减到2 400 立方米。事件二:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟订一个合理的赶工方案,以便与施工单位洽商。项目监理机构提出的后续工作可以缩短的时间及其赶工费率见下表。
20.对事件三表格中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。

21.(一)     [背景资料]     某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。     该工程总承包施工单位在施工过程中发生以下事件:     事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。     事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。     事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。     事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。

22.某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间钢桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。工程报告的主要内容如下: (1)鉴于本项目需要安装专业的进口设备,需要将设备安装工程分包给专业安装公司。 (2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请,见下表。在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。 问题 1.为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么? 2.总监理工程师应如何处理施工单位工程报告中的各项要求? 3.施工单位在索赔申请表中所列的内容和数量,经监理工程师审查后均属真实,但费用计算有不妥之处,请说明费用计算不妥的项目及理由。 4.监理工程师在处理质量事故时所需的资料有哪些? 5.请在原进度计划中用前锋线表示出第12个月月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。 6.如果施工单位提出工期顺延2.5个月的要求,总监理工程师应批准工程延期多少?为什么?

23.(一)      [背景资料]      某工程建设项目,网络计划如图2所示。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,如图3所示。           表1      工作持续时间发生改变与原因 工作代号 业主原因 不可抗力因素 施工单位原因 延续时间延长 延长或缩短l天的经济得失/(元·天-1) A 0 2 0 2 600 B 1 0 1 2 800 C 1 0 -1 0 600 D 2 0 2 4 500 E 0 2 -2 0 700 F 3 2 0 5 800 G 0 2 0 2 600 H 3 0 2 5 500 合计 10 8 2 20           问题:工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短l天的经济得失/(元·天-1)A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220

24.   [背景材料]     某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示(单位:d)。          施工过程中发生了以下事件。     事件一:底板防水工程施工时,由于特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。     事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。     事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。     事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。     事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修映,开工30d,直接费损失0.5万元。     其余各项工作,   实际完成工期和费用与原计划相符。     [问题]

题干: 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。
[ejjz/jzgc/lnzt/9/image/img-09-110-09.jpg]
施工过程中发生如下事件:
事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
25.原施工网络计划中,关键工作是哪些?计划工期是多少?

26.(四)      [背景资料]     某市中心区新建一座商业中心,建筑面积为26000m2,地下2层,地上16层,1~3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。     某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:①在,临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;②为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;③为满足模板加工的需要,搭设了一间50m2的木工加工间,并配置了一只灭火器;④受场地限制在工地北侧布置塔式起重机一台,高压线处于塔式起重机覆盖范围以内……     主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经济损失8万元。     问题:(四)

27.甲公司投资建设一幢地下1层、地上5层的框架结构商场工程,乙施工企业中标后,双方采用《建设工程施工合同》(示范文本)(GF-1999-0201)签订了合同.合同采用固定总价承包方式,合同工期为405d,并约定提前或逾期竣工的奖罚标准为每天5万元.事件一中,乙方的索赔是否生效?结合合同索赔条款说明理由.

题干: 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
28.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月?

题干: 某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。
事件一:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。
事件二:工程施工至结构四层时,该地区发生了持续两小时的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。
事件三:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。
事件四:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。
29.事件三中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容?

30.     [背景材料]     某高层办公楼,总建筑面积137500m2,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。     施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,立即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。     专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬,不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。     [问题]

题干: 某市建筑公司承建的工贸公司职工培训楼工程,地下1层;地上12层,建筑面积24 000平方米,钢筋混凝土框架结构,计划竣工日期为2009年8月8日。
2003年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》( JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项;检查组人员在质量检查时,还发现第2层某柱下部混凝土表面存在较严重的“蜂窝”现象。
检查结束后检查组进行了讲评,并宣布部分检查结果如下:①该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);②《起重吊装安全检查评分表》实得分为0分;③汇总表得分值为79分。
31.根据各分项检查评分换算成汇总表中相应分项的实得分。

32.某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度.某施工单位于2009年5月与建设单位签订了该工程总承包合同.合同工程量清单报价中写明:瓷砖墙面积为1000平方米,综合单价为110元/平方米.计算墙面瓷砖粘贴分项工程的BCWS、BCWP、ACWP、CV,并分析成本状况.

33.     [背景材料]     某建筑公司承接一项综合楼任务,建筑面积100828m2,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理,在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。     [问题]

题干: 某高层办公楼,总建筑面积137 500 mz,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼管现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5 m)时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
34.这起事故中的主要责任者是谁?请说明理由。

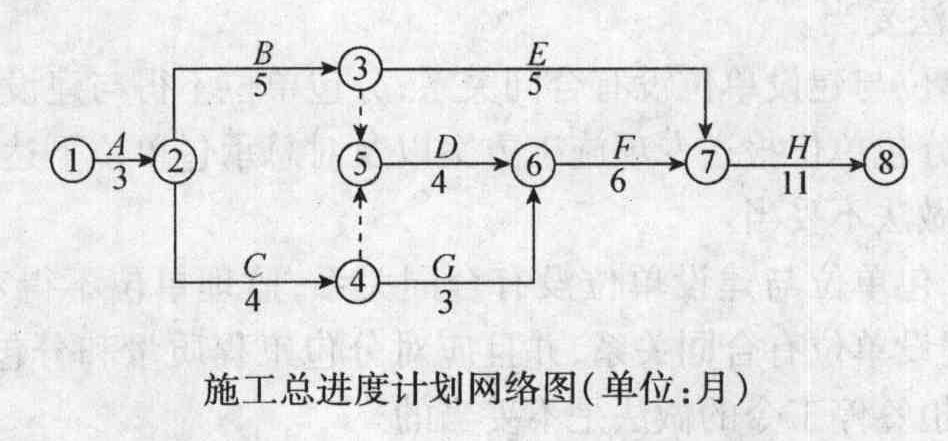

题干: 某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示,该计划通过了监理工程师的审查和确认。合同履行过程中,发生了如下事件。事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。事件3:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示。

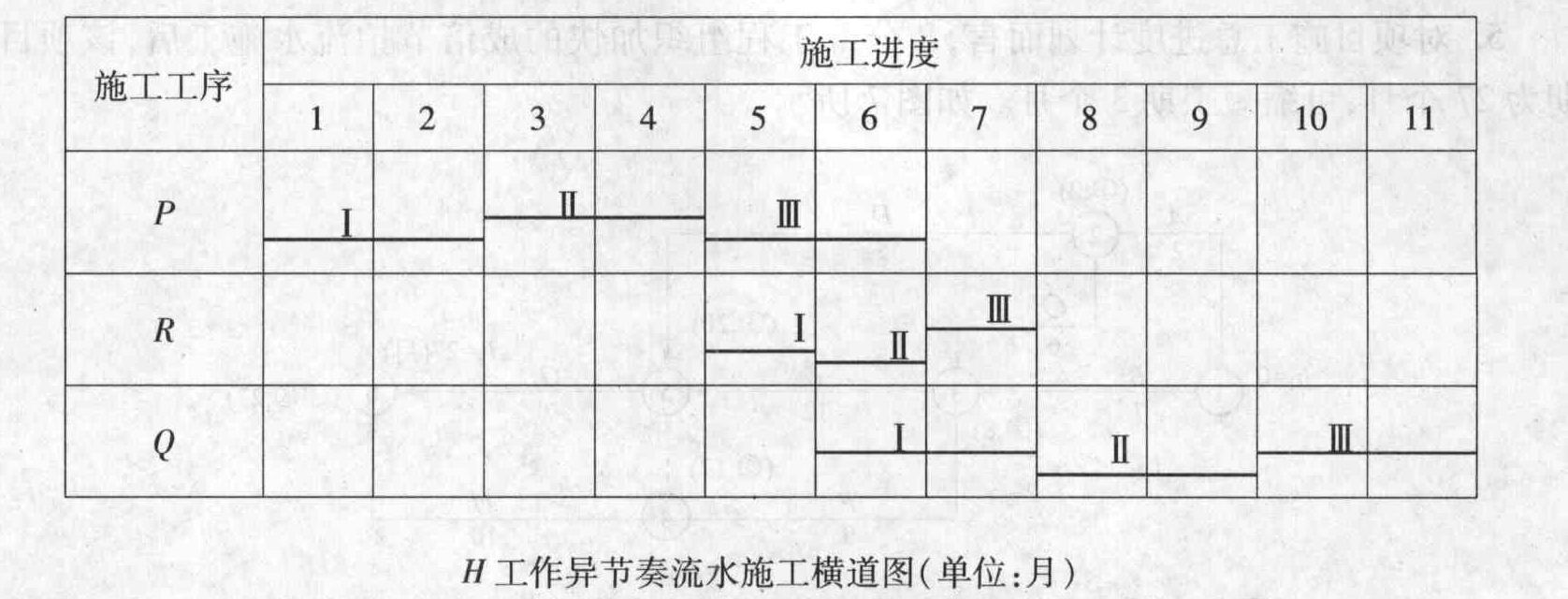

35.事件3中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照以上横道图格式绘制调整后H工作的施工横道图。

36.某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:事件1:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。事件2:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。事件3:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋人板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。事件4:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。事件4中,室内环境污染物浓度再次检测时,应如何取样?

37.      (三)      [背景资料]     某建筑工程施工进度计划网络图如下图所示:          施工中发生了以下事件:     事件一:A工作因设计变更停工10d。     事件二:B工作因施工质量问题返工,延长工期7d。     事件三:E工作因建设单位供料延期,推迟3d施工。     事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。     在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。     统计数据见下表:      工作检查统计数据 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量(%) 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计 工作代号计划完成工作预算成本BCWS/万元已完成工作量(%)实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计

38.某港口的码头工程,在施工设计图样没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。施工合同签订前,业主委托了一家监理单位拟协助业主签订施工合同和进行施工阶段监理。监理工程师查看了业主(甲方)和施工单位(乙方)草拟的施工合同条件,发现合同中有以下一些条款。 (1)乙方按监理工程师批准的施工组织设计(或施工方案)组织施工,乙方不应承担因此引起的工期延误和费用增加的责任。 (2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。 (3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。 (4)监理工程师应当对乙方提交的施工组织设计进行审批或提出修改意见。 (5)无论监理工程师是否参加隐蔽工程的验收,当其提出对已经隐蔽的工程重新检验的要求时,乙方应按要求进行剥露,并在检验合格后重新进行覆盖或者修复。检验如果合格,甲方承担由此发生的经济支出,赔偿乙方的损失并相应顺延工期。检验如果不合格,乙方则应承担发生的费用,工期不应顺延。 (6)乙方按协议条款约定时间应向监理工程师提交实际完成工程量的报告。监理工程师在接到报告3d内按乙方提供的实际完成的工程量报告核实工程量(计量),并在计量24h前通知乙方。在施工过程中,发生了不可抗力事件,不可抗力事件结束后,承包商向监理工程师提交了索赔申请通知。 问题 1.业主与施工单位选择的总价合同形式是否恰当?为什么? 2.请逐条指出以上合同条款中的不妥之处,应如何改正? 3.若检验工程质量不合格,你认为影响工程质量应从哪些主要因素进行分析? 4.监理工程师接到承包商提交的索赔申请通知后应进行哪些主要工作? 5.不可抗力事件风险责任的承担原则是什么?

39.   [背景材料]     某住宅楼是一幢地上6层、地下1层的砖混结构住宅,总建筑面积3200m2。在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板砸穿,10名施工人员与4辆手推车、模板及支架、混凝土一起落入地下室,造成2人死亡、3人重伤、经济损失26万元人民币的事故。从施工事故现场调查得知,屋面现浇混凝土模板采用300mm×l200mm×55mm和300mm×l500mm×55mm定型钢模,分3段支撑在平放的50mm×l00mm方木龙骨上,龙骨下为间距800mm均匀支撑的4根直径 100mm圆木立杆,这4根圆木立杆顺向支撑在作为第6层楼面的3块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝上浇筑仅4d,其下面也没有任何支撑措施,从而造成这些预应力空心板超载。施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出异议,便允许施工单位进行施工。出事故时监理人员未在场。     [问题]

40.(四)      某工程项目,建设单位通过招标选择了一具有相应资质的监理单位承担施工招标代理和施工阶段监理工作。     在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。     评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。     评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。     建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。     工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48h内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5d,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。     问题(四)

41.      (四)     [背景资料]     某建设单位经上级主管部门批准拟新建建筑面积为3000m2的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:     事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。     事件二:招标文件中明确说明该项目的资金来源落实了2600万元。     事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。     事件四:招标文件中规定,从招标文件发放之日起,在15日内递交投标文件。     事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。

42.     [背景材料]      某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励 (或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。网络进度计。划图如下图所示。            施工过程中发生了如下事件。      事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。      事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,并因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。      事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。      事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。      事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。      [问题]

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。
该工程总承包施工单位在施工过程中发生以下事件:
事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。
事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。
事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。
事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
43.旋喷地基质量可采用哪些方法进行检验?

44.(四)      [背景资料]      某工程项目建筑面积6200m2,地上12层,地下2层,采用框架一剪力墙结构体系。施工单位编制了单位工程施工组织设计,在施工平面图设计中依次考虑了如下几项工作:     (1)布置现场内的运输道路,因场地条件限制采用主干道和消防车道合一单向行驶,道路宽度为3.2m;     (2)确定起重机的位置,本工程采用一台有轨式塔吊,为方便运输,将塔吊安放在临现场大门一侧;     (3)确定仓库及加工场的位置;     (4)布置水电管线,其中沿距拟建房屋30m远的主干道路边每隔150m布置一个消火栓;     (5)布置临时房屋,并在项目经理部办公室的墙面上悬挂了“五牌”和“二图”;     (6)技术经济指标分析。     当该工程进行到第8层拆除钢模板时,将拆下的18根钢管(每根长4m)和扣件运到井字架的吊盘上,5名工人随吊盘一起从8层高处下落。此时,该机器的操作人员因事未归,一名刚刚招来两天的合同工开动了卷扬机,卷扬机下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成2人死亡,3人重伤。     问题:(四)

45.      (一)     [背景资料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补;在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底;木竹地面的最后一遍涂饰在裱糊工程开始前进行;对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。

题干: 某高层建筑施工时,工人甲被从16层爬架落下的一块重约1kg的混凝土块击中头部,安全帽被砸破,造成头部右侧骨折,经过调查,知工人乙在清理爬架时不小心将混凝土块碰落,混凝土块碰落后从安全网弹出。
46.脚手架工程交底与验收的程序是什么?

题干: 某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1 d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误ld,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。施工过程中发生了以下事件:事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 ‘事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。
47.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?

题干: 某商业用房工程,建筑面积15 000 平方米,地下1层,地上4层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF - 99 - 0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件。事件1:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下1层填充墙部分损毁,损失10万元;停工及修复共30 d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件2:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件3:截至2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件4:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件5:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309. 20万元,措施费440. 80万元,规费11. 02万元,企业管理费332. 17万元(其中施工单位总部企业管理费为220. 40万元)。

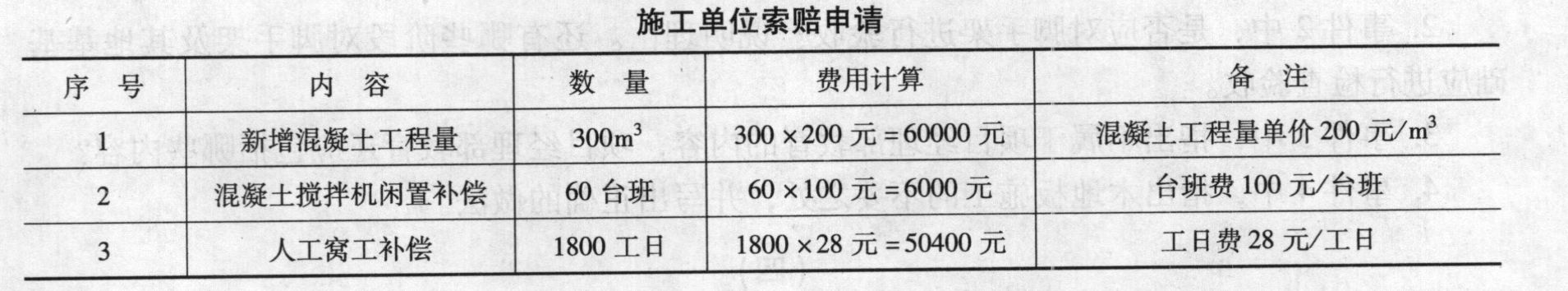

48.事件1中,施工单位的索赔是否成立?分别说明理由。

题干: 某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6 m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4 m。施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上1 1点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。
49.项目收尾管理主要包括哪些方面的管理工作?

题干: 某办公楼工程,建筑面积5 500 平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深 为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工 程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计 划,并绘出施工双代号网络计划图,如下图所示。施工双代号网络计划图在工程施工中发生如下事件:事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6 d。事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3 d。事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。指出基础工程网络计划的关键线路,写出该基础工程计划工期。
50.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
