2025年04月01日二级建造师公路工程建造师案例题31

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

题干: 某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。
1.预应力结构用钢材主要有哪些?各自适用于什么结构的施工?

2.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱;基坑排水施工采用帷幕法施工;地基的加固方法采用换填法。除换填法外,还有哪些加固地基的方法?

题干: 某高速公路项目,路面面层为沥青混凝土,基层为级配碎石,项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
1.项目经理部由总工程师组织进行了技术交底。
2.为真正落实公司的现场技术管理制度制定了执行细则,其中,为避免放样偏位,特别强调了落实测量双检测。
3.将以下(1)、(2)、(3)三项作为沥青混凝土面层施工质量控制关键点:(1)基层强度、平整度、高程的检查与控制。(2)沥青材料的检查与试验。(3)集料的级配、沥青混凝土配合比设计和试验。①铺筑了沥青混凝土试验段;②在底面层施工前,进行了测量放样和基层清扫;③加强质量检查控制,如开工前检查、工序检查和工序交接检查等。
3.除技术交底制度,还应执行好哪些现场技术管理制度?请说明测量双检制的主要内容。

4.(三)      某市拟兴建一条中心城区通往新区的6车道二级城市道路,全长15.8km,该城市道路要横跨110国道。总承包单位编制了交通综合系统工程施工组织设计,在编制过程中,结合了项目总体施工组织设计的基本内容,并根据交通工程施工的自身特点,充分考虑了其他内容。在具体的编制过程中,总承包单位进行了现场调研,分析了有关资料,并全面了解了社会需求、工程概括和施工条件后,确定了施工方案,选择了施工工艺,安排了施工顺序,制订了控制计划和施工措施。与此同时,总承包单位编制了绿化工程施工组织设计。     问题:(三)

题干: 某高速公路项目,路面面层为沥青混凝土,基层为级配碎石,项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
1.项目经理部由总工程师组织进行了技术交底。
2.为真正落实公司的现场技术管理制度制定了执行细则,其中,为避免放样偏位,特别强调了落实测量双检测。
3.将以下(1)、(2)、(3)三项作为沥青混凝土面层施工质量控制关键点:(1)基层强度、平整度、高程的检查与控制。(2)沥青材料的检查与试验。(3)集料的级配、沥青混凝土配合比设计和试验。①铺筑了沥青混凝土试验段;②在底面层施工前,进行了测量放样和基层清扫;③加强质量检查控制,如开工前检查、工序检查和工序交接检查等。
5.铺筑沥青混凝土试验段的目的是什么?

6.某高速公路设计车速为130km/h,全长35km路面面层为三层沥青混凝土结构,1~20km的地基土为湿陷性黄土,20~35km之间的地基土为膨胀土,在膨胀土路基施工过程中发生如下情况: (1)用强膨胀土作为路填料。 (2)挖方地段当挖到距路床顶面以上20 cm时,停止继续向下开挖,并挖好了临时排水沟。 (3)在路堤与路堑交界地段,采用了台阶方式搭接,其搭接长度为1.5 m,并碾压密实。 (4)挖方边坡一次性挖到设计线,并立即做了浆砌护坡封闭。 问题 1.湿陷性黄土地基常用的处理方法有哪几种? 2.湿陷性黄土地区地基陷穴的处理方法有哪几种?各自的适用范围如何? 3.逐条判断施工单位在膨胀土路基施工过程中发生的情况是否妥当?并说明原因或改正不妥之处。

题干: 某高速公路全长50 km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型
企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工中沥青混合料摊铺时
发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准
备、沥青混合料的拌和、运输、摊铺、压实、接缝的处理等方面,做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段
铺筑。
(2)沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格
控制集料加热温度和混合料的出厂温度。
(3)根据拌和站的产量,运距合理安排运输车辆,确保运输过程中混合料的质量。
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施
工,严格控制相邻两机的间距,以保证接缝的相关要求。
(5)压路机采用2台双轮双振压路机及2台16 t胶轮压路机组成,严格控制碾压温度及
碾压重叠宽度。
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝
作了严格控制。
7.请简述横接缝的处理方法。

8.(三)      承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况。     (1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。     (2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。     问题:(三)

题干: 某公路工程项目,施工单位根据该工程作业内容、土质条件和气象条件,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
9.平地机主要用于进行哪些作业?

题干: 某桥为预应力混凝土简支T梁桥,主墩基础为直径2.0m的钻孔灌注桩,桥址处地质为软岩层,设计深度为20m,采用回转钻进施工法钻孔。施工单位制定了钻孔灌注桩的主要检验内容和实测项目如下:
(1)终孔和清孔后的孔位、孔形、孔径、倾斜度、泥浆相对密度;
(2)钻孔灌注桩的混凝土配合比;
(3)凿除桩头混凝土后钢筋保护层厚度;
(4)需嵌入柱身的锚固钢筋长度。
10.请指出钻孔桩常见质量控制点。

题干: 某施工单位承接了某山区二级公路4.5 km的路基路面施工任务。合同段有一段长450 m
的两车道隧道和一座长20 m的简支梁桥。隧道位于软弱围岩地段,桥梁采用重力式U型桥
台,整个合同段均为沥青混凝土路面。
在隧道施工方案中有如下要求:
(1)在隧道施工期间,由专职安全员作为安全生产的第一责任人,对隧道施工安全生产全
面负责。
(2)隧道的钻爆作业,必须由具有经过专业培训且持有钻孔操作合格证的专业人员作业。
(3)在隧道施工中,坚持“长进尺、强爆破、早喷锚、勤量测”的原则。
(4)采用千式凿岩机凿岩。
桥台基础采用明挖基础,开挖深度为2.5 m,地下水位位于基底以下,土质为黏性土,为了
方便开挖出的土方回填原处,民工队在开挖后的基坑南边距坑顶边缘1 m内堆土(堆土高
度1.0 m),在北边基坑顶边缘1.0—3.0 m范围内堆土(堆土高度2.0 m)。由于天气炎热,为防
止太阳辐射,民工戴草帽在坑内作业。
为了满足施工需要,招聘了一批工人。在进行体检时,发现:2人患有轻度脂肪肝、2人患
有皮肤病、3人患有乙肝、1人患有心脏病、1人患有高血压。
11.在招聘的工人中,患哪些病的人不宜从事沥青作业?患哪些病的人不得从事高处作业?

题干: 施工项目的成本管理是项目经理的重要任务之一,其中管理原则是成本管理的指导思想,成本控制方法是管理原则的具体体现。某桥梁工程,施工项目部为了很好地控制施工成本,拟定了如下几条管理原则:
(1)成本管理最低化原则。
(2)全面成本管理原则。
(3)成本责任制原则。
(4)成本管理有效化原则。
并制定了具体的成本控制方法:
(1)建立项目成本审核签证制度,控制成本费用支出。在发生经济业务时,须经财务人员审核签证后支付。
(2)加强质量管理,控制质量成本,也就是控制内部故障成本和外部故障成本。
(3)定期开展“三同步”检查。……材料成本在整个项目成本中的比重最大,一般可达70%左右,而且有较大的节约潜力。
因此项目部在施工开始前,用分析法确定了材料的消耗定额。由于本工程需采购大量碎石等地材,为了严格控制进场材料质量,项目部把供应商出具的材料合格证明作为签订采购合同的依据。另外,项目部还强调对施工索赔的处理,避免因未能处理好索赔而降低效益。
12.“三同步”检查之一是统计核算,另外两个是什么?“三同步”检查的目的是什么?

13.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱;基坑排水施工采用帐幕法施工;地基的加固方法采用换填法。 问题 1.明挖基础的施工方法有哪几种? 2.双壁钢堰施工的施工工序有何不妥?请改正。 3.围堰施工的方法有哪些? 4.帐幕法施工的具体方法包括哪些? 5.利用换填法加固地基时,应换入哪类材料? 6.除换填法外,还有哪些加固地基的方法?

题干: 某沿海大桥工程项目,主墩基础是48根桩径为1.60m的钻孔灌注桩,实际成孔深度为55m。大桥所处位置的地层情况为:表层为5m的砾石,以下为30m的卵漂石层,再下层为软岩层。
施工单位进场后,针对本工程的特性,召集各专业技术人员制订了详细的施工管理制度。在施工过程中,发生以下事件:
事件一:在图纸会审中发现存在设计有遗漏问题,施工单位向设计单位发生了“设计变更通知单”。
事件二:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方的试验检测委托。
事件三:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资。
事件四:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监理工程师批准后进行埋置。
14.对施工中发生的事件逐一进行判断是否合理或正确,不正确或不合理的,请改正。

题干: 某施工企业承包了一段36.8 km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25 m。路面结构形式为:基层为两层18 cm的石灰粉煤灰稳定碎石;底基层为一层18 cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7 cm的下面层,6 cm的中面层和5cm的SMA表面层,桥上只铺5 cm的SMA表面层,隧道内为水泥混凝土路面。项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
合同规定沥青材料由业主提供,地方材料由施工单位白采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备工作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800 m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
15.项目部需要采购哪几大类地材?项目部材料采购程序存在什么问题?

题干: 某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m,净宽12m,总长1600m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。
隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90%、87%,其他各项指标符合要求。检查中还发现喷射混凝土局部有裂缝、脱落、露筋等情况。
隧道路面面层为厚度5cm、宽度9m的改性沥青AC-13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80立方米/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5天完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。
16.按计划要求完成隧道沥青混凝土面层施工,计算每天所需要的摊铺机数量。

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用混凝土中的水泥应采用专用水泥。
(7)施工中用沥青材料和钢材必须符合各项规定。
17.沥青面层施工用粗集料应尽量选用哪些材料?

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2 km。该路地处平原地区,路基横断面以填方3~6 m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8 m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,便当天铺筑工作顺利完成。
18.根据背景资料所述,按施工的先后顺序列出砂井的施工工艺。

题干: 某高速公路N合同段段路基工程施工,工期18个月,其中K23+200?K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38?49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。场地清理完毕后,对路基横断面进行测量放样,动土触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基。施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5 d,在雨期,填筑周期达到15 d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料。经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性土两种路堤填料,施工单位随即组织施工。在路堤施工,采用一层粉土,一层砂性土,交错分层水平填筑,每层压实厚度22 cm左右。碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
19.施工单位提出变更工程价款的时间是否符合相关规定?说明理由。

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图所示。
其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。
20.二灰基层施工准备中,计算机械台数需要考虑哪些因素?

题干: 某高速公路全长50km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准备、沥青混合料的拌和、运输、摊铺、压实、接缝的处理等方面,做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。
(2)沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格控制骨料加热温度和混合料的出厂温度。
(3)根据拌和站的产量、运距合理安排运输车辆,确保运输过程中混合料的质量。
(4)设置2台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。
(5)压路机由2台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
21.事件三中的基础施工项目是否可以采用计日工计价?说明理由,并列出在施工合同中的三个计日工表名称。

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地
区,路基横断面以填方3~6m高的路堤为主,借方最大,借方的含石量为40%~
60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天
然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地
基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,
其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经
实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足
碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。
在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成
设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使
当天铺筑工作顺利完成。
22.选择施工机械时,除了考虑作业内容外,还应考虑哪些因素?针对土石填筑施工,项目部所选择的机械是否妥当?说明理由。

题干: 某二级公路跨河大桥,左岸引桥结构为11跨20 m预应力混凝土简支梁桥,柱式墩,1.5 m桩基础。墩桩长12~14 m,靠近主桥四跨桩长超过20 m。由于该河段枯水期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110 V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。

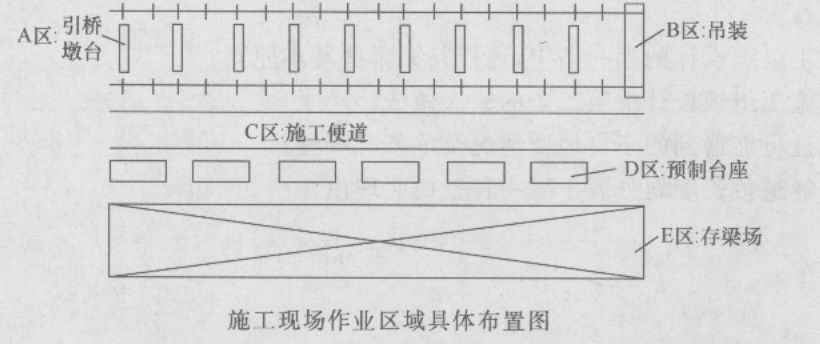

引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30 cm,其下为砂砾土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E五个作业区域,具体布置如下图所示。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
23.C、D、E施工作业区域布置是否合理?说明理由。

题干: 某施工单位承包了一条21.7 km的二级公路,路面面层为沥青混凝土,基层为水泥稳定碎石。其中K22+300~K22+700路段,地面横坡陡于1:5,填方平均高度为12 m左右。施工单位填筑前,对地基原状土进行了检测,土的强度符合要求,然后对地基进行了压实处理。由于前后路段开挖后,可调运利用的填料主要是石方,为节约用地,降低建设成本,在请示建设单位后,施工单位将填土路基变更为填石路基,边坡为1:1.5。为了加快施工进度,采用了倾填的方式进行施工,在路床底面下1.0 m范围内改为分层填筑并压实。在整个施工过程中,施工单位对石方路基进行了质量检验。路堤填筑完毕后不久,该路段出现了部分边坡坍塌。经处理后,该项目通过验收,评定为合格工程。
24.从提供的背景材料中分析引起部分边坡坍塌的原因可能是什么?

题干: 东方路桥公司中标承包.了某高速公路工程后,组成了以公司副总经理为项目经理的项目经理部,下设技术部、材料部、合同部、财务部等。
(1)技术部在对收集的施工技术资料、施工定额及概预算资料、施工组织管理工作的有关政策规定、环境保护规定、公司对该工程施工的有关规定进行分析的基础上,编制了路基工程、路面工程、桥梁工程的施工组织设计。
(2)在路基工程的施工组织设计中,填土路堤的施工方法采用水平分层填筑法,要求每层填料布料均匀,松铺厚度不超过50cm,施工程序为:取土→运输→推土机初平→压路机碾压→平地机整平。
(3)为保证施工质量,对路基工程施工的质量控制关键点设置为:
1)施工放样与断面测量;
2)路基原地面处理;
3)路基横坡要满足要求;
4)分层填筑、分层压实。
(4)在路基工程施工组织设计的编制过程中,项目经理对技术部提出需要重点考虑的内容有:
1)施工方法和土石方的调配方案;
2)项目总进度计划;
3)机械设备配置情况;
4)布置好堆料点、运料线、行车路等。
25.在编制施工组织设计前,技术部还应该收集哪些资料?

题干: 某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m,净宽12 m,总长1 600 m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。
隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90%、87%,其他各项指标符合要求。检查中还发现喷射混凝土局部有裂缝、脱落、露筋等情况。
隧道路面面层为厚度5 cm、宽度9m的改性沥青AC-13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80立方米/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5d完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。
26.补充项目部还应完成的其他隧道附属设施与交通安全设施。

27.(三)      承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况。     (1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。     (2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。     问题:(三)

题干: 某隧道二次衬砌为厚度40cm的C25模筑混凝土。承包人施工中存在泵送混凝土水灰比偏大;局部欠挖超过限值未凿除;模板移动部分钢筋保护层厚度不足等因素,造成其中一段衬砌完工后顶部、侧墙均出现环向裂缝,局部地段有斜向裂缝,严重者出现纵、环向贯通裂缝,形成网状开裂,缝宽最小0.1mm,最大4mm,必须进行补救处理。
28.根据衬砌裂缝情况,简述其处理措施。

29.某路桥工程公司通过投标获得了某市一高速公路工程的施工,该公路竣工后,进行了工程质量统计与分析,为今后的施工提供了可借鉴的信息。公路工程质量常用的分析方法有哪几类?并分别说出其作用。

题干: 某桥主墩基础为钻孔灌注桩,地质依次为表层2m的砾石,以下为软土。主要施工过程如下:平整场地、桩位放样、埋设护筒,采用正循环钻成孔。终孔检验合格后清孔,泥浆相对密度和沉渣厚度(30cm)均满足要求。之后,吊装钢筋笼并固定牢靠。对导管进行接头抗拉试验,试验合格后,安装导管,导管底口距孔底的距离为25cm。混凝土坍落度18cm。施工单位考虑到灌注时间较长,经业主同意在混凝土中加人缓凝剂。首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中连续均匀进行。当灌注混凝土进行到23m时,发现导管埋管,施工人员采取了强制提升的方法;灌注到30m时,出现导管堵塞,施工人员采用型钢插入法疏通导管,之后继续灌注混凝土直到完成。养生后经检测发现断桩。
30.塞管处理的方法有哪些?

31.(三)      某施工单位在某桥梁工程施工过程中,为落实成本控制目标,进行了项目成本考核。在结合项目施工方案、施工手段和施工工艺等的基础上,针对项目不同的管理岗位人员,分别确定了成本目标责任制,现摘录该施工单位合同预算员的管理责任如下。     (1)参加对外的经济合同的谈判和决策;     (2)科学合理地布置施工现场平面,为文明施工、减少浪费创造条件;     (3)及时反馈和研究工程发生的变更,做好索赔,增加收入;     (4)严格执行限额领料制度;     (5)根据需要安排机械施工,减少机械使用成本;     (6)控制非生产支出。     问题:(三)
