一、建造师案例题

题干: 某施工单位中标一化工厂的机电工程项目,为保证工程的顺利实施,项目部每周召开一次协调会,并通报工程施工情况,由于化工厂需要的大型吊装设备多、进入施工专业和人员多,有效组织和协调工作量很大。项目经理部内部沟通协调及时到位,项目进展顺利,从未发生过扯皮、干扰、混乱现象,施工进度、质量、安全、卫生均受到建设单位好评。
1.项目经理部协调会应有哪些人员参加?主要应协调哪些内容?

题干: 某电建集团公司承接了2×1000MW发电机组建设工程,其中主体工程由该集团公司承建,其他辅助工程由多家分包公司建设,工期为两年半。在工程准备阶段,对材料的储存与保管要求如下:实现对库房的专人管理,明确责任,进库的材料要建立台账,现场的材料必须做到“五防”,施工现场材料的放置要按平面布置图,做到标识清楚、摆放有序、合乎堆放保管制度等。在建设和竣工验收过程中,①采用了多种新材料、新工艺和新设备;②电气管线、给水排水管道、设备等安装工程多且复杂;③在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证书。经过多家建设企业的共同努力,这两台机组分别于次年12月10日和第三年9月完成168h满负荷试运行及移交试生产。
2.施工单位的保修工作开展的依据是什么?保修期是如何划定的?

题干: 某施工单位通过公开招标方式中标了某外资企业一新建的大型机电安装工程项目,并与业主签订了施工总承包合同。

事件一:投标人在投标阶段,根据招标文件所提供的施工图纸核对工程量清单,发现招标人提供的工程量清单中的工程量与招标图纸存在较大差异。

事件二:虽然本招标工程风险大,但由于某施工单位目前施工任务严重不足,因此在投标决策上采用了风险标的投标策略。

事件三:合同规定机电设备安装采用现行国家标准,但业主在施工阶段提出要采用国外标准,由于国外标准比国内标准要求高,因此施工单位及时提出了索赔要求。
3.对于事件一,工程量清单中的工程量与招标图纸存在较大差异,应如何处理?

4.背景资料某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力,综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。问 题:1.按投标的性质,投标书一般可分为哪几种类型的标书?投标人应根据什么选择不同性质的标书?A投标人的投标属于什么性质的标书?2.投标过程中的投标技巧有哪些?B投标人运用了哪种投标技巧?3.影响投标决策的客观因素有哪些?

题干: 其施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2010年11月10日开工,2011年9月10日竣工。
该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。由于南方沿海空气湿度高、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。
项目部制定的施工进度计划中,施工高峰期在6月至8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制定针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度超差。
5.为保证地下室管道焊接质量,针对环境条件编制质量预控方案。

题干: 某石化总厂(甲方)与某安装公司(乙方)签订了某机电设备安装施工合同。该安装工程项目涉及的设备和材料均由甲方提供。甲乙双方合同规定,采用单价合同,每一分项工程的实际工程量增加或减少超过招标文件中工程量的10%以上时调整单价。工作B、E、C作业使用的主要施工机械一台(乙方自备),台班费用为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下图所示(单位:天)。

图中箭头上方为工程名称,箭头下方为持续时间,双箭头为关键线路。

甲乙双方合同约定8月15日开工。工程施工中发生如下事件:

事件一:由于甲供设备和材料迟迟未到货,致使工作D推迟2天,乙方人员配合用工5个工作日,窝工6个工作日;[jdgchglyshw\fxtj\2\image\jdgchglyshw-fxtj-2-118.jpg]

事件二:8月21、22日场外停电,停工2天,造成人员窝工16个工日,机械台班2个台班,每个台班单价50元/台班;

事件三:因设计变更,工作E工程量由招标文件中的300立方米增加至350立方米,超过了10%。合同中该工作综合单价为55元/立方米,经协商后综合单价调为50元/立方米;

事件四:为保证施工质量,乙方在施工中将工作及原设计尺寸扩大,增加工作量15立方米该工作综合单价为78元/立方米;

事件五:在工作D、E均完成后,甲方指令增加一项临时工作K,经核实,完成此项工作需要1天时间,机械台班1个,人工工日10个。
6.每项事件工期索赔各是多少?总工期索赔多少天?

7.有国家一级资质的国有企业.以EPC总承包模式承包了国家重点能源建设项目,包括管道施工、站场运行设备安装等。 合同约定:由业主负责管道主材、站场进口阀门的采购。其余非关键设备和物资由EPC总承包负责采购。 为了提高建设项目工程质量的全过程控制,针对管道的防腐层流水施工作业和管件热煨弯头的生产制造,业主要求实施驻厂监造,监造单位编制了监造大纲。监造大纲内容有:①监造计划;②监造过程;③控制和管理的措施。 在站场设备安装时,进口阀门由于运输原因不能及时到货安装,承包商为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止安装工作。 针对进口设备的采购会面临哪些主要风险?采取什么措施规避?

题干: A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元,合同约定总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠一天,业主需支付双倍利息给A公司:工程价格不因各种费率、税率、汇率变化及各种设备、材料、人工等价格变化而作调整。
施工过程中发生下列事件:
事件1:A公司因:
(1)当地发生短期局部战乱,造成工期延误30天,直接经济损失30万美元。
(2)原材料涨价,增加费用150万美元。
(3)所在国劳务工因工资待遇罢工,工期延误5天,共计增加劳务工工资50万美元。
(4)美元贬值,损失人民币1200万元。
(5)进度款多次拖延支付,影响工期5天,经济损失(含利息)40万美元。
(6)所在国税率提高,税款比原来增加50万美元。
(7)遇百年一遇大洪水,直接经济损失20万美元,工期拖延10天。
事件2:中央空调接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒做接地极,双方发生分歧。
事件3:负荷试运行时,出现短暂停机,粉尘排放浓度和个别设备超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。
8.A公司中标的工程项目包含哪些承包内容?

题干: 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。

安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工程竣工结算,依据资料业主提出工程结算。
9.办公楼机电工程费用的结算有哪几部分组成?

题干: A公司中标承建某化肥厂扩建一套位于原生产装置旁的新甲醇生产装置,施工内容包括装置的全部机电工程安装和新老系统的连通,承包合同附加条款说明,A公司在施工时应采取有效安全技术措施确保已生产的装置安全,并新老系统的接口连通要在生产装置局部短时停车时间内完成,即均必须准点到达。工程的油漆防腐、保温由B公司分包承担。
10.A公司在塔器吊装、管网铺设时应坚持什么施工顺序?以下网络计划是否可调整以降低大型机械使用费用?(用文字说明)

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。

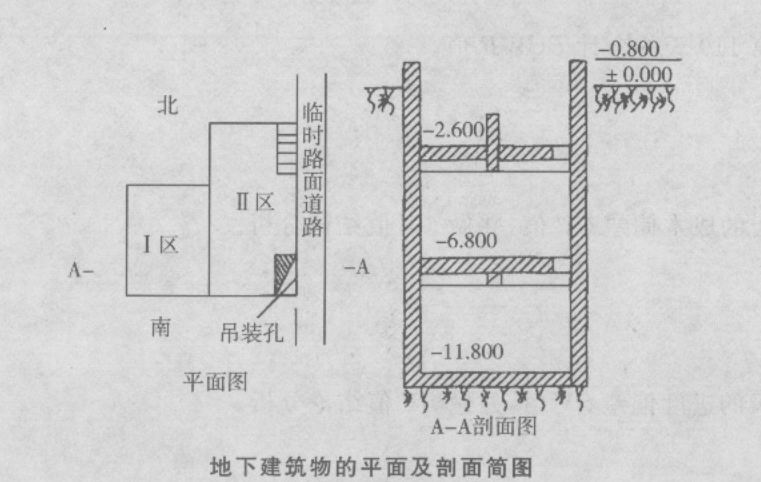

设备布置和设计要求:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t)吊运至设备所在平面层,经水平拖运才能就位。
11.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序,理由是什么?用任意一层(-2.600层除外)为例作设备就位流程图。

题干: 某机电安装公司承接一条汽车生产线安装工程,工作内容包括冲压线、车架线、车身焊装线、总装配线、油漆线以及上述承建的公用设施、空气站、锅炉房等,合同工期为12个月。其油漆车间的安装设备分包给具有相应资质的其他单位施工(业主不知道)。

项目合同签订后,公司选派了项目经理,组建了项目经理部,公司与项目经理签订了“项目目标管理责任书”,并全面展开各项工作,向业主提交了开工报告。
12.施工组织设计应由项目经理组织编制对吗?为什么?

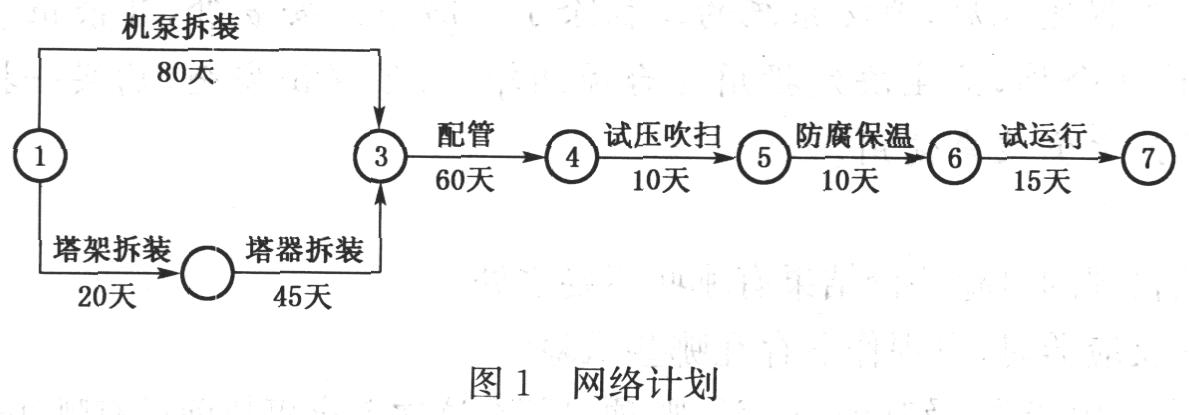

13.A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(图1)。附加说明:1.配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。

14.某电建集团公司承接了2×1000MW发电机组建设工程,其中主体工程由该集团公司承建,其他辅助工程由多家分包公司建设,工期为两年半。在工程准备阶段,对材料的储存与保管要求如下:实现对库房的专人管理,明确责任,进库的材料要建立台账,现场的材料必须做到“五防”,施工现场材料的放置要按平面布置图,做到标识清楚、摆放有序、合乎堆放保管制度等。在建设和竣工验收过程中,①采用了多种新材料、新工艺和新设备;②电气管线、给水排水管道、设备等安装工程多且复杂;③在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证书。经过多家建设企业的共同努力,这两台机组分别于次年12月10日和第三年9月完成168h满负荷试运行及移交试生产。 简述背景资料中提及的机电安装工程保修证书的主要内容。

15.背景资料A安装公司承包了某6层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。问 题:1.B公司编制热泵机组吊装方案的依据是否完整?如不完整,请补充。2.A公司可采取哪些措施来弥补因装饰工程设计变更造成的工期损失?3.B公司在热泵机组的吊装中主要的直接成本是什么?应采取何种措施来控制直接成本?4.由于装饰工程设计变更增加的新项目,在结算时A公司向业主索赔费用应按照什么方法确定?

题干: 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。

安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工程竣工结算,依据资料业主提出工程结算。
16.竣工验收合格,并符合合同要求,安装公司能否向业主提出3000万元工程款的结算?

题干: 某企业(业主)一套加氢装置扩建安装工程由某施工单位承担。工程包括动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装、非标设备制作统称为设备安装工程,其直接工程费约为300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%,间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。
合同其他条款如下:
(1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量的10%时进行调整,调价系数0.9。
(2)开工前业主向施工单位支付估算合同总价20%的工程预付款;工程预付款在最后两个月扣除,每月扣50%。

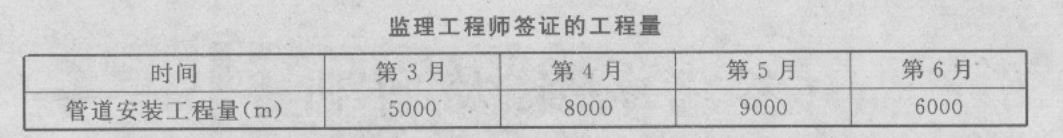

(3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见下表。
工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。
17.计算全部安装工程预付款总额。

18.某施工单位承建一炼油厂机电安装工程,室外罐塔群组立完成,并已做好设备就位施工记录,管道安装专业队在预制厂按图预制两塔间的下降管,为使预制准确,进行实地几何尺寸测量,发现有一塔的短管法兰扭转偏向,立即通知预制厂返修;吊装作业时,塔周的脚手架完好,但脚手板大部分被设备安装专业队移至另一罐塔群使用;下降管吊装就位后专业队自行拆除罐塔群的全部脚手架。 管道安装专业队自行拆除全部脚手架,哪个环节协调可能失控?

题干: 某机电工程总承包企业通过招标,承建一大型会展中心的机电安装工程,合同规定承包括范围:给排水、电气、空调通风系统、消防系统、电梯安装。工程所需电梯和设备房冷水机组已由业主招标选定生产厂家,并与空调冷水机组厂家签订了供货合同。由于招标时电梯生产厂是包安装的,为了方便管理,业主授权总承包单位按招标条件与生产厂家签订供货和工程安装合同。由于业主已承接了一国际展销业务,工期不容有误,在合同中规定目标工期每延误一天,则扣罚2万元费用。

施工中监理工程师提出对某已经验收的隐蔽工程重新进行剥离检验,这将使施工方延误工期一天。
19.电梯安装前,施工单位应履行什么程序?

题干: A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装、车间内通风空调风管安装、动力电气线路、消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。
20.项目部应如何进行安全技术交底?

题干: 广州市某造价工程师A接受本市某机电安装总承包企业G的委托对企业在当地投标的一项工程进行工程量清单计价进行审核。企业提供了该工程的工程量清单和一套完整的施工图纸以及招标文件中关于工程量计算规则及清单项目编制规划,其中有一项规定是:清单内所列工程量允许按施工图实际工程量调整。已知某分项工程量为a=50,单位t。人工费用单价为B=1000元/t,材料费单价为C=5000元/t,机械费为D=15000元。间接费率为10%,利润率为6%,风险费率为间接费的5%,税率为3.41%。间接费和利润的计费基数为人工费。B企业经过分析后发现虽然这个项目的工程承包难度较大,但中标后的盈利也丰厚。为了避免对技术上难度较大的问题解决得不好而导致企业将来受损,B单位经过精心准备,参与了投标并最终中标。
21.B企业在投标的策略上采取的是何种策略?为什么?在确定投标策略时应综合考虑哪些因素?在项目的资金管理上要注意的关键环节是什么?

题干: 某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排由该单位的甲、乙2个施工队分别承担施工任务。施工中发生如下事件:
事件一:在工程中期进度质量大检查中,发现承担钢结构框架安装的乙施工队进度滞后严重,且存在材料、配件错用的情况。乙施工队作业人员回忆:乙队进场较晚,领料时领取了项目部库存所剩有的与框架钢结构施工相关的型钢和配件,发现规格型号不全,但材料库已经没有余料。材料管理员告知,材料被甲队全部领走。检查到甲队在管架预制完成后还剩余了大量材料。项目部材料供应部门将甲队剩余的余料调剂到乙队,乙队材料仍然有缺口,处于间歇停工待料状态。乙队为赶上进度,使用了部分甲队剩余的无标识配件和螺栓,导致图纸要求的合金连接螺栓多处用成普通碳钢螺栓。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。
事件二:工艺热力管道组焊完成、水压试验前进行质量检查,发现:管道的主材(钢管)没有生产厂家的材质证明和出厂合格证,也没有进行过其他检查、检验的记录。据施工作业人员回忆:钢管由建设单位供应,工程当时由于材料供应滞后,已经影响到进度。钢管到现场时没有出厂合格证,建设单位负责材料供应的人员表示,材料质量由建设单位负责,先施工,合格证后补。施工单位因为是建设单位供应的材料,就没有进行其他检验,直接进行了施工,组焊完成后也无人落实合格证的事项
22.事件二中,如果这批钢管必须立即投入工程施工使用,施工单位项目部应如何妥善处理?

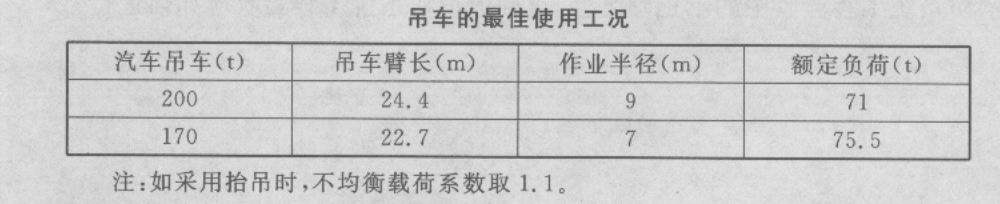

题干: 某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车吊各一台,200t、170t汽车吊吊索具重量均为2t。由于现场条件限制,两台吊车的最佳使用工况见下表。
项目技术负责人组织编制了吊装方案并经项目经理审核、批准。
23.简述吊装方法的选用原则。

24.某施工单位承建一炼油厂机电安装工程,室外罐塔群组立完成,并已做好设备就位施工记录,管道安装专业队在预制厂按图预制两塔间的下降管,为使预制准确,进行实地几何尺寸测量,发现有一塔的短管法兰扭转偏向,立即通知预制厂返修;吊装作业时,塔周的脚手架完好,但脚手板大部分被设备安装专业队移至另一罐塔群使用;下降管吊装就位后专业队自行拆除罐塔群的全部脚手架。 罐塔组立后已形成记录,但管道预制厂仍按原图制作下降管,说明在管理协调上有哪些不足?

题干: 某施工企业承包某机电工程的施工合同,为了保证工程质量,该单位制定了一系列保证工程质量的预控措施,对施工阶段的质量进行重点控制,得到很好效果。下表为该项目某热力管道安装时,甲、乙、丙三个焊接小组施工过程中对焊缝咬边质量进行抽样检验的结果,要求检测的不合格率控制在10%以内。
25.总体焊接质量是否在控制范围?为什么?

题干: 某机电总承包一级企业通过招标,承建一大型商务办公楼的机电安装工程,合同规定承包范围:给排水、电气、空调通风系统、消防系统、电梯安装。工程所需的空调冷水机组由业主提供。其他分部分项工程的分包方可由总承包企业按规定选择。电梯分包给负责安装的电梯生产厂。消防工程由企业选定的专业公司施工。选定某机电作业劳务公司负责给排水施工作业。消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。电梯安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。
26.指出消防系统工程验收中不正确之处,正确的消防系统工程验收应如何进行?

27.某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:(1)已编制了试运行方案和操作规程。(2)建立了试运行须知,参加试运行人员已熟知运行工艺和安全操作规程。工程及资源环境的其余条件均满足要求。联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,为进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件:建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。已办理中间交接的合金钢管道在联动试运行中发现的质量问题,应由谁承担责任?说明理由。

题干: 某钢铁厂大型冷轧车间生产线的设备安装工程,包括钢结构厂房的建设、室外管道及配套设施安装施工。项目总承包单位将设备基础、室外管道及配套设施的安装施工任务进行了分包,并编制了施工组织总设计,对施工场地进行了合理划分布置。在施工中,为赶工期,项目部临时租赁了一台120t的履带吊车参与设备吊装。吊车运抵施工现场,组装完毕后即开始吊装作业。在起吊一台重型设备时,钢丝绳从吊钩中滑出,设备倾倒,致附近正在脚手架上作业的一名工人从高空坠落,造成重伤的严重后果。
28.伤亡事故调查报告内容有哪些?

题干:

A公司参与了远离所在地一炼钢厂扩建工程的机电安装工程总承包的投标,工程采用电子招标投标的活动方式投标前作了如下工作:

1.分析了投标文件范围,拟对本工程中机械设备安装及电气设备及自动化仪表工程自己施工,其他如炉窑砌筑、防腐保温、工业管道、钢结构及非标准件制作安装、工业给排水等安装工程采用分包的形式分包给具有相应专业施工资质的专业公司。并对其进行了考察;

2.本工程采用固定总价报价包干,一次包死,施工中不发生任何签证及变更,因此A公司在标书编制前调研了当地的有关法律规定、政策,当地的施工条件、气候条件及环境,建设单位的资金情况。参加了标前会议及答疑等调研工作;

3.在施工组织设计编制中,该公司重点描述了企业信誉、施工组织、进度计划、施工装备配置。尤其是施工方案的描述,争取对评标人员及建设单位有较大的吸引力。

该公司完成投标文件的传输递交。电子招标投标交易平台收到投标人送达的投标文件,即时向投标人发出确认回执通知,并妥善保存投标文件。

最终A公司中标,并按招标文件规定,双方签订了合同。进场后,根据现场的实际情况,重新修订了施工组织设计,编制更切合实际的具体施工方案、质量计划、进度计划、安全及环境保护措施,并根据施工现场距离高温的老生产线较近、施工场地狭小、交叉作业多、高空作业多等危险源,编制了应急预案。由于球团烧结炉窑是旋转炉窑,A公司对炉窑的砌筑质量非常重视,严格按施工程序办理交接手续,并选择了最佳的砌筑起始位置,砌筑工程施工顺利。机电工程施工过程期间,由于当地人工费、材料费、机械租赁费过高,造成亏损300万元的损失,工程结算时A公司向建设单位索赔。


29.本工程中,A公司可能有哪些专业承包工程?

题干: A公司中标承建一海水冷却的电厂循环水系统工程,工程内容包括循环水泵房的机电工程安装和四支大直径3km长的循环水管的敷设两个单位工程,泵房土建工程已完工,循环水管敷设的土方开挖和回填由A公司分包给B公司承担。投标承诺合同工期为9个月。施工中恰遇台风来袭,暴雨使管沟塌方严重,影响了敷管施工进度计划的实施。
30.A公司施工进度计划怎样实施?

题干: 某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。
管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。
地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。
该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制定了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。
为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
31.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期?

题干: A安装工程公司承担了某合资公司的冲压车间机电设备安装工程建设,其中机电设备安装的核心部分是1台万吨水压机的安装。液压系统压力为2.5MPa。由于工期较紧,A公司将部分工程分包给了B公司。A,B公司均有资质施工,管道和管件均由业主提供。施工完毕,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经过A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0摄氏度~8摄氏度,B公司有2名焊工合格证已过期。
32.根据气象条件,进行管道系统试压应注意什么?

题干: 具有国家一级资质的国有企业,以EPC总承包模式承包了国家重点能源建设项目,包括管道施工、站场运行设备安装等。
合同约定:由业主负责管道主材、站场进口阀门的采购。其余非关键设备和物资由EPC总承包负责采购。
为了提高建设项目工程质量的全过程控制,针对管道的防腐层流水施工作业和管件热煨弯头的生产制造,业主要求实施驻厂监造,监造单位编制了监造大纲。监造大纲内容有:①监造计划;②监造过程;③控制和管理的措施。
在站场设备安装时,进口阀门由于运输原因不能及时到货安装,承包商为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止安装工作
33.监理工程师下达停工令是否正确?承包商是否可以自行采购阀门?若自行采购应履行哪些程序?

题干: 某机电安装公司投标一个30层的商务楼机电工程项目,机电工程范围有:建筑给水排水、建筑电气、通风空调、建筑智能化、消防工程。安装公司依据业主提供的工程量清单,按综合单价法编制了商务楼机电工程施工图预算。因造价合理,安装公司中标并签订合同,合同造价为3200万元。
安装公司进场施工时,又收到业主的设计变更图纸,安装公司采用综合单价法对工程量变更情况进行查对,发现分部分项工程量清单中的工程量增幅大于原工程量的20%,安装公司向业主提出了费用调整。在施工过程中,由于某些设计给施工带来困难,安装公司向业主提出修改设计要求,并增加了施工费用。
34.安装公司如何计算由于设计变更引起的新项目费用?

35.某宾馆机电工程采用工程量清单方式招标,安装公司依据招标书、施工图及有关文件,编制了宾馆机电工程的投标书。在投标书中:分部分项工程量清单计价为3200万元,措施项目清单计价为100万元,其他项目清单计价为170万元,规费为130万元,税金为3.41%。安装公司中标后,编制施工预算,采购材料,发现施工预算的工程量与工程量清单差异很大,同时宾馆建设单位又提高了机电工程的建设标准,安装公司重新计算,将分部分项工程量清单计价调整为3500万元,措施项目清单计价调整为200万元。安装公司把措施项目清单计价调整为200万元是否合适?说明理由。

36.某机电总承包一级企业通过招标,承建一大型商务办公楼的机电安装工程,合同规定承包范围:给排水、电气、空调通风系统、消防系统、电梯安装。工程所需的空调冷水机组由业主提供。其他分部分项工程的分包方可由总承包企业按规定选择。电梯分包给负责安装的电梯生产厂。消防工程由企业选定的专业公司施工。选定某机电作业劳务公司负责给排水施工作业。消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。电梯安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。 指出电梯安装工程监督检验过程中不正确之处,并予以纠正。

题干:

某公司中标承担一项大型铝冶炼厂建设总承包管理,项目部为了提高管理质量,确保履行总承包合同的各项承诺,在开工前对全体管理人员进行了培训和考试测评。培训中明确提出各项管理要求,包括施工进度计划实施应建立的机制等,各个环节要闭口,各种指令发出,经过实施要有反馈,对反馈要有处理意见,实行闭环控制。对质量监督管理人员指明了质量监督管理工作的路径。

在工程建设中发生了下列两个事件:

事件一:分包单位将承包工程中的真空泵房单机无负荷试运行方案报总承包单位审查批准后,为抢进度,当即要求作业人员上岗通电开机,被总承包单位技术、安全管理部门制止,要求纠正。

事件二:工程中需使用大量各种类型的紧固件,总价相对不大,总承包单位物资供应部门打算采用直接采购方式进行采购,被项目经理制止,要求改正。


37.以安全管理为例,说明总、分包之间的闭口管理流程。
