题干: 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件1:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:
(1)在填筑路堤前,应在填方坡脚以外挖掘排水沟。
(2)选用黏性土作为填料。
(3)路堤分层填筑。每一层表面,应做成1%~2%的排水横坡。当天填筑土层,在第二天早晨碾压。
事件2:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
1.补充路基质量控制关键点。

题干: 某高速公路全长88km,双向6车道,路幅宽33.5m,设计车速lOOkm/h,路面基层为水泥稳定碎石基层,根据工程实际情况及施工单位条件,施工单位采用了在中心站用厂拌设备进行集中拌和法施工,并采用专用稳定土集中厂拌机械拌制混合料。其施工工艺有:①施工放样。②准备下承层。③混合料拌和与运输。④布置基准线钢丝。⑤混合料摊铺与碾压。⑥自检验收。⑦质检。⑧养护。施工工艺流程按①→②→③→④→⑤→⑥→⑦→⑧的顺序进行。由于路面较宽,在摊铺时,分两幅摊铺,中间设一条纵缝,纵缝采用45度斜接。碾压时,先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机继续碾压密实。
2.施工单位的施工工艺流程是否正确?如果不正确,将其改正。

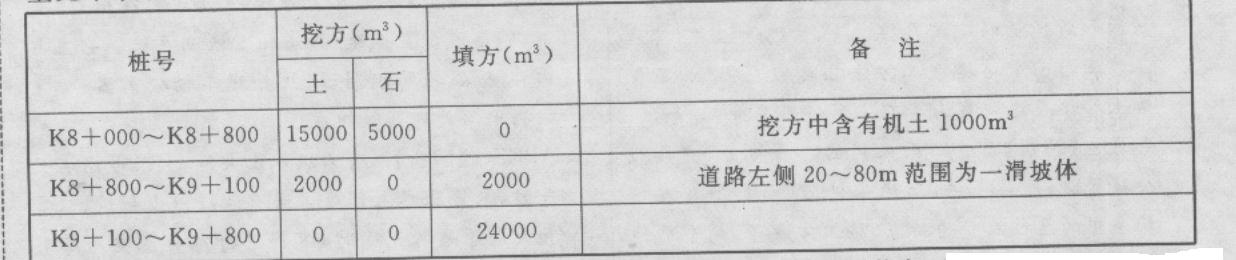

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。

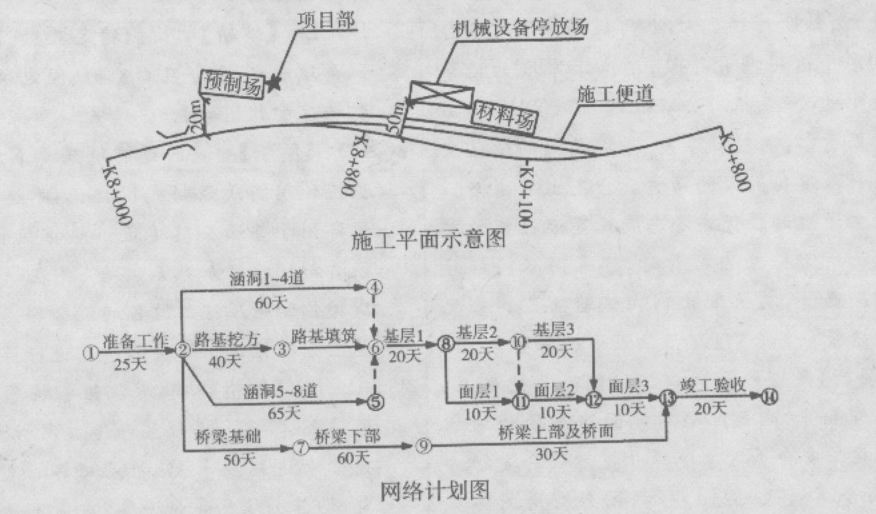

施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
3.按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投人多少台挖掘机?(不考虑备用)

题干: 某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:
第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;
第二步,施工单位按要求架设模板;
第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;
第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;
第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第六步,采用小型机具铺筑法进行摊铺和振捣施工;
第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;
第八步,按要求进行各类接缝的设置与施工;
第九步,按要求进行混凝土的养生;
第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
4.你认为该搅拌楼是否应该重新标定?

5.某高速公路某合同段,由甲承包商承包施工,为了保证测量工作的质量,施工单位制定了以下管理制度:(1)严格测量复核签认制度:1)由2~4人组成一个小组共同对监理工程师签认的控制网点测量资料进行核对,核对结果要由工地技术主管审核签认后方可使用;2)利用已知点进行引测、加点和施工放样前必须坚持“先检测后利用”的原则;3)测量结束后,由负责测量工作的技术员召集各位测量员共同对测量成果进行复核。(2)测量记录与资料要分类整理、妥善保管,作为竣工文件的组成部分归档。具体包括如下资料:1)项目交接桩资料,监理工程师提供的有关测量控制网点、放样数据变更文件。2)项目及各工点、各工序测量原始记录,观测方案布置图、放样数据计算书。3)测量内业计算书,测量成果数据图表。(3)购置如下主要测量仪器和测量工具:1)主要测量仪器:水准仪、光电测距仪。2)主要测量工具:量距尺。指出上述测量复核签认制度中不当之处,写出正确的做法。

题干: 某路桥集团公司承建一桥梁工程(如下图所示),在施工过程中发生如下事件:[006-001-005-000-9787566103307-image/006-001-005-000-9787566103307-006-001.jpg]
事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下混凝土时,当堵塞导管时,采用型钢插入导管来疏通。
事件2:在施工1号桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。
事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。
事件4:在月度结算时,合同工程师发现工程量清单中的桥台混凝土没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。
6.事件1中,施工方案中有何不妥之处?请指出并改正。当水下混凝土堵塞导管时,还有哪些方法疏通?请指出。

7.某年某月某日13时26分,某公路施工危险化学品仓库发生特大爆炸事故。爆炸引起大火,1h后着火区发生第二次强烈爆炸,造成更大范围的火灾。直到6日凌晨5时,才扑灭这场大火。这起事故造成15人死亡,200多人受伤(其中重伤25人),直接经济损失超过2.5亿元。经事故调查,专家组认定仓库违章改做化学危险品仓库以及仓库内化学危险品违章存放是事故的主要原因;仓库4号仓内混存的氧化剂和还原剂接触是事故的直接原因。“8.5”特大爆炸火灾事故是一起严重的责任事故。简述重大危险源的概念。

题干: 某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×110+60+3×10)连续箱梁刚构桥。该桥地处山区,主桥采用桩基础,钢筋混凝土桥墩,墩高30~40m,主跨采用悬臂浇筑施工。施工单位进场后,经实地考查和核对设计文件,编制了本桥的施工组织设计。在安全技术方面强调按高处作业要求挂设安全网,并设置安全通道扶梯、防护栏杆和安全警示标示牌等。作业平台要求均载,不得超载偏载,挂篮设计采用三角斜拉带式。经项目经理部工程科负责人同意签认后报监理工程师审批,监理工程师认为施工组织设计的报审程序不符合要求,内容存在不足,退回施工单位要求修改,并提出修改意见。
该桥所用的砂、碎石等地材由施工单位通过媒体以公告的方式邀请材料供应商参加竞标,并且按招标和定标两步骤确定供应商。为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
为了进行挠度观测,在箱梁的顶底板布置了测点,测量了立模时的标高。悬臂浇筑施工期间昼夜温差大,梁段混凝土强度满足要求后,作业班组进行预应力张拉。施工监测人员发现梁底高程误差超出了允许范围,经分析排除了以下原因:混凝土的重力密度的变化与截面尺寸的变化;混凝土弹性模量随时间的变化;结构体系转换以及桥墩变位对挠度产生的影响;施工临时荷载对挠度的影响。
8.砂、碎石等地材的招标方式、招标程序是否符合规定?若不符合规定,请给出正确的做法。工地试验室的砂、碎石取样试验方式有何不妥?

题干: 某城市的公路改建项目,业主为了控制工程造价,与设计方详细研究了各种成本控制措施,要求通过成本管理的各种手段,不断促进降低施工项目成本,尽可能地以最低的成本达到设计要求。施工方在面对业主提出的要求后也采取了一系列措施,选择适宜的施工方案,降低材料成本,提高机械利用率,以降低施工成本获得最大的收益。
9.工程施工项目成本管理的原则有哪些?

10.某高速公路列入明年建设计划,交通主管部门成立了一个开发公司运作该项目。项目资金来源主要靠财政拨款。为了树立良好的政府工程形象,项目严格按照公路建设的基本程序进行。简述公路建设的基本程序。

题干: 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件1:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:
(1)在填筑路堤前,应在填方坡脚以外挖掘排水沟。
(2)选用黏性土作为填料。
(3)路堤分层填筑。每一层表面,应做成1%~2%的排水横坡。当天填筑土层,在第二天早晨碾压。
事件2:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
11.指出事件2中施工单位进行路堑开挖所采用方法的名称,采用该方法是否恰当?说明理由。

题干: 某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:
第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;
第二步,施工单位按要求架设模板;
第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;
第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;
第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第六步,采用小型机具铺筑法进行摊铺和振捣施工;
第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;
第八步,按要求进行各类接缝的设置与施工;
第九步,按要求进行混凝土的养生;
第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
12.水泥混凝土路面的接缝共有哪些种类?

题干: 某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为φ1.2m钻孔灌注桩,上部结构采用悬臂法施工(示意图如下)。
施工过程中发生如下事件:
事件1:为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
事件2:施工中,根据灌注混凝土的实际情况,项目部及时采取了相应措施:
(1)考虑到灌注时间较长,在混凝土中加入缓凝剂。为避免混凝土离析,混凝土坍落度控制在10~15cm。
(2)首批混凝土灌注后埋置导管的深度为1.2m。在随后的灌注过程中,导管的埋置深度为1.5m。
(3)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养生后经检测发现断桩。
事件3:项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
(1)项目经理部由总工程师组织进行了技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件4:施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
事件5:台背填筑时,采用与桥头引道一致的黏土作为台背填料,并对进场的填料进行检验,采用水平分层填筑方法填筑,分层松铺厚度20cm,用夯压机械进行夯实,每层夯实完工后进行自检合格并报监理工程师验收后回填下一层。
13.事件1中,工地试验室的砂、碎石取样试验方式有何不妥?请指出并改正。

题干: 公路工程设计变更,指工程初步设计批准之日起至竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,《公路工程设计变更管理办法》要求各级交通主管部门应当加强对公路工程设计变更活动的监督管理,明确了不同类型公路工程设计变更的具体要求。
14.公路工程设计变更中哪些属于重大设计变更?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为保证工程施工质量,在施工中做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(4)压路机采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
15.沥青混凝土路面的碾压过程中,除了应严格控制碾压温度和碾压重叠宽度外,还应注意哪些问题?

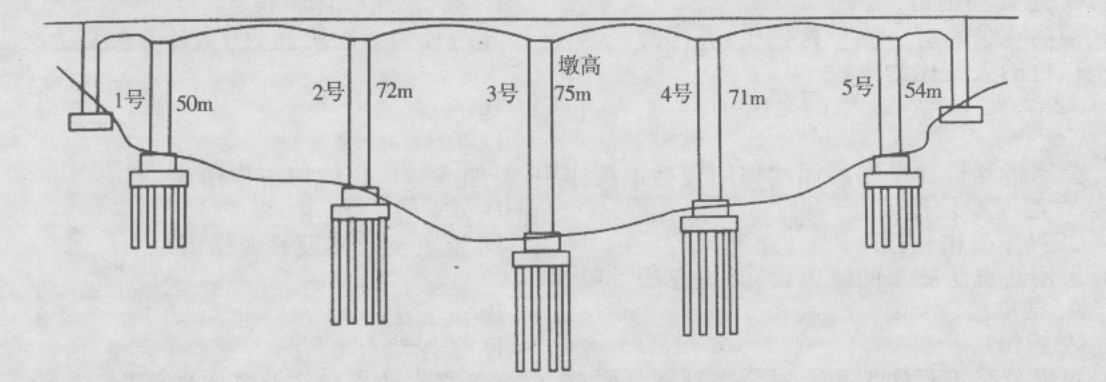

题干: 某高速公路特大桥为变截面预应力混凝土连续刚构桥,其桥跨布置为70m+4×120m+70m,主梁采用箱形截面,墩身为空心墩,墩高50~75m。桥墩采用群桩基础,平均桩长约60m(示意图如下图所示)。
施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
3号桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。
16.按高处作业的分级要求,该桥2号桥墩施工属于哪一级?患有哪些疾病的人员不适合在本桥墩作业?该桥墩的作业人员应配备哪些个人安全防护设施?

题干: 某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12度~15度,结构面内摩擦角为5度,黏聚力为12kPa。边坡加固防护方案如下图所示。
施工单位采用如下图所示的工艺流程组织施工,于4月完成该路段边坡施工。

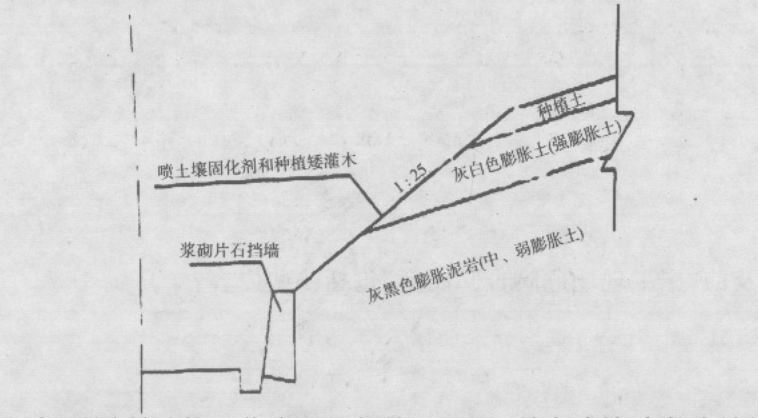

当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。
17.结合示意图,说明“种植土+种草”有哪几种作用。

题干: 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140摄氏度;
(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130摄氏度;
(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120摄氏度;
(4)相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。
事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
18.事件1中,收费员和监控值班员的直接通话应使用哪个收费子系统?事件2中,收费员应使用哪个收费子系统向收费站内的值班员报告情况?

题干: 某项目经理在一次“加强成本管理,控制项目成本”的会议上就成本管理的原则和成本控制的方法说了以下一番话:
(1)成本管理原则:在该工程的成本管理中要实行成本最低化管理,即通过成本管理的各种手段,促进不断降低施工项目成本,以达到可能实现最低的目标成本的要求;要实行全面成本管理,即建设单位、监理单位、施工单位都要参与到成本管理的工作之中;要实行成本责任制,使各部门、各班组和个人都来关心项目成本管理。
(2)成本控制方法:为了使成本管理取得好的效果,要认真编制施工图预算,以施工预算控制成本支出;要加强质量管理,按规范要求组织施工,严格控制质量成本,也就是控制未达到质量标准而产生的损失费用;要定期开展“三同步”检查,即进度、质量、成本要同步。
19.关于成本控制的方法,该项目经理的讲话有哪些不当之处?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。

事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
20.事件一中,材料计划管理程序是否合理?如不合理请改正。

题干: 某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000立方米(土石比例为6:4),填方2490000立方米,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/立方米。
施工过程中部分事件摘要如下:
事件1:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/立方米。经测算,变更后的项目总价未超过初步设计批准的概算。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
21.针对该路段选择的填料,在填筑时,对石块的最大粒径应有何要求?

22.某桥主跨为40×50m预应力混凝土简支T梁桥,主墩基础为直径2.0m的钻孔灌注桩,桥址处地质为软岩层,设计深度为20m,采用回转钻进施工法钻孔。根据有关检验标准,施工单位制定了钻孔灌注桩的主要检验内容和实测项目如下:(1)终孔和清孔后的孔位、孔形、孔径、倾斜度、泥浆相对密度;(2)钻孔灌注桩的混凝土配合比;(3)凿除桩头混凝土后钢筋保护层厚度;(4)需嵌入柱身的锚固钢筋长度。对钻孔灌注桩混凝土的检测是否合理?请说明理由。

题干: 某项目经理在一次“加强成本管理,控制项目成本”的会议上就成本管理的原则和成本控制的方法说了以下一番话:
(1)成本管理原则:在该工程的成本管理中要实行成本最低化管理,即通过成本管理的各种手段,促进不断降低施工项目成本,以达到可能实现最低的目标成本的要求;要实行全面成本管理,即建设单位、监理单位、施工单位都要参与到成本管理的工作之中;要实行成本责任制,使各部门、各班组和个人都来关心项目成本管理。
(2)成本控制方法:为了使成本管理取得好的效果,要认真编制施工图预算,以施工预算控制成本支出;要加强质量管理,按规范要求组织施工,严格控制质量成本,也就是控制未达到质量标准而产生的损失费用;要定期开展“三同步”检查,即进度、质量、成本要同步。
23.关于成本管理的原则,该项目经理的讲话有哪些不当之处?成本管理的原则还有哪些?

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。
施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
24.分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。

题干: 某高速公路隧道施工项目是双洞隧道。其中左洞(起止桩号K3+300~K4+200),右洞(起止桩号K3+250~K4+300)穿越的岩层主要是坚硬岩,岩体较完整,块状或厚层状结构;采用新奥法钻爆施工。两洞口处设有明洞,边坡比较稳定。隧道洞身线路为人字坡。
25.明洞工程根据边坡情况,可采用的方法是哪一种?

题干: 某高速公路特大桥为变截面预应力混凝土连续刚构桥,其桥跨布置为70m+4×120m+70m,主梁采用箱形截面,墩身为空心墩,墩高50~75m。桥墩采用群桩基础,平均桩长约60m(示意图如下图所示)。
施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
3号桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。
26.指出3号墩作业人员的错误做法。
