2025年04月15日二级建造师建筑工程建造师案例题46

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度.某施工单位于2009年5月与建设单位签订了该工程总承包合同.合同工程量清单报价中写明:瓷砖墙面积为1000平方米,综合单价为110元/平方米.事件一中,物料提升机使用是否符合要求?说明理由.

2.(三)      某6层住宅工程项目,建筑面积6500m2。施工人员在拆除顶层模板时,将拆下的10根钢管(每根长3m)和扣件运到物料提升机吊盘上,5名工人随吊盘一起从屋顶高处下降。此时,恰好操作该机械的操作工因上厕所离开岗位,一名刚刚招来两天的木工开动了卷扬机。在物料吊盘下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成1人死亡4人重伤的恶性后果。     问题(三)

题干: 某市建筑公司承建的工贸公司职工培训楼工程,地下1层;地上12层,建筑面积24 000平方米,钢筋混凝土框架结构,计划竣工日期为2009年8月8日。
2003年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》( JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项;检查组人员在质量检查时,还发现第2层某柱下部混凝土表面存在较严重的“蜂窝”现象。
检查结束后检查组进行了讲评,并宣布部分检查结果如下:①该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);②《起重吊装安全检查评分表》实得分为0分;③汇总表得分值为79分。
3.根据各分项检查评分换算成汇总表中相应分项的实得分。

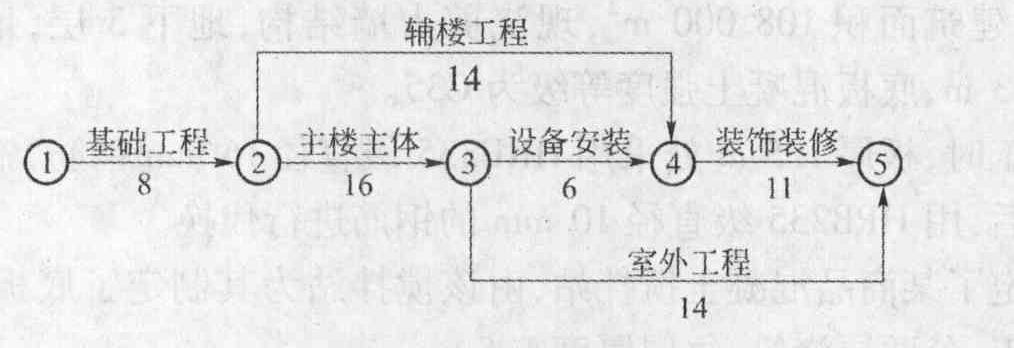

题干: 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。
[ejjz/jzgc/lnzt/9/image/img-09-110-09.jpg]
施工过程中发生如下事件:
事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
4.原施工网络计划中,关键工作是哪些?计划工期是多少?

5.某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件。 事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。 事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。 事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。 事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。 问题 1.该大厦工程项目装饰装修工程的分包过程有何不妥之外,并改正。 2.《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么? 3.判断施工总承包单位在施工过程中发生的事件是否妥当;如不妥当,请改正。 4.基坑验槽时,应重点观察哪些部位? 5.基坑回填土施工结束后应检查哪些项目,并使其满足设计和规范要求?

6.某建筑工程,地下1层,地上16层。总建筑面积28000平方米,首层建筑面积2 400平方米,建筑红线内占地面积6000平方米。该工程位于闹市中心,现场场地狭小。施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距边3m。为了迎接上级单位的检查,施工单位临时在工地大门入口处的临时围墙上悬挂“五牌”、“一图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。 问题 1.该工程设置的消防通道是否合理?请说明理由。 2.该工程设置的临时消火栓是否合理?说明理由。 3.该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型临时用水? 4.该工程对现场“五牌”、“一图”的管理是否合理?请说明理由。

7.(一)     [背景资料]     某装饰装修工程公司通过分包方式承揽了某大厦的金属幕墙的施工任务。     在金属幕墙框架的安装中,采取的施工方法如下:     (1)连接件焊接时,采用了点焊,目的是控制因焊接产生变形。     (2)立柱与连接件的连接采用了铸铁螺栓。     (3)在所有相同金属接触面上进行防止金属电解腐蚀处理。     (4)为了提高防锈处理的效果,涂了两层防锈漆。     在安装金属板前进行了避雷系统的安装。

8.      (二)      [背景资料]     某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。          施工过程中发生如下事件:     事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。     事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。     事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。

题干: 某公司中标某沿海城市一栋办公楼工程,该公司进场后,给整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:
在工程施工过程中发生以下事件:
事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。
事件二:施工单位施工至I工作时,由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。
9.事件一中,施工单位的各项索赔是否成立,并分别说明理由。

10.某装饰装修工程公司承揽了某综合办公楼的装修任务,在施工前,该装饰装修工程公司首先进行施工准备,对设计图纸进行了审查,并对现场施工作了准备。在审查设计文件时,其审查的主要内容包括哪些?

题干: 某建筑工程建筑面积205 000平方米,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4 m,该项工程位于繁华市区,施工场地狭小。 工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350平方米软土区,监理工程师随即指令施工单位进行换填处理。工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。工程进入外墙面装修阶段后,施工单位按原设计完成了965平方米的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。
11.工程质量事故和业主检查出的问题反映出施工单位质量管理中存在哪些主要问题?

12.     [背景材料]     某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。     该装饰公司在酒店装修的施工过程中采取了以下施工方法。     (1)地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。     (2)在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。     [问题]

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
13.事件二中,施工组织设计修改后,应按什么程序报审?

题干: 某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2009年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2009年4月20日下午4时为投标截止时间,2009年5月10日发出中标通知书日。
在2009年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2009年4月20日下午5时才送达。2009年4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共由7人组成,其中当地招标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2009年5月10日向A企业发出了中标通知书,双方于2009年6月12日签订了书面合同。
14.分别指出对B企业、C企业、D企业和E企业的投标文件应如何处理,并说明理由。

15.某建筑工程,建筑面积23824平方米,地上10层,地下2层(地下水位-2.0m).主体结构为非预应力现浇混凝土框架一剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm.抗震设防烈度7度.梁、柱受力钢筋为HRB335,接头采用挤压连接.结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土.一、二层柱混凝土强度等级为C40,以上各层柱为C30.该工程梁模板的起拱高度是否正确?说明理由.模板拆除时,混凝土强度应满足什么要求?

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。

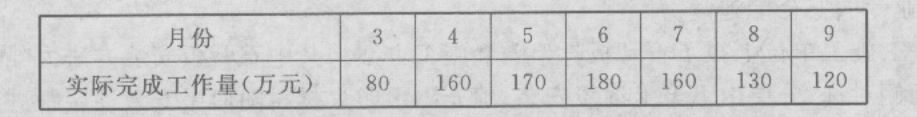

每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
16.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?

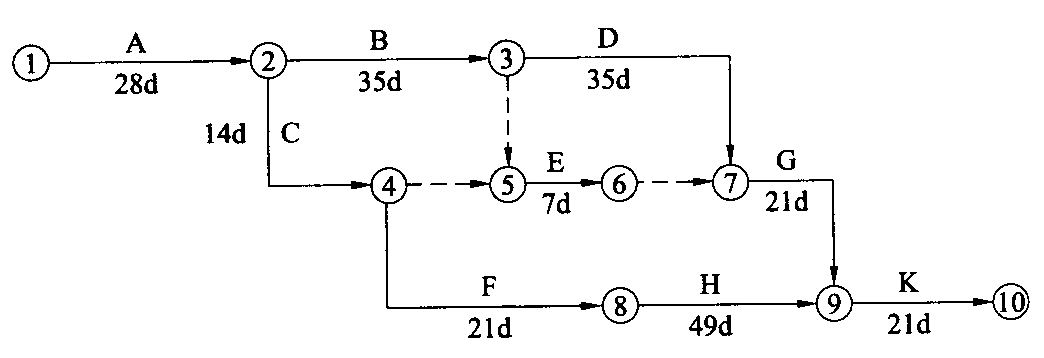

题干: 某建筑工程施工进度计划网络图如下图所示:

施工中发生了以下事件:
事件一:A工作因设计变更停工10d。
事件二:B工作因施工质量问题返工,延长工期7d。
事件三:E工作因建设单位供料延期,推迟3d施工。
事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。

17.统计数据见下表:施工现场焊、割作业的防火要求有哪些?

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:①钢筋由建设单位供应;②工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:事件1:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。事件2:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。事件3:分部工程验收时,监理工程师检查发现某墙体抹灰约有1.0平方米的空鼓区域,责令限期整改。事件4:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
18.写出事件3中墙体抹灰空鼓的修补程序(至少列出4项)。

19.某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。事件二:招标文件中明确说明该项目的资金来源落实了2600万元。事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。事件四的规定是否妥当?说明理由。

20.某住宅楼工程地下1层,地上18层,建筑面积22 800平方米.通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工合同.合同总价款5244万元,采用固定总价,合同工期400D.事件一中,发包方以通知书形式要求提前工期是否合法?说明理由.

21.某医院决定投资1亿余元,兴建一幢现代化的住院综合楼。其中土建工程采用公开招标的方式选定施工单位,但招标文件对省内的投标人与省外的投标人提出了不同的要求,也明确了投标保证金的数额。该院委托某建筑事务所为该项工程编制标底。2008年10月6日招标公告发出后,共有A、B、C、D、E、F共6家省内的建筑单位参加了投标。投标文件规定2008年10月30日为提交投标文件的截止时间,2008年11月13日举行开标会。其中,E单位在2008年10月30日提交了投标文件,但2008年11月1日才提交投标保证金。开标会由该省建委主持。结果,某建筑事务所编制的标底高达6200多万元,其中的A、B、C、D共4个投标人的投标报价均在5200万元以下,与标底相差1000万余元,引起了投标人的异议。这4家投标单位向该省建委投诉,称该建筑事务所擅自更改招标文件中的有关规定,多计漏算多项材料价格。为此,该院请求省建委对原标底进行复核。2009年1月28日,被指定进行标底复核的省建设工程造价总站(以下简称总站)拿出了复核报告,证明某建筑事务所在编制标底的过程中确实存在这4家投标单位所提出的问题,复核标底额与原标底额相差近1000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早日开工,该院在获得了省建委的同意后,更改了中标金额和工程结算方式,确定某省某公司为中标单位。问题1.上述招标程序中,有哪些不妥之处?请说明理由。2.E单位的投标文件应当如何处理?为什么?3.对D单位撤回投标文件的要求应当如何处理?为什么?4.问题久拖不决后,该医院能否要求重新招标?为什么?5.如果重新招标,给投标人造成的损失能否要求该医院赔偿?为什么?

题干: 某高层办公楼,总建筑面积137 500 mz,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼管现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5 m)时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
22.三级安全教育是指哪三级?

23.某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28 500平方米,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月.施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划,如下图所示(单位:月).针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由.

24.      (四)     [背景资料]     某建设单位经上级主管部门批准拟新建建筑面积为3000m2的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:     事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。     事件二:招标文件中明确说明该项目的资金来源落实了2600万元。     事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。     事件四:招标文件中规定,从招标文件发放之日起,在15日内递交投标文件。     事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。

25.      (一)     [背景资料]     某装饰装修工程公司承揽某商场的装修工程施工任务。     1.在门窗的制作与安装过程中采用了如下的施工方法:     (1)铝合金门窗的安装采用了边安装边砌口的方法施工。     (2)建筑外门窗直接用射钉固定在砌体上。     (3)塑料门窗框与墙体间缝隙采用了密封胶密封。     (4)在安装中空玻璃时,镀膜层朝向室外。     2.在对门窗的制作与安装工程质量控制中采取了如下措施:     (1)厚度大于50mm的门窗扇应采用螺杆连接门窗框。     (2)铝合金门窗推拉门窗扇开关力应不小于100N。     (3)对埋入砌体或混凝土中的木砖应进行防膨胀处理。     (4)制作木门窗的木材中的甲醛含量应符合设计要求。     (5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。

题干: 某商业大厦外的幕墙工程,施工情况如下:
(1)建设方提出,应对铝塑复合板的剥离强度、花岗石石材的弯曲强度和放射性、玻璃的化学成分以及石材用密封胶的污染性进行抽样复验。
(2)东立面墙的节点,施工队未及时通知有关单位验收就进行隐蔽,监理工程师要求重新检验。
(3)检验批是这样划分的:南北立面各为明框玻璃幕墙,因尺寸、规格完全相同,合并为一个检验批;隐框幕墙和半隐框玻璃幕墙,合并为一个检验批;金属幕墙和石材幕墙合并为一个检验批。
26.建设方提出的材料复验项目哪些是合理的?哪些是可不进行复验的?

27.     [背景材料]     某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)ld奖励 (或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。网络进度计。划图如下图所示。          施工过程中发生了如下事件。     事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。     事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,并因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。     事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。     事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。     事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。     [问题]

题干: 某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。该施工单位在轻质隔墙施工过程中提出以下技术要求:(1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。(2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10 mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。(3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5—10 mm缝隙。(4)石膏板的接缝缝隙应保证为8—10 mm。该施工单位在施工过程中将特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。
28.建筑装饰装修工程的细部构造是指哪些子分部工程中的细部节点构造?

29.某医院门诊楼,位于市中心区域,建筑面积28 326平方米,地下1层,地上10层,檐高33.7m.框架一剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8.室内地面铺设实木地板,工程精装修交工.2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架.事件二中,是否应对脚手架进行验收?说明理由.还有哪些阶段应对脚手架及其地基基础进行检查验收?

30.     [背景材料]   某建筑工程,地下1层,地上16层。总建筑面积28000m2,首层建筑面积2400m2,建筑红线内占地面积6000m2。该工程位于闹市中心,现场场地狭小。     施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距拟建建筑43m。     为了迎接上级单位的检查,施工单位临时在工地大门入口处的围墙上临时悬挂“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。     [问题]

题干: 某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,工程进展到第25周5层结构时,公司各职能部门联合对该项目进行了突击综合大检查。
检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用910万元;实际成本855万元,计划成本801万元。
检查现场时发现:
(1)塔吊与临时生活设施共用一个配电箱;无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)脚手架和楼板模板拆除后乱堆乱放,无交底记录。
工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
31.针对本次扬尘事件,项目经理应如何协调和管理?

题干: 某办公楼工程,建筑面积23 723 平方米,框架一剪力墙结构。地下1层,地上12层,首层高4.8 m,标准层高3.6 m。顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架。工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右。因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收。监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
32.事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么?

33.      (四)      [背景资料]     某工程项目通过公开招标的方式确定了三个不同性质的施工单位承担该项工程全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。三个合同协议中都对甲方提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件:     事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商丙按照建设单位(业主)与承包商乙约定的合同金额的10%向承包商乙支付管理费,一切责任由承包商丙承担。     事件二:由于A公司在现场施工时间拖延5d,造成B公司的开工时间相应推迟了5d,B公司向A公司提出了索赔。     事件三:顶层结构楼板吊装后,A公司立刻拆除塔式起重机,改用卷扬机运材料作层面及装饰,C公司原计划由甲方协调使用塔式起重机将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。

题干: 某写字楼拟装修4间面积相同、装饰内容也相同的会议室。每间会议室均划分为吊顶、墙面,地面3个施工过程,分别由指定的专业班组依次完成,每个班组在每间会议室的施工时间均为2d,为了保证各个施工班组在各个施工段上连续施工,拟采用等节奏流水方式组织施工。
34.组织施工有几种方式?流水施工有几种表达方式?

35.     [背景材料]     某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)ld奖励 (或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。网络进度计。划图如下图所示。          施工过程中发生了如下事件。     事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。     事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,并因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。     事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。     事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。     事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。     [问题]

题干: 某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1 d奖励(或罚款)2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。施工过程中发生了如下事件:网络进度计划图(单位:周)事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。
36.该网络计划中哪些工作是主要控制对象(关键工作)?计划工期是多少?

题干: 某高层办公楼,总建筑面积137 500 mz,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼管现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5 m)时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
37.这起事故中的主要责任者是谁?请说明理由。

题干: 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:
(1)工程合同总价1000万元,工程价款采用调值公式动态结算。该工程的人工费(A)占工程价款的32%,材料费占工程价款的53%(材料费又分B、C、D、E四类,各占工程价款比重为24%、12%、9%、8%),不调值费用占工程价款的15%。
(2)合同中约定了工程预付款的比例及扣回的时间。
(3)工程进度款逐月结算,每月月中预支半月工程款。
38.工程价款结算的方式有哪些?

39.      (四)     [背景资料]     某建筑工程建筑面积205000m2,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4m,该项工程位于繁华市区,施工场地狭小。     工程所在地区地势北高南低,地下水流从北向南,施工单位的降水方案计划在基坑南边布置单排轻型井点。     基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350m2软土区,监理工程师随即指令施工单位进行换填处理。     工程主体结构施工时,2层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现1层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。     工程进入外墙面装修阶段后,施工单位按原设计完成了965m2的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。

40.(一)      某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。     事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。     事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经由专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。     事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。     问题(一)

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件:事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
41.判断施工总承包单位在施工过程中发生的事件是否妥当,如不妥当,请改正。

42.某商业用房工程,建筑面积15 000平方米,地下1层,地上2层,施工单位与建设单位采用《建设工程施工合同》(示范文本)(GF-1999-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件:事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。按“制造成本法”列式计算施工直接成本、间接成本和项目施工总成本。

43.      (四)     [背景资料]     某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:     事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。     事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。     事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。     事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。     为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。     为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定:分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。

题干: 某体育馆工程建筑面积56000平方米,由主体育馆和附属用户组成,施工单位为某建设集团公司,工程开工后技术负责人组织编制了模板专项施工方案。
施工中发生如下事件:
事件一:安全员检查时发现,在模板安装面上方6m处有两条10kV高压线通过,便要求工长停止模板吊装施工,采取隔离防护措施:工长说,模板专项施工方案中没有相应的防护方案,不作处理便继续施工,之后刮起5级大风,导致大模板失控,撞到高压线,造成吊车司机死亡,供电中断1天。
事件二:安全员在进行定期检查时发现,在3m高的工作面上,模板安装工人使用的操作架子不稳固,没有搭设剪刀撑和安全防护措施,架子上无跳板,且随意堆放模板,人员在模板上通行。
事件三:工人在进行高支架模板安装时没有使用工具袋,随手放在操作架子上,有一扳手从架子上滑落,砸伤一名监理工程师。
事件四:工长得知后张预应力大梁混凝土强度达设计强度80%后(跨度7.5m),便电话通知拆除模板,工长忘记将拆模令(只允许拆除梁侧模)交给架子工班长和木工班长,也未进行交底。工人将梁侧模板和底模一起拆除,此时预应力钢筋尚未张拉,导致大梁下部混凝土开裂,最大裂缝1mm。
44.指出事件二中不符合模板安装的施工安全要求的做法,写出正确做法。

题干: 某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2008年9月8日向通过资格预审的A、B、C、D、E5家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~ 22日购买了招标文件。招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。在投标截止时间前,A、B、D、E4家企业提交了投标文件,但C企业于10月18日下午5日才送达,原因是路途堵车。10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于10月28日提出了书面评标报告。B、A企业分列综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
45.请指出开标工作的不妥之外,说明理由。

题干: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。
由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。
工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。
46.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。
