2025年04月17日一级建造师港口与航道建造师案例题43

题数: 答题时间:120分钟
专业:港口与航道

一、建造师案例题

1.某航道局承担了3万t级航道疏浚工程,用一艘4500立方米耙吸船施工。航道设计底标高-12.0m,天然床面标高-9.8m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如图所示。设计疏浚工程量为3178157立方米(施工期回淤很少,不计),开工前,施工单位按浚前测量的水深图自行计算,并经监理确认的疏浚工程量为3200876立方米,疏浚土全部抛到外海指定抛泥区,平均运距16.8km。耙吸船施工参数如下:平均航速8.6节,往返航行时间2.1h,调头卸泥时间0.35h,挖泥装船时间1.2h,装舱量2200立方米,三班作业,时间利用率75%计算该耙吸船可完成的日疏浚工程量,和完成工程的预期作业天数。(各题涉及计算的,要求列出算式及步骤)

2.某大型港口工程的设计工作经历了工程可行性研究阶段,技术设计阶段、初步设计阶段和施工图设计阶段,先后提高了相关工程的概算、修正概算、总概算、修正总概算、投资估算、工程预算。指出题述的各种概、预算、估算与相应设计阶段的对应关系。

题干: 某年某月某日21:30时,某省某集团有限公司所有、某县海运公司经营的“某”轮,在该县港海域搁浅沉没,船上12名船员,1人获救,9人死亡,2人下落不明,直接经济损失约270多万元。
事故经过:
该轮事故前2日约24:00时载755t煤从某港返回当地港,吃水前2.6m、后2.7m,未封舱(货舱敞开),航速5~6节,船上共有船员12人。
前一天傍晚,该轮趁当晚高潮进该港过程中,因船舶转向稍晚而在3号浮附近搁浅,未能进港,退回1号浮抛锚。夜里,海上风浪增大,船有摇晃。
当日03:30,该船再次进港。当时海面风雨交加,东南风,风力6~7级,涨潮南流。该轮在进港过程中,因受风流影响,航速很慢,船舶操作困难,渐向北偏,后被风浪推向浅滩,在接近3号浮位置处搁浅,抛石锚。
06:25,该轮告公司,船已搁浅,请求公司派一空船来拖一下。
07:30,该船受风流(高潮后转北流)影响,向北走锚,又抛左锚,全车顶风,右舵,仍无法控制住船位,船仍向北移动。之前,船员曾试图封舱,但因风浪大未成功。
07:40,船被风浪推至2号浮位置。
08:00,该轮发生强烈摇摆,大浪撞击飞进煤舱左侧。
08:20,该轮被风浪推至1号浮附近。
08:45,该轮左舷梯被浪打掉。
10:00时,风浪加大,该轮煤舱进水增多,船发生左倾。船长要求公司派渔船前往救援接人。公司接报后,派人在港内联系过多条渔船,都因风大浪急,无法前往救援。在港海轮受潮水限制也无法出港救援。
12:30时,该轮再次向公司报告:请公司速派渔轮接人。
从15:00至16:00,该轮继续向左舷倾斜,货舱里积水很多,船长命船员将两只救生筏抬至驾驶台右侧二层甲板。
17:30,看见救援轮出来,该轮开始起锚。当左锚离底后起右锚,锚机停电。随后,主机、辅机又相继停止工作(后清洗油道,主机又恢复了正常),船长即命启用应急发电机照明。
17:45,救援轮抵达该轮附近,但因风浪太大,加之水深不够,多次试图接近该轮均未成功,只好在离该轮1海里左右处抛锚。看见救援轮无法接近,又无渔船前来,该轮船长向公司要求登筏弃船。
21:00,该轮船体向左倾斜严重,船长担心船舶突然倾覆,于是决定打开救生筏,登筏。
21:10,该轮船长再一次向公司要求离船。此时,该轮船员已在大副带领下分成两组,每组6人从右舷主甲板上开始分别登筏,船长刘某和水手王某最后登筏。当王某两手扒在船旁,脚已够到筏时,听到筏上有人喊“筏漏气了”,王某立即爬回船上,接着看见筏很快沉下去,听见另一只筏上也有人喊漏气,看见筏也往下沉,并听到有人叫救命。两只筏沉时,扣在船上的绳子均未断。
21:30左右,该轮由于货舱大量进水而沉没。
21:40左右,王某向救援轮报告:“他们都登筏了,筏漏气,他们都落水了,船上就剩我1人”。王某通报情况后,发现船舷也上水了,于是设法进入海图室,等待救助。
22:30左右,王某发现西边偏北方向的岸边有两颗红光降落伞,立即将情况报告了救援轮。救援轮接报后,将情况报告了公司。公司立即指示巡逻队赶往某电厂煤炭场方向查找,一直寻找到天亮,因雨夜、浪大、滩广,没有发现救生筏和落水人员。
24:00左右,王某最后一次与救援轮通话称:“我现在海图室里,请你们快想办法救我,高频快没电了”。
7日06:20,“某号”轮出海救助王某,07:00,将王某救下。
该轮搁浅沉没事故造成该轮船舶沉没、货物全损,11名船员遇难(9人死亡,2人下落不明),直接经济损失(不含搜寻救助费用)人民币272.8892万元。
该轮遇险后,各级领导及有关部门非常重视,迅速展开对遇险船员的搜寻救助工作。本次救助共历时7天,动用飞机2架次、海船9艘186个航次、渔轮25艘6340人次。使1名船员获救,并搜导到9具尸体和船舶证书。
3.简述整改措施有哪些?

4.某项目工程量400万立方米,运距20km,采用5000立方米舱容耙吸挖泥船施工,平均航速10节,每舱挖泥时间1h,平均装舱量3000立方米/舱,平均时间利用率85%,修船占用时间为施工时间的10%。计算挖泥循环周期时间。

5.某项目部承建了总长为551m的斜坡式结构防波堤工程,基础底为淤泥质亚黏土。在软土地基上抛石时其顺序如何?

6.某承包单位通过招投标,承接了某航道整治工程,该整治工程主要内容为筑坝和护岸。建设单位及时组织监理、施工单位在工程开工前明确了单位、分部、分项工程的划分。对该工程进行单位工程的划分。

题干: 8月下旬,在华东沿海组织航道施工的某项目部,从中央气象台获得台风消息。就防台工作,项目经理布置如下:安排人员去当地海事部门了解避风锚地;安排人员到工地船舶进行安全检查。反馈消息:避风锚地距施工区30海里;安全检查中发现有的船舶缺堵漏材料,有的船舶缺少备用拖缆,有的船舶舱口、门、窗无法水密。根据气象预报,台风有朝施工区移动的趋势,船舶48h内遭受风力可达6级以上。
7.该项目部是否有防台预案?为什么?防台预案应在何时、由何人组织编制?

题干: 某施工单位施工防波堤工程,堤长800m,堤头为沉箱直立式结构,堤身为抛石斜坡堤,扭王字块护面,施工组织设计编制完成后,因业主和监理催促,项目经理审查后直接报给了监理和业主。施工中检查发现,扭王字块摆放中竖杆全部整齐排列朝上,经询问,施工单位说,如此排列观瞻整齐、美观。
胸墙混凝土掺入粉煤灰,取代15%的水泥,超量取代,超量取代系数k=1.3,混凝土的水胶比为0.6,拌合水用量180kg/m3。
混凝土入模温度38摄氏度,测温系统显示混凝土内部最高温度82摄氏度,表面温度52摄氏度,混凝土养护7d,发现有裂缝数条。
8.每立方米胸墙混凝土粉煤灰的掺入量为多少?

9.某疏浚工程工程量50万立方米,由一艘绞吸挖泥船承担施工,该船排泥管直径0.7m,管内泥浆平均流速5m/s,泥浆平均密度1.2t/立方米,原状土密度1.85t/立方米,海水密度1.025t/立方米,该船主要施工挖泥参数:绞刀横移速度10m/min,前移距1.5m,切泥厚度2m,在本工程中该船的生产性和非生产性停息时间共计200h,请回答以下问题:输送生产率;

10.某施工单位施工防波堤工程,堤长800m,堤头为沉箱直立式结构,堤身为抛石斜坡堤,扭王字块护面,施工组织设计编制完成后,因业主和监理催促,项目经理审查后直接报给了监理和业主。施工中检查发现,扭王字块摆放中竖杆全部整齐排列朝上,经询问,施工单位说,如此排列观瞻整齐、美观。 胸墙混凝土掺入粉煤灰,取代15%的水泥,超量取代,超量取代系数k=1.3,混凝土的水胶比为0.6,拌合水用量180kg/m3。 混凝土入模温度38摄氏度,测温系统显示混凝土内部最高温度82摄氏度,表面温度52摄氏度,混凝土养护7d,发现有裂缝数条。 扭王字块的安放状态正确否?应当怎样安放才是正确的。

题干: 某港池开挖、吹填造陆工程,开挖区的土质上层为中细砂、中层为黏土、底层为岩石,各层的开挖单价分别为18元/立方米、46元/立方米、250元/立方米(含炸礁、清渣等)。分别采用1250立方米/h绞吸式挖泥船、8立方米/h抓斗式挖泥船、炸礁船等组合施工。因为水域狭窄,不能分区施工。合同规定:在筑好抛石围堰后吹填中细砂,围堰石料由业主供料。该工程于2002年6月28日开工,合同工期180d,工程施工中,发生了如下事项:
(1)抛筑围堰时,附近农民因征地补偿未谈妥而阻挠施工,导致停工28d(2002年7月1日~7月28日);
(2)抛筑围堰时,业主供料延误7d(2002年7月30日~8月5日);
(3)开挖中细砂时,由于用船紧张,挖泥船进场推迟,为赶回工期,经监理同意,施工单位换用功率更大的1450立方米/h绞吸式挖泥船进场,因此增加调遣费25万元,但仍使工期延误10d;
(4)在用8立方米/h抓斗式挖泥船开挖黏土时,发现实际土质标高与设计不符,实际岩面标高浅于设计岩面标高,经监理确认,岩石开挖工程量增加了1.5万立方米,应业主、监理要求,施工单位增加炸礁设备进场,保证了该阶段工期,因此增加了调遣费62万元。
11.换用更大功率的绞吸式挖泥船进场造成的费用增加,可否提出索赔?为什么?

12.叙述疏浚工程施工组织设计的编制和报审的主要程序及其与港口工程施工组织设计不同的主要特点和内容。

13.某施工单位施工防波堤工程,堤长800m,堤头为沉箱直立式结构,堤身为抛石斜坡堤,扭王字块护面,施工组织设计编制完成后,因业主和监理催促,项目经理审查后直接报给了监理和业主。施工中检查发现,扭王字块摆放中竖杆全部整齐排列朝上,经询问,施工单位说,如此排列观瞻整齐、美观。 胸墙混凝土掺入粉煤灰,取代15%的水泥,超量取代,超量取代系数k=1.3,混凝土的水胶比为0.6,拌合水用量180kg/m3。 混凝土入模温度38摄氏度,测温系统显示混凝土内部最高温度82摄氏度,表面温度52摄氏度,混凝土养护7d,发现有裂缝数条。 分析裂缝产生的原因,应采取什么防裂措施?

14.某码头工程由码头及引桥两部分组成。码头长540m,宽35m,设计为集装箱码头和多用途件杂货码头泊位各一个;结构形式为高桩梁板式结构,桩基为φ1200预应力大管桩,现浇横梁,预制安装纵梁轨道梁、面板,现浇面层。引桥长528m,宽16m,结构形式为高桩板梁式结构;桩基为φ800PHC桩,现浇横梁,安装预应力空心板,现浇面层。码头前沿泥面较高,需挖泥约4m深可满足集装箱船正常停靠吃水要求。以集装箱泊位为例,进行分部工程划分。

15.某项目部对承建的两个5万t级泊位重力式沉箱顺岸式结构码头胸墙混凝土浇筑施工中,根据胸墙的体积拟在混凝土中掺加块石。
在混凝土中安放块石有什么规定?

题干: 某海港码头结构为高桩梁板式,该工程在施工单位进场并下达开工令后,由于业主考虑到后续规模要扩大,因此变更设计,增加50m长600mm×600mm的桩10根,合同清单中每根桩制作费用为1.5万元,运输及打桩费用为每根1.2万元,工期延长18d。在打桩施工过程中,由于不可抗力因素影响致使打桩工期延误15d。在板的预制过程中,施工单位混凝土机械发生故障,导致其中一块板报废,致使工期延误3d,费用损失2万元。工程施工正处高峰时,业主供货不及时,工期延误11d,同时,导致部分人员窝工、部分机械停置,现场施工总人数122人,其中有30人窝工,人工工资为30元/d;钢筋弯曲机1台,停置台班单价为49元/台班,混凝土机械一座,停置台班单价为178.34元/台班。
16.该工程工期准予顺延多少天?

17.某建筑公司劳务工朱某在建造码头工地上,因安全帽掉落江中,为打捞安全帽游入江中淹溺死亡。造成该事故的直接原因?

题干: 某海港码头结构为高桩梁板式,该工程在施工单位进场并下达开工令后,由于业主考虑到后续规模要扩大,因此变更设计,增加50m长600mm×600mm的桩10根,合同清单中每根桩制作费用为1.5万元,运输及打桩费用为每根1.2万元,工期延长18d。在打桩施工过程中,由于不可抗力因素影响致使打桩工期延误15d。在板的预制过程中,施工单位混凝土机械发生故障,导致其中一块板报废,致使工期延误3d,费用损失2万元。工程施工正处高峰时,业主供货不及时,工期延误11d,同时,导致部分人员窝工、部分机械停置,现场施工总人数122人,其中有30人窝工,人工工资为30元/d;钢筋弯曲机1台,停置台班单价为49元/台班,混凝土机械一座,停置台班单价为178.34元/台班。
18.哪些是可索赔事项?

题干: 某施工单位施工防波堤工程,堤长800m,堤头为沉箱直立式结构,堤身为抛石斜坡堤,扭王字块护面,施工组织设计编制完成后,因业主和监理催促,项目经理审查后直接报给了监理和业主。施工中检查发现,扭王字块摆放中竖杆全部整齐排列朝上,经询问,施工单位说,如此排列观瞻整齐、美观。
胸墙混凝土掺入粉煤灰,取代15%的水泥,超量取代,超量取代系数k=1.3,混凝土的水胶比为0.6,拌合水用量180kg/m3。
混凝土入模温度38摄氏度,测温系统显示混凝土内部最高温度82摄氏度,表面温度52摄氏度,混凝土养护7d,发现有裂缝数条。
19.单位工程划分合适否?理由是什么?

20.试述:锤击沉桩控制标准。

21.某引桥工程合同总价款2000万元,工程总工期为12个月,工程施工进行中,业主决定修改设计,增加了额外的工程量100万元,由于工程量的增加,承包商延长了工程竣工的时间,承包商的实际工期延长了1个月。承包商提工期索赔一个月,可否?为什么?

22.某项目部对承建的两个5万t级泊位重力式沉箱顺岸式结构码头施工中,对抛石基床进行了夯实处理。
有什么夯实施工方法?

23.8月下旬,在华东沿海组织航道施工的某项目部,从中央气象台获得台风消息。就防台工作,项目经理布置如下:安排人员去当地海事部门了解避风锚地;安排人员到工地船舶进行安全检查。反馈消息:避风锚地距施工区30海里;安全检查中发现有的船舶缺堵漏材料,有的船舶缺少备用拖缆,有的船舶舱口、门、窗无法水密。根据气象预报,台风有朝施工区移动的趋势,船舶48h内遭受风力可达6级以上。在几级大风范围半径到达工地前几小时,非自航船舶应抵达避风锚地。

24.沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。
工程主体为沉箱重力式,请拟定2个沉箱下水方案。

25.试述:(1)水运工程施工监理的主要依据;(2)监理单位与业主、承包人、设计单位的关系;(3)施工监理的阶段划分;(4)施工期监理的主要内容。

26.长江三峡某移民码头,根据施工图工程量计算出定额直接费为680万元,基价为643万元,试列表计算该工程项目的预算金额(其中相关费率分别为:冬、雨期;夜间施工增加费为0.8%,材料二次倒运费为0.5%,施工辅助费为1.1%,施工队伍进退场费为3.5%,临时设施费为1.5%,现场管理费为5.1%,企业管理费为6%,财务费为0.8%,计划利润为7%,税金为3.22%。),计算结果保留整数。

27.某海港拟建两个5万t级泊位重力式沉箱顺岸式结构码头,某施工单位承接了该项目,并组建了项目部,组织编制施工组织设计。
港航工程施工组织设计何时编写?

28.某港口工程沉箱预制混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配确定混凝土的配合比为1:1.15:2.68,水灰比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.08%,混凝土的含气量为4.0%。<BR>该混凝土的砂率是多少?<BR>

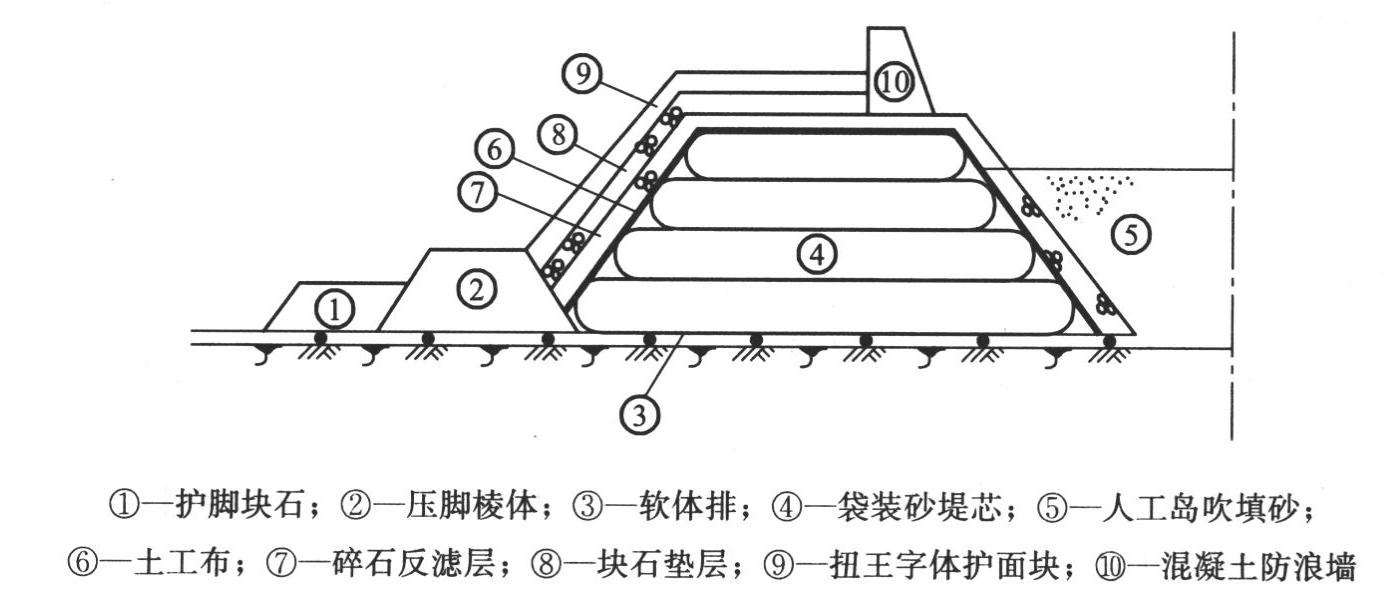

题干: 某海域,水深15m,涨落潮流速分别为0.8m/s、1.0m/s,设计高水位+2.8m,设计低水位+0.5m,地基土为粉质黏土。在该海区需建一个800m×1000m的人工岛,吹填区底标高-13.0~-15.0m,施工作业条件较好。人工岛围堰断面如图所示。设计要求从距人工岛15km外,水深约20m的海区取粉细砂作为人工岛陸域形成的填料,其含泥量控制在≤10%。
29.应如何控制平均吹填高程和吹填的平均超高?经整平后的吹填高程差应为多少?

30.某施工单位承建一重力式码头工程,合同签订后,该单位马上组建了项目经理部。由于时间紧迫,项目部人员较少,工作忙,项目经理指派项目部工程技术部副经理编写施工组织设计,要求务必在一周内完成并送上级审批。工程技术部副经理如期完成了编制任务并送上级审批。该项目部编写的施工组织设计主要有以下内容:(1)工程概况。(2)施工的组织管理机构。(3)施工总体部署和主要施工方法。1)总体部署。2)主要施工方法。●主要施工流程如下(摘录其中部分流程)。●……(4)资源需求、供应计划。(5)施工总平面布置。(6)技术、质量、安全管理和保证措施。(7)文明施工与环境保护。(8)主要经济技术指标。(9)附图。摘录的施工流程中有无不当?如有,请予改正。

31.某海域,水深15m,涨落潮流速分别为0.8m/s、1.0m/s,设计高水位+2.8m,设计低水位+0.5m,地基土为粉质黏土。在该海区需建一个800m×1000m的人工岛,吹填区底标高-13.0~-15.0m,施工作业条件较好。人工岛围堰断面如图所示。设计要求从距人工岛15km外,水深约20m的海区取粉细砂作为人工岛陸域形成的填料,其含泥量控制在≤10%。按施工先后顺序画出本工程的施工工艺流程框图。

32.某耙吸船某大月统计得到:挖泥时间250h,运抛泥、上线占用350h,该船当月挖泥60万立方米,试计算:平均日产量;

33.某承包商承担了某北方集装箱重力式码头和防波堤的施工任务,其中码头工程采用抛石基床。设计要求基床应坐在坚硬的土层上,并在招标文件中给出了相关标高和地质资料。承包商在投标时编制了施工组织设计,确定了重锤夯实基床的施工方案。根据招标文件及现场查看,承包商编制了施工进度计划,确定了防波堤的工期为31个月,码头工期为42个月。承包商据此编制了投标报价。该承包商中标后,与发包人签订了承包合同,并按期开工先施工码头工程(工期短)进行了防波堤施工。在施工过程中,承包商根据实际中出现的问题,提出了以下工期或费用索赔,问以下索赔是否成立?为什么?在基槽开挖时,按招标时提供的地质资料和设计标高,承包商发现挖泥达到设计标高时,其土质仍然很软,达不到设计规定的技术要求。经报监理工程师,同意下挖至设计要求的土层,最深处已比设计标高深了10m。因此使挖泥量和抛石量各增加了3万立方米。费用增加114万元,局部工期增加了30d。承包商按合同规定提出了增加费用114万元和延长工期30d的申请。

34.我国北方某海港集装箱高桩梁板码头施工,码头长700m,宽36m,共2个泊位。设计高水位+0.5m,设计使用50年。码头的主要施工工序有:沉桩→现浇上横梁→现浇下横梁→现浇桩帽→安装预制面板→安装预应力纵梁→附属设施施工→码头面层混凝土施工。桩基为φ1200钢管桩,壁厚20mm,其中按承载力和强度计算需厚度为16mm,其余为预留腐蚀厚度,桩帽底高层为+4.0m,桩帽高度为2.0m,桩帽混凝土设计采用C30、F300。预应力纵梁采用先张法施工,预应力钢筋为冷拉Ⅳ级钢筋,采用电弧切割下料,预应力张拉采用应力控制,其值为冷拉钢筋屈服强度的90%,张拉结束后,测得预应力筋的实际伸长值比计算值大14%,为了加快台座周转,项目经理规定纵梁混凝土浇筑完成后48h,即放松预应力钢筋。指出本工程预应力纵梁在预应力筋张拉中存在的问题,指出正确的处理方法。

35.我国北方某海港集装箱高桩梁板码头施工,码头长700m,宽36m,共2个泊位。设计高水位+0.5m,设计使用50年。码头的主要施工工序有:沉桩→现浇上横梁→现浇下横梁→现浇桩帽→安装预制面板→安装预应力纵梁→附属设施施工→码头面层混凝土施工。桩基为φ1200钢管桩,壁厚20mm,其中按承载力和强度计算需厚度为16mm,其余为预留腐蚀厚度,桩帽底高层为+4.0m,桩帽高度为2.0m,桩帽混凝土设计采用C30、F300。预应力纵梁采用先张法施工,预应力钢筋为冷拉Ⅳ级钢筋,采用电弧切割下料,预应力张拉采用应力控制,其值为冷拉钢筋屈服强度的90%,张拉结束后,测得预应力筋的实际伸长值比计算值大14%,为了加快台座周转,项目经理规定纵梁混凝土浇筑完成后48h,即放松预应力钢筋。根据背景资料,钢管桩是否可以满足使用50年的要求?说明理由。如不能满足,提出钢管桩在浪溅区可采取的除预留腐蚀厚度以外的其他防腐措施。

36.某引桥工程合同总价款2000万元,工程总工期为12个月,工程施工进行中,业主决定修改设计,增加了额外的工程量100万元,由于工程量的增加,承包商延长了工程竣工的时间,承包商的实际工期延长了1个月。就题意所述,承包商是否可以提出工期索赔?为什么?

37.某港口,原有航道全长10km、深8.5m、底宽90m,原有1号港池6个泊位,现拟在1号港池旁扩建2号港池,并加深原航道,利用航道开挖土回填2号港池码头后方堆场。简述提高本工程施工效率的要点。

38.某海港拟建3个2.5万t级泊位码头,业主通过招标选择施工单位,某一级港口与航道专业资质的施工单位与具有二级港口与航道专业资质的施工单位组成联合体参加投标。对组成的联合体资质有什么规定?

39.某大型港口工程的设计工作经历了工程可行性研究阶段,技术设计阶段、初步设计阶段和施工图设计阶段,先后提高了相关工程的概算、修正概算、总概算、修正总概算、投资估算、工程预算。工程预算的主要作用是什么?

题干: 某炸礁工程,签订施工合同后项目部组织了相应的耙吸船、炸礁船、抓斗船等进场施工,发现该施工河段属于2个海事局共同管辖,在办理了各种相应的手续后,于合同规定日期正常开工。在节日的安全大检查中,发现了如下一些问题:
(1)项目部尚未有制订防护性安全技术措施;
(2)发现作业船上有船员就餐时饮酒;
(3)发现在船上的生活区内有船员穿拖鞋行走;
(4)发现存储炸药的仓库没有炸药进出台账;
(5)炸礁船的水上安全标志不醒目,夜间警示灯光不足;
监理工程师对上述问题要求项目部立即整改。
40.项目部申办水上水下施工许可证时应向管辖该河段的两个海事局的哪一个申请?

41.某港口码头预制钢筋混凝土大梁,所配钢筋主筋的直径为32mm,箍筋的直径为6mm,箍筋中心至梁混凝土表面的最小距离为47mm。<BR>如果该梁的箍筋的直径改为10mm,那么,主筋中心至混凝土表面的最小距离允许为多少?<BR>

42.某耙吸挖泥船施工的工程,其挖槽中心至抛泥区距离15km,挖槽长度3km,该船以5000立方米舱容施工,施工土质密度1.85t/立方米,重载航速9kn,轻载航速11kn,挖泥航速3kn,调头、抛泥时间8min,一次挖槽长度挖泥满舱载重量7000t。(如图所示)如图由A挖起至B止和由B挖起至A止哪一种安排更合理些?

43.某建筑公司井架操作工孔某在开卷扬机时,钢丝绳被井架顶处的滑轴槽卡住时,即登上井架顶处用双手提吊篮钢丝排故,由于吊篮自重和钢丝绳受力手指被卡,造成右手大拇指二节,中指一节被滑轮片截断。该事故的等级?
