一、建造师案例题

题干: 某新建排涝泵站装机容量为8×250kW,采用堤后式布置于某干河堤防背水侧,主要工程内容有:
①泵室(电机层以下);
②穿堤出水涵洞(含出口防洪闸);
③进水前池;
④泵房(电机层以上);
⑤压力水箱(布置在堤脚外);
⑥引水渠;
⑦机组设备安装等。施工期为当年9月~次年12月,共16个月,汛期为6月~8月,主体工程安排在一个非汛期内完成。
施工过程中发生如下事件:
事件1:泵室段地面高程19.6 m,建基面高程15.6 m。勘探揭示19.6~16.0m为中粉质壤土;16.0~13.5 m为轻粉质壤土;13.5~7.0m为粉细砂,富含地下水;7.0 m以下为重粉质壤土(未钻穿)。粉细砂层地下水具承压性,施工期水位为20.5 m,渗透系数为3.5 m/d。施工时采取了人工降水措施。
事件2:泵室基坑开挖完成后,泵室天然地基由项目法人组织有关单位进行了联合验收,并共同核定了质量等级。
事件3:在某批(1个验收批)钢筋进场后,施工、监理单位共同检查了其出厂质量证明书和外观质量,并测量了钢筋的直径,合格后随机抽取了一根钢筋在其端部先截去了300 mm后冉截取了一个抗拉试件和一个冷弯试件进行检验。
事件4:该排涝泵站为一个单位工程,共分10个分部工程,所有分部工程质量均合格,其中6个分部工程质量优良(含2个主要分部工程),施工中未发生过较大质量事故,外观质量得分率为81.6%,单位工程施工质量与检验资料齐全,施工期及试运行期的单位工程观测资料分析结果符合相关规定和要求。
1.请按事件4评定该泵站单位工程质量等级,并简要说明理由。

题干: 某新建排涝泵站装机容量为8×250kW,采用堤后式布置于某干河堤防背水侧,主要工程内容有:
①泵室(电机层以下);
②穿堤出水涵洞(含出口防洪闸);
③进水前池;
④泵房(电机层以上);
⑤压力水箱(布置在堤脚外);
⑥引水渠;
⑦机组设备安装等。施工期为当年9月~次年12月,共16个月,汛期为6月~8月,主体工程安排在一个非汛期内完成。
施工过程中发生如下事件:
事件1:泵室段地面高程19.6 m,建基面高程15.6 m。勘探揭示19.6~16.0m为中粉质壤土;16.0~13.5 m为轻粉质壤土;13.5~7.0m为粉细砂,富含地下水;7.0 m以下为重粉质壤土(未钻穿)。粉细砂层地下水具承压性,施工期水位为20.5 m,渗透系数为3.5 m/d。施工时采取了人工降水措施。
事件2:泵室基坑开挖完成后,泵室天然地基由项目法人组织有关单位进行了联合验收,并共同核定了质量等级。
事件3:在某批(1个验收批)钢筋进场后,施工、监理单位共同检查了其出厂质量证明书和外观质量,并测量了钢筋的直径,合格后随机抽取了一根钢筋在其端部先截去了300 mm后冉截取了一个抗拉试件和一个冷弯试件进行检验。
事件4:该排涝泵站为一个单位工程,共分10个分部工程,所有分部工程质量均合格,其中6个分部工程质量优良(含2个主要分部工程),施工中未发生过较大质量事故,外观质量得分率为81.6%,单位工程施工质量与检验资料齐全,施工期及试运行期的单位工程观测资料分析结果符合相关规定和要求。
2.请指出事件3中的不妥之处并改正。

题干: 某堤防除险加固工程依据《堤防和疏浚工程旌工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。经监理单位批准的施工进度计划如图所示(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 d运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5 d完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6 d完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。
事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。
3.确定施工进度计划的工期,并指出关键工作。

题干: 某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
4.施工单位采购的水泥进场,未经监理机构许可就投入使用,此做法正确吗?为什么?

题干: 某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5 m,坝长1 135 m。该工程采用明渠导流,立堵法截流进行施工。该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料黏粒含量较高,含水量适中。在施工过程中,料场土料含水量因

天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。
5.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?如何确定这些参数?

题干: 某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2)土坝黏土灌
浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况

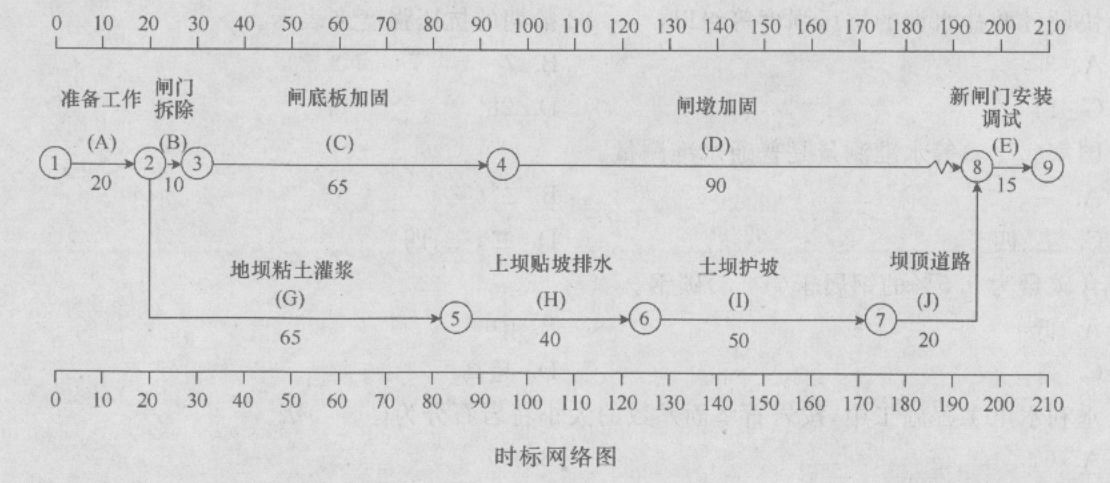

编制了施工总进度计划,形成的时标网络图如图所示(单位:d)。
施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77 d。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17 d。

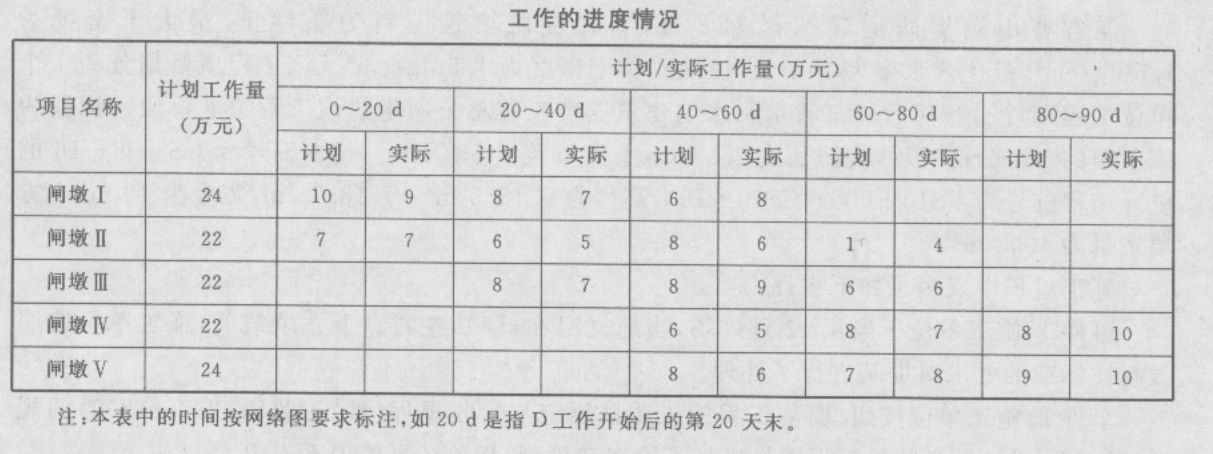

事件4:D工作的进度情况见表。
注:本表中的时间按网络图要求标,如20d是指D工作开始后的第20天末。
6.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求。

题干:

   某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
7.当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?

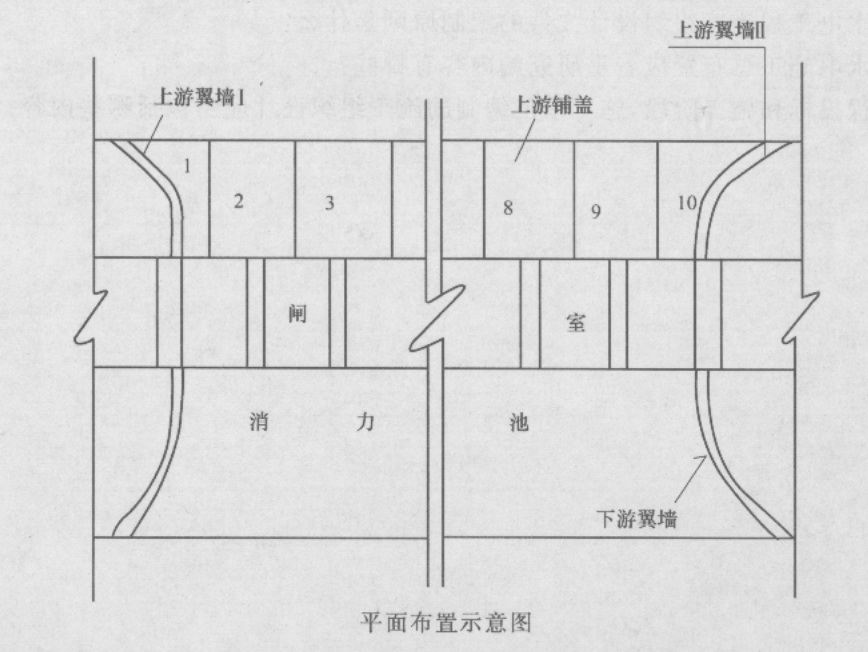

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15 m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12 m,其平面布置示意图如下图所示。
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20 d,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
8.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。

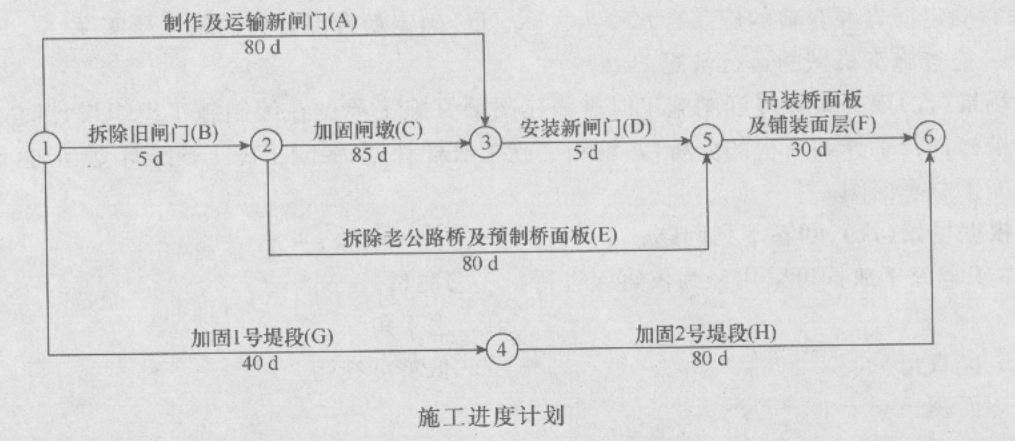

题干: 某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000元/d,逾期完工违约金为10000元/d。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10d运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5d完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6d完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。
事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。
9.分别分析事件1、事件2、事件3、事件4对工期的影响。

题干: 某土石坝工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2012年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件,招标文件规定:2012年4月20日下午4时为投标截止时间,2012年5月10日发出中标通知书日。
在2012年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2012年4月20日下午5时才送达。2012年4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共有7人组成,其中当地招标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2012年5月10日向A企业发出了中标通知书,双方于2012年6月12日签订了书面合同。
10.分别指出对B企业、C企业、D企业和E企业的投标文件应如何处理,并说明理由。

11.某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/立方米,土方工程量估计为22000立方米;混凝土工程量估算为1800立方米,单价为320元/立方米;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为 3500立方米,混凝土工程量为200立方米。 该项工程的工期是多少个月?在施工中应重点控制哪些工作?为什么?

12.      (一)      某水利设施工程项目,该工程设计已完成,施工图纸齐备,施工现场已完成“三通一平”工作,已具备开工条件。工程施工招标委托招标代理机构采用公开招标方式代理招标。     招标代理机构编制了标底(800万元)和招标文件。招标文件中要求工程总工期为365天。按国家工期定额规定,该工程的工期应为460天。     通过资格预审并参加投标的共有A、B、C、D、E五家施工单位。开标会议由招标代理机构主持,开标结果是这五家投标单位的报价均高出标底近300万元,这一异常引起了业主的注意,为了避免招标失败,业主提出由招标代理机构重新复核和制定新的标底。招标代理机构复核标底后,确认是由于工作失误,漏算部分工程项目,使标底偏低。在修正错误后,招标代理机构确定了新的标底。A、B、C三家投标单位认为新的标底不合理,向招标人要求撤回投标文件。     由于上述问题纠纷导致定标工作在原定的投标有效期内一直没有完成。     为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。     [问题](一)

题干: 某水库除险加固工程内容有:
(1)溢洪道的闸墩与底板加固,闸门更换;
(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下图所示(单位:d)。
施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77 d。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17 d。
事件4:D工作的进度情况见下表。
13.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。

题干: 某水闸工程由于长期受水流冲刷和冻融的影响,闸墩混凝土碳化深度最大达5.5 cm,交通桥损毁严重。工程加固处理内容包括:闸墩采用渗透型结晶材料进行表层加固;拆除原交通桥桥面板,全部更换为浇“T”型梁板等。
在工程加固工程中,监理单位在质量检查中发现“T”型梁板所使用的φ32钢筋焊接件不合格,无法保证工程安全,施工单位对已经浇筑完成的“T”型梁板全部报废处理并重新浇筑,造成质量事故,直接经济损失15万元。
质量评定项目划分时,将该水闸加固工程作为一个单位工程,交通桥作为一个分部工程,每孔“T”型梁板作为一个单元工程,每个混凝土闸墩碳化处理作为一个单元工程。在《单元工程评定标准》中未涉及混凝土闸墩碳化处理单元工程质量评定标准。
工程完工后,项目法人主持进行单位工程验收,验收主收工作包括对验收中发现的问题提出处理意见等内容。
14.写出混凝土闸墩碳化处理单元工程质量评定标准的确定程序。

题干:

背景资料:

某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%。上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。

15.工地工程质量监督项目站的组成形式是否妥当?请说明理由。

题干: 清河泵站设计装机流量150 立方米/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:

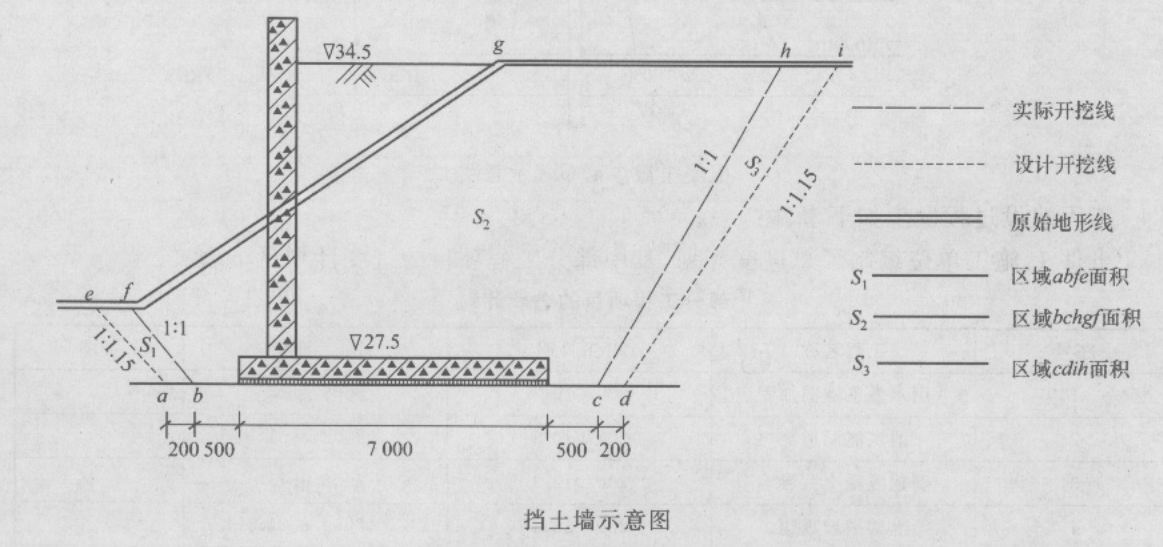

事件1:I-I段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为,监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1 km增加到1.5 km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。
注:1图中除高程以m计外,其余均以mm计;2.图中水流方向为垂直于纸面,且开挖断面不变;3.I-I段挡土墙长50m。
16.料场变更后,A单位的费用变更申请能否批准?说明理由。若其他直接费费率取2%,现场经费费率取4%,根据水利工程概(估)算编制有关规定,计算填筑单价直接费增加后相应的其他直接费、现场经费、直接工程费。

题干: 背景资料:
某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。
施工过程中发生如下事件:
事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581),项目法人要求各参见单位落实从业单位质量主体责任制等四个责任制
事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。
17.事件1中的“四个责任制”,除从业单位质量主体责任制外,还包括哪些内容?

题干: 某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如下图所示。合同约定:
(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;
(2)保留金自第1个月起按每月工程进度款的5%扣留。
施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1 000立方米,单价为22.5元/立方米(含开挖、回填),时间为10 d。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
18.指出上游翼墙墙后回填土施工应注意的主要问题有哪些。

19.     某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。          在实际施工过程中发生了如下事件:     事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。     事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。     事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。     事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。     问题:

20.     某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:     (1) 开工前业主应向承包商支付估算合同总价20%的工程预付款;     (2) 业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;     (3) 当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);     (4) 每月签发付款最低金额为15万元;     (5) 工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。     承包商每月实际完成并经签证确认的工程量见下表。     每月实际完成工程量 月份 1 2 3 4 0 6 完成工程量(m3) 800 1000 1200 1200 1200 500 累计完成工程量(m3) 800 1800 3000 4200 5400 5900      问题:月份123406完成工程量(m3)8001000120012001200500累计完成工程量(m3)80018003000420054005900

21.                                                                                   (三)     某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/m2和460元/m3。     该工程施工合同规定:合同工期1元,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。     施工单位各月的计划工作量如表3-2所示:     表3-2 施工单位各月的计划工作量表 月份 1 2 3 4 5 6 7 8 9 10 11 12 工作量/万元 90 90 90 70 70 70 70 70 130 130 60 60 A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表3-3所示:表3-3 A、B分项工程每月计划工程量和实际工程量表 月份 1 2 3 4 A分项工程工程量/m2 计划 1100 1200 1300 1400 实际 1100 1200 900 800 B分项工程工程量/m3 计划 500 500 500 实际 550 600 650      [问题]月份123456789101112工作量/万元90909070707070701301306060月份1234A分项工程工程量/m2计划1100120013001400实际11001200900800B分项工程工程量/m3计划500500500实际550600650

22.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

23.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

24.      (一)      某水电站工程项目,根据《水利工程建设项目管理规定》和有关规定,项目业主严格按照水利工程建设程序进行。在项目建议书编制时委托了一家具有承担该工程项目相应资格的设计单位承担。在可行性研究报告批准后,由于编写过程存在疏忽,部分主要内容需作很大变动,经原编制单位重新修改后,并经建设项目法人和建设单位复审同意。     [问题](一)

25.      (三)      某水利工程按最早开始时间安排的横道图计划如图5-2,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。          [问题](三)

题干: 某施工单位承担了一土石坝工程,与业主签定了施工总承包合同,合同约定工期15个月,开工日期为2010年11月1日,竣工日期为2012年1月31日。工期奖惩额为5 000元/d,工程保修期1年。
在施工过程中,由于发生地质条件变化,建设单位进行设计变更,影响工期10 d;由于雨期影响材料进场,影响工期5d;工程累计停电20 d;在施工过程中由于事故导致2人当场死亡,影响工期10d;由于项目工期紧,某分部工程未经验收建设单位就投入使用;该工程实际竣工日期为2012年2月20日。
26.根据有关规定,本起伤亡事故应由哪个单位上报?

27.      (一)      某水电站工程项目,根据《水利工程建设项目管理规定》和有关规定,项目业主严格按照水利工程建设程序进行。在项目建议书编制时委托了一家具有承担该工程项目相应资格的设计单位承担。在可行性研究报告批准后,由于编写过程存在疏忽,部分主要内容需作很大变动,经原编制单位重新修改后,并经建设项目法人和建设单位复审同意。     [问题](一)

题干: 某2级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为2 km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
28.指出该工程土方施工适宜的施工机械。

29.      (三)      某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%     上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。     [问题](三)

30.   某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。    项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。    项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:c投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。 分析ABCDEF投标人的投标文件是否有效或有何不妥之处?说明理由。

31.    某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。     项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。 项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司对报名单位的资质条件、业绩进行资格审查。     开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:C投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其洼定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。     项目法人对招标代理公司提出的要求是否正确?说明理由。

题干: 某城市圈堤为1级堤防,在原排涝站西侧200 m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980 kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。
施工过程中发生了如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施进度计划,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
32.事件4中,进度安排是否合理,并简述理由。

题干: 某水电工程项目,业主与监理单位签订了施工阶段监理合同,与承包方签订了工程施工合同。施工合同规定:设备由业主供应,其他建筑材料由承包方采购。施工过程中,承包方未经监理工程师事先同意,订购一批钢材,钢材运抵施工现场后,监理工程师进行了检验,检验中监理工程师发现承包方未能提交该批材料的产品合格证、质量保证书和材质化验单,且这批材料外观质量不好。业主经与设计单位商定,对主要装饰石料指定了材质、颜色和样品,并向承包方推荐了厂家,承包方与生产厂家签订了购货合同。厂家将石料按合同采购量送达现场,进场时经检查该批材料颜色有部分不符合要求,监理工程师通知承包方该批材料不得使用。承包方要求厂家将不符合要求的石料退换,厂家要求承包方支付退货运费,承包方不同意支付,厂家要求业主在应付承包方工程款中扣除上述费用。
33.对上述钢材质量问题监理工程师应如何处理,为什么?

题干: 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,产生了质量事故。
34.工程采用的是门式启闭机,安装时应注意哪些方面?

35.   某水库溢洪道加固工程,控制段现状底板顶高程30.0m,闸墩顶面高程42.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸墩外包15cm混凝土,拆除重建排架,启闭机房及公路桥。其中现浇钢筋混凝土排架采用爆破拆除方案。    施工过程中,针对闸墩新浇薄壁混凝土的特点,施工单位拟采用如下温控措施:①通过采用高效减水剂以减少水泥用量;②采用低发热量的水泥;③采取薄层浇筑方法增加散热面;④预埋水管通水冷却。    根据《建设工程安全生产管理条例》和《工程建设标准强制性条文》(水利工程部分)有关规定,施工单位应当在本工程施工现场的哪些部位设置明显的安全警示标志?     指出施工单位温控措施的不妥之处。

36.某河道疏浚工程批复投资1 500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。(2)施工组织设计采用80 立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。 该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:(1)完成的项目有:①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。(2)完成的工程量(或费用)情况如下:河道疏浚工程量按示意图(图)所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。若80 立方米/h挖泥船单价为12元/立方米,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。

题干: 某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5 m,坝长1135 m。该工程采用明渠导流,立堵法截流进行施工。该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料黏粒含量较高,含水量适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。
37.料场含水量偏高,为满足上坝要求,可采取哪些措施?

题干: 某河道治理工程施工面向社会公开招标。某公司参加了投标,中标后与业主签订了施工合同。在开展了工程投标及施工过程中有如下事件:

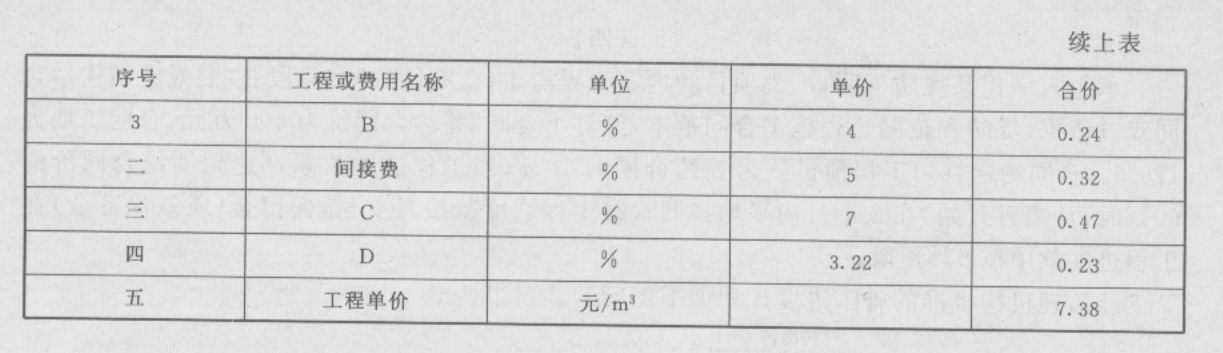

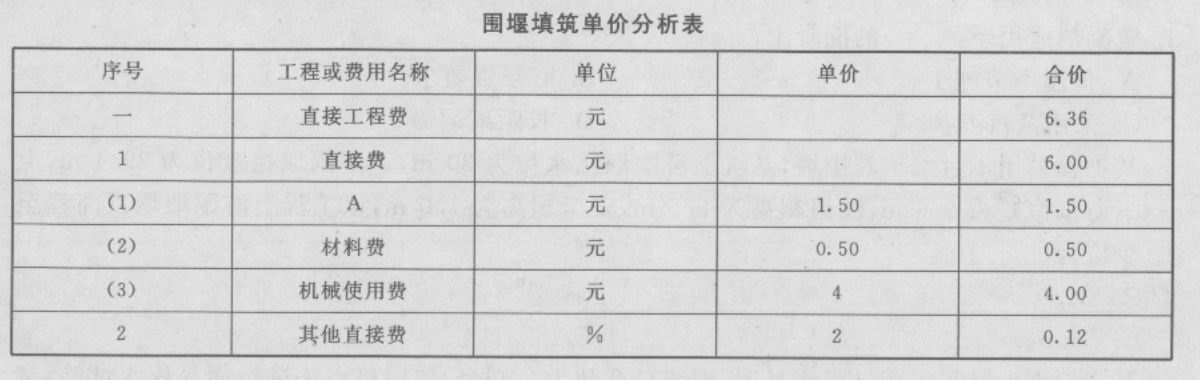

事件1:编制投标报价文件时,通过工程量复核,把措施项目清单中围堰工程量预定为12 000立方米,并编制了单价分析表如下。
事件2:该公司拟订胡××为法定代表人的委托代理人,胡××组织完成投标文件的标志,随后为开标开展了相关准备工作。
事件3:2011年11月,围堰施工完成,实际工程量为13 000立方米,在当月工程进度款支付申请书中,围堰工程结算费用计算为13 000×7.38=95 940(元)。
事件4:因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质的分包人。
38.事件3中,围堰工程结算费用计算是否正确?

39.    某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件: 事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。 事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单 位,铺料为一个单元工程,碾压为另一个单元工程。 事件3:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:2.5改为1 :2。 事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良, 且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;厚材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。 事件5:该工程项目单元工程质量评定表监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法入主持。 根据水利工程验收和质量评定的有关规定,指出事件5中存在的不妥之处并改正。

题干: 背景资料:
某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
40.建设单位指定水泥的规格、型号是否合理?为什么?
