1.某桥基础为6根∮2.0m的桩基,桩长20m,地质条件如下:原地面往下依次为黏土、砂砾石、泥岩,承包人拟选用冲爪钻成孔。采用导管法灌注水下混凝土,导管使用前进行了水密试验,为防止导管沉放过程中接触钢筋笼,导管居中后快速沉放,并将导管底部沉放到距桩底1m处,之后开始浇筑混凝土。施工单位选用的钻机类型是否合适?请说明理由。

题干: 某公路工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2012年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2012年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2012年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2012年9月30日正式签订了工程承包合同。合同总价为6 240万元,工期12个月,竣工日期2013年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%;
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑;
(3)除设计变更和其他不可抗力因素外,合同总价不做调整;
(4)材料和设备均由B承包商负责采购;
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的工作量(第1月~第12月)见下表。
2.业主迟迟不与B承包商签订合同,是否符合《招标投标法》的规定?说明理由。

3.某一级公路工程K9+000~K36+000段路面结构形式为:底基层采用填隙碎石、基层采用水泥稳定碎石、面层采用C30水泥混凝土。施工工期安排在某年夏天,日间气温高达36℃,工程任务重、工期紧。路面施工完成后,该项目的施工单位对路面底基层、基层、面层进行了施工质量自检。对填隙碎石底基层检验实测了平整度、纵断高程、宽度、厚度、横坡。对水泥混凝土面层的检验实测了平整度、中线平面偏位、抗滑构造深度等,平整度用平整度仪按全线每车道每200m测1处,中线平面偏位用经纬仪进行检测,每200m测2点,抗滑构造深度用铺砂法进行检测,每200m测1处。检测结果均符合要求。该施工单位对填隙碎石的实测项目是否全面?说明理由。

4.某桥梁施工企业在长江上施工一座大桥,上部结构为后张法预应力箱梁形式,在施工组织设计中制定了后张法预应力筋的加工和张拉的主要检测内容如下:(1)预应力筋的各项技术性能;(2)预应力管道坐标、及管道间距;(3)张拉时的应力值、张拉伸长率和张拉断丝滑丝数。其中对张拉伸长率和张拉断丝滑丝数有什么具体的要求?

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。

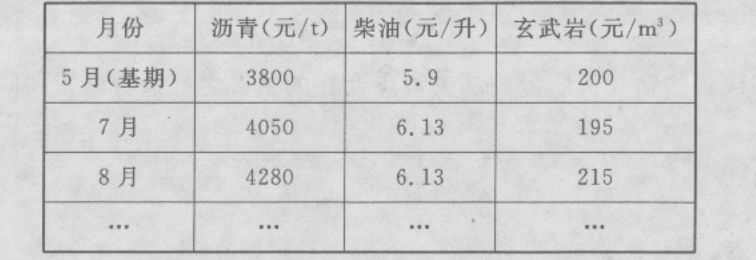

基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
5.指出并改正玻纤格栅施工的错误之处。

题干: 某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45m2。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。在该隧道施工过程中进行了监控量测。
6.在该隧道施工过程中应进行监控量测,请问隧道的监控量测项目有哪些?

7.某水泥混凝土路面工程,其工程量为50000平方米,分散拌合,手推车运送混凝土,路面厚度20cm。水泥混凝土路面施工预算定额(部分)如下表: 2-28水泥混凝土路面 工程内容:1)模板制作、安装、拆除、修理、涂脱模剂;2)传力杆及补强钢筋制作安装;3)混凝土配运料、拌合、运输、浇筑、捣固、真空吸水、抹平、压纹、养生;4)切缝、灌注沥青胀缩缝。 单位:1000平方米路面及1t钢筋 当工期要求为150d时,所需的劳动力数量是多少?

题干: 某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为φ1.2m钻孔灌注桩,上部结构采用悬臂法施工(示意图如下)。
施工过程中发生如下事件:
事件1:为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
事件2:施工中,根据灌注混凝土的实际情况,项目部及时采取了相应措施:
(1)考虑到灌注时间较长,在混凝土中加入缓凝剂。为避免混凝土离析,混凝土坍落度控制在10~15cm。
(2)首批混凝土灌注后埋置导管的深度为1.2m。在随后的灌注过程中,导管的埋置深度为1.5m。
(3)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养生后经检测发现断桩。
事件3:项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
(1)项目经理部由总工程师组织进行了技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件4:施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
事件5:台背填筑时,采用与桥头引道一致的黏土作为台背填料,并对进场的填料进行检验,采用水平分层填筑方法填筑,分层松铺厚度20cm,用夯压机械进行夯实,每层夯实完工后进行自检合格并报监理工程师验收后回填下一层。

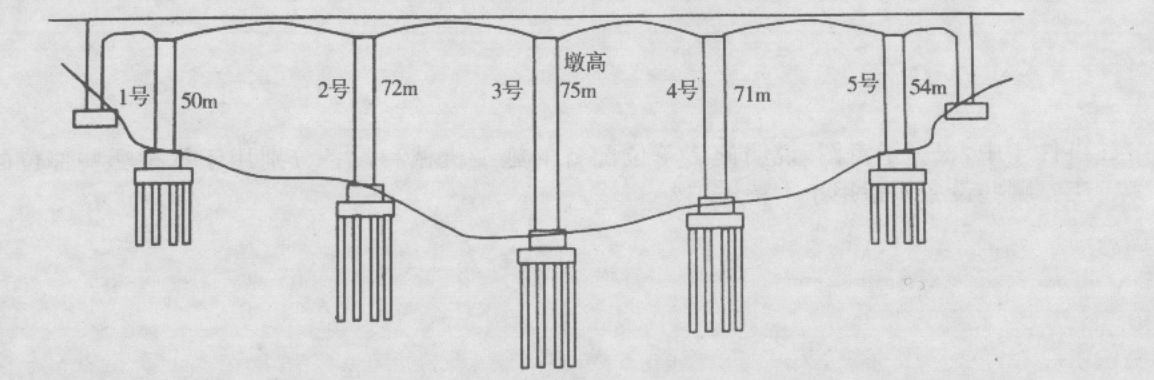

8.事件4中,根据示意图,说明施工单位配备的施工机械和设备分别用于本桥哪些部位的施工?哪些设备不适用于本桥施工?

题干: 某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m。隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%。隧道进门段为浅埋段,设40m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水,洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:
(1)明洞路堑土石方开挖;
(2)边、仰坡开挖及加固;
(3)修筑坡顶排水系统;
(4)修筑明洞;
(5)回填。
9.该隧道宜采用何种排水方式?说明理由。

题干: 某施工企业承包了一段36.8km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25m。路面结构形式为:基层为两层18cm的石灰粉煤灰稳定碎石,底基层为一层18cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7cm的下面层,6cm的中面层和5cm的SMA表面层;桥上只铺5cm的SMA表面层,隧道内为水泥混凝土路面。

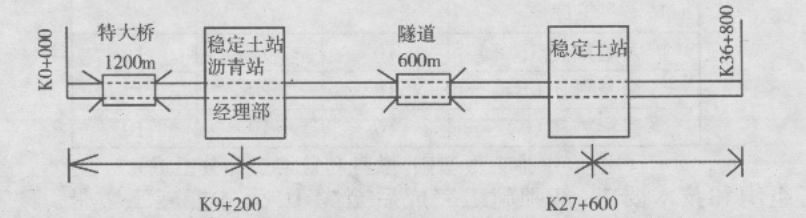

项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备丁作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
10.由于路基交工推迟,给沥青混凝土路面施工的时间仅有140d。请通过计算(要求列出计算过程),从生产能力为160t/h、240t/h和320t/h的沥青搅拌站中选择出满足工期要求的合理设备。(已知:沥青混凝土的容重取为2.4t/立方米,搅拌站每天有效工作时间按8h计算)

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防治沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度不够、平整度及接缝明显,施工单位在施工准备、沥青混合料的拌合、沥青混合料的运输、沥青混合料的摊铺、沥青混合料的压实、接缝的处理等方面做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量和运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)压路机采用两台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝做了严格控制。
11.混合料的运输中应注意的主要问题是什么?

题干: 某南方高速公路A特大桥桥跨布置及结构型式为(3×30+60+3×110+60+3×10)连续箱梁刚构桥。该桥地处山区,主桥采用桩基础,钢筋混凝土桥墩,墩高30~40m,主跨采用悬臂浇筑施工。施工单位进场后,经实地考查和核对设计文件,编制了本桥的施工组织设计。在安全技术方面强调按高处作业要求挂设安全网,并设置安全通道扶梯、防护栏杆和安全警示标示牌等。作业平台要求均载,不得超载偏载,挂篮设计采用三角斜拉带式。经项目经理部工程科负责人同意签认后报监理工程师审批,监理工程师认为施工组织设计的报审程序不符合要求,内容存在不足,退回施工单位要求修改,并提出修改意见。
该桥所用的砂、碎石等地材由施工单位通过媒体以公告的方式邀请材料供应商参加竞标,并且按招标和定标两步骤确定供应商。为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
为了进行挠度观测,在箱梁的顶底板布置了测点,测量了立模时的标高。悬臂浇筑施工期间昼夜温差大,梁段混凝土强度满足要求后,作业班组进行预应力张拉。施工监测人员发现梁底高程误差超出了允许范围,经分析排除了以下原因:混凝土的重力密度的变化与截面尺寸的变化;混凝土弹性模量随时间的变化;结构体系转换以及桥墩变位对挠度产生的影响;施工临时荷载对挠度的影响。
12.砂、碎石等地材的招标方式、招标程序是否符合规定?若不符合规定,请给出正确的做法。工地试验室的砂、碎石取样试验方式有何不妥?

题干: 某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为φ1.2m钻孔灌注桩,上部结构采用悬臂法施工(示意图如下)。
施工过程中发生如下事件:
事件1:为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
事件2:施工中,根据灌注混凝土的实际情况,项目部及时采取了相应措施:
(1)考虑到灌注时间较长,在混凝土中加入缓凝剂。为避免混凝土离析,混凝土坍落度控制在10~15cm。
(2)首批混凝土灌注后埋置导管的深度为1.2m。在随后的灌注过程中,导管的埋置深度为1.5m。
(3)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养生后经检测发现断桩。
事件3:项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
(1)项目经理部由总工程师组织进行了技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件4:施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
事件5:台背填筑时,采用与桥头引道一致的黏土作为台背填料,并对进场的填料进行检验,采用水平分层填筑方法填筑,分层松铺厚度20cm,用夯压机械进行夯实,每层夯实完工后进行自检合格并报监理工程师验收后回填下一层。
13.事件1中,工地试验室的砂、碎石取样试验方式有何不妥?请指出并改正。

题干: 某桥梁桥台采用扩大基础,桥墩采用钻孔灌注桩基础。为确保基础施工质量符合设计要求,需要设置质量控制点,并做好完工后的检验工作。
14.钻孔灌注桩主要的质量控制点有哪些?

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。
基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
15.该工程SMA沥青混合料最少需要拌制多少盘?(列式计算)

16.某公路工程施工总承包二级企业承包了单跨跨度为120m的桥梁工程项目,桥梁上部结构施工中出现垮塌事故。监理工程师立即报告建设单位,施工单位着手事故处理。该总承包二级企业能承包该工程吗?说明理由。

题干: 某高速公路路基工程,全长20.5km。其中路基土方为180万立方米,绝大部分为借土填方。
施工过程中发生如下事件:
事件1:因填土路堤在冬期施工,施工组织设计中填土路堤的施工方法采用水平分层填筑法,要求每层填料布料均匀,松铺厚度不超过50cm,施工程序为:取土→运输→推土机初平→压路机碾压→平地机整平。
事件2:为确保项目的工期、质量、安全和成本,项目部制定了施工方案和一系列的规章制度。在路基施工中逐层检验了压实度、纵断高程、中线偏位。
事件3:在压实度检测时,发现路基边缘压实度不足,施工单位及时采取了如下预防措施:
(1)超宽填筑300mm;
(2)控制碾压工艺,保证机具碾压到边。
事件4:路基边缘碾压完成后,项目部将扩大范围的工程量向监理工程师提出计量付款申请。
17.事件1中,路基工程的施工组织设计中存在哪些问题?
