题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:
情况一:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12 m高的脚手架上踩空直接坠地死亡。
情况二:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
情况三:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
1.根据施工安全生产管理的有关规定,该企业安全生产检查的主要内容是什么?

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”
2.根据该项目的工程条件,请你选择合理的施工导流方式及其泄水建筑物类型。

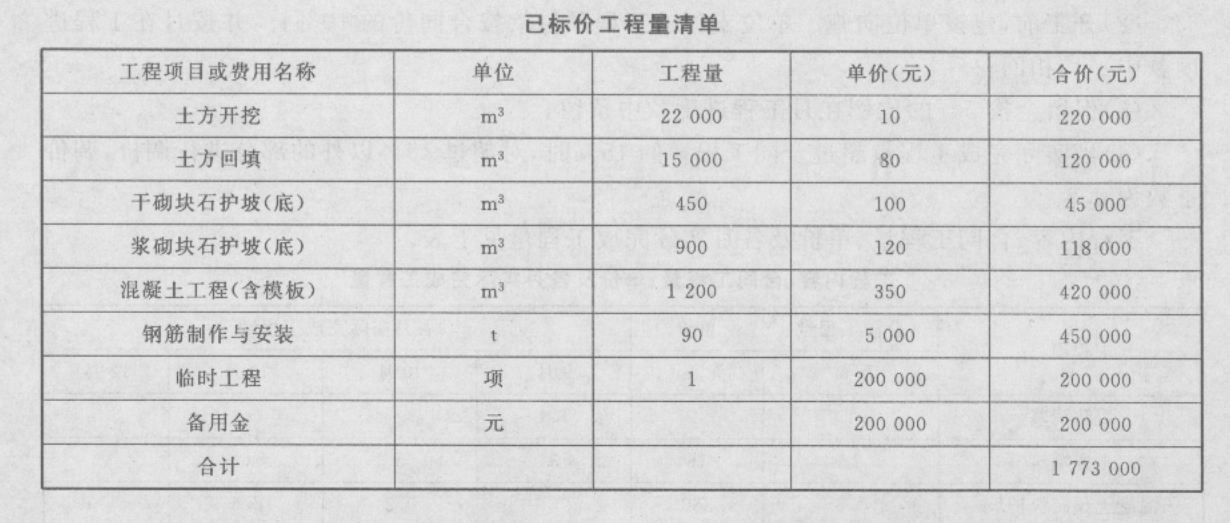

题干: 一排水涵洞工程施工招标中,某投标人提交的已标价工程量清单(含计算辅助资料)见下表。
计算辅助资料中,人工预算单价如下:
A:4.23元/工时;高级工:3.57元/工时。
B:2.86元/工时;初级工:2.19元/工时。
3.指出“钢筋制作与安装”项目中“制作”包含的工作内容。

4.     某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:     (1) 开工前业主应向承包商支付估算合同总价20%的工程预付款;     (2) 业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;     (3) 当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);     (4) 每月签发付款最低金额为15万元;     (5) 工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。     承包商每月实际完成并经签证确认的工程量见下表。     每月实际完成工程量 月份 1 2 3 4 0 6 完成工程量(m3) 800 1000 1200 1200 1200 500 累计完成工程量(m3) 800 1800 3000 4200 5400 5900      问题:月份123406完成工程量(m3)8001000120012001200500累计完成工程量(m3)80018003000420054005900

题干: 某闸室基础开挖是闸室分部工程中的一部分,其中右岸边墩基础开挖单元工程的质量评定表部分内容如下:





注:1.“▲”后的项目为主要检查项目;2.带“—”为未抽检值。
5.分别列出项次4、5、6中各实测值为不合格的数据。

题干: 背景资料:
某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。
[up2015/abcba7e1e3d-0b42-4be3-8974-e70d4f2e188f.jpg]
施工过程中发生如下事件:
事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581),项目法人要求各参见单位落实从业单位质量主体责任制等四个责任制
事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。
6.根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),水利工程建设质量与安全事故共分为几级?说明事件3的事故等级;指出安全帽出厂的证明材料包括哪些?

题干: 某水闸工程由于长期受水流冲刷和冻融的影响,闸墩混凝土碳化深度最大达5.5 cm,交通桥损毁严重。工程加固处理内容包括:闸墩采用渗透型结晶材料进行表层加固;拆除原交通桥桥面板,全部更换为浇“T”型梁板等。
在工程加固工程中,监理单位在质量检查中发现“T”型梁板所使用的φ32钢筋焊接件不合格,无法保证工程安全,施工单位对已经浇筑完成的“T”型梁板全部报废处理并重新浇筑,造成质量事故,直接经济损失15万元。
质量评定项目划分时,将该水闸加固工程作为一个单位工程,交通桥作为一个分部工程,每孔“T”型梁板作为一个单元工程,每个混凝土闸墩碳化处理作为一个单元工程。在《单元工程评定标准》中未涉及混凝土闸墩碳化处理单元工程质量评定标准。
工程完工后,项目法人主持进行单位工程验收,验收主收工作包括对验收中发现的问题提出处理意见等内容。
7.写出混凝土闸墩碳化处理单元工程质量评定标准的确定程序。

8.    某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。     在实际施工过程中发生了如下事件: 事件1:业主未按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。 事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。 事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使用作业时间延长3天。 事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。 在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?

题干:


   某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的ABCDE五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~22日购买了招标文件。招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。



   在投标截止时间之前,ABDE四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。



   评标委员会成员共由7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。评标委员会于10月28日提出了评标报告。BA企业分别综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
9.    指出评标委员会成员组成的不妥之处,说明理由。

题干: 某水电工程项目,业主与监理单位签订了施工阶段监理合同,与承包方签订了工程施工合同。施工合同规定:设备由业主供应,其他建筑材料由承包方采购。施工过程中,承包方未经监理工程师事先同意,订购了一批钢材,钢材运抵施工现场后,监理工程师进行了检验,检验中监理工程师发现承包方未能提交该批材料的产品合格证、质量保证书和材质化验单,且这批材料外观质量不好。业主经与设计单位商定,对主要装饰石料指定了材质、颜色和样品,并向承包方推荐了厂家,承包方与生产厂家签订了购货合同。厂家将石料按合同采购量送达现场,进场时经检查该批材料颜色有部分不符合要求,监理工程师通知承包方该批材料不得使用。承包方要求厂家将不符合要求的石料退换,厂家要求承包方支付退货运费,承包方不同意支付,厂家要求业主在应付承包方工程款中扣除上述费用。
10.(1)业主指定石料材质、颜色和样品是否合理?(2)监理工程师进行现场检查,对不符合要求的石料通知承包商不许使用是否合理,为什么?(3)承包方要求退换不符合要求的石料是否合理,为什么?(4)厂家要求承包方支付退货运费,业主代扣退货运费款是否合理,为什么?(5)石料退货的经济损失应由谁负担,为什么?

11.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

题干: 某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:

事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。

事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。

事件3:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1: 2.5改为1:2。

事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;原材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。

事件5:该工程项目单元工程质量评定表由监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法人主持。
12.简要分析事件2中存在的问题及理由。
