1.     某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额该工程工期应为360d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。     问题

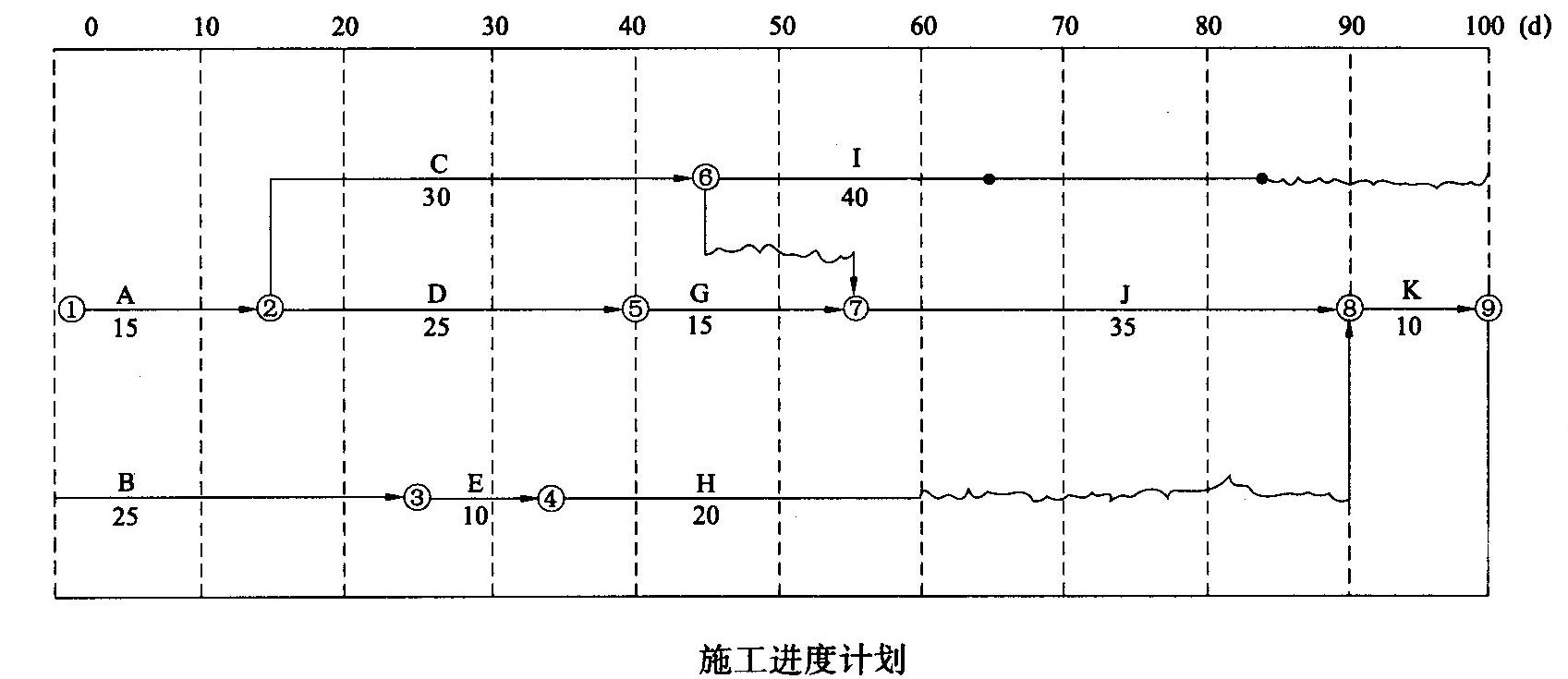

题干: 某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如下图所示,该计划满足合同工期100d的要求。

在上述施工进度计划中,由于工作E和工作G共用一个塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图样,使工作B停工10d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
(一)调整方案:将工作J的持续时间压缩5d。
(二)费用补偿要求:
(1)工作J压缩5d,增加赶工费25 000元。
(2)塔式起重机闲置15d补偿:600元/d(塔式起重机租赁费)×15d= 9000元。
(3)由于工作B停工10d造成其他有关机械闲置、人员窝工等综合损失45 000元。
2.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?

3.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

4.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

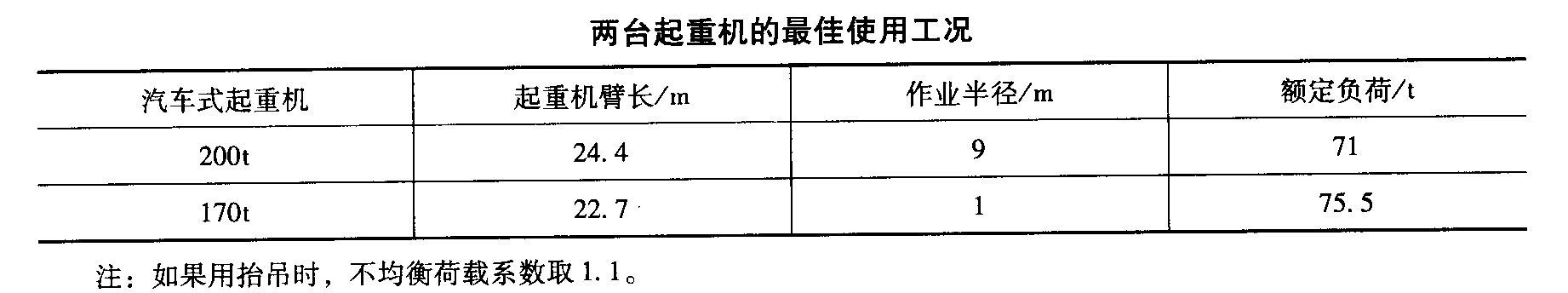

题干: 某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况见下表。

项目技术负责人组织编制了吊装方案并经项目经理审核、批准。
5.选择现场合适的汽车式起重机完成燃气轮机的吊装任务,并作荷载核算。

题干: 某机电工程项目经招标由具备机电安装总承包一级资质的A安装工程公司总承包,其中锅炉房工程和涂装工段消防工程由建设单位直接发包给具有专业资质的B机电安装工程公司施工。合同规定施工现场管理由A安装工程公司总负责。工程监理由一家有经验的监理公司承担,工程项目主材由A安装公司提供,工程设备由建设单位和C单位签订合同。A、B公司都组建了项目部。在施工过程中发生如下事件:
事件一:锅炉进场后,B公司对出厂随带文件进行了点检即开始施工,监理工程师发现文件不齐全,指令B公司停工。
事件二:由于锅炉汽包延期一个月到货,致使B公司窝工和停工,造成经济损失,B公司向A公司提出索赔被拒绝。
事件三:A公司制定了现场安全生产管理目标和总体控制规定,B公司没有执行。
事件四:涂装工段工程验收后,建设单位向公安消防监督机构提交工程消防验收申请,要求公安消防监督机构消防验收,由于B公司提交的资料不全,公安消防监督机构不受理。
6.在事件四中,B公司应提交哪些资料,公安消防监督机构才受理?

7.(二)      A安装公司承包了某六层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。     工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。     问题(二)

8.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

9.      (三)      某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%     上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。     [问题](三)

题干: 为了适应经济开发区规模不断扩大的需要,某市政府计划在该区新建一座110kV的变电站。新建变电站周边居住人口密集,站址内有地下给水管道和一幢六层废弃民宅。为加强现场文明施工管理,项目部制订了相应的现场环境保护措施,主要措施如下。
措施一:施工前施工现场的地下给水管道实施了保护措施。
措施二:为减少六层废弃民宅拆除时产生的扬尘,在拆除时计划采取配合洒水措施等。
措施三:为及时清除施工中产生的固体和液体废物,计划将废线缆和设备的废油现场全部烧掉。
措施四:计划租赁的推土机和挖掘机只能夜间使用,为了防治噪声扰民,施工单位计划将噪声限值定在65dB(分贝)。
10.给出措施四中存在的问题,并给出正确的做法。

11.(二)      A安装公司承包了某六层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。     工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。     问题(二)

12.某工业厂房的动力站安装工程。该工程的总承包商项目经理部坚持“安全第一、预防为主”方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施,并做了交底。

题干: 某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中存在以下情况:
情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。
情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。
情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。
情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行4年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。
13.技术人员对班组施工方案交底的内容是否正确?简述理由。

题干: 南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表):
A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。
14.分析影响工期的关键工作是哪几个?总工期需多少天?

15.     某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5~11月。该工程施工难度较大的是六条栈桥吊装,总重500多吨,分布在8~30m标高的不同区域内。项目经理部制定吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部起重机、全部桅杆、吊车桅杆混合或一侧用汽车起重机、另一侧利用塔楼钢架架设工具(简称起重机塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析,见表3—1。                                               技术经济分析(评价因素及各方案评分值) 序号 评价要素n 权值B(%) 方案满足程度(%) 全部起重机 全部桅杆 起重机桅杆混合 起重机搭架 A A×B A A×B A A×B A A×B 1 操作难度 30 100 0.30 40 0.12 60 0.18 90 0.27 2 吊装成本 30 50 0.15 80 0.24 80 0.24 80 0.24 3 客观条件 10 40 0.04 50 0.05 60 0.06 100 0.10 4 吊装效率 10 100 0.10 60 0.06 70 0.07 80 0.08 5 安全程度 20 90 0.18 80 0.16 90 0.18 80 0.16                           表3—1   技术经济分析(评价因素及各方案评分值)     汽车式起重机试吊时出现倾斜,经分析汽车式起重机使用偏离了特性曲线参数要求,随即作了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。     问题序号评价要素n权值B(%)方案满足程度(%)全部起重机全部桅杆起重机桅杆混合起重机搭架AA×BAA×BAA×BAA×B1操作难度301000.30400.12600.18900.272吊装成本30500.15800.24800.24800.243客观条件10400.04500.05600.061000.104吊装效率101000.10600.06700.07800.085安全程度20900.18800.16900.18800.16

16.某工业厂房的动力站安装工程。该工程的总承包商项目经理部坚持“安全第一、预防为主”方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施,并做了交底。

17.(二)          某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。     情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。     情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。     情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。     情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。     问题(二)

题干: A安装公司承包了某六层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。
工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。
18.B公司在热泵机组的吊装中主要的直接成本是什么?应采取何种措施来控制直接成本?

19.(三)      某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下:     (1)机房通向井道的预留孔随时开通以方便施工。     (2)井道安装好导轨后放基准线进行配管配线。     (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。     (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装。     (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。     (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。     问题(三)

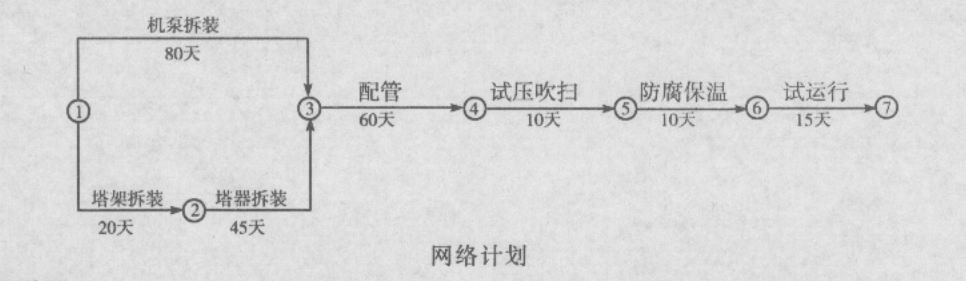

题干: A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。
附加说明:
(1)配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天;
(2)试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
20.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
