2025年04月22日二级建造师建筑工程建造师案例题36

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

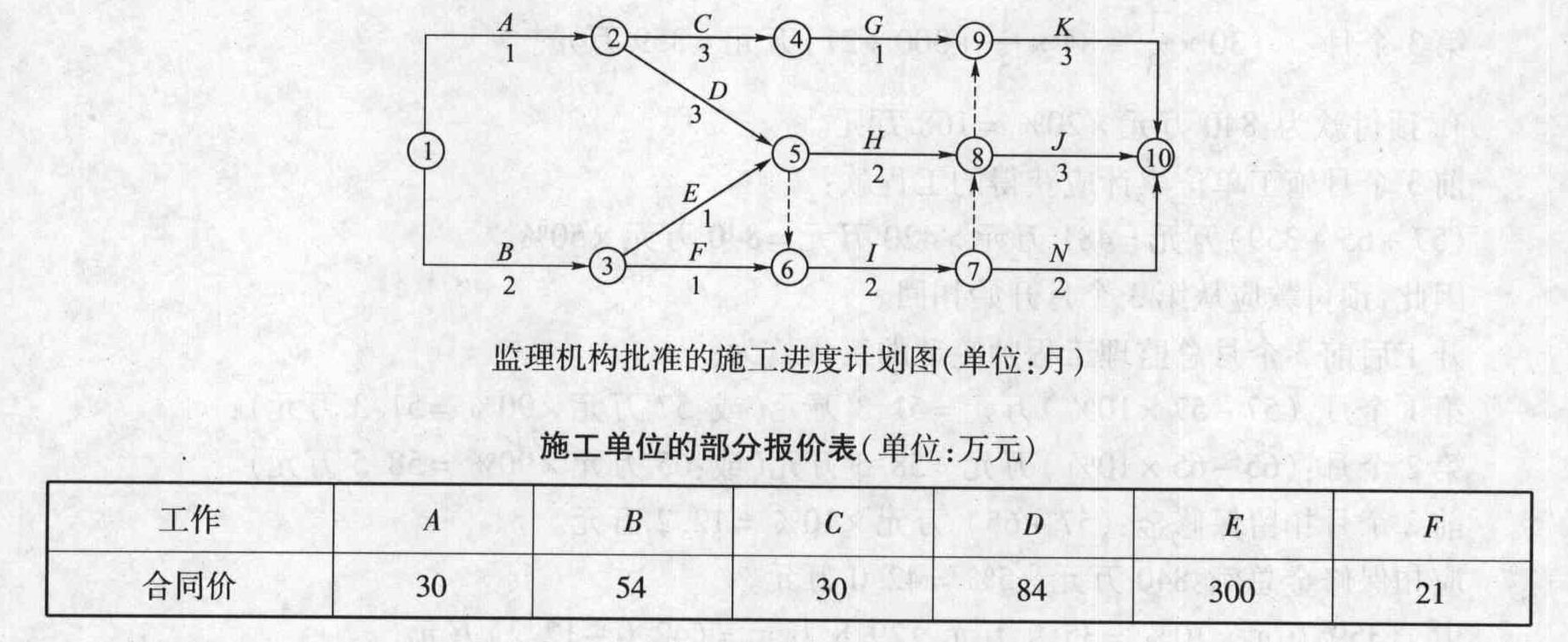

题干: 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如下图所示,各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如下表所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2009年3月1日开工,施工中发生了如下事件。事件一:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。事件二:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。事件三:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。
1.开工后3个月施工单位应获得的工程款是多少?

2.     [背景材料]     某建筑工程建筑面积212500m2,混凝土现浇结构,筏板式基础,地下2层,地上13层,基础埋深11.8m,该项工程位于繁华市区,施工场地狭小。     工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。     基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350m2软土区,监理工程师随即指令施工单位进行换填处理。     工程主体结构施工时,2层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误造成的。事故发生后,业主立即组织了质量大检查,发现1层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。     工程进入外墙面装修阶段后,施工单位按原设计完成了965m2的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。     [问题]

3.(一)      [背景资料]     某建筑公司承接一项基础工程的施工任务,施工过程划分为土方开挖、做混凝土垫层、钢筋混凝土基础、回填土4个。该公司拟采用流水施工方法组织施工,根据工程情况,该基础工程在平面上分成两个施工段,施工网络计划如图1所示,图中箭线下方数字为工作的正常持续时间,括号内数字为最短持续时间;箭线上方括号内数字为工作的赶工费率。          问题:(一)

题干: 某办公楼工程,建筑面积23 723 平方米,框架一剪力墙结构。地下1层,地上12层,首层高4.8 m,标准层高3.6 m。顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架。工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右。因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收。监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
4.对落地的竖向洞口应采用哪些方式加以防护?

5.某医院门诊楼,位于市中心区域,建筑面积28 326平方米,地下1层,地上10层,檐高33.7m.框架一剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8.室内地面铺设实木地板,工程精装修交工.2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架.事件三中,指出不属于项目经理部教育的内容.项目经理部教育还应包括哪些内容?

题干: 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如下图所示,各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如下表所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2009年3月1日开工,施工中发生了如下事件。事件一:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。事件二:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。事件三:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。
6.分别分析事件一和事件二中,施工单位提出的费用要求是否合理?说明理由。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同约定:
(1)合同工期为130d;因施工单位原因造成工期延误的,违约赔偿金为5 000元/d。
(2)按《建筑安装工程费用项目组成》(建标[2003]206号)规定,以直接费为计算基础的工料单价法进行计价,间接费率为15%,利润率为5%,综合计税系数为3.41%。
(3)部分工料机单价如下:人工费60元/工日,窝工补偿30元/工日;挖掘机租赁费900元/d;自有塔吊设备使用费1 200元/台班,闲置补偿费800元/台班。
工程实施过程中发生以下事件。
事件一:开工前,施工单位编制的时标网络计划如下图所示(时间单位:d;箭线下方数字为工作的计划消耗工日),各项工作均匀速进展。
项目监理机构审核施工单位提交的时标网络计划时发现:工作C、F和I需使用一台挖掘机,工作E和H需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单位提出调整工作进度安排的建议。[006-002-003-000-9787560976112-image/006-002-003-000-9787560976112-005-001.jpg]
事件二:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因使工作C持续时间延长5 d的概率是15%,使工作D持续时间延长12 d的概率是20%,使工作G持续时间延长10 d的概率是5%。工作持续时间的延长会导致机械闲置和人员窝工。
事件三:建设单位要求对工作E进行设计变更,该变更使工作E的持续时间延长5 d,增加用工150工日、塔吊设备5台班、材料费18 000元、相应的措施费7 000元。施工单位向项目监理机构提出变更工程价款和延长工期的要求。
事件四:由于工作E的设计变更,使工作G、H进场的施工人员不能按期施工,施工单位向项目监理机构提出相应的窝工补偿要求。
7.事件一中,应如何调整工作进度安排?调整后的总工期是多少?

题干: 某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计400根。毗邻基坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件一:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出了不少合理化建议。
事件二:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检验。
事件三:基坑施工过程中,因工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工场界噪声限值》的规定。
8.根据《建筑施工场界噪声限值》的规定,挖掘机、桩机昼间和夜间施工噪声限值分别是多少?

9.某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。事件二:招标文件中明确说明该项目的资金来源落实了2600万元。事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。事件四的规定是否妥当?说明理由。

题干: 某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。[006-002-003-000-9787566100603-image/006-002-003-000-9787566100603-002-002.jpg]
在工程施工中发生如下事件:
事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。
事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。
事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。
10.指出基础工程网络计划的关键线路,写出该基础工程计划工期。

题干: 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如下图所示,各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如下表所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的10%扣留,扣完为止。工程于2009年3月1日开工,施工中发生了如下事件。事件一:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生的费用。事件二:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位负有推荐的责任,应分担检测的费用。事件三:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位书面提出了工程变更的请求。
11.事件三中,施工单位提出的变更程序是否妥当?说明理由。

题干: 某建筑工程,建筑面积23 824 平方米,地上10层,地下2层(地下水位-2.0 m)。主体结构为非预应力现浇混凝土框架-剪力墙结构(柱网为9 mx9m,局部柱距为6m),梁模板起拱高度分别为20 mm、12 mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250 mm,钢筋净距60 mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗集料的最大粒径进行了检测,检测结果为40 mm。事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。
12.事件一中,梁、柱端箍筋加密区出现挤压接头是否妥当?如不可避免,应如何处理?按规范要求指出本工程挤压接头的现场检验验收批确定有何不妥?应如何改正?

13.某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。施工过程中发生了以下事件。 事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。 事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。 事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。 事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。 问题 1.用文字或符号标出该网络计划的关键线路。 2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。 3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。 4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元? 5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元? 6.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?

14.某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120 d;竣工时间提前奖励为3 000元/d,误期损失赔偿费为5 000元/d。经项目监理机构批准的施工进度计划如下图所示(单位:d)。施工过程中发生如下事件。 事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。 事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费,由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。 事件三:(1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日、10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日、10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6 d(每停一天影响20工日、5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。 事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122 d。 问题 1.事件一中建设单位的说法是否正确?为什么? 2.逐项回答事件二中施工单位的要求是否合理,说明理由。 3.逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由,并给出审批结果(写出计算过程)。 4.事件四中试验检验费用应由谁承担? 5.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费,金额是多少?

15.(一)      [背景资料]      某工程建设项目,网络计划如图2所示。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,如图3所示。           表1      工作持续时间发生改变与原因 工作代号 业主原因 不可抗力因素 施工单位原因 延续时间延长 延长或缩短l天的经济得失/(元·天-1) A 0 2 0 2 600 B 1 0 1 2 800 C 1 0 -1 0 600 D 2 0 2 4 500 E 0 2 -2 0 700 F 3 2 0 5 800 G 0 2 0 2 600 H 3 0 2 5 500 合计 10 8 2 20           问题:工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短l天的经济得失/(元·天-1)A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
16.事件四中,室内环境污染物浓度再次检测时,应如何取样?

题干: 某施工单位承包某内资工程项目,甲、乙双方签订关于工程价款合同的内容有:
(1)建筑安装工程造价660万元,主要材料费占施工产值的比值为60%。
(2)预付备料款为建筑安装工程造价的20%。
(3)工程进度款逐月计算。
(4)工程保险金为建筑安装工程造价的5%,保修期半年。
(5)材料价差调整按规定进行(按规定上半年材料价差上调10%,在6月份一次调增)。工程各月实际完成产值如下表:
17.该工程在保修期间屋面漏水,甲方多次催促乙方修理,乙方一再拖延,随后甲方另请施工单位修理,修理费用1.5万元,该项费用如何处理。

18.某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28 500平方米,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月.施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划,如下图所示(单位:月).对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?

题干: 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500平方米。某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划,如下图所示。施工进度网络计划图(单位:月)在工程施工中发生了如下事件:事件一:因建设单位修改设计,致使工作K停工2个月;事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月;事件三:因不可抗力原因致使工作F停工1个月;事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
19.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。

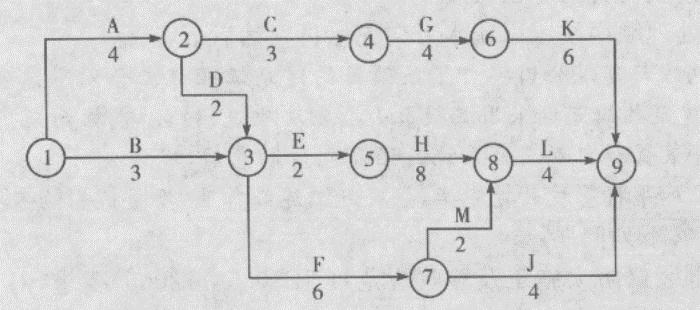

题干: 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500平方米,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。
在工程施工中发生了如下事件:
事件一:因建设单位修改设计,致使工作K停工2个月。
事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。
事件三:因不可抗力原因致使工作F停工1个月。
事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
20.指出该网络计划的关键线路,并指出由哪些关键工作组成。

题干: 某工厂二期扩建工程,建筑面积2.6万平方米,轻型刚架结构,单铰连接。结构吊装专项施工方案中明确每半榀刚架的重量约为30t,结构吊装采用两台40t汽车吊同时扶起两个半榀刚架,空中对铰,采用多点起吊。
吊装过程中发生如下事件:
事件一:由于两机起吊的吊点的布置不同,有一台刚架起吊后下倾严重,无法对铰。
事件二:由于作业时间较长,刚架长时间悬挂在空中。天黑之时突然发生机械故障,工人A说:“等明天再对刚架进行处理吧”,工长B没有提出反对,大家便下班了。
事件三:第二天继续吊装,一对铰工人C因出门急所戴安全帽没系带子,且在施工过程中将扳手抛向地面,恰巧一后勤管理人员D从此经过,扳手砸在D的头上,D所戴安全帽被砸飞,D的肩部被砸伤。
21.结构吊装专项施工方案应包括哪些主要内容?

22.     [背景材料]     某市建筑公司承建的工贸公司职工培训楼工程,地下1层;地上12层,建筑面积 24000m2,钢筋混凝土框架结构,计划竣工日期为2009年8月8日。     2008年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”“施工组织设计”两项;检查组人员在质量检查时,还发现第2层某柱下部混凝土表面存在较严重的“蜂窝”现象。     检查结束后检查组进行了讲评,并宣布部分检查结果如下:①该工程《文明施工检查评分表》、《“三宝”“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);②《起重吊装安全检查评分表》实得分为零分;③汇总表得分值为79分。     [问题]

23.某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度.某施工单位于2009年5月与建设单位签订了该工程总承包合同.合同工程量清单报价中写明:瓷砖墙面积为1000平方米,综合单价为110元/平方米.计算墙面瓷砖粘贴分项工程的BCWS、BCWP、ACWP、CV,并分析成本状况.

题干: 某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2008年9月8日向通过资格预审的A、B、C、D、E5家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~ 22日购买了招标文件。招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。在投标截止时间前,A、B、D、E4家企业提交了投标文件,但C企业于10月18日下午5日才送达,原因是路途堵车。10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于10月28日提出了书面评标报告。B、A企业分列综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
24.C企业和E企业的投标文件是否有效?分别说明理由。

25.      (二)     [背景资料]     施工总承包单位与建设单位于2008年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:     事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。     事件二:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。     事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。停工期间造成人员窝工300工日。     事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。     事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗石石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的一种人造饰面木板300m2。     针对事件一~三,施工总承包单位及时向建设单位提出了工期和费用索赔。

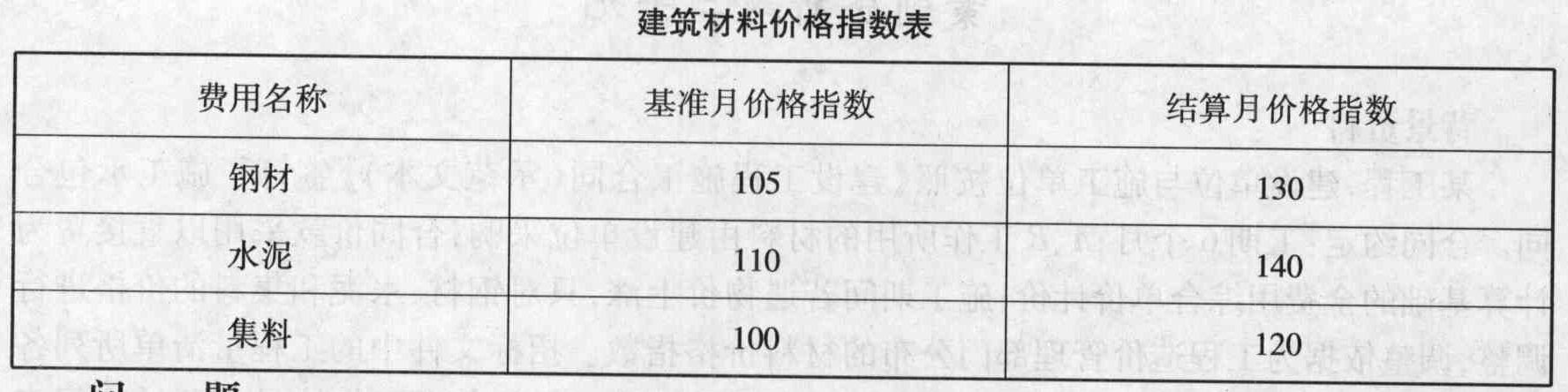

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
26.指出事件二中施工单位说法正确和错误之处,分别说明理由。

题干: 某工程项目通过公开招标的方式确定了3个不同性质的施工单位承担该项工程全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。三个合同协议中都对建设单位提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件:事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商D按照建设单位(业主)与承包商A约定的合同金额的10%向承包商A支付管理费,一切责任由承包商D承担。事件二:由于A公司在现场施工时间拖延5d,造成B公司的开工时间相应推迟了Sd,B公司向A公司提出了索赔。事件三:顶层结构楼板吊装后,A公司立刻拆除塔吊,改用卷扬机运材料作层面及装饰。C公司原计划由建设单位协调使用塔吊将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。
27.事件三中C公司向建设单位提出的索赔是否合理?理由是什么?

题干: 某单位办公楼工程,总建筑面积2.6万平方米,地上16层,该工程基础采用桩基础,主体为框架一剪力墙结构,由某建筑施工企业负责施工。
在工程施工过程中,发生了如下事件;
事件一:在土方填筑过程中发现,回填土经夯实后检测,其密实度达不到设计要求。
事件二:桩基础采用干作业成孔灌注桩,成孔后孔底虚铺土厚度120mm。
事件三:在二层框架一剪力墙结构施工过程中,发现部分梁表面出现蜂窝和孔洞。
事件四:在主体结构施工过程中,三层混凝土部分试块强度达不到设计要求,但对实际强度经测试论证,仍然达不到要求,后经设计单位验算能够满足结构安全性能。
28.试分析该工程回填土不密实的原因及防治方法是什么?

题干: 某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计400根。毗邻基坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件一:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出了不少合理化建议。
事件二:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检验。
事件三:基坑施工过程中,因工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工场界噪声限值》的规定。
29.根据文明施工要求,在居民密集区进行强噪音施工,作业时间段有什么具体规定?特殊情况需要昼夜连续施工,需做好哪些工作?

30.(四)      某工程项目,建设单位通过招标选择了一具有相应资质的监理单位承担施工招标代理和施工阶段监理工作。     在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。     评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。     评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。     建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。     工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48h内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5d,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。     问题(四)

题干: 某办公楼工程,建筑面积23 723 平方米,框架一剪力墙结构。地下1层,地上12层,首层高4.8 m,标准层高3.6 m。顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架。工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右。因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收。监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
31.本工程结构施工脚手架是否需要编制专项施工方案?说明理由。

32.某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定:分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。施工总承包单位开工是否妥当?说明理由。

题干: 某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1 d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误ld,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。施工过程中发生了以下事件:事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 ‘事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。
33.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
34.计算4、5、6月份的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后2位)。

题干: 某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求获省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》(GF—1999—0201)。
某施工单位以3260万元中标后,与发包方按招标文件和中标人的投标文件签订厂合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还,逾期竣工违约金每天1万元;暂估价设备经承发包双方认质认价后,由承包人采购。
合同履行过程中发生了如下事件:
事件一:主体结构施工过程中发生多次设计变更,承包人在编制的竣丁结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。
事件二:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。
事件三:办公楼工程经四方竣工验收质量为合格,但未获得省优质上程奖。发包方要求没收163万元质量保证金,承包人表示反对。
事件四:办公楼工程实际竣工日期比合同工期拖延了10天,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。
35.发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理?说明理由。

36.     [背景材料]     某建筑公司承接一项综合楼任务,建筑面积100828m2,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理,在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。     [问题]
