2025年04月28日二级建造师水利工程建造师案例题29

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

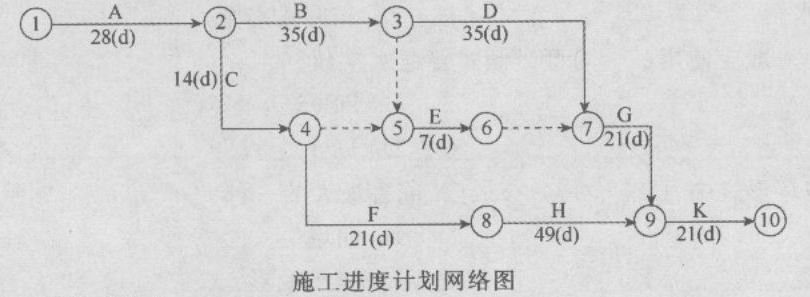

1.某施工双代号网络进度计划如下图所示,其中ABD工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为BAD,设备租赁费2000元/天。 由于业主的原因,工作E比原计划延长5天,工作G比原计划延长2天。由于承包商原因,工作K比原计划延长10天,该设备共闲置多少天?

题干: 某水电站工程,经批准的施工进度计划网络图如下图所示:
施工中发生了以下事件:
事件1:A工作因设计变更停工10 d;
事件2:B工作因施工质量问题返工,延长工期7 d;
事件3:E工作因建设单位供料延期,推迟3d施工;
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。

在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见下表:
2.计算第110天的成本偏差值,并做CV值结论分析。

题干: 某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%。上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。
3.根据水利水电工程有关建设管理的规定,简述工程现场项目法人、设计、施工、监理、质量监督各单位之间在建设管理上的相互关系。

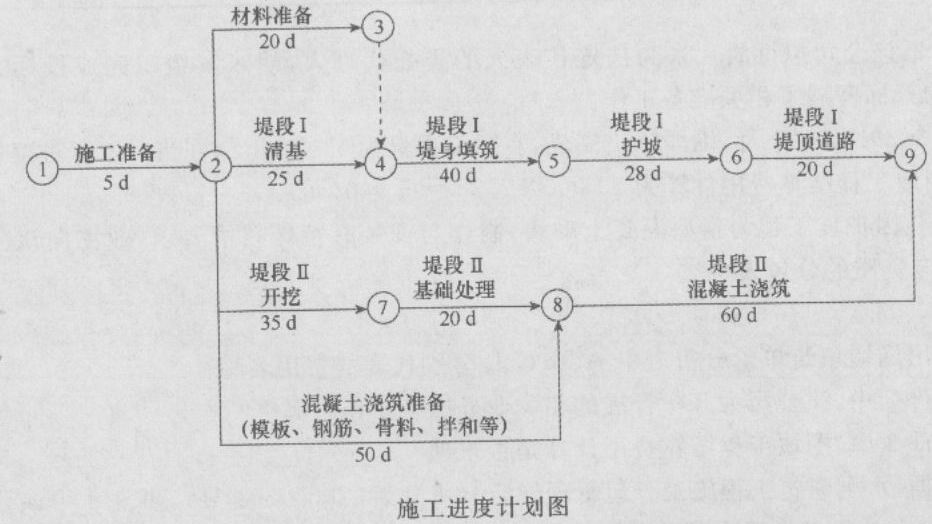

题干: 发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如下图所示(单位:d)。
在实施中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“I堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5d完成。
事件3:质检时发现I段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟3d完成。
事件4:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
4.分别指出事件2、事件3的责任方,分析对工期的影响及可获得工期补偿的天数。

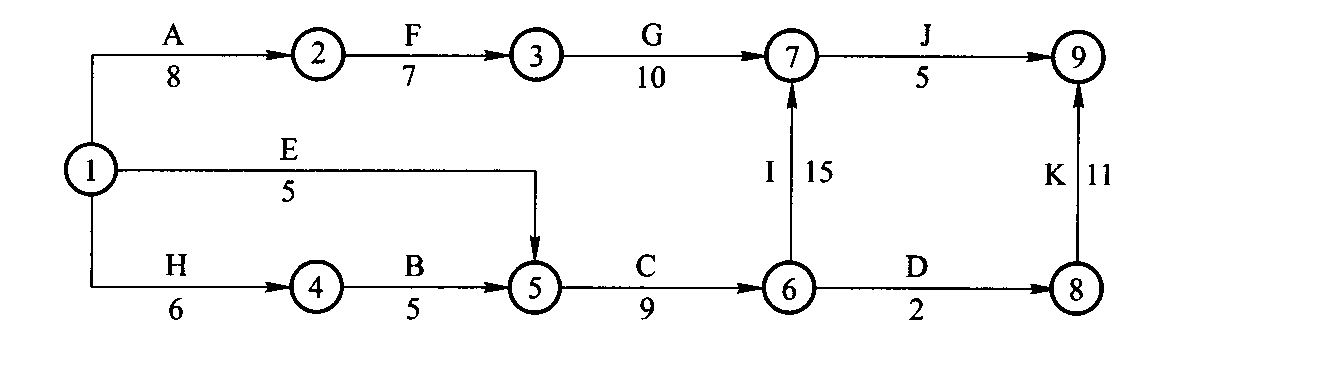

5.      (三)      某委托监理的防洪工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图6-1所示(时间单位:月)。其中工作A、E、J共用一台施工机械必须顺序施工。          [问题](三)

题干: 某小型水电站工程,主体工程采用现浇钢筋混凝土结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。
施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见下表(时间单位:月)。
6.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
7.该大坝混凝土采用平浇法施工,在某仓混凝土施工中出现了冷缝,作为项目经理,请你分析冷缝发生的原因,并提出可能的处理和预防措施。

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
8.混凝土坝的施工质量控制要点是什么?

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
9.如果现场检查出发电机组不合格或发电机生产厂家延期供货,对正常施工进度造成影响,试指出在上述两种发包模式下可能会出现哪些主体之间的索赔。

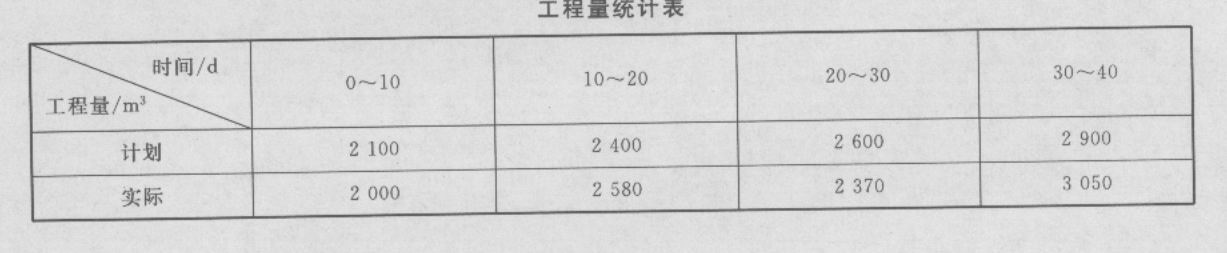

题干: 某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
10. 将上表复制到答题纸上,在表中计算前9周每项工作(即ABCD各项工作项)的BCWP。

题干:

某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。

合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。

实施过程中,发生如下事件:

事件1:总承包商于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至6日才开工,总承包商要求工期顺延5天。

事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。

事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。

事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功用于本工程,总承包商要求此项试验费由业主支付。

事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。

事件6:监理工程师检查防渗工程,发现止水带安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。

事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。

事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
11.在事件5中,你认为总承包商是否可以得到工期补偿?为什么?

12.    某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡, 下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件: 事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。 事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单 位,铺料为一个单元工程,碾压为另一个单元工程。 事件3:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:2.5改为1 :2。 事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良, 且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;厚材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。 事件5:该工程项目单元工程质量评定表监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法入主持。 土坝单位工程质量等级实际为优良。依据水利工程验收和质量评定的有关规定,简要分析事件4中验收结论存在的问题。

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
13.指出事件1中关于变更处理的不妥之处,并说明正确做法。

14.                                                                                   (三)     某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/m2和460元/m3。     该工程施工合同规定:合同工期1元,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。     施工单位各月的计划工作量如表3-2所示:     表3-2 施工单位各月的计划工作量表 月份 1 2 3 4 5 6 7 8 9 10 11 12 工作量/万元 90 90 90 70 70 70 70 70 130 130 60 60 A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表3-3所示:表3-3 A、B分项工程每月计划工程量和实际工程量表 月份 1 2 3 4 A分项工程工程量/m2 计划 1100 1200 1300 1400 实际 1100 1200 900 800 B分项工程工程量/m3 计划 500 500 500 实际 550 600 650      [问题]月份123456789101112工作量/万元90909070707070701301306060月份1234A分项工程工程量/m2计划1100120013001400实际11001200900800B分项工程工程量/m3计划500500500实际550600650

15.      (三)      某委托监理的防洪工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图6-1所示(时间单位:月)。其中工作A、E、J共用一台施工机械必须顺序施工。          [问题](三)

16.(二)     某土石坝工程项目法人与施工单位签订了工程施工合同,合同中估算工程量为8000m3,单价为200元/m3,合同工期为6个月,有关付款条款如下:     (1) 开工前项目法人应向施工单位支付合同总价20%的工程预付款。     (2) 项目法人自第一个月起,从施工单位的工程款中,按5%的比例扣留保留金。     (3) 当累计实际完成工程量不超过估算工程量10%时,单价不调整;超过10%时,对超过部分进行调价,调价系数为0.9。     (4) 工程预付款从累计工程款达到合同总价的30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。     施工单位每月实际完成并经监理单位确认的工程量如表2-1所示。     表2-1 每月实际完成的工程量表 月份 7 8 9 10 11 12 完成工程量(m3) 1200 1700 1300 1900 2000 800 累计完成工程量(m3) 1200 2900 4200 6100 8100 8900      [问题]月份789101112完成工程量(m3)12001700130019002000800累计完成工程量(m3)120029004200610081008900

17.      (二)      某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有7个点不合格。其中检测A班组30个点,有2个不合格点;检测B班组30个点,有3个不合格点;检测C班组30个点,有2个不合格点。     [问题](二)

题干: 承包人承担某堤防工程,工程项目的内容为堤段I(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据(堤防和疏漏工程施工合同范本)签订了合同,签约合同价为600万元,合同工期为120 d。合同约定:
(1)工程预付款为签约合同的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回;
(2)工程进度款按月支付,保留金(质量保证金)在工程进度款中按5%预留。
经监理机构批准的施工进度计划如下图所示。
由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5d完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5d、补偿费用5万元的索赔申请报告。

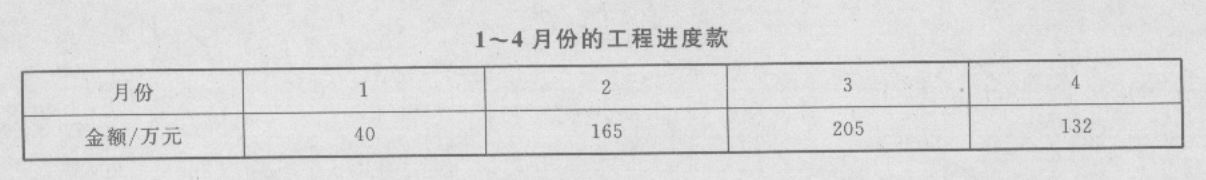

监理机构确认的1~4月份的工程进度款见下表。
18.计算3月份应支付的工程款。

题干: 某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/立方米,土方工程量估计为22000立方米;混凝土工程量估算为1800立方米,单价为320元/立方米;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为3500立方米,混凝土工程量为200立方米。
19. 由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划并说明理由。

题干: 某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
20.施工单位采购的水泥进场,未经监理机构许可就投入使用,此做法正确吗?为什么?

题干: 某城市圈堤为1级堤防,在原排涝站西侧200 m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980 kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。
施工过程中发生了如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施进度计划,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
21.事件2中,分包是否允许,并简述理由。

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
22.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位覆盖进行下一道工序的施工?

23.    某中型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。     项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布。     项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:C投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人的投标报价最高,故E投标人在开标后第二天撤回了其投标文件。 该项目中标人应为哪一家?合同价为多少?

24.      (三)      某水利枢纽加固改造工程包括以下工程项目:     (1) 浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;     (2) 新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);     (3) 新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;     (4) 上、下游围堰填筑;     (5) 上、下游围堰拆除。     按工程施工需要,枢纽加固改造工程布置有混凝土拌和系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如图8-1所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌和系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求如下。     (1) 施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。     (2) 在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。     (3) 工程2004年3月开工,2005年12月底完工,合同工期22个月。     (4) 2005年汛期枢纽工程基本具备设计排洪条件。          [问题](三)

25.    某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的ABCDE五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~22日购买了招标文件。招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。     在投标截止时间之前,ABDE四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。     评标委员会成员共由7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。评标委员会于10月28日提出了评标报告。BA企业分别综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。     业主自行决定采取邀请招标方式的做法是否妥当?说明理由。

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
26.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。

题干: 某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。

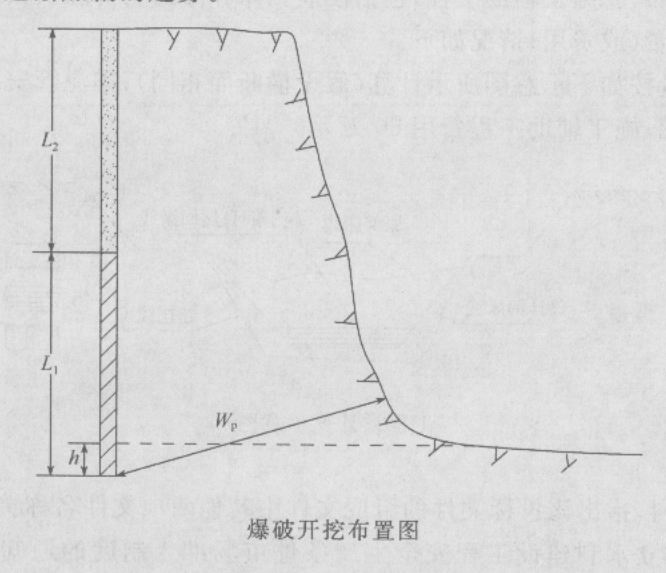

(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10 m处。作业中发生安全事故,造成1人死亡、2人重伤。
事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
27.改正事件1中的错误做法;根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级;事故发生后,项目法人还应向哪个部门报告。

题干: 背景资料:
某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。

28.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

题干: 某水工建筑工程,现浇桥面板跨度为10 m。
为方便事故,加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的70%时即拆除脚手架及承重模板。一辆特重起重机在桥上进行吊装作业时,桥面发生坍塌,造成3人死亡,直接经济损失300万元。事故发生后,施工单位按项目管理权限及时向当市水行政主管部门进行了报告,并在当地政府的统一指导下。迅速组建“事故现场应急处置指挥机构”负责现场应急救援和统一领导与指挥。
29.根据《水工混凝土工程施工规范》(SDJ 207-82),说明桥面板拆模时机是否正确,为什么?
