2025年04月04日一级建造师水利工程建造师案例题16

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

题干: 某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为8000立方米,单价为200元/立方米,合同工期为6个月,有关付款条款如下:
(1)开工前发包人应向施工单位支付合同总价20%的工程预付款;
(2)发包人自第一个月起,从施工单位的工程款中,按5%的比例扣留保留金;

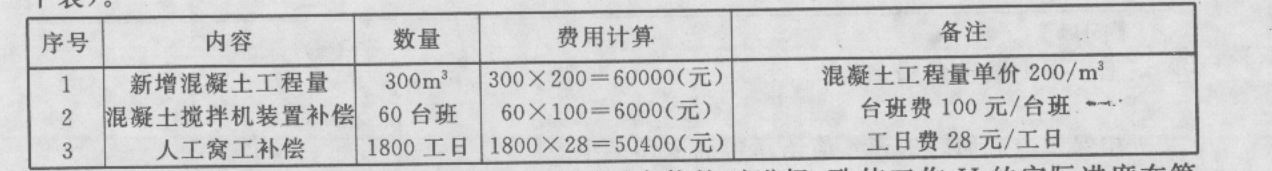

(3)当累计实际完成工程量不超过估算工程量10%时,单价不调整;超过10%时,对超过部分进行调价,调价系数为0.9;
(4)工程预付款从累计工程款达到合同总价的30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。施工单位每月实际完成并经监理单位确认的工程量见表1F420155-2。
1.12月底监理单位应签发的付款凭证金额为多少?

题干: 某城市围堰堤为1级堤防,在原排涝西侧200m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。施工过程中发生如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施工进度计划中,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
2.事件3中,工程质量抽检的内容至少包括哪几项。

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
3.该项目中标人应为哪一家?合同价为多少?

题干: 某水利枢纽工程项目包括大坝、水电站等建筑物。在水电站厂房工程施工期间发生如下事件:
事件1:施工单位提交的施工安全技术措施部分内容如下:
(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。
(3)为确保施工安全,现场规范使用“三宝”,加强对“四口”的防护。
事件2:水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;
(3)事故发生的经过和直接经济损失;
(4)事故报告单位、负责人以及联系方式。
事故发生后,项目法人组织联合调查组进行了事故调查。
4.施工安全技术措施中的“三宝”和“四口”指什么?

题干: 某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4000立方米/s,校核流量7000立方米/s。该泄洪闸建于20世纪60年代末,2006年进行除险加固。主要工程内容有:
(1)桥头堡、启闭机房拆除重建;
(2)公路桥桥面及栏杆翻修;
(3)闸墩、闸底板混凝土表面防碳化处理;
(4)闸底板、闸墩向上游接长5m;
(5)原弧形钢闸门更换为新弧形钢闸门;
(6)原卷扬启闭机更换为液压启闭机;
(7)上游左右侧翼墙拆除重建等七项。
主要工程量;混凝土4.6万立方米,土方42万立方米,金属结构1086t,总投资1.22亿元。
施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410m,堰顶高程30.3m,施工期水库设计静水位27.8m,波浪高度1.5m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。
根据施工需要,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下,图中①、②、③、④、⑤为临时设施(混凝土拌合系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m采用锚固技术使新、老闸底板和闸墩连为一体。

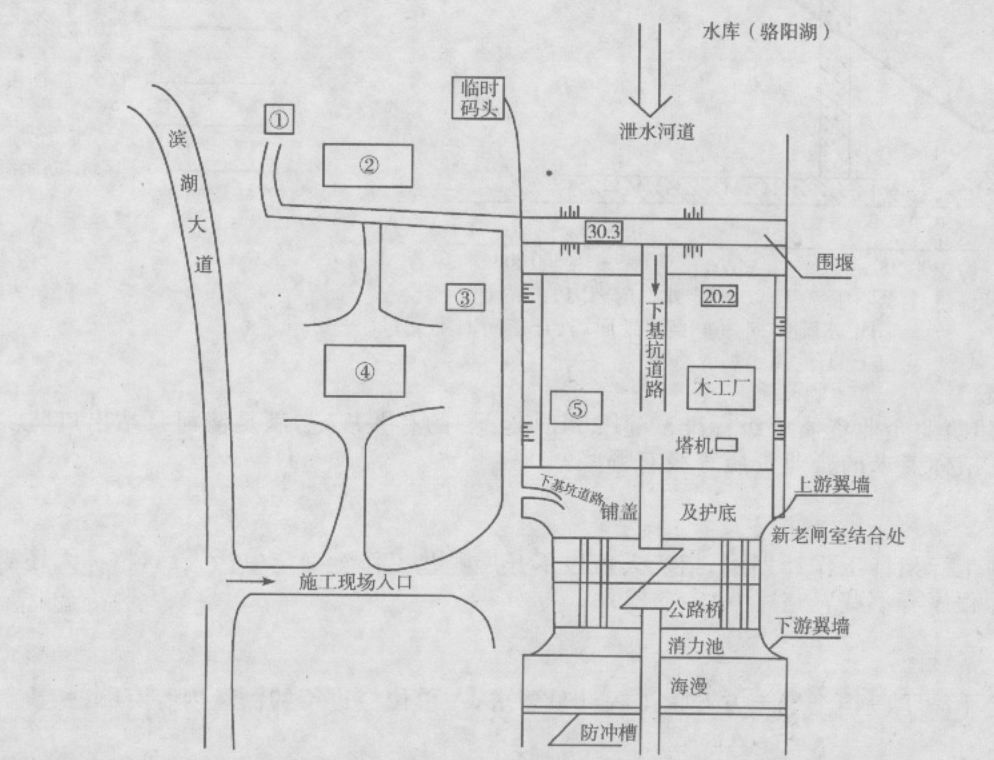

5.根据有利生产、方便生活、易于管理、安全可靠的原则,给出示意图中代号①、②、③、④、⑤所对应临时设施的名称。

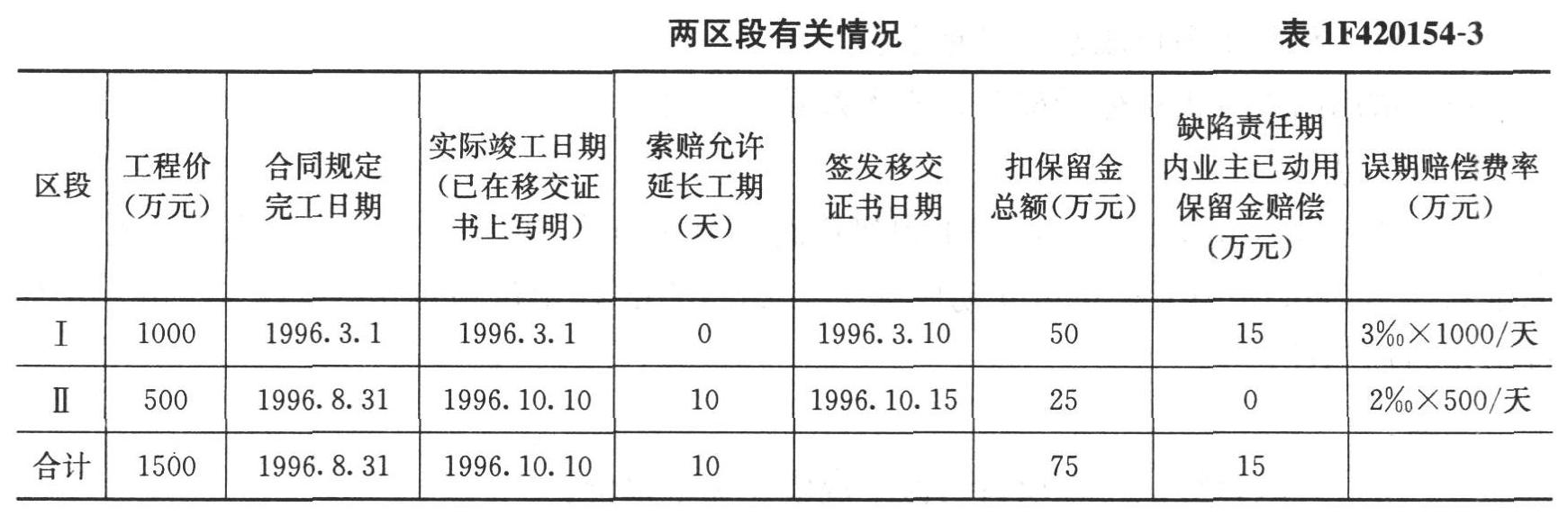

题干: 某工程合同价为1500万元,分两个区段,有关情况如表1F420154-3所示。
(1)保留金在竣工验收和缺陷责任期满后分两次支付,各50%;(2)误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。
6.该工程误期赔偿费为多少?

题干: 某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。
施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。
合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。
实施过程中,发生如下事件:
事件1:总承包商于2004年8月25日进场,进行开工前的准备工作。原定2004年9月1日开工,因业主办理伐树手续而延误至2004年9月6日才开工,总承包商要求工期顺延5天。
事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。
事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。
事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行实验,改进成功用于本工程,总承包商要求此项试验费由业主支付。
事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。
事件6:监理工程师检查防渗工程,发现止水安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。
事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。
事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
7.在事件6中,返修的经济损失由谁承担?监理工程师有什么不妥之处?

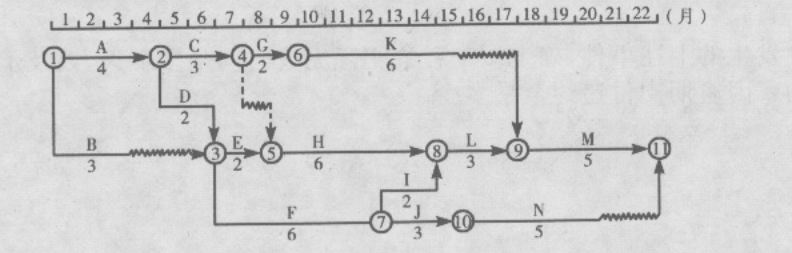

题干: 某输水工程经监理工程师批准的网络计划如图1F420155-1所示(图中工作持续时间以月为单位)。其中渡槽支撑为桁排架结构,共有28根柱子,最大高度为38m。
该工程施工合同工期为18个月,质量标准要求为优良。施工合同中规定,土方工程单价为16元/立方米,土方估算工程量为22000立方米,混凝土工程单价为320元/立方米,混凝土估算工程量为1800立方米。当土方工程和混凝土工程的工程量任何一项增加超出该项原估算工程的15%时,该项超出部分结算单价可进行调整,调整系数为0.9。
在施工过程中监理工程师发现刚拆模的钢筋混凝土柱子中有10根存在工程质量问题,其中6根柱子蜂窝、露筋较严重,4根柱子蜂窝、麻面轻微,且截面尺寸小于设计要求。截面尺寸小于设计要求的4根柱子经设计单位验算,可以满足结构安全和使用功能要求,可不加固补强。在监理工程师组织质量事故分析会上,承包方提出了如下处理方案:
方案一:6根柱子加固补强,补强后不改变外形尺寸,不造成永久性缺陷;另4根柱子不加固补强。
方案二:10根柱子砸掉重做。
方案三:6根柱子砸掉重做,另4根柱子不加固补强。
在工程按计划进度进行到第四个月时,业主、监理工程师与承包方协商同意增加一项工作K,其持续时间为2个月,该工作安排在C工作结束后开始(K是C的紧后工作),E工作开始前结束(K是E的紧前工作)。由于K工作的增加,增加了土方工程量3500立方米,增加了混凝土工程量200立方米。
工程竣工后,承包方组织了该单位工程的预验收,在组织正式竣工验收前,业主已经提出提前使用该工程。业主使用中发现房屋屋面漏水,要求承包方修理。
8.承包方要保证主体结构部分工程质量达到优良标准,以上对柱子的工程质量问题的三个处理方案中,哪种方案能够满足要求?为什么?

9.某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月28日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。请指出开标工作的不妥之处,说明理由。

题干: 某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4000立方米/s,校核流量7000立方米/s。该泄洪闸建于20世纪60年代末,2006年进行除险加固。主要工程内容有:
(1)桥头堡、启闭机房拆除重建;
(2)公路桥桥面及栏杆翻修;
(3)闸墩、闸底板混凝土表面防碳化处理;
(4)闸底板、闸墩向上游接长5m;
(5)原弧形钢闸门更换为新弧形钢闸门;
(6)原卷扬启闭机更换为液压启闭机;
(7)上游左右侧翼墙拆除重建等七项。
主要工程量;混凝土4.6万立方米,土方42万立方米,金属结构1086t,总投资1.22亿元。
施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410m,堰顶高程30.3m,施工期水库设计静水位27.8m,波浪高度1.5m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。
根据施工需要,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下,图中①、②、③、④、⑤为临时设施(混凝土拌合系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m采用锚固技术使新、老闸底板和闸墩连为一体。
10.复核围堰堰顶高程是否满足《水利水电工程施工组织设计规范》(SL303-2004)的规定。

11.某水利工程施工项目,发包人依据《水利水电土建工程施工合同条件》,与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。施工中发生了下列事件:事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:(1)混凝土坝A:砂卵石、岩石地基开挖70元/立方米;B:基础处理80元/立方米;(2)土石坝C:砂卵石、岩石地基开挖50元/立方米;D:基础处理60元/立方米。事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。在事件1设计文件变更过程中,施工单位、设计单位的做法有无不妥之处?说明理由。

题干: 某水利工程施工项目经过招标,建设单位选定A公司为中标单位。双方在施工合同中约定,A公司将设备安装、配套工程和桩基工程的施工分别分包给B、C和D三家专业公司,业主负责采购设备。
该工程在施工招标和合同履行过程中发生了下述事件:
事件1:施工招标过程中共有6家公司竞标。其中F公司的投标文件在招标文件要求提交投标文件的截止时间后半小时送达;G公司的投标文件未密封。
事件2:桩基工程施工完毕,已按国家有关规定和合同约定作了检测验收。监理工程师对其中5号桩的混凝土质量有怀疑,建议建设单位采用钻孔取样方法进一步检验。D公司不配合,总监理工程师要求A公司给予配合,A公司以桩基为D公司施工为由拒绝。
事件3:若桩钻孔取样检验合格,A公司要求该监理公司承担由此发生的全部费用,赔偿其窝工损失,并顺延所影响的工期。
事件4:建设单位采购的配套工程设备提前进场,A公司派人参加开箱清点,并向监理机构提交因此增加的保管费支付申请。
事件5:C公司在配套工程设备安装过程中发现附属工程设备材料库中部分配件丢失,要求建设单位重新采购供货。
12.事件5中C公司的要求是否合理?为什么?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。
13.施工单位遇到大量群众到施工现场阻挠施工事件时,应如何处理?

题干: 清河泵站设计装机流量150立方米/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工招标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,5月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。
招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:

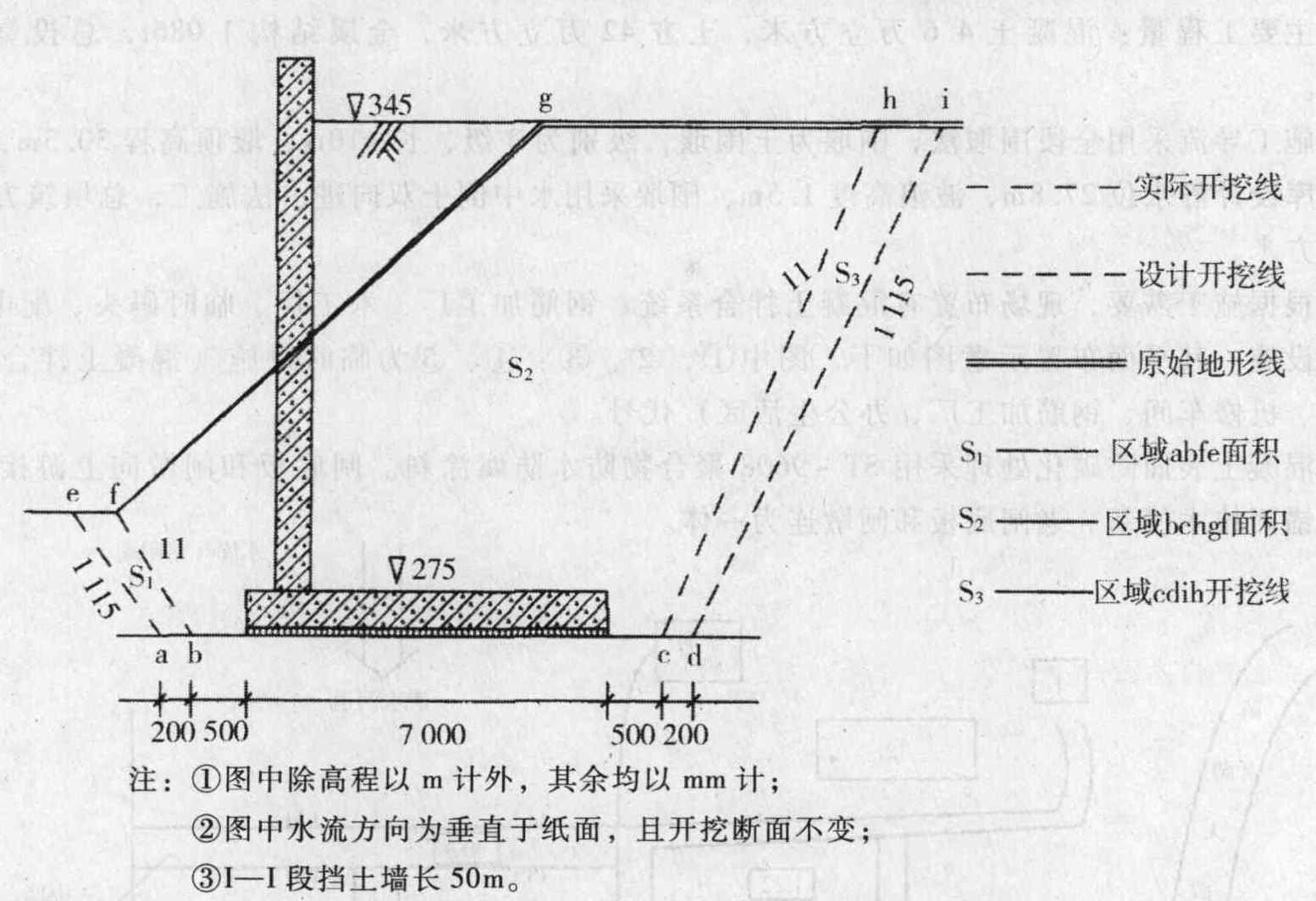

事件一:I-I段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.5。A单位申报的结算工程为50×,监理单位不同意。
事件二:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。
14.根据《建筑业企业资质等级标准》(建[2001]82号)的有关规定,满足清河泵站出口防洪闸工程施工招标要求的企业资质等级有哪些?

15.某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月28日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。请指出开标工作的不妥之处,说明理由。

题干: 某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同要求不得分包工程。本项目合同工期为22个月。
在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。工程报告的主要内容是;
(1)鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。
(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请(见下表)。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。
16.请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。
