一、建造师案例题

题干: 某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。
施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明;建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
1.事件1至事件3中,施工总承包单位的做法是否妥当?说明理由。

2.某机电安装公司在2010年所承接的化工项目中,一条材质为15CrMo的压力管道经现场组对、手工焊接完成后,在无损检测时发现该压力管道中多道焊口不合格,致使工期推迟、经济损失3万元。对此监理工程师会同项目质量技术人员进行了现场和资料检查,以及相应分析,发现以下问题: (1)在对参与焊接的10名焊工进行检查时发现,代号为0204和0223两名职工的“焊工合格证书”是2007年8月签发的;代号为0207的“焊工合格证书”的试件钢号分类代号为I;代号为0211的“焊工合格证书”在Ⅱ类钢号下的试件形式位置代号为1G。 (2)焊接记录中记载代号为0211的焊工施焊过的焊口包括:2道水平固定焊口和1道垂直固定焊口。 (3)焊接期间曾遇到一段时期的雨季影响。 代号为0211的焊工,所焊的2道水平固定焊口和1道垂直固定焊口是否符合关于焊工资格管理的规定?说明理由。

题干: 某火力发电厂需要安装两台大型锅炉,业主通过公开招标方式选定了承包商。签订合同时,业主为了约束承包商以保证工程质量,要求承包商支付履约保证金50万元,业主与承包商双方在施工合同中对工程预付款、工程进度、工程质量、工程价款和违约责任等都作了具体约定。
施工合同在履行过程中,在基础工程施工时,碰到地下有较大的古墓和文物,使整个工期停工20天;主体工程施工中,由于施工用的吊车未及时运抵施工现场,使进度计划中关键路线上的部分工程停工10天;两次停工承包商都及时向业主提出工期索赔申请,并及时提供了有关资料和记录
3.承包商的两次索赔申请能否成立?

题干: 某安装公司承包了环球开发区38层办公楼的机电安装工程,其合同总工期为24个月,内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程。在施工准备阶段该安装公司项目部编制材料采购计划,为确保材料供应工作质量和材料本身质量,组织了该项目的主要材料和大宗材料的采购。在施工现场该安装公司项目部组织专人对到达现场的各种材料进行了验收确认和入库管理,其中查出办公室照明用电源连接线型号出错,并给予了纠正。施工中监理工程师对施工单位将部分油品、保温玻璃和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。
4.办公室照明用电源连接线型号通常有哪些?

题干: 某电力施工企业经招投标承接了1000MW发电厂的建设安装工程任务,工期18个月。时间紧任务重。在施工过程中发生了以下事件:

事件1:电厂的大件设备较多,动辄几百吨重,其运输较为困难。在电机运输过程中就出现因小桥承载力不够而现场加固桥梁,影响运输工期的情况。

事件2:建设单位将一台1个月后才能安装的大型机组设备运抵了施工现场,卸车过程无施工企业设备管理人员参加,也未进行设备配件的进出库清点、验收等;该大型机组设备下方铺垫道木,上面用防雨布遮盖,零、配件木箱放置在机组旁边;该临时场地虽有顶棚,但没有围墙,人员可随便出入;存放完毕后随即交由施工企业管理。

事件3:在机组安装时,发现设备随机的4根地脚螺栓丢失。从资料查知,螺栓材质为35号钢,而现场只有0235钢。为了不影响安装进度,企业项目部自行采用0235钢加工了4根地脚螺栓,使机组安装就位。

事件4:机组单机试运行合格后,施工单位向建设单位进行中间交接。在交接施工资料中,没有地脚螺栓重新加工和材料代用的记录。同时,施工单位项目部为了以后安装这类机组的需要,将一套随机资料(包括设备技术要求、安装指南、操作手册等)以及专用工具自行留下,为此建设单位提出了交涉意见。
5.为确保在大件运输作业时车辆及设备的可靠性、安全性,通常要做的工作有哪些?

6.某机电安装公司承担北方某城市包括安装三台蒸发量25t/h、蒸汽压力为2.5MPa的散装工业锅炉的锅炉房工程。开工前,项目部根据锅炉房安装工程施工组织设计,进行了全面的质量策划,并指令专业工程师编制质量控制程序。 在施工过程检查中发现某焊工的合格证已过有效期。 在进行分项工程质量验收时,有下列事件发生: 事件1:锅炉本体已安装完毕,但钢骨架因施工过程中保护不够造成局部垂直度超差。 事件2:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;是由于当时工期紧,原规格管数量不够而采用现有管子造成的。 工程在供暖期到来时按期完工,但因建设单位配套设施尚不具备条件,没能进行系统试运。当寒潮突然袭击,气温骤降后,发现一台主要设备和部分阀门冻裂,经查是因为施工单位在水压试验后,残留的水没有排净造成的,施工单位对此事故进行了处理。 在“锅炉房安装工程施工组织设计”中,劳动力需用计划列出了工种名称、需用数量是否符合要求?说明理由。

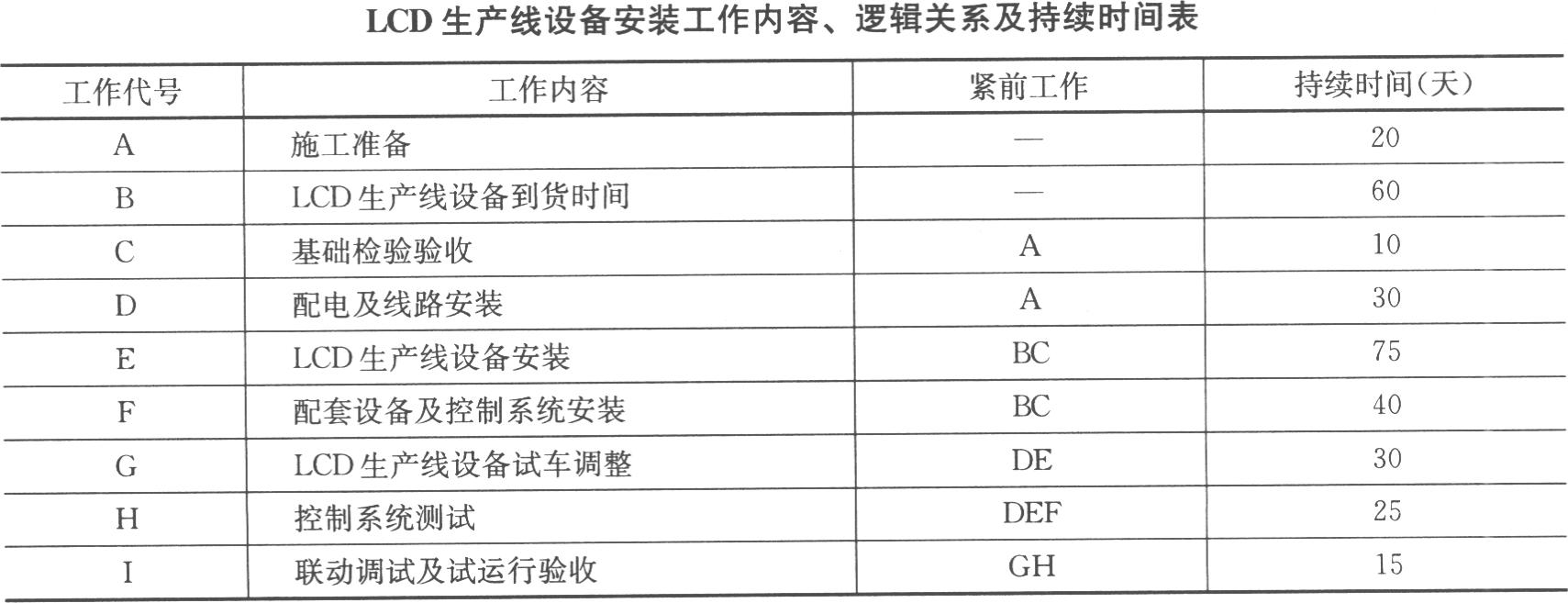

7.某设备安装公司承包LCD(液晶屏)生产线设备的施工安装,LCD生产线设备已由建设单位从国外采购,到达施工现场需60天。生产线的土建工程及机电配套工程(由某建筑公司承建)已基本完工。设备安装公司进场后,按合同工期要求,与建设单位、生产线设备供应商和建筑公司洽谈,编制了LCD生产线设备的安装进度计划(双代号网络图),其中LCD生产线设备的安装工作内容、逻辑关系及工作持续时间见下表。安装公司在设备基础检验时,发现部分设备基础与安装施工图不符,建筑公司进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工作时间,使基础检验的时间用去了30天。LCD生产线设备在运输中,由于台风影响,使LCD生产线设备到达安装现场比计划晚了7天。安装公司按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。 绘出系统工程公司编制的LCD生产线设备安装进度计划(双代号网络图)。

8.背景资料某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中出现以下情况。情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。情况4:施工合同按《建设工程质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。问 题:1.按质量验评规定,指出情况1中所列项目哪些属于单位工程?哪些属于分部工程和分项工程?2.技术人员对班组施工方案交底的内容是否正确?简述理由。3.该工程验收必须符合哪些规定?4.该工程中设备安装、电气管线、给排水管道、供热和供冷系统的最低保修期限分别是多少?

题干: A公司项目部承包了42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化、电梯等机电安装工程,合同总工期为24个月。施工中,在电线采购中,业主向A公司竭力推荐B电线生产厂的产品。A公司为了搞好和业主的关系,尽量接受业主的推荐。项目部合理加快施工进度,编制了质量预控方案,设置了质量控制点,选择施工机具,材料能及时送到施工现场,使工程进展顺利。
9.进场的材料应如何进行验收和确认?进货检验时发现,B单位运至现场的电线中有一种导线直径偏小,误差超过了标准要求,A公司应作何处理? A公司项目部选择施工机具时应着重从哪些方面来选择?

题干: 某机电工程施工单位根据业主提供的工程实物量清单投标后中标一项大型机电工程。在业主单位主持召开的第一次项目会议上,业主根据工程开工准备工作已基本完成,要求施工单位会后立即组织施工。施工单位提出由于设计施工图没有出齐,以工程实物量清单为依据,用投标阶段的施工组织设计大纲在进行格式修改后作为施工组织总设计,业主表示同意。

施工单位编制的施工组织总设计中包括如下内容:

(1)工程概况、编制依据、工程特点;

(2)主要技术经济指标(工期、质量、安全、成本目标);

(3)项目组织机构和质量、HSE管理体系及管理要求;

(4)施工部署与施工总进度计划;

(5)主要施工方案;

(6)大型机械设备计划、施工用材料计划;

(7)项目技术管理、信息管理。

在编制依据中,该施工组织总设计列出了下述内容:(1)施工合同、业主提供的实物量清单;(2)国家、行业相关标准、规范;(3)工程项目施工组织设计大纲;(4)项目内外的环境条件。

在工期、质量指标上,该施工组织总设计对合同条款进行了调整。其中工期的开竣工日期从合同的3月1日开工、10月30日竣工改为4月1日开工、10月10日竣工,工程实际提前20天完工。对合同的下述质量指标进行了修改。单位工程一次验交合格率从100%修改为97%,管道焊接一次合格率从95%修改为92%。
10.施工单位编制的施工组织总设计的内容有哪些主要缺项?

题干: 某机电工程公司承接了有两条同样的工艺生产线的中成药制药厂建设项目,其合同约定设备由建设单位自行采购,在安装过程中发现6台萃取罐中作为备用的1台因途中运输不慎,内衬玻璃涂层破损,现场检验后将其退回制造厂重做。但由于其制造工艺复杂,要在完工后3个月才能进场。对此该机电工程公司向建设单位提出甩项办理竣工验收,同时承诺备用罐进场3天内立即组织人员无偿返回安装配管连接,使之处于良好的备用状态,这样既可以避免人员及机械窝工及闲置,也可以减少经济损失。建设单位经再三斟酌后决定同意该机电工程公司的建议,随后组织验收委员会并邀请生产单位、施工单位、勘察设计单位参加竣工验收工作,以竣工验收依据文件为标准着手对立项审批文件、工艺设计图纸和施工设计图纸、各类工程合同及重要设备物资采购合同、有关机电工程建设的财务报表等工程资料进行了审阅,直至整个验收通过。
11.工程资料中除背景资料中提及的外,还有哪些内容?

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t)吊运至设备所在平面层,经水平拖运才能就位。
12.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序,理由是什么?用任意一层(-2.600层除外)为例作设备就位流程图。

题干: 某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年。工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。对此,该工程公司项目部根据职业健康、安全与环境进行了主要风险因素识别。按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时要求班组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价。项目部还制定了项目安全生产责任制,把安全责任目标分解到岗,落实到人。其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制定防范措施;定期组织安全生产检查和分析,制定相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制定和执行安全生产管理办法等。
13.风险管理组在风险管理策划中主要负责哪些工作?

题干: 某公司总承包某厂煤粉制备车间新增煤粉生产线的机电设备安装工程,新生产线与原生产线相距不到10m,要求扩建工程施工期间原生产线照常运行,工程内容包括一套球磨机及其配套的输送、喂料等辅机设备安装;电气及自动化仪表安装;一座煤粉仓及车间的非标管道制作及安装;煤粉仓及煤粉输送管道保温;无负荷调整试运转。
项目部组建后立即着手下列工作:
(1)根据工程内容安排各专业的施工顺序。
(2)根据本工程的特点分析紧急状态并制定应急预案。
(3)制定球磨机吊装方案。球磨机简体单重50t,安装高度1.2m,拟采用90t汽车吊吊装,在现场许可的合适工况条件下90t汽车吊吊装能力为52t。
(4)制定安装质量保证措施和质量标准,其中对关键设备球磨机的安装提出了详尽的要求;在垫铁安装方面,每组垫铁数量不得超过6块,平垫铁从下至上按厚薄顺序摆放,最厚的放在最下层,最薄的放在最顶层,安装找正完毕后,最顶层垫铁与设备底座点焊牢固以免移位。
(5)制订煤粉仓施工方案。考虑到煤粉仓整体体积大,安装位置标高20m,故组对成两段吊装,就位后进行上下段连接焊缝的内外焊接。内部焊接时考虑到仓内空间狭窄,无通风孔,故暂打开仓顶防爆孔作为透气孔,并采用36V安全行灯作为内部照明。
14.煤粉仓仓内焊接工作存在哪些安全隐患,为什么?应采取哪些解决措施?

题干: 某炼钢厂建设工程项目,主要工程内容包括办公大楼建设,电炉、除尘装置、冷却水系统、变电所及厂区电气、锅炉等机电安装工程。质量验收执行《建筑工程施工质量验收统一标准》GB50300和《工业安装工程质量检验评定统一标准》GB50252。施工单位将电炉安装工程、除尘装置安装工程划归为单位工程进行管理,其中电炉安装工程质量验收评定为优良。
15.根据案例提供的工程内容,举例说明上述两个标准的适用性?

题干: 某施工单位采用PC(采购加施工)方式与建设单位签订了一项机电工程项目安装承包合同,合同价格2660万元,合同工期8个月。合同约定,工程预付款为合同总价的25%,工程进度款按月支付,支付比例为该月实际完成工程实物量的合同价格的90%,支付时间为第二个月初。从第3个月(按第2个月的完成量支付)开始扣减预付款,扣减比例为所支付进度款的30%。

施工单位项目部编制了进度控制计划,前3个月完成的工程量分别为180万元、270万元和330万元。在计算并核实材料用量的基础上,项目部编制了材料采购计划,预测钢材采购总费用支出为1390万元。施工单位与材料供应商签订了钢材采购协议,协议约定,钢材采购按钢材总量的35%、45%、20%,在工程开工的第1、4、6个月月初分3次进货。钢材费用有2种支付方式:第一种:在钢材采购协议生效时一次支付全部采购费用;第二种:钢材采购费用分次支付,即在每次钢材到达现场验收后支付。但钢材供应商在制订钢材采购协议时要求,采用第二种方式,应按钢材进货时的实际市价调整货款。

项目部推行目标成本管理,对钢材采购费用进行了预测。若采用第一种方式,项目部计划将预付款60%用于支付钢材采购费用,不足部分采用银行贷款,并在第6个月初付清银行贷款的本息。若采用第二种方式,项目部计划将预付款的40%和1~3个月的进度款总和的30%分别用于支付第一、第二批钢材采购费用,不足部分采用银行贷款,第6个月初全部付清第三次钢材采购费用和银行贷款的本息。根据与银行联系,银行贷款月利率为5.6‰(按月计复利)。项目部对两种支付方式的实际支出进行了计算和比较。

为完成1台大型设备吊装,原施工方案采用1台250t履带吊车,现场使用时间为10天。吊车进场费、租赁台班费预测需38万元。项目部现有1台150t履带吊车在现场施工作业。项目部修改吊装方案,在设备吊装使用时间段另行租赁1台200t汽车式吊车和150t履带吊车配合完成该大型设备吊装。200t汽车式吊车台班费为2.2万元/台班,在现场作业10天,无进出场费用,150t履带吊车按内部台班费用收取,为0.7万元/台班。
16.计算项目部在钢材采购中,按背景的第一种方式一次支付全部钢材采购费用和第二种方式分次支付钢材采购费用,到第6个月初时,所付的银行利息各是多少?

17.某电力建设公司在浙江某地承包-500kV的高压变电站及20km高压输电线路的施工,设备由施工单位采购,项目部在变电施工过程中经常与监理工程师发生分歧和摩擦,在高压外线施工中因施工场地及占用道路与当地农民和交通管理部门发生矛盾,变压器安装因交货期滞后及质量问题与供货商和业主发生矛盾,交工验收时又与当地电力部门因设备技术资料不全发生分歧,整个工程施工过程矛盾不断,工期延误,给企业经济效益和社会信誉都造成一定影响。 施工单位应怎样避免与现场监理工程师的分歧与摩擦?
