题干: 某单位办公楼工程,总建筑面积2.6万平方米,地上16层,该工程基础采用桩基础,主体为框架一剪力墙结构,由某建筑施工企业负责施工。
在工程施工过程中,发生了如下事件;
事件一:在土方填筑过程中发现,回填土经夯实后检测,其密实度达不到设计要求。
事件二:桩基础采用干作业成孔灌注桩,成孔后孔底虚铺土厚度120mm。
事件三:在二层框架一剪力墙结构施工过程中,发现部分梁表面出现蜂窝和孔洞。
事件四:在主体结构施工过程中,三层混凝土部分试块强度达不到设计要求,但对实际强度经测试论证,仍然达不到要求,后经设计单位验算能够满足结构安全性能。
1.分析三层混凝土强度等级偏低可能的原因是什么?

题干: 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
2.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月?

3.某广场地下车库工程,建筑面积18000平方米.建设单位和某施工单位根据《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工承包合同,合同工期140D. 事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?

题干: 某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81 650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90 mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50 mm,接缝口应用密封材料封严,宽度不小于5 mm。
4.从安全防护措施角度指出发生这一起伤亡事故的直接原因。

5.某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图样,该装饰装修工程采用固定总价合同,合同总价为720万元。该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌合料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。 问题 1.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么? 2.建设工程合同按照承包工程计价方式可划分为哪几类? 3.判断该装饰公司在酒店装修施工过程中采取的施工方法存在哪些不妥当之处,并说出正确的做法。 4.按照《建筑装饰装修工程质量验收规范》和《民用建筑工程室内环境污染控制规范》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?

6.   [背景材料]     某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示(单位:d)。          施工过程中发生了以下事件。     事件一:底板防水工程施工时,由于特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。     事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。     事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。     事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。     事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修映,开工30d,直接费损失0.5万元。     其余各项工作,   实际完成工期和费用与原计划相符。     [问题]

7.某建筑公司承接一项综合楼建设任务,建筑面积100 828平方米,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。 问题 1.工序质量控制的内容有哪些? 2.说出第5层钢筋隐蔽工程验收的要点。 3.第10层的质量问题是否需要处理?请说明理由。 4.如果第10层混凝土强度经检测达不到要求,施工单位应如何处理? 5.该综合楼达到什么条件后方可竣工验收?

题干: 某市建筑公司承建的工贸公司职工培训楼工程,地下1层,地上12层,建筑面积24 000 平方米,钢筋混凝土框架结构,计划竣工日期为2008年8月8日。2002年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》(JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事。在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项。检查组人员在质量检查时,还发现第二层某柱下部混凝土表面存在较严重的“蜂窝”现象。
8.检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);(2)《起重吊装安全检查评分表》实得分为0分;(3)汇总表得分值为79分本工程安全生产评价的结果属于哪个等级?说明理由。

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件:事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
9.《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么?

10.  [背景材料]      某房屋建筑工程施工总承包二级企业,通过招投标方式承建了城区A住宅楼工程,工程为框架剪力墙结构,地上18层,地下1层,总建筑面积18760m2。该工程采取施工总承包方式,合同约定工期20个月。     工程中标后,施工企业负责人考虑到同城区的B工程已临近竣工阶段(正在进行竣工预验收和编制竣工验收资料),征得A、B工程建设单位同意,选派B工程项目经理兼任A工程的项目经理工作。     在施工期间,为了节约成本,项目经理安排将现场污水直接排入邻近的河流。在浇筑楼板混凝土过程中,进行24h连续浇筑作业,引起了附近居民的投诉。     [问题]

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3. 41%。经项目监理机构批准的施工进度计划如下图所示。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费。为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程Ⅳ,根据工艺要求,,N在E结束以后开始,在H开始前完成,持续时间1个月,Ⅳ工作的直接费为400元/n13,工程量为3 000 立方米。
11.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入 H、I、N三项工作分月工程进度款。

12.     [背景材料]     某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程公司与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。     该工程总承包施工单位在施工过程中发生了以下事件。     事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。     事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。     事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h、对水泥浆进行搅拌。     事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。     [问题]

题干: 某建筑工程,建筑面积23 824 平方米,地上10层,地下2层(地下水位-2.0 m)。主体结构为非预应力现浇混凝土框架-剪力墙结构(柱网为9 mx9m,局部柱距为6m),梁模板起拱高度分别为20 mm、12 mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250 mm,钢筋净距60 mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗集料的最大粒径进行了检测,检测结果为40 mm。事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。
13.事件三中,混凝土结构子分部工程施工质量合格的标准是什么?

题干: 某办公楼工程,建筑面积35 000 平方米,地下2层,地上15层,框架简体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00 m,基础底标高为-6.90 m,地下水位标高-7.50 m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5 m处有一自东向西管径为600 mm的供水管线,埋深1.80 m。施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。合同履行过程中,发生了如下事件。事件1:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。事件2:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0. 30 mx0. 50 m),监理工程师要求修补。事件3:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。事件4:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
14.事件2中,按步骤说明孔洞修补的做法。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。
15.风险等级为“大”和“很大”的分部工程有哪些?

16.(一)     [背景资料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程4个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。

题干: 某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6 m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4 m。施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上1 1点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。
17.根据《建筑施工场界噪声限值》( GB 12523-1990),结构施工阶段昼间和夜间的场界噪声限值分别为多少?针对本工程夜间施工扰民事件,写出项目经理部应采取的正确做法。

18.      (三)     [背景资料]     某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:     事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。     事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。     事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。

题干: 某工程施工中发生了如下事件:
事件一:因甲方未能事先清空场地,乙方进场时间受到影响,并使工程A作业时间延长2天,窝工6个工作日。
事件二:工程B为一隐蔽工程,钢筋混凝土结构。某建筑单位乙承建了该工程项目。施工完毕后,乙立即向甲方提出了检查验收要求。但因甲方未能在规定时间内到现场检查验收,乙方自己进行了检查。事后甲方认为由于该工程比较重要,要求乙重新对部件a、b检查。检查结果是:a完全合格,但b偏差超出了允许范围。由于重新检查部位a费用为28万元,工期4天;部位b包括检查与返工,共计花费43万元,工期20天,又因该项目的检查及返工处理,还给乙后续工程造成了工期延长10天。
事件三:在工程C施工中,因设计变更,造成施工时间增加2天,费用增加6万元。
19.事件二中应依据哪些规定对建筑工程施工质量进行验收?

题干: 某医院门诊楼,位于市中心区域,建筑面积28 326 平方米,地下1层,地上10层,檐高33.7 m。框架剪力墙结构,筏板基础,基础埋深7.8 m,底板厚度1 100 mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。事件一:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10 h进行覆盖并开始浇水,浇水养护持续15 d。事件二:工程施工至结构四层时,该地区发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。事件三:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答;“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。事件四:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10 mm缝隙。
20.事件三中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容?

题干: 甲公司投资建设一幢地下一层、地上五层的框架结构商场工程,乙施工企业中标后,双方采用《建设工程施工合同》(示范文本)( GF-1999-0201)签订了合同。合同采用固定总价承包方式,合同工期为405 d,并约定提前或逾期竣工的奖罚标准为每天5万元。合同履行中出现了以下事件:事件一:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高4. 30 m变更为4.80 m,当日乙方停工。25 d后甲方才提供正式变更图纸,工程恢复施工。复工当日乙方立即提出停窝工损失150万元和顺延工期25 d的书面报告及相关索赔资料,但甲方收到后始终未予答复。事件二:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次。乙方在施工完毕3个月后的结算中申报了该项设计变更增加费80万元,但遭到甲方的拒绝。事件三:从甲方下达开工令起至竣工验收合格止,本工程历时425 d。甲方以乙方逾期竣rT为由从应付款中扣减了违约金100万元。乙方认为逾期竣工的责任在于甲方。
21.事件一中,乙方的索赔是否生效?结合合同索赔条款说明理由。

22.某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月.工程价款约定如下:①工程预付款为合同价的10%;②工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回;③工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;④工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣?

23.某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3m,其中智能化安装工程分包给某科技公司施工.在工程主体结构施工至第18层、填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查.部分检查情况如下:本案例中电焊作业属几级动火作业?指出办理动火证的不妥之处,写出正确做法.

题干: 某商业大厦外的幕墙工程,施工情况如下:
(1)建设方提出,应对铝塑复合板的剥离强度、花岗石石材的弯曲强度和放射性、玻璃的化学成分以及石材用密封胶的污染性进行抽样复验。
(2)东立面墙的节点,施工队未及时通知有关单位验收就进行隐蔽,监理工程师要求重新检验。
(3)检验批是这样划分的:南北立面各为明框玻璃幕墙,因尺寸、规格完全相同,合并为一个检验批;隐框幕墙和半隐框玻璃幕墙,合并为一个检验批;金属幕墙和石材幕墙合并为一个检验批。
24.本工程检验批划分是否符合规定?请简述理由。

25.      (四)     [背景资料]     某建设单位经上级主管部门批准拟新建建筑面积为3000m2的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:     事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。     事件二:招标文件中明确说明该项目的资金来源落实了2600万元。     事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。     事件四:招标文件中规定,从招标文件发放之日起,在15日内递交投标文件。     事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。

题干: 某公司中标某沿海城市一栋办公楼工程,该公司进场后,给整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:
在工程施工过程中发生以下事件:
事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。
事件二:施工单位施工至I工作时,由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。
26.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。

题干: 某办公楼工程,建筑面积35 000 平方米,地下2层,地上15层,框架简体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00 m,基础底标高为-6.90 m,地下水位标高-7.50 m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5 m处有一自东向西管径为600 mm的供水管线,埋深1.80 m。施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。合同履行过程中,发生了如下事件。事件1:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。事件2:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0. 30 mx0. 50 m),监理工程师要求修补。事件3:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。事件4:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
27.工程自开工至结构施工完成,施工单位应陆续上报哪些安全专项方案(至少列出四项)?

题干: 某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知:
(1)地面±0.00m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。
(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4、4、2周。
28.地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。

题干: 某办公楼工程,建筑面积23723平方米,框架剪力墙结构;地下1层,地上12层。首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架,工程于2007年6月15日开工,计划竣工日期为2009年5月1日。
事件一:2008年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井竖向洞口处坠落至地下一层混凝土底板上,当场死亡。
事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收,监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
29.事件一中,从安全管理方面分析,导致这起事故发生的主要原因是什么?

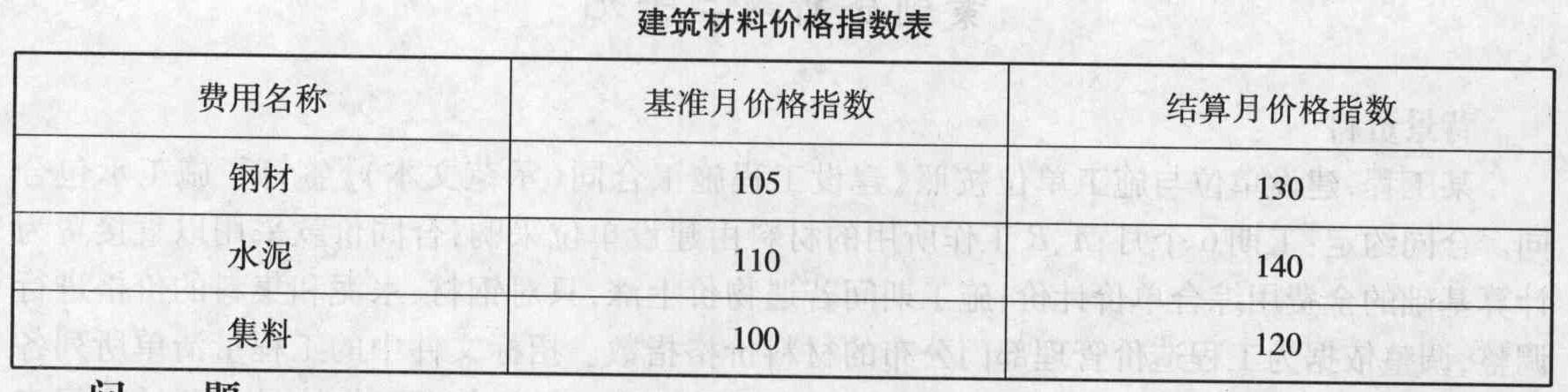

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 元/立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
30.指出事件二中施工单位说法正确和错误之处,分别说明理由。

题干: 依据《中华人民共和国建筑法》等有关规定,逐条指出上述合同内容中是否存在不妥之处,如不妥,请改正。某施工单位承担了某学校实验楼的施工任务,并与该学校签订了该项目建设工程施工承包合同。
31.现就部分合同内容摘录如下:施工单位按工程师批准的施工组织设计(或施工方案)组织施工,施工单位不应承担因此引起的工程延期和费用增加的责任。

题干: 某商业用房工程,建筑面积15 000 平方米,地下1层,地上4层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF - 99 - 0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件。事件1:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下1层填充墙部分损毁,损失10万元;停工及修复共30 d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件2:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件3:截至2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件4:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件5:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309. 20万元,措施费440. 80万元,规费11. 02万元,企业管理费332. 17万元(其中施工单位总部企业管理费为220. 40万元)。
32.事件3中,建设单位预付的安全防护费、文明施工费的金额是否合理?说明理由。

题干: 某广场地下车库工程,建筑面积18000平方米。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—99—0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:

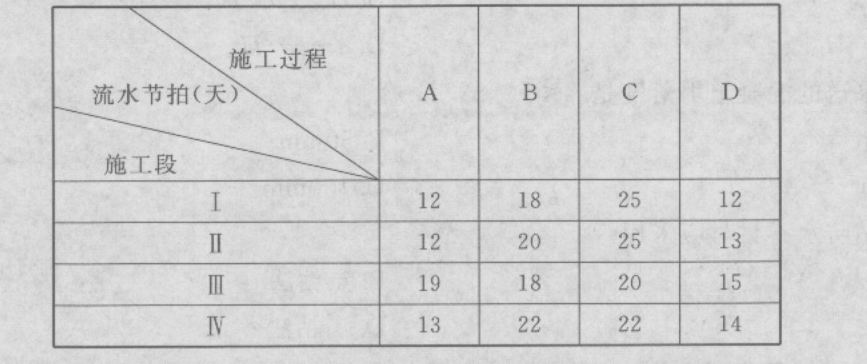

事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架),工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):工程清理、恢复费用18万元;施工机械设备重新购置和修理费用29万元;人员伤亡善后费用62万元;工期顺延6天。
33.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。

34.依据《中华人民共和国建筑法》等有关规定,逐条指出上述合同内容中是否存在不妥之处,如不妥,请改正。某施工单位承担了某学校实验楼的施工任务,并与该学校签订了该项目建设工程施工承包合同。现就部分合同内容摘录如下:承包人应按专用条款约定时间,向发包方提交已完工程量的报告。发包方接到报告后3d按设计图纸核实已完工程量,作为工程价款支付的依据。
