2025年04月02日一级建造师建筑工程建造师案例题35

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

1.某市第三建筑公司承建某大学住宅工程,该工程共9层,采用框架结构,建筑面积6 578 平方米。该工程项目周围为已建工程,因施工场地狭小,现场道路宽度按3m考虑并兼作消防车道,路基夯实,上铺150 mm厚砂石,并作混凝土面层。搅拌机棚、砂石料只能在与已建工程之间间隙堆放。现场布置两个消火栓,间距100 m,其中一个距拟建建筑物4m,另一个距临时道路2.5 m。该项目在施工过程中,发生如下几项事件。 事件一:在外用电梯上升过程中,受7层阳台伸出的一根防护栏杆影响,架子工班长让正在脚手架上进行支模的木工王某立即拆除,王某随即进行拆除作业,结果不慎将钢管坠落,击中下方正在清理模板的张某,张某因安全帽被击穿,头部严重受伤,经抢救无效死亡。 事件二:主体工程验收后,某建筑装饰公司承担了该办公楼的装饰施工任务,进行建筑装饰施工。在施工过程中,该建筑装饰公司项目部非常重视成品保护工作,制定了行之有效的成品保护措施,合理安排施工顺序,并安排质检员加强对成品保护工作的检查。 事件三:在施工现场综合考评结果中,该建筑公司各项考评均达到合格要求,其中施工组织管理考评得18分。 问题 (1)该工程消防车道设置是否合理?试说明理由。 (2)该工程消火栓设置是否妥当?试说明理由。 (3)分析说明事件一有哪些违章之处? (4)结合该建筑装饰公司为保护已经施工完成的建筑成品、保障工程建设的顺利竣工验收所做的建筑成品保护工作,请指出建筑成品保护的主要方法有哪些。 (5)施工现场综合考评评分是如何划分的? (6)施工组织管理考评主要包括哪些内容?

2.某港口新建一消防泵站内包含40000立方米消防水池工程,消防水池一半位于地面以下一半位于地面以上,整体钢筋混凝土板式基础,四周全现浇混凝土剪力墙,全部采用C30P12抗渗混凝土浇筑成型。由于水池在整个港口消防当中的重要地位,在混凝土自防水基础上,内部满涂涂膜防水层。混凝土配制时,搅拌站拟采用硅酸盐水泥。开工前,监理单位要求施工单位上报针对混凝土收缩裂缝的防治专项方案。混凝土浇筑完毕28d后,检测混凝土标准养护试块时发现部分试件强度不合格,比设计值略低。在监理单位、建设单位现场见证下进行结构实体强度检测,实际强度仍存在部分位置达不到设计要求值。施工单位自身技术能力比较强,经施工单位自身技术中心验算,采取在水池外围加设两道型钢箍的补强措施,并组织实施。后经设计单位验算,能够满足结构安全性能。施工完毕后,发现池壁局部存在渗漏水,经查渗水部位为原施工过程中施工缝位置。施工单位对于混凝土强度达不到设计要求值的补强处理妥否?简述理由。

3.北方某市新建市民图书馆工程,为全现浇框架-剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。 本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。 为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 监理工程师做法是否妥当?并简述理由。

4.某建筑公司承建了北京市北二环外国家某部委新建的地下车库工程,紧邻城市主要干道,且两侧距既有建筑距离非常近,最近处约为8.4m,现场施工场地极其狭窄。工程地上局部2层,地下3层,建筑面积8848平方米,基础开挖深度12m,地下水位3m。 考虑到工程所在地及业主对本工程的要求,为了按时、优质地完成施工任务,施工单位应加强施工工序质量控制。 该工程质量验收合格应符合什么规定?

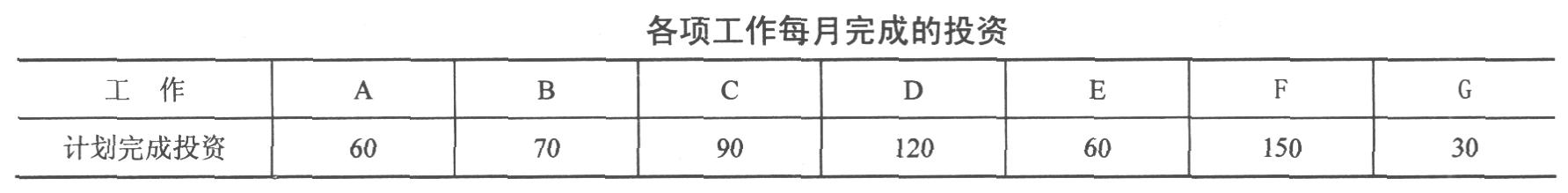

5.某18层办公楼项目,结构类型为框架-剪力墙体系。在本工程装饰工程中,工程由以下四部分内容组成:幕墙工程、地面工程、墙面工程、门窗工程。其功能评分和预算成本见下表,预将成本控制为5500万元。 请根据上表结果采用价值工程的方法寻求降低项目成本最有效的目标措施。

6.某18层办公楼,建筑面积32 000 平方米高度71m,钢筋混凝土框架-剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2006年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20 m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现: (1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔吊,钢管没有细扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。 (2)专职安全员在事故发生时不在现场。 (3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。 问题: 1.针对现场伤亡事故,项目经理应采取哪些应急措施? 2.指出本次事故的直接原因。 3.对本起事故,专职安全员有哪些过错? 4.指出该项目安全技术交底工作存在的问题。

7. 某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。 裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。 裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。 主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率 试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。 将剩余二甲苯倒在工地上的危害之处是什么?指出正确的处理方法。

8.某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件: 事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。 事件二:招标文件中明确说明该项目的资金来源落实了2600万元。 事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。 事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。 事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。 该工程招标是否可以采用邀请招标方式进行招标?并说明理由。

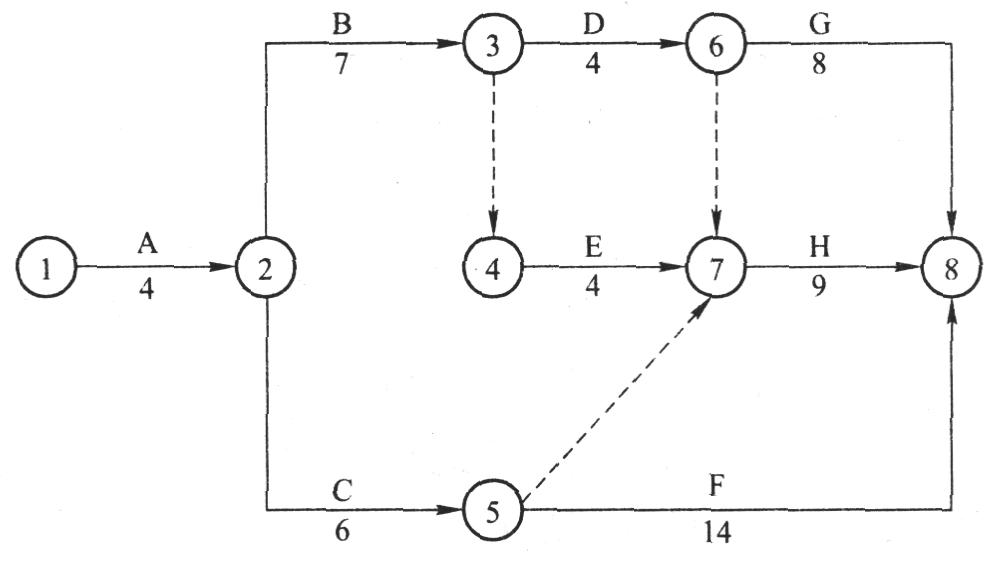

9.某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月).并经总监理工程师和业主确认。经仔细研究后,拟进行如下调整:调整1:将D工作施工时间延长了2个月调整2:将H工作施工时间缩减至7个月。针对原施工进度计划网络图,找出其各条关键线路。

10.Z公司承接了某市市区一新建写字楼工程,施工现场内场地十分狭窄,并且一侧临近市区街道。 为了做好施工现场安全保卫工作,Z公司应采取哪些安全措施?

11.某装饰装修工程项目,工程招标投标过程中,招标人向各投标人提供了建筑主体结构图纸资料并组织了工程现场踏勘工作。最终确定某承包人中标并采用包工包料的方式签订固定价格合同。但工程开工后,承包人发现建筑主体楼板为预应力混凝土结构,吊顶工程施工时被迫增加钢结构支架措施,为此增加了费用。在关键线路的关键工作施工过程中,发生以下原因导致工程临时停工:5月20日~5月26日,承包商的施工设备出现故障业主应于5月27日提供承包人的变更图纸资料直到6月10日才提交;6月7日~6月12日,施工现场下了罕见的特大暴雨,造成了工程无法施工。 针对施工过程中所发生的事件,哪些事件可以索赔?请说明理由。

12.某单位幼儿园为5层混凝土框架结构,市四建公司承包装饰专修工程,业主要求把工程质量、使用功能放在第一。 楼梯扶手的高度和楼梯踏步的高度、宽度控制标准是什么?

13.某单位幼儿园为5层混凝土框架结构,市四建公司承包装饰专修工程,业主要求把工程质量、使用功能放在第一。 儿童经常接触的室内墙角、窗台等竖边部位的棱角如何处理?

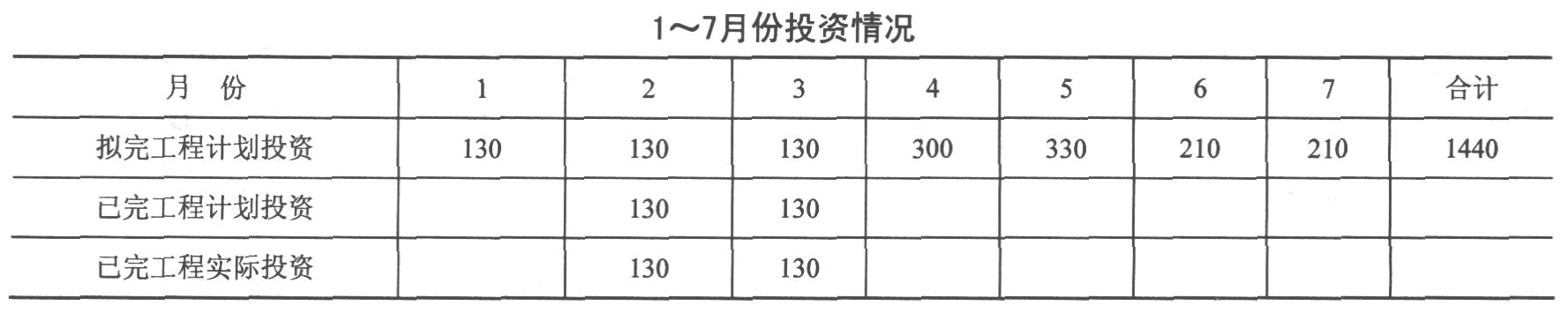

14.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资见下表。 施工过程中发生如下事件: 事件一:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。 事件二:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。 事件三:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。 事件四:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。 事件五:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果,工程质量不合格,施工单位进行了整改。 以上事件一至事件四发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。 1~7月份投资情况见下表。 事件一中,施工单位顺延和补偿费用的要求是否成立?说明理由。

15.某施工单位通过竞标获得了某工程项目。甲乙双方签订了有关工程价款的合同,其主要内容有: (1)工程造价为2 400万元,主要材料费占施工产值的比重为70%; (2)年内完成,材料储备天数为100天; (3)工程进度款逐月计算; (4)工程保修金为工程造价的5%,保修2年; (5)材料价差调整按规定进行,最后实际各月上调均为5%,各月完成的实际产值如表2所示。 问题:(单位:万元,小数点后保留一位) 1.建筑工程施工招标程序一般如何进行? 2.该工程的预付款、起扣点为多少? 3.该工程2-4月,每月拨付的工程款是多少?累计工程款多少? 4.5月份办理工程竣工结算时,该工程总造价是多少? 5.甲方应付工程尾款是多少万元?

16.某开发公司(甲方)与某建筑公司(乙方)签订了某工程施工承包合同,合同总价为800万元,工期为4个月。承包合同规定: (1)主要材料及构(配)件金额占合同总价的65%; (2)预付备料款额度为合同总价的20%,工程预付款应从未施工工程尚需的主要材料及构(配)件价值相当于工程预付款备料款时起扣,每月以抵充工程款的方式连续收回; (3)工程保修金为合同总价的3%,甲方从乙方每月的工程款中按3%的比例扣留; (4)除设计变更和其他不可抗力因素外,合同总价不作调整。乙方每月实际完成并签证确认的工程量,见表1。项目经理部为了搞好现场管理,加快施工进度,制定了一系列管理制度,并从现场实际条件出发,作了以下几项的具体安排: (1)按照文明施工检查的项目,在已经完成了现场围挡、封闭管理、材料堆放、现场防火、施工现场标牌的基础上,对其他未完成的项目要求完善。 (2)因临时建筑不足,安排部分工人住在已建成的该工程地下室内。 (3)为加快施工进度,每天要施工到24:00点。问 题 1.本例的工程预付备料款是多少? 2.工程预付备料款的起扣点是多少?从几月份起扣? 3.市区主要路段的工地现场围挡设置高度应是多高?未完成的文明施工检查项目还有哪些? 4.项目经理部对工人的住宿安排和工作时间安排合理吗?请说明理由。 5.保修期满甲方应返回乙方的保修金是多少?

17.土建工程地处闹市区,紧邻市主要干道,施工场地狭窄,主体地上22层,地下3层,建筑面积47800平方米,基础开挖深度11.5m,低于地下水位。为了达到以“预防为主”的目的,施工单位加强了施工工序的质量控制。 试针对该工程的模板工程编制质量预控措施。

题干: 某工程建筑公司承包的技术中心办公大楼,工程位于城市中心交通要道部位,工程总建筑面积40000平方米,地上18层,地下2层,框架-剪力墙结构。工程因场地小,施工现场的平面布置侧重点应对生产临建、主材加工、制作和堆放场地方面。施工现场围挡按该公司文明施工管理体系进行设置临时道路、水电管网、消防设施、办公、生活、生产用临时设施按施工总平面图设计布置在安全方面,现场出入口、楼梯口等设有明显安全警示标志。
18.试回答以下问题:工程施工对环境造成的影响主要有哪些?

题干: 某市某科技集团新建环宇阳光科技广场项目,其中一栋4层框架结构原有建筑(外围护墙充墙已砌筑)需先拆除,然后在此基础上重建24层某建筑。

总包单位将拆除施工分包给了某公司,该公司采用人工拆除作业,施工过程如下:

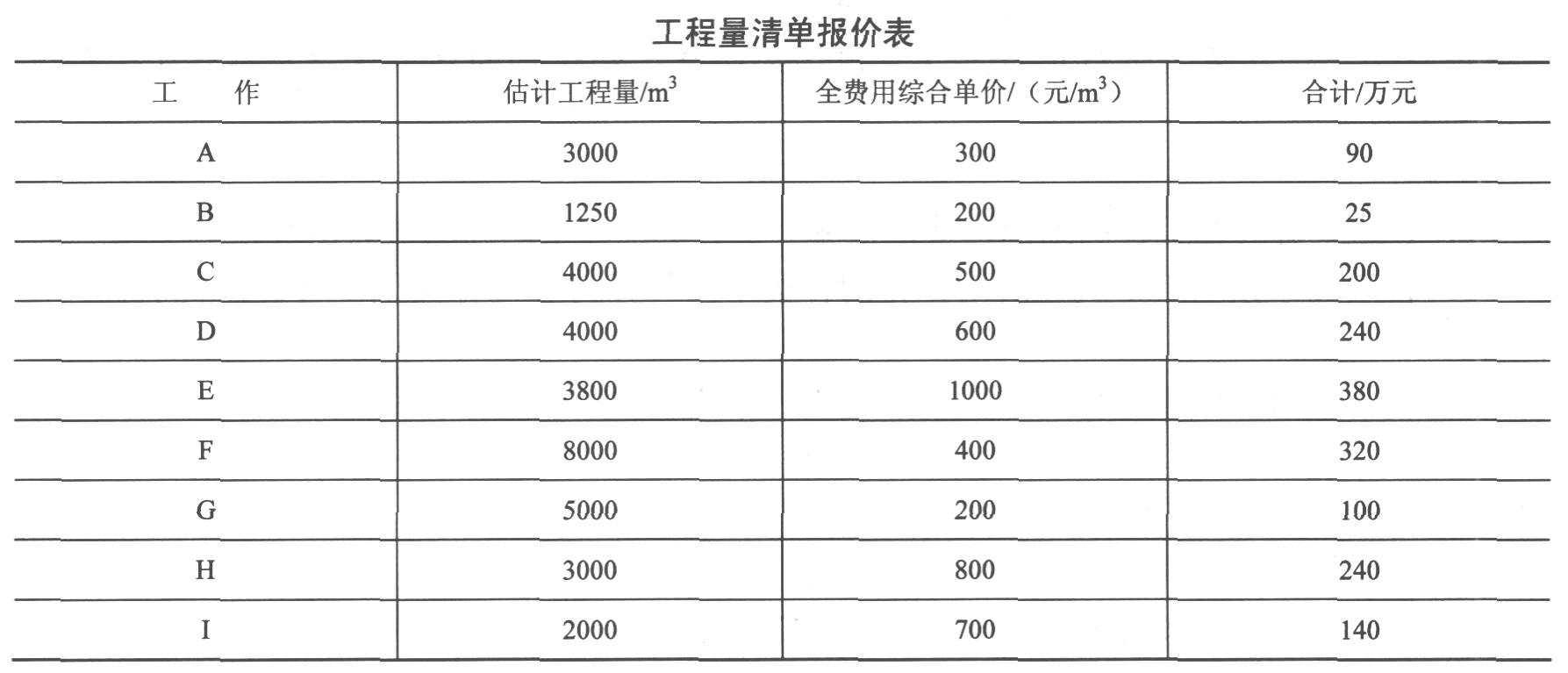

(1)先顺短向将梁板结构混凝土每隔两个柱距作为一个单元,并从中切开;

(2)在首层柱根处实施静力破碎;

(3)切断各楼层梁板割开处钢筋;

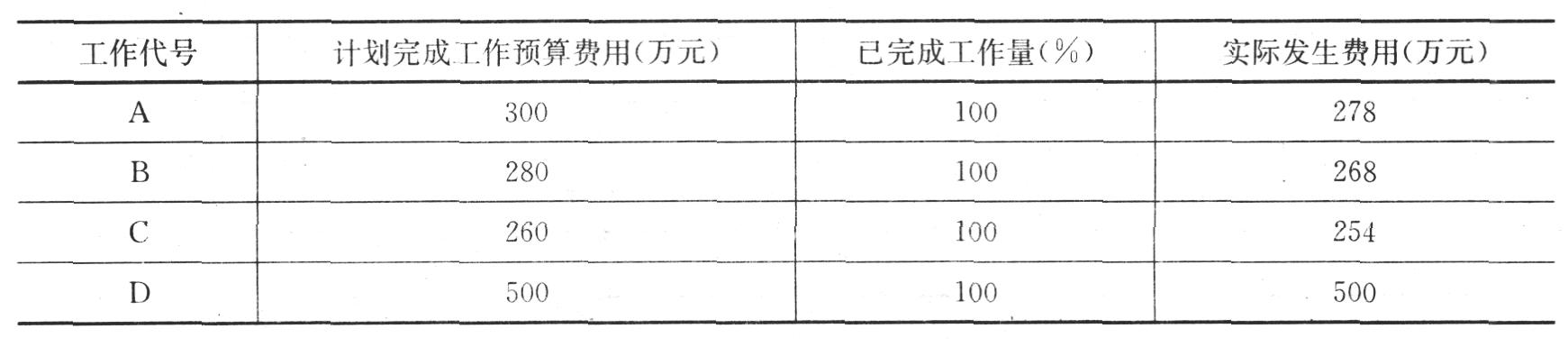

(4)用倒链顺预定方向牵引,拉倒剥离开的部分;

(5)重复上述步骤(1)~(4),直至全部拆除完毕。

在最后一个单元的拆除过程中,由于外墙砌体没有事先拆除,在安装完倒链后手动牵引时砌体反方向大面积垮塌,将预定方向的另一侧地面上其他工种的8个工人掩埋,造成2人死亡、3人重伤、3人轻伤的安全事故。

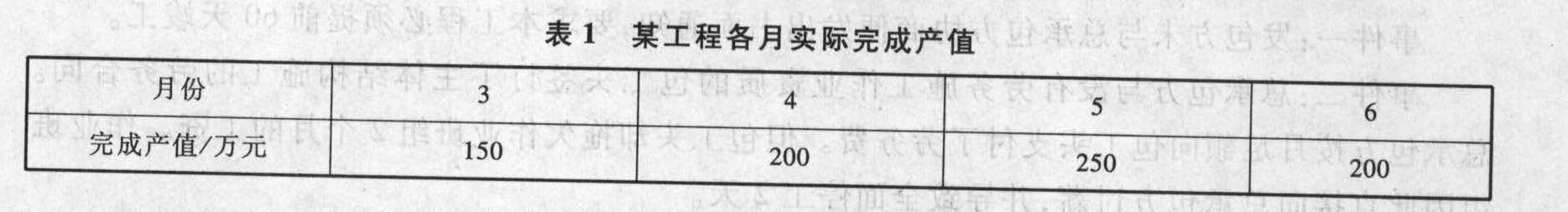

事故调查时发现,该公司根本不具备相应的拆除资质,拆除人员也没有经过任何培训,没有编制专项施工方案,作业前也没有对其进行安全、技术交底。
19.拆除工程的施工准备工作有哪些?

20.2010年3月,某房地产开发公司就某住宅小区建筑项目公开招标,共有A、B、C、D四家建筑公司参加投标,结果由B建筑公司中标并于2010年4月5日在网上进行了公示。2010年4月17日,投标人A建筑公司以房地产公司与B建筑公司有串标嫌疑为由,向项目所在地建设局进行投诉,建设局受理投诉后,以其不是利害关系人为由(A建筑公司列中标候选人排名第三),出具了驳回异议的报告并送达A建筑公司。 2010年4月末,房地产开发公司向B建筑公司发出了中标通知书,在合同订立磋商过程中,房地产公司要求B建筑公司将工程承包范围内的消防工程分包给自己信赖的公司,B建筑公司以招标文件没有要求必须分包而拒绝,于是,房地产公司迟迟不予签订合同,无奈B建筑公司只得诉至法院,但房地产公司辩称:虽然已发中标通知书,但该文件并无合同效力,且双方的合同尚未签订,因此不存在合同上的权利义务关系。 房地产公司应诉答辩理由是否成立?请说明理由。

题干: 某建筑工程,基坑深17m,地下水位在基坑深度10m处,基坑支护采取地下连续墙形式,地下连续墙深35m。在施工11号槽段时,钢筋笼放入基坑,由于基坑内有大量沉渣,钢筋笼不能放入坑底,造成此槽段混凝土不能浇筑,半夜赶上暴雨,致使此槽段塌孔。此槽段紧临正在使用城市主干道,且主干道临基坑一侧铺设有军用电缆。为使整体边坡稳定,当时采取的措施是紧急回填。目前,工程地下连续墙已全部完工,独剩11号槽段,需制定此槽段施工方案,以便下一步土方工程顺利进行。
21. 槽段土方开挖施工方案应选择什么形式?

22.某政府宾馆装饰装修工程,经有关部门批准采取公开招标的形式确定了中标单位并签订了《建设工程施工合同(示范文本)》,由于设计单位提供的图纸设计内容不 是很完善,承包范围内工程量无法准确确定,需要进一步调整优化,为使工程能尽快开工,双方采用了可调价格合同形式签订了合同,从而避免双方承担过大风险。 工程施工过程中,市场人工费价格涨幅较大,当地工程造价管理部门发布人工费价格调整文件因后续设计图纸不能及时出具,建设单位向施工单位发出暂时停止施工 的通知,施工单位按要求暂停施工。 可调价合同的调价因素主要有哪些?

23.某工程整体地下室2层、主楼地上24层、裙房地上4层,钢筋混凝土全现浇框架-剪力墙结构,填充墙为小型空心砌块砌筑。 基础为整体筏板,地下室外墙为整体剪力墙混凝土刚性防水,外加SBS卷材防水层。 平整场地结束后,施工单位立即进行了工程定位和测量放线,然后即进行土方开挖工作,整修基坑采取大放坡开挖,土方开挖至设计要求时,项目总工程师组织监理进行基坑验槽。经钎探检查,发现基坑内裙房部位存在局部软弱下卧层,项目总工召开现场会议,经协商决定采取灌浆补强,并按要求形成相关验收记录。 施工单位对软弱下卧层的处理程序是否得当?简述理由。

24.某省重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般队伍难以胜任,业主自行决定采取邀请招标方式。与2004年9月8日向通过资格预审的甲、乙、丙、丁、戊5家施工承包企业发出了投标邀请书。该5家企业均接受了邀请,并于规定时间9月20日~22日购买了招标文件。招标文件中规定——(1)投标保证金为人民币100万元;投标保证金的有效期同投标有效期;(2)评标方法:经评审的最低投标价法;(3)投标截止日期:10月18日下午4时;(4)中标通知书11月10日发出。在投标截止时间前,甲、乙、丙三家企业在指定地点提交了投标文件,丁企业在投标截止时间之前通过邮局邮递,10月18日下午4时30分送达;而戊企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。由于时间紧迫,评标委员会成员由业主指定7人组成,其中有技术经济方面专家4人。评标时发现甲企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。经评标委员会认定甲企业的投标为废标。由于剩下两家的报价相等评标委员会建议乙企业降价100万元,乙企业表示同意。10月28日评标委员会提出了书面报告,乙企业为第一中标候选人。11月10日招标人向乙企业发出了中标通知书,并于12月12日签订了书面合同。业主自行决定采取邀请招标方式的做法是否妥当?说明理由。招标文件关于投标保证金的规定是否合法?说明理由。

25.某高层建筑外立面采用隐框玻璃幕墙,幕墙的立柱、横梁和玻璃板块都由加工厂制作。玻璃与铝合金框采用双组分硅酮结构密封胶粘结,玻璃板块安排在专用的注胶间制作,注胶间的温度控制在20~25摄氏度,相对湿度保持在45%以上。玻璃板块打胶完成后,移送到室外养护。养护6d后,即运到现场安装。工程完成后,施工单位提供了玻璃板块注胶记录和玻璃板块安装的隐蔽工程验收记录,提供了注胶过程中蝴蝶试验记录。竣工验收时发现玻璃板块底部没有安装金属托条,经检查施工技术资料,未发现隐框玻璃幕墙玻璃板块安装的隐蔽工程验收记录。 幕墙玻璃板块的安装时间是否正确?说明理由。

26.某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。 经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。 施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

27.某住宅楼,建筑面积12800平方米,地上10层,地下2层。工期为265d。 按《建设工程工程量清单计价规范》有关规定,承包人经过对图纸的详细会审、计算,汇总得到:单方造价为1200元/平方米。用于文明施工费为2.2万元,用于安全教育等费用1.3万元,临时设施费用12.2万元,夜间施工费用6万元,因场地异常狭窄而增加的二次搬运费3.9万元,脚手架费用5.88万元,大型机械设备进出场费及安拆费为17.65万元;模板及支撑费用为17.1万元。招标文件中,业主预留为工程造价的5%,业主自行采购材料50万元。总包服务费10万元,零星工作费2万元。施工单位应交的规费费率为5%,税金费率取3.4%。 请按《建设工程工程量清单计价规范》的有关要求,计算措施项目。

题干: 土建工程地处闹市区,紧邻市主要干道,施工场地狭窄,主体地上22层,地下3层,建筑面积47800平方米,基础开挖深度11.5m,低于地下水位。为了达到以“预防为主”的目的,施工单位加强了施工工序的质量控制。
28. 针对该工程的工序质量检验包括哪些内容?

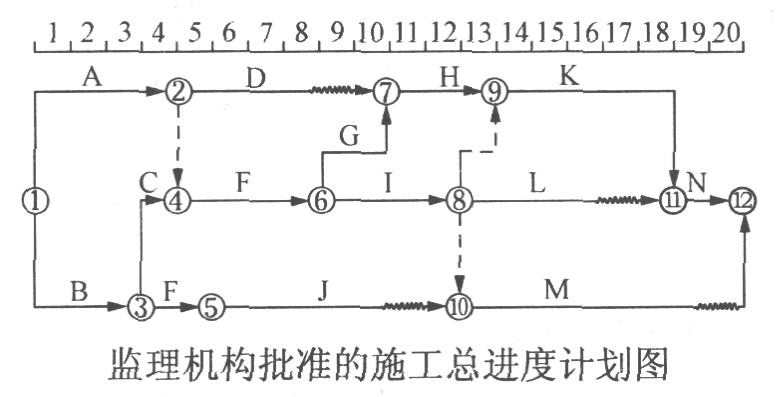

29.施工总承包单位与建设单位于2008年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件: 事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成窝工20工日,1台挖掘机陷入淤泥中。 事件二:3月21日施工总承包单位租赁一台起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。 事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成窝工300工日。 事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。 事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350平方米。会议室墙面采用人造木板装饰,其中细木工板用量600平方米,用量最大的一种人造饰面木板300平方米。 针对事件一到事件三,施工总承包单位及时向建设单位提出了工期和费用索赔。 事件一至事件三中,施工总承包单位可获得的工期和费用索赔各是多少?

30.某一级施工企业近五年陆续承建了某中学砖混结构6层教师宿舍楼一幢(砖基础采用条形基础)、某公司高档写字楼20层框架-剪力墙结构一幢(基础采用了地下连续墙工艺),抗震设防烈度为7度,总建筑面积32860平方米。 简述地下连续墙工程质量检查与检验的内容。

题干: 某装饰公司作为分包商实施某部委办公大楼的装饰装修工程,由于总承包的垂直提升设备急于退场,经监理工程师及总承包方同意,在第6层抢先砌筑完毕一间大会议室后将其设置为临时材料库房,提前将部分装饰装修材料倒运至临时库房存放。同一楼层其他部位此时正进行砌筑与抹灰施工。

库房内楼面上堆放有水泥,由于瓷砖后进场,墙面瓷砖暂放在水泥上;木门套及复合木地板堆置另一侧墙边;吊顶用纸面石膏板整齐码放在木地板上面;墙面漆、木器漆置于库房中央;各种电线电缆置于油漆桶上码放整齐;铝合金窗框最后进场,门边靠墙竖立,玻璃窗扇靠窗框放置。

由于库房刚砌筑完毕,监理工程师提出放置在内的水泥很有可能受潮,对其质量存在疑义,但该批水泥进场时间不长,经查水泥出厂合格证上生产日期,距检查日期正好2个月。
31. 监理提出的水泥质量疑义问题应如何处理?

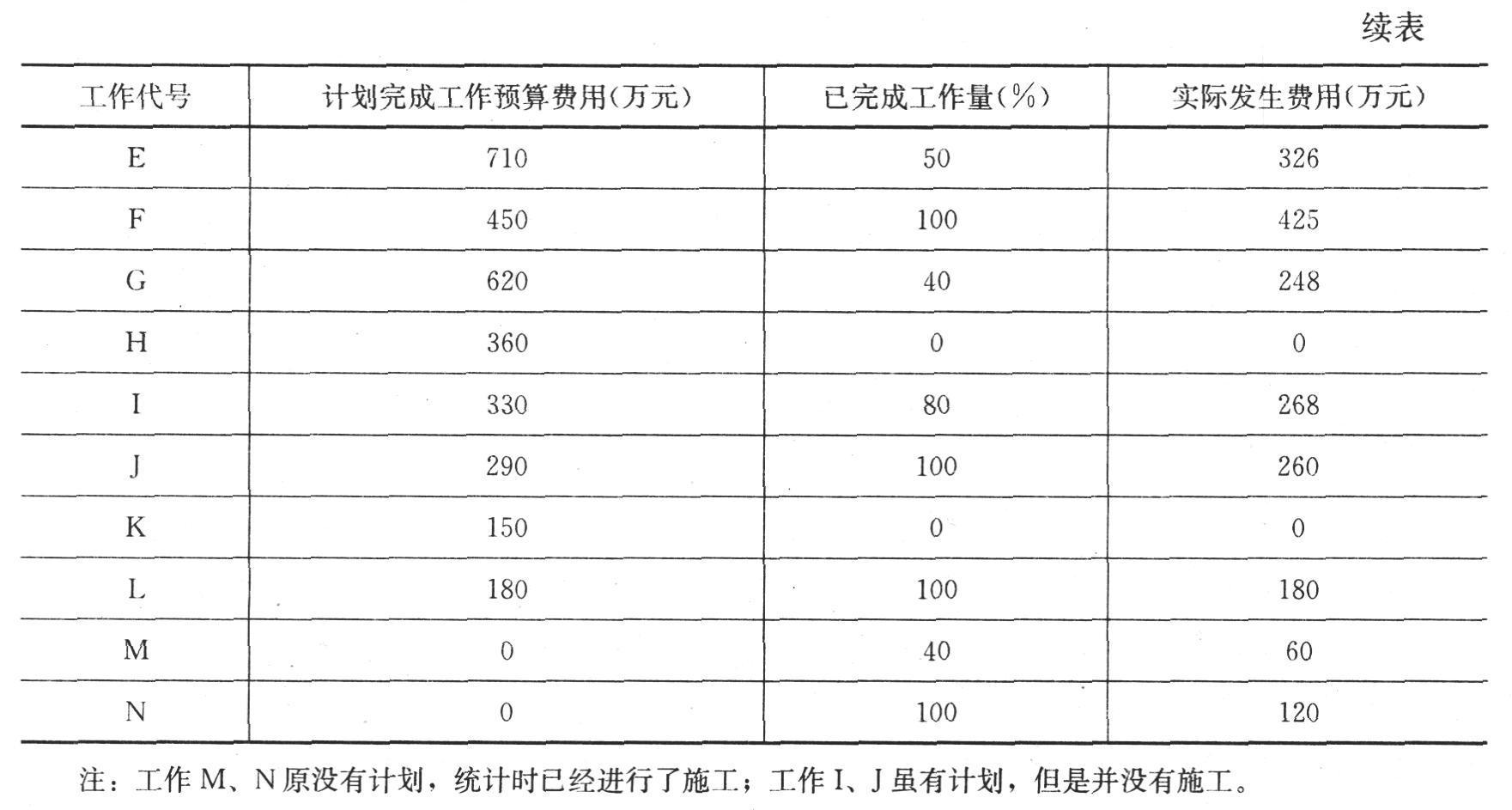

32.某施工项目进展到第15周后,对前14周的工作进行统计检查,有关情况如下表所示。 简述挣值法中三参数(费用值)的代号及含义。

33.某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2 400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1 200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。施工过程中发生以下事件: 事件一:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。 事件二:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2 600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计浇筑完成的150 立方米,混凝土需要拆除,发生拆除费用5.3万元。 问题 1.计算混凝土工程的直接工程费和全费用综合单价。 2.事件一中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。 3.事件二中,该工程混凝土工程量增加到2600立方米,对应的工程结算价款是多少万元? 4.事件二中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。 5.计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)

题干:


某装饰工程公司承接某市区一栋18层的办公大楼装饰工程,现场安排某安全员负责工地的消防安全管理,并做如下安排:



(1)电焊工从事电气设备安装和气焊作业时均要求按有关规定进行操作。



(2)因施工需要搭设了临时建筑,为降低成本就地取材,用木板搭建工人宿舍。



(3)施工材料的存放、保管符合防火安全要求。



(4)现场有明显的防火宣传标志,施工现场严禁吸烟。



(5)使用明火按规定执行,专人看管,人走灭火。



该工程的消防安全管理工作比较到位,在施工全过程中未发生一起火灾。
34.搭设的临时建筑对材料的要求和木板房的要求是什么?

35.某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签定了施工总承包合同。合同约定开工日期为2010年3月1日,工期为302天,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签定了安装分包合同。经总监理工程师批准的施工总进度计划,如图2所示(时间单位:天)。在施工过程中发生了如下事件: 事件一:由于道路没有及时开通,使开工日期推迟到2010年3月4日,并造成施工方经济损失3万元,为此,施工单位于2010年3月10日向监理单位提出延长工期的索赔。 事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12天,为此提出经济补偿与工期的延期。 事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10天,为此甲施工单位向建设单位提出延期10天的申请。 事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24天,费用增加6万元,甲施工单位就此提出工期和费用索赔。 问 题 1.事件一中,监理单位应如何答复?说明理由。 2.事件二中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。 3.事件三中,甲施工单位改进施工工艺应遵循什么审批程序?对甲施工单位的延期申请,监理单位应如何答复?说明理由。 4.事件四中的验收应由谁来组织?监理单位对甲施工单位的索赔要求如何处理?说明理由。乙施工单位可得到的补偿是什么?说明原因。
