题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

题干: 某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12度~15度,结构面内摩擦角为5度,黏聚力为12kPa。边坡加固防护方案如下图所示。
施工单位采用如下图所示的工艺流程组织施工,于4月完成该路段边坡施工。
当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。
1.结合示意图,说明“种植土+种草”有哪几种作用。

题干: 某高速公路隧道施工项目是双洞隧道。其中左洞(起止桩号K3+300~K4+200),右洞(起止桩号K3+250~K4+300)穿越的岩层主要是坚硬岩,岩体较完整,块状或厚层状结构;采用新奥法钻爆施工。两洞口处设有明洞,边坡比较稳定。隧道洞身线路为人字坡。
2.洞身穿越的岩层属于哪一级围岩?

题干: 某施工单位中标承包AB路段双向4车道高速公路交通工程的施工。该路段全长105km,设计速度100km/h,有8个互通式立交,采用封闭式收费,使用非接触式IC卡,全线设8个匝道收费站,收费站监控室有人值守进行收费管理,设一个监控、收费及通信分中心,并且在监控中心值班大厅进行收费和监控的集中监视和控制。收费站(包括车道计算机等)、收费分中心、监控分中心计算机系统都是独立的局域网,并相互连接组成广域网。
该工程在实施中发生如下事件:
事件1:在施工准备阶段,项目部积极组织人员编写了施工组织设计。针对交通工程的特点,在施工组织设计中重点考虑了土建、管道、房建施工进度安排,以及施工顺序及工艺的内容。
事件2:为了争取施工时间,当监控分中心的大屏幕投影机到货后,施工人员马上在现场开箱,并对其规格、数量进行了检查,随即进行了安装。
事件3:在施工中,业主要求承包商完成一个合同中没有的基础施工项目,业主、监理、施工单位三方拟就此协商计价。
事件4:在监控、收费、通信系统的安装和单体测试完成后,随即准备进行系统调试和交工。
3.将本项目的收费系统分成三个测试用的子系统。

4.某年某月某日13时26分,某公路施工危险化学品仓库发生特大爆炸事故。爆炸引起大火,1h后着火区发生第二次强烈爆炸,造成更大范围的火灾。直到6日凌晨5时,才扑灭这场大火。这起事故造成15人死亡,200多人受伤(其中重伤25人),直接经济损失超过2.5亿元。经事故调查,专家组认定仓库违章改做化学危险品仓库以及仓库内化学危险品违章存放是事故的主要原因;仓库4号仓内混存的氧化剂和还原剂接触是事故的直接原因。“8.5”特大爆炸火灾事故是一起严重的责任事故。试分析该仓库存在的危险危害因素有哪些?应采取哪些措施来控制危险危害因素转化为事故?

题干: 某施工企业新近承建一条一级公路沥青混凝土路面工程的施工。企业进场后即组织专业技术人员进行现场勘察、图纸审查、编制施工组织设计方案等施工准备工作。
5.在编制施工组织设计时,如何预防沥青混凝土路面接缝的危害?

题干: 某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m。隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%。隧道进门段为浅埋段,设40m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水,洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:
(1)明洞路堑土石方开挖;
(2)边、仰坡开挖及加固;
(3)修筑坡顶排水系统;
(4)修筑明洞;
(5)回填。
6.按地质条件和按地形划分,背景中所述的隧道属于哪种隧道?按长度划分,左右隧道分别属于哪种隧道?

题干: 某条高速公路全长80km,路段上有6个互通立交,并有1.8km和2.1km的长隧道两座。根据提供的交通量,两个隧道都设计有通风、照明及隧道变电所,并有完整的监控系统及通信系统。该路设有一处监控分中心,能实现隧道变电所无人职守,能和省监控中心实现联网互传信息,以及为运营管理者提供信息。
7.此路的监控系统具有哪些主要功能?

8.某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。(1)确定了现场质量检查控制制度,内容如下:1)工序交接检查:对关键工序或对工程质量有重大影响的工序,要在互检的基础上,组织专职人员进行交接检查,以确保工序合格。2)停工后复工的检查:因处理质量问题或某种原因停工后再复工时,均应检查认可后方可复工。3)巡视检查:对施工操作质量应该进行巡视检查。(2)确定了钻孔桩的质量控制点。内容包括:桩位坐标控制、垂直度控制、清孔质量控制等。桥梁基础钻孔桩的质量控制点还应该有哪些?

题干: 某山岭重丘区高速公路K29+000~K29+800路段进行路基施工,其中K29+000~K29+400为路堑开挖,原地面自然坡度65度~75度,地表1~3m为黏土,下为Ⅴ级岩石,不含水分,施工方拟采用药壶炮爆破法爆破,挖方共计13800立方米,土方2000立方米,石方11800立方米;K29+400~K29+800为山坡路堤填筑,需要填方6000立方米。原地面横坡为1∶4.5,由于上段爆破石料较多,经强度检测,大于20MPa,施工方拟利用石方用水平分层填筑法填筑成土石路堤,土石比例1∶2直接铺筑,松铺厚度50cm,接近设计标高时,改用土方填筑。
9.该工程在土石路堤填筑施工时按含石量确定的松铺厚度是否合适?应如何调整?

题干: 公路工程设计变更,指工程初步设计批准之日起至竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,《公路工程设计变更管理办法》要求各级交通主管部门应当加强对公路工程设计变更活动的监督管理,明确了不同类型公路工程设计变更的具体要求。
10.公路工程设计变更中哪些属于较大设计变更?

11.某高速公路K20+300m处有一座主跨为2×30m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。该桥左侧有一大块空地,拟作为预制场。主要施工要点如下:(1)制作台座。在预制场地上放出台座大样,平整压实后现浇20cm厚C20混凝土,台座上铺钢板底模;(2)外模采用已经使用过的同尺寸板梁的定型钢模板,内模采用木模外包镀锌薄钢板。所有模板试拼合格。(3)在台座上制作钢筋骨架,并按要求系好钢筋保护层垫块,在钢筋骨架制作过程中将波纹管按设计坐标固定在钢筋骨架上。(4)设锚垫块后,先安装端模板,再安装已涂刷脱模剂的外侧钢模,并按要求设置压浆孔和排气孔,报监理工程师检查同意后,吊运混凝土入模。先浇底板混凝土,再安装内模,后浇腹板和顶板,整个过程均用插入式振捣棒振捣密实。混凝土浇筑完成后,按要求养护。(5)预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。千斤顶共2台。在另一工地上校验后才使用一个月,可直接进行张拉控制作业。使用1台千斤顶单端张拉,另一台备用。张拉时千斤顶的作用线必须与预应力轴线重合;张拉时采用伸长量控制、应力作为校核;(6)拆除张拉设备,将孔道冲洗干净,即压注水泥浆。整个压浆过程符合设计规定。孔道压浆操作是否正确?并加以说明。

题干: 某一级公路,全长52.34km,设计车速为lOOkm/h,路面基层采用乳化沥青碎石基层进行施工。该工程的施工单位对基层的施工方法和出现的情况报告如下:
(1)拌和过程是在现场用人工拌制;
(2)施工人员在拌和混合料时的时间为80s;
(3)乳化沥青碎石混合料拌和均匀后,经过一段时间的破乳后,即进行摊铺;
(4)混合料摊铺后,采用轻型筒式压路机进行初压两遍又用5t的轻型压路机进行复压两遍。
12.施工单位拌和混合料的时间是否符合规定?对拌和时间有何要求?

13.某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于起K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500单跨为120m,另一座位于K3+600单跨为110m。招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了AB联合体协议书。AB联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将AB联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。如果,某C桥梁公司的专业资质只有桥梁工程一级,无隧道资质;某D隧道公司的专业资质只有隧道工程一级,无桥梁资质。那么他们组成的CD联合体,因为是不同专业,所以招标人根据规定条件认为CD联合体符合桥梁工程一级和隧道工程一级资质。你认为这种不看联合体协议书只凭表面条件进行认定合理吗?正确吗?为什么?

题干: 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。该工程在施工过程中发生了如下情况:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
(4)桥梁结构施丁阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述情况,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格是监理工程师失职造成的,要求监理单位给予工期和费用索赔。

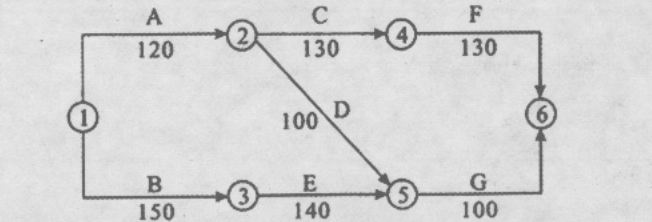

14.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。

题干: 某公路隧道长2400m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,台阶法开挖,复合式衬砌,夹层防水层设计为塑料防水板。洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,导致该段两次冒顶、塌方。隧道施工采用风管式通风。
15.根据背景材料,山岭隧道的洞口施工应该注意什么问题?

题干: 某工程合同总价为2000万元,开工预付款为合同总价的10%。下表是承包人每个月实际支付的工程进度款。根据《公路工程标准施工招标文件》(2009年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回。在达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。”扣回相应的开工预付款。
16.开工预付款金额为多少?

题干: 某施工单位承接了某高速公路路基本合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(一)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(二)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(三)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(四)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000立方米,采用2台装载机(每台作业率720立方米/台班)和6台自卸汽车(每台作业率300立方米/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
17.K20+300~K20+520段路基施工的质量检验,还应实测哪些项目?

18.某段土方填筑路基施工完成之后进行了检测,在用贝克曼梁法进行弯沉测试时步骤如下:(1)在测试路段布置测点,测点在路中线上,并画上标记。(2)将试验车后轮对准测点前约3~5cm处位置上。(3)将弯沉仪插入汽车后轮之间的缝隙处与汽车方向一致,弯沉仪测头置于测点上(轮隙中心后方3~5cm)并安装百分表于弯沉仪的测定杆上,百分表调零,用手指轻轻叩打弯沉仪,检查百分表是否稳定回零。(4)测定者吹哨发令指挥汽车缓缓前进,百分表随路面变形的增加而持续向前转动。当指针转动到最大值时,迅速读取初读数,汽车仍在前进,表针反向回转,待汽车驶出弯沉影响半径(3.0m以上)之后,吹口哨或挥动红旗指挥停车。待表针回转稳定后读取最终读数,汽车行进速度宜为5km/h左右。(5)测得的数字整理计算,求得代表弯沉值。改正上述贝克曼梁法测试步骤中的错误之处。

题干: 某路桥施工企业中标承包某一级公路H合同段的路基施工。其中:K20+000~K21+300为填方路段,路线经过地带为旱地,原地面横坡平缓,该路段填方53000立方米 ; K21+320~K21+700为挖方路段,表面土质为砂性土,下为风化的砂岩,其强度为14MPa左右,该路段挖土方55000立方米,挖石方6100立方米; K21 + 720~K26+000为半填半挖路段,土石方基本平衡。沿线未发现不良地质路段。
19.K20+000~K21+300宜采用的填筑方法是什么?

题干: 某承包商中标一高速公路工程项目,包括一长1200m的隧道和隧道内和隧道两侧收费系统。
施工中发生如下事件:
事件1:该隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名持有钻孔合格证的员工,考核合格后从事爆破作业。同时严格实行安全技术交底制度和上下班交班制度,严防安全事故发生。
事件2:隧道施工中的部分爆破作业安全技术要点如下:
(1)爆破加工房应设在洞口30m以外的安全地点;
(2)爆破后必须经过5分钟通风排烟后,检查人员方可进入工作面,检查有无哑炮及可疑现象,有无残余炸药或雷管,顶端两帮有无松动石块,支护有无损坏与变形等。
(3)装炮时应使用木质炮棍装药,严禁火种,无关人员与机具等均应撤至安全地点;为防止点炮时发生照明中断,爆破工应随身携带手电筒,严禁用明火照明。
事件3:该高速公路收费管理体制为三级。收费系统新扩展了一个系统,其功能包括:
(1)防止不同车辆之间换卡;
(2)防止通行卡流失;
(3)自动放行,提高通行能力,减少通行券投资等。其构成包括:辅助光源、图像采集卡、车牌识别处理器和软件等组成。
20.指出项目部在爆破施工安全管理方面的不当之处,并提出正确做法。

21.平原微丘区某大桥,桥位区地质为:表面层为6m卵石层,以下为软岩层34m。桩基础直径为1000mm,深度为40m。施工单位采用反循环回旋法钻进。具体方法为:将钻机调平对准钻孔,把钻头吊起徐徐放入护筒内,对正桩位,待泥浆输入到孔内一定数量后,开始慢速钻进,当导向部位或钻头全部进入地层后,加速钻进,钻进过程中,采用减压法且始终保持泥浆水头高度高出孔外水位0.6m,每进2~3m,检查孔径、竖直度,钻至一段时间后,有严重坍孔发生,施工人员采用黏质土并掺入3%~5%的水泥砂浆回填,之后马上重新钻孔,钻至20m时,遇软塑黏质土层,发生糊钻,此时,施工人员提升钻头空转一段时间后,再下落,适当放慢速度钻进。钻至30m时遇到坚硬岩石,井架产生晃动,钻杆倾斜,不能进尺,立即终孔。塌孔处理方法是否正确?说明理由。

题干: 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16平方米,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位
在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
22.根据2007年颁布的《生产安全事故报告和调查处理条例》,背景中发生的塌方事故属于什么等级?说明理由。

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
23.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?

题干: 某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路段地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
24.本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。

25.某公路E合同段K10+025~K11+000路段为一高填方路段,最大填土高度16m,原地面坡度1∶4.5,为防止高填方路堤下沉,设计单位在路堤边坡稳定性计算后进行了高填方路堤特殊设计,施工单位严格按照《公路路基施工技术规范》进行施工,施工过程中于K10+750~K10+900遇一软基,经换填处理后再填筑砂类土。该工程于某年某月完工,但使用不久,出现路面裂缝、错台,使路面平整度明显下降,不能满足行车要求。建设单位经分析认为主要是由于高填方路堤下沉造成,另路堤边坡有下滑趋势。查阅设计图纸、施工记录、监理日志,认定原因如下:(1)原地面坡度过陡,施工中挖台阶处理不理想,使得原地面与填料结合部位较薄弱,未能形成整体,造成填料有下滑的趋势。(2)路基填料土质差,部分填料混有泥沼土,路堤出现塑性变形而发生沉陷破坏。(3)路基综合排水设计不完善,路段排水不畅。(4)施工单位施工过程中质量管理和技术管理力度不够、经验欠缺。你认为建设单位认定的高填方路堤沉降的原因是否正确?简单加以评述。

26.某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;第二步,施工单位按要求架设模板;第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;第六步,采用小型机具铺筑法进行摊铺和振捣施工;第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;第八步,按要求进行各类接缝的设置与施工;第九步,按要求进行混凝土的养生;第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。以上施工过程采用的各类施工机械中,请你将不合理的部分改正过来。

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为保证工程施工质量,在施工中做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格控制集料加热温度和混合料的出厂温度;
(3)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(4)压路机采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
27.沥青混合料铺筑试验段的主要目的是什么?

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,该隧道穿越一向斜构造。该隧道全长4279m,最大埋深1049m,单孔隧道净空宽度9.14m,单孔净空高度6.98m。两洞口处设有明洞,边坡较稳定。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)为了获得良好的光面爆破效果,采取了以下措施:
①适当加密辅助眼;
②光面爆破层厚度一般取50~90cm;
③光面爆破的炸药宜采用低猛度、低爆速炸药。在炮眼底部,为了克服底岩石的夹制作用,应改为高爆速炸药。
(2)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10m。
(3)为满足防尘要求,项目部采取了“湿式凿岩标准化、个人防护普遍化”。
(4)施工单位严格按照新奥法施工的程序进行,并对锚喷混凝土的质量进行如下检查:
①喷射混凝土抗压强度检查;
②喷层与围岩粘结情况的检查;③喷层厚度检查。
(5)经过浅埋暗挖段时,加强排水,采用内燃抽水机抽水,优先采用全断面法开挖。
28.第(3)条措施中,隧道防尘措施不完整,请补充。

题干: 某高速公路特大桥主桥全长820m(2×50m+9×80m),为变截面预应力连续箱梁桥,分上下游两幅,每幅单箱单室,顶板宽13m底板宽6.5m,箱梁采用长线法台座预制,缆索吊装,悬臂拼装。
为加强安全管理,项目部在全桥施工过程中建立了安全生产相关制度,实行了安全生产责任制,并对危险性较大工程编制了安全施工专项方案。
为保证工程质量,项目部加强进场材料管理,对钢筋、钢绞线、水泥等重要材严格检测其质量证明书、包装、标志和规格,在工地试验室,对砂卵石等地材严格按规范要求进行试验检测,某次卵石试验中,由于出现记录错误,试验人员立即当场用涂改液涂改更正,并将试验记录按要求保存。

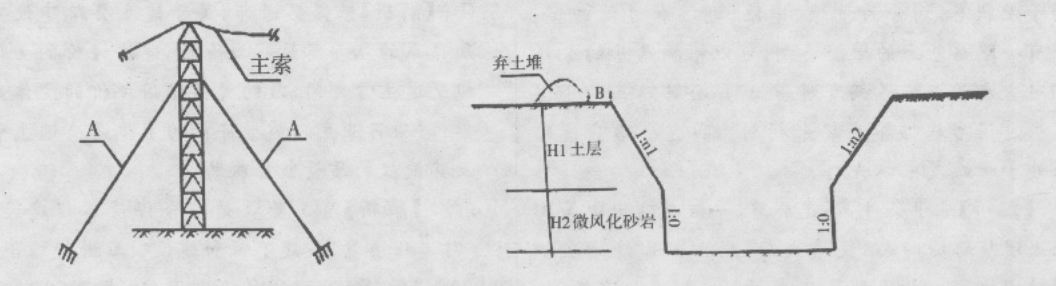

缆索吊装系统主要由塔架、主索(承重索)、起吊索、牵引索、扣索、工作索、天车(滑轮索)、索鞍、锚碇等组成。塔架高度85m,采用钢制万能杆件联接组拼,塔架示意图如下图所示。
主索锚基坑地层及断面示意图如右图所示,基坑开挖完成后混凝土浇筑前突降大雨,基坑出现大面积垮塌,并导致2人受伤,主桥墩柱、盖梁施工完成后,安放支座、现浇主梁0块混凝土,然后吊拼1块箱梁,同时进行墩顶箱梁的临时固结,再依次拼接各梁段。
29.补充对钢绞线还需进行的检查项目,改正对砂卵石地材试验检测记录的错误做法。

30.某高速公路特大桥为变截面预应力混凝土连续钢构桥,其桥跨布置为70m+4×120m+70m,主梁采用箱形截面,墩身为空心墩,墩高50~75m,桥墩采用群桩基础,平均桩长约60m。施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯,悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。3号桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。按高处作业的分级要求,该桥3号桥墩施工属于哪一级?患有哪些疾病的人员不适合在本桥墩作业?该桥墩的作业人员应配备哪些个人安全防护设施?

题干: 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件1:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:
(1)在填筑路堤前,应在填方坡脚以外挖掘排水沟。
(2)选用黏性土作为填料。
(3)路堤分层填筑。每一层表面,应做成1%~2%的排水横坡。当天填筑土层,在第二天早晨碾压。
事件2:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
31.指出背景中项目经理的错误做法,并改正。

32.某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;沥青面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。以下是施工单位所作的计算和施工进度计划横道图:(1)各结构层工作的持续时间计算为底基层60d,基层80d,面层75d。(2)底基层与基层之间逻辑关系STS(开始到开始)搭接关系,搭接时距计算结果为1000/200=5d。(3)基层与面层之间的逻辑关系STS搭接关系,搭接时距计算结果为1200/150=8d,考虑到基层的养生至少7d,所以基层与面层的开始到开始时间间隔为8+7=15d。(4)根据以上计算结果,路面工程的总工期=5+15+75=95d,其施工进度计划横道图表示如下:评价采用2个路面施工队平行施工这种施工组织方式的前提条件和实际效果。

33.某一级公路工程K9+000~K36+000段路面结构形式为:底基层采用填隙碎石、基层采用水泥稳定碎石、面层采用C30水泥混凝土。施工工期安排在某年夏天,日间气温高达36℃,工程任务重、工期紧。路面施工完成后,该项目的施工单位对路面底基层、基层、面层进行了施工质量自检。对填隙碎石底基层检验实测了平整度、纵断高程、宽度、厚度、横坡。对水泥混凝土面层的检验实测了平整度、中线平面偏位、抗滑构造深度等,平整度用平整度仪按全线每车道每200m测1处,中线平面偏位用经纬仪进行检测,每200m测2点,抗滑构造深度用铺砂法进行检测,每200m测1处。检测结果均符合要求。指出施工单位对水泥混凝土面层的检验存在什么问题?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
34.事件三中,水泥稳定碎石基层质量检测评定实测项目是否有错漏?如有错漏请改正。

题干: 某山岭重丘区高速公路K29+000~K29+800路段进行路基施工,其中K29+000~K29+400为路堑开挖,原地面自然坡度65度~75度,地表1~3m为黏土,下为Ⅴ级岩石,不含水分,施工方拟采用药壶炮爆破法爆破,挖方共计13800立方米,土方2000立方米,石方11800立方米;K29+400~K29+800为山坡路堤填筑,需要填方6000立方米。原地面横坡为1∶4.5,由于上段爆破石料较多,经强度检测,大于20MPa,施工方拟利用石方用水平分层填筑法填筑成土石路堤,土石比例1∶2直接铺筑,松铺厚度50cm,接近设计标高时,改用土方填筑。
35.不同路堤填筑的方法有哪些?该工程采用的方法是否合理?

题干: 某公路一级施工企业参与某高速公路路基标段投标工作,企业内部管理规范,制度完善,文件齐全,根据招标文件投标人编制了公路施工预算。顺利中标后组织精干队伍进场,施工期间严格控制质量、进度、成本、安全,认真履行合同,项目完工后项目部按要求编写了工程决算文件。
36.承包人在编制施工定额时应包括哪几个主要方面?

37.某桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m左右。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。钻孔桩的质量控制关键点有哪些?

38.某路桥公司承包了某高速公路标段路面工程的施工任务,在施工过程中,沥青混凝土摊铺机连续发生机械设备事故,导致该标段没有按合同规定的日期完成施工任务。承包工程后,应如何编制施工机械设备计划?

39.某二级公路路基施工由于进度要求必须在冬期进行,项目部要求在做好冬期施工前的各项准备工作的基础上,可以进行以下作业:(1)铲除原地面的草皮,挖掘填方地段的台阶;(2)公路路堤填筑;(3)整修路基边坡;(4)河滩地段可利用冬期水位低,开挖基坑修建防护工程。冬期路基填筑时应该注意哪些问题?

题干: 某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45m2。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。在该隧道施工过程中进行了监控量测。
40.在该隧道施工过程中应进行监控量测,请问隧道的监控量测项目有哪些?

题干: 京沈高速公路为北京到沈阳的高速路,是国家的重点建设项目,其中宝坻一山海关,全长199km,为双向六车道高速公路。
沥青混凝土表面层为SBS改性沥青混凝土。结构为20cm厚石灰稳定土底基层,18cm厚石灰粉煤灰稳定碎石基层,19cm厚水泥稳定碎石基层以及4cm厚沥青混凝土表面层,5cm厚沥青混凝土中面层,6cm沥青混凝土厚底面层。
工程质量检验结果:在两标段的施工过程中,经监理抽验的合格率等各项指标均达到优良标准,压实度的合格率达到100%,平整度均方差达到0.5~0.6,一次交验合格率达到100%。受到业主和监理的好评。
41.凭经验判断,该公路的设计年限为多少?设计年限内累计标准轴次是多少?

题干: 某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:
第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;
第二步,施工单位按要求架设模板;
第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;
第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;
第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第六步,采用小型机具铺筑法进行摊铺和振捣施工;
第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;
第八步,按要求进行各类接缝的设置与施工;
第九步,按要求进行混凝土的养生;
第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
42.除水泥混凝土抗压强度试验以外,还应该进行什么试验?
