2025年04月01日二级建造师水利工程建造师案例题33

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

1.某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。混凝土坝的施工质量控制要点是什么?

题干: 某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
2.建设单位指定水泥的规格、型号是否合理?为什么?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
3.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位覆盖进行下一道工序的施工?

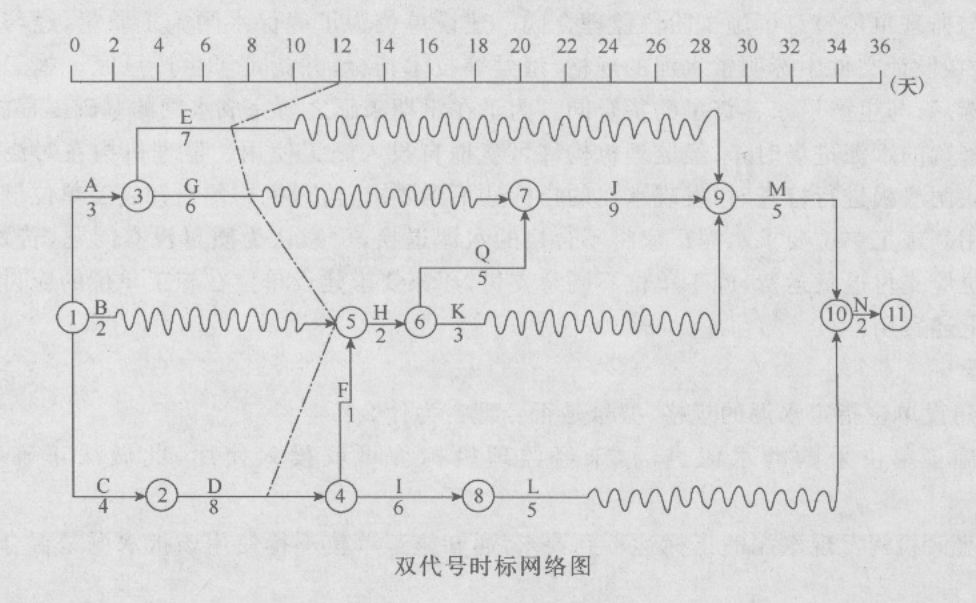

题干: 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图如下图所示。
施工过程中发生如下事件:
事件1:项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。

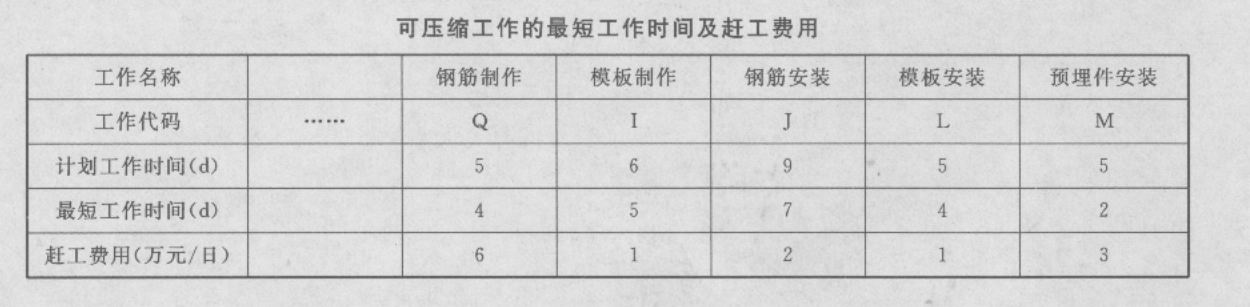

事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见下表。
4.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
5.如果采用施工总承包模式,电站土建施工单位是否需要对基础处理和机电安装施工单位的施工质量进行检查验收?为什么?

6.某堤防工程,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万立方米,单价为10元/立方米;砌石10万立方米,单价为40元/立方米。 (1)合同中的有关情况为: ①合同开工日期为9月20日。 ②工程量清单中单项工程量的变化超过20%按变更处理。 ③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500立方米/天 的需要。 ④工程施工计划为先填筑,填筑全部完成后再进行砌石施工。 ⑤合同约定每年10月1日至3日为休息日,承包人不得安排施工。 (2)在合同执行过程中: ①在土方施工中,由于以下原因引起停工: 事件1:合同规定发包人移交施工场地的时间为当年10月3日,由于发包人原因,实际移交时间延误到10月8日晚。 事件2:10月6日至15日因不可抗力事件,工程全部暂停施工。 事件3:10月28日至11月2日,承包人的施工设备发生故障,主体施工发生施工暂停。承包人设备停产一天的损失为1万元,人工费需8000元。 ②土方填筑实际完成300万立方米,经合同双方协商,对超过合同规定百分比的工程量,单价增加了3元/立方米;土方填筑工程量的增加未延长填筑作业天数。 ③工程施工中,承包人在发包人指定的采石场地开采了5万立方米后,该采石场再无石材可采。监理人指示承包人自行寻找采石场。 承包人另寻采石场发生合理费用支出5000元。新采石场距工程现场30km,石料运输运距每增加1km,运费增加1元/立方米。采石场变更后,由于运距增加,运输能力有限,每天只能运输400立方米,监理人同意延长工期。采石场变更后,造成施工设备利用率不足并延长工作天数,合同双方协商从使用新料场开始,按照2000元/天补偿承包人的损失。 ④工程延期中,承包人管理费、保险费、保函费等损失为5000元/天。 试分析确定承包人应获准的工程延期天数。

题干: 某水闸工程施工招标投标及合同管理过程中,发生如下事件:

事件1:该工程可行性研究报告批准后立即进行施工招标。

事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。

事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。

事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。

事件5:合同部分条款如下:

(1)计划施工工期3个月,自合同签订次月起起算。合同工程量及单价如下表。

(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。

(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。
7.按事件5所给的条件,合同金额为多少?发包人应支付的工程预付款为多少?应扣留的保留金总额为多少?

8.    某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。     根据《水利系统文明建设工地考核标准》的规定,工程建设管理水平考核包括哪些方面的主要内容?

题干: 某水电站工程,经批准的施工进度计划网络图如下图所示:[006-002-005-000-9787113157326-image/006-002-005-000-9787113157326-010-001.jpg]
施工中发生了以下事件:
事件1:A工作因设计变更停工10 d;
事件2:B工作因施工质量问题返工,延长工期7 d;
事件3:E工作因建设单位供料延期,推迟3d施工;
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。

在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见下表:
9.本工程计划总工期和实际总工期各为多少天?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
10.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位覆盅进行下一道工序的施工?

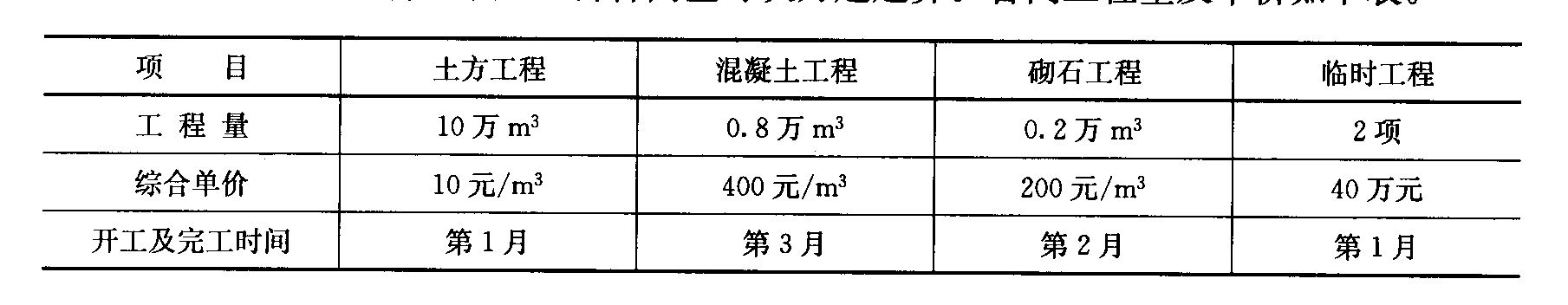

题干: 某泵站工程依据《水利工程设计概(估)算编制规定》(水总[2002]116号)编制初步设计概算。
11.将下表中项目或费用按其性质在对应栏内打“√”。

题干: 某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:

事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。

事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。

事件3:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1: 2.5改为1:2。

事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;原材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。

事件5:该工程项目单元工程质量评定表由监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法人主持。
12.简要分析事件2中存在的问题及理由。

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
13.根据《水利系统文明建设工地考核标准》的规定,工程建设管理水平考核包括哪些主要内容?

题干: 某水闸工程,在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议;
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司;
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告;
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220 V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
14.补充协议的约定是否合法?说明理由。

15.某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/立方米,土方工程量估计为22000立方米;混凝土工程量估算为1800立方米,单价为320元/立方米;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为 3500立方米,混凝土工程量为200立方米。 该项工程的工期是多少个月?在施工中应重点控制哪些工作?为什么?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
16.A单位安全施工考核能否通过?为什么?

题干:

    某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。

   项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。

项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司对报名单位的资质条件、业绩进行资格审查。

   开标后发生的事件如下:

事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。

事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。

事件3:C投标人投标保函有效期为70天。

事件4:D投标人投标文件的投标函盖有企业及其洼定代表人的印章,但没有加盖项目负责人的印章。

事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。

事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。

事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
17.    该项目中标人应为哪一家?合同价为多少?

题干:

某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。

合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。

实施过程中,发生如下事件:

事件1:总承包商于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至6日才开工,总承包商要求工期顺延5天。

事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。

事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。

事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功用于本工程,总承包商要求此项试验费由业主支付。

事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。

事件6:监理工程师检查防渗工程,发现止水带安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。

事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。

事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
18.在事件2中,总承包商的做法对否?为什么?

19.      (二)      某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。     工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,基中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”     [问题](二)

题干: 发包人与承包人签订堤防加固项目的施工合同,主要内容为堤身加固和穿堤涵洞拆除重建。为保证项目按期完成,将堤身划分成2个区段组织流水施工,项目部拟定的初始施工进度计划如下图所示(单位:d)。
在实施中发生如下事件:
事件1:项目部在审查初始的施工进度计划时,提出了优化方案,即按先“Ⅱ堤段”、后“I堤段”顺序组织施工,其他工作逻辑关系不变,各项工作持续时间不变,新计划已获监理单位批准并按其组织施工。
事件2:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5d完成。
事件3:质检时发现I段砌石存在通缝、叠砌和浮塞现象,需返工处理,故推迟3d完成。
事件4:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
20.根据事件1,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。

题干: 某水库枢纽工程主要由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了ABC三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有25个点不合格。其中检测A班组30个点,有5个不合格点;检测B班组30个点,有13个不合格点;检测C班组30个点,有7个不合格点。
21.在①羊脚碾;②振动平碾;③气胎碾;④夯板;⑤振动羊脚碾等机械中,适用于该大坝填筑作业的压实机械有哪些?

题干: 背景资料:
某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
22.建设单位指定水泥的规格、型号是否合理?为什么?

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:情况1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12 m高的脚手架上踩空直接坠地死亡。情况2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。情况3:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
23.根据施工安全生产管理的有关规定,该企业安全生产检查的主要内容是什么?

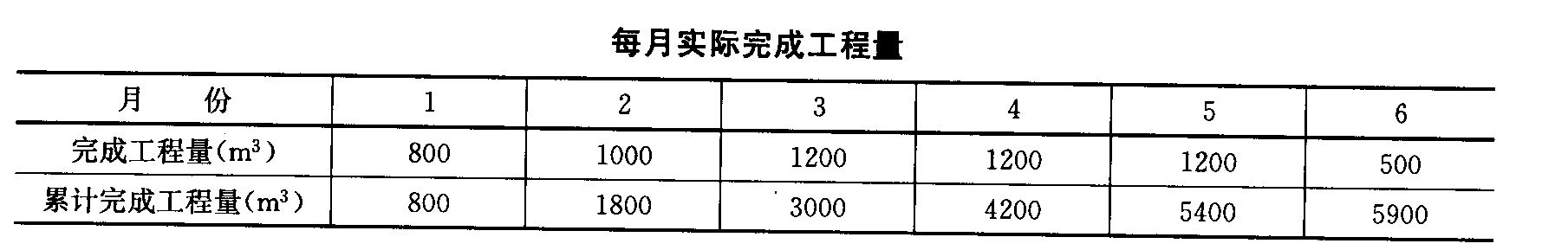

24.                                                                    (二)     某工程项目施工合同于2007年12月签订,约定的合同工期为20个月,2008年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图1-1所示),并经专业监理工程师审核批准。     该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量如表1-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。          表1-1   各工作计划工程量和实际工程量 工作 A B C D E F G H 计划工程量(m3) 8600 9000 5400 10000 5200 6200 1000 3600 实际工程量(m3) 8600 9000 5400 9200 5000 5800 1000 5000 合同约定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表1-2所示。表1-2 各月的混凝土结构工程价格指数 时间 2007年12月 2008年1月 2008年2月 2008年3月 2008年4月 2008年5月 2008年6月 2008年7月 2008年8月 2008年9月 混凝土结构工程价格指数(%) 100 115 105 110 115 110 110 120 110 110      施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。     [问题]工作ABCDEFGH计划工程量(m3)860090005400100005200620010003600实际工程量(m3)86009000540092005000580010005000时间2007年12月2008年1月2008年2月2008年3月2008年4月2008年5月2008年6月2008年7月2008年8月2008年9月混凝土结构工程价格指数(%)100115105110115110110120110110

25.某堤防除险加固工程依据《堤防和疏浚工程旌工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。经监理单位批准的施工进度计划如图所示(假定各项工作均衡施工)。在施工过程中发生了如下事件:事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 d运抵现场。事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5 d完成。事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6 d完成。事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。事件1中,指出招标人拒绝投标人D参加该项目施工投标是否合理,并简述理由。

题干:     在某水利工程施工工地,施工单位根据施工需要兴建的临时办公用房是一座四层砖混建筑物。第一层楼的一端是车间,另一端为原材料库房,库房内存放了木材、海绵和油漆等物品。车间与原材料库房用铁栅栏和木板隔离。搭在铁栅栏上的电线没有采用绝缘管穿管绝缘,原材料库房电闸的保险丝用两根铁丝替代。第二层楼是包装、检验车间及办公室。第三层楼为成品库。第四层楼为职工宿舍。由于原材料库房电线短路产生火花引燃库房内的易燃物,发生了火灾爆炸事故,导致17人死亡,20人受伤,直接经济损失80多万元。
26.    事故调查组应由哪些部门组成?调查组的主要职责是什么?

27.                                                                                    (二)     某地新建一水库,其库容为3亿立方米,土石坝坝高75m。批准项目概算中的土坝工程概算为1亿元。土坝工程施工招标工作实际完成情况如表8-2。     表8-2 土坝工程施工招标工作实际完成情况表 工作序号 (一) (二) (三) (四) (五) 时间 2006.5.25 2006.6.5~9(5个工作日) 2006.6.10 2006.6.11 2006.6.27 工作内容 在《中国采购与招标网》上发布招标公告 发售招标文件,投标人A、B、C、D、E购买了招标文件 仅组织投标人A、B、C踏勘现场 电话通知删除招标文件中坝前护坡内容 上午9:00投标截止:上午10:00组织开标,投标人A、B、C、D、E参加 根据《水利水电土建工程施工合同条件》(GF—2000—0208),发包人与投标人A签订施工合同。其中第一坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。列入合同文件的投标辅助资料有如下内容(见表8-3)。表8-3 列入合同文件的投标辅助资料表 填筑方法 土的级别 运距(m) 直接费(元/时) 说明 2.75m3铲运机 Ⅲ 300 5.3 1.单价-二直接费×综合系数,综合系数取1.34 2.土的级别调整时,单价须调整,调整系数为:Ⅰ、Ⅱ类土0.91,Ⅳ类土1.09 Ⅲ 400 6.4 Ⅲ 500 7.5 1m3挖掘机配 5T自卸汽车 Ⅲ 1000 8.7 Ⅲ 2000 10.8      工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。     [问题]工作序号(一)(二)(三)(四)(五)时间2006.5.252006.6.5~9(5个工作日)2006.6.102006.6.112006.6.27工作内容在《中国采购与招标网》上发布招标公告发售招标文件,投标人A、B、C、D、E购买了招标文件仅组织投标人A、B、C踏勘现场电话通知删除招标文件中坝前护坡内容上午9:00投标截止:上午10:00组织开标,投标人A、B、C、D、E参加填筑方法土的级别运距(m)直接费(元/时)说明2.75m3铲运机Ⅲ3005.31.单价-二直接费×综合系数,综合系数取1.342.土的级别调整时,单价须调整,调整系数为:Ⅰ、Ⅱ类土0.91,Ⅳ类土1.09Ⅲ4006.4Ⅲ5007.51m3挖掘机配5T自卸汽车Ⅲ10008.7Ⅲ200010.8

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”
28.大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:

(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;

(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;

(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);

(4)每月签发付款最低金额为15万元;

(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。

承包商每月实际完成并经签证确认的工程量见下表。
29. 估算合同总价为多少?

题干: 某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000元/d,逾期完工违约金为10000元/d。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10d运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5d完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6d完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。
事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。
30.分别分析事件1、事件2、事件3、事件4对工期的影响。

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:
情况一:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12 m高的脚手架上踩空直接坠地死亡。
情况二:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
情况三:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
31.根据《水利工程建设重大质量与安全事故应急预案》的规定,说明情况一中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。

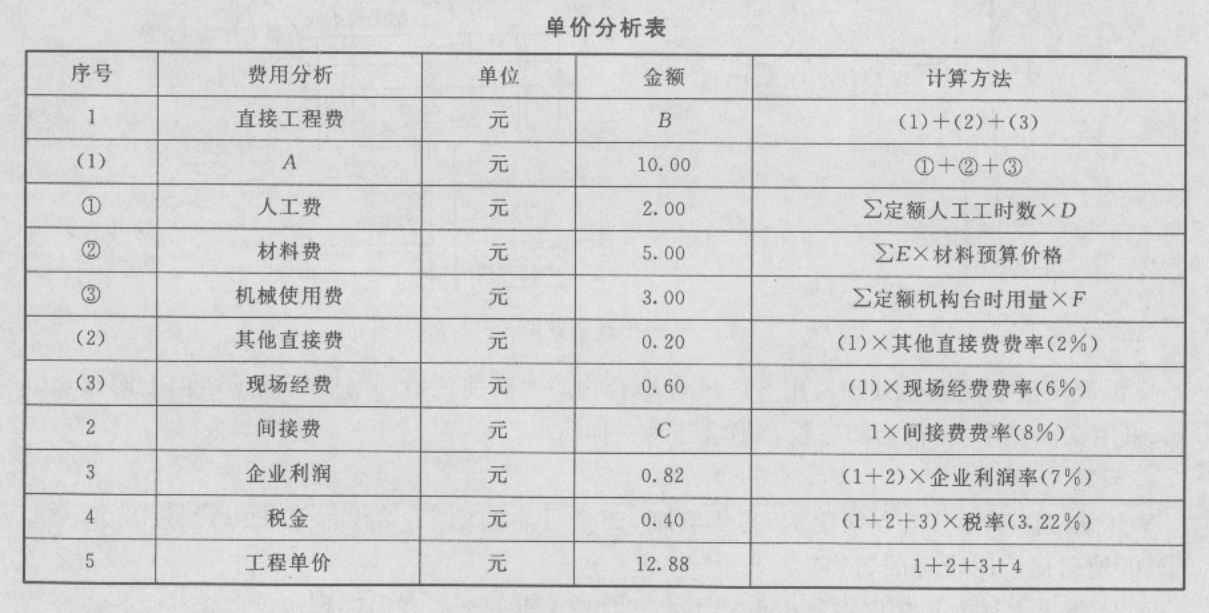

招标文件完善后进行看发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标、该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析见下表。
32.专家甲、乙、丙、丁、戊中,哪些专家的建议不可采纳?并说明理由。

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
33.该大坝混凝土采用平浇法施工,在某仓混凝土施工中出现了冷缝,作为项目经理,请你分析冷缝发生的原因,并提出可能的处理和预防措施。
