2025年04月05日一级建造师机电工程建造师案例题42

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,依要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。指出电梯安装工程监督检验过程中不正确之处,并予以纠正。

2.A施工单位总包一炼钢厂项目,其中的连铸安装工程分包给B安装公司,该公司及时组建了项目部,项目部在组织施工过程中发生以下情况: 情况一:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排除风机安装工程、电气安装工程、自动化仪表安装工程等。 情况二:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。 情况三:施工过程中,因业主提供的蒸汽排除风机晚到一个月,B公司向业主提出了索赔,被业主拒绝。 情况四:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。 情况五:施工合同按《建设工程质量管理条例》规定签订了在正常使用条件下的最低保修期限。 该工程生产线在正常运行4年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。 技术人员对班组施工方案交底的内容是否正确?简述理由。

3.在某机电工程项目公开招标中,评标委员会由5人组成,其中当地建设行政管理部门的招标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。评标时发现,B施工单位投标报价明显低于其他投标单位的报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目经理机构通报了火灾损失情况:工程本身损失150万元;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后,G施工单位因此停工5天,造成其他施工机械闲置损失费2万元,预计因火灾导致工程清理、修复费用200万元。损失情况经项目监理机构审核属实。判别B,D,F,H四家施工单位的投标是否为有效标,并说明理由。

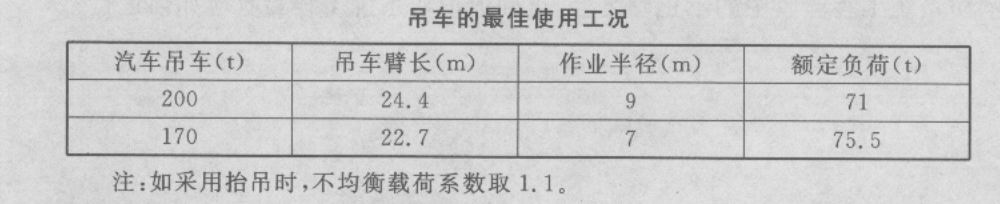

题干: 某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车吊各一台,200t、170t汽车吊吊索具重量均为2t。由于现场条件限制,两台吊车的最佳使用工况见下表。
项目技术负责人组织编制了吊装方案并经项目经理审核、批准。
4.选择现场合适的汽车吊车完成燃气轮机的吊装任务,并作荷载核算。

题干: 某机电施工单位承接一项炼油厂的塔体群安装工程,工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。其中最高塔体为42m;最重塔体102t。合同工期为三个月,合同约定:如果合同工期违约每一天应罚10000元,如每提前一天奖励5000元。

该项目部对承建工程内容进行分析,认为工程重点应是各类塔体吊装就位,为此制定了两套塔体吊装方案。第一套方案采用桅杆式起重机吊装,经测算施工时间需要50天,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;第二套方案采用两台100t汽车式起重机抬吊,但需要市场租赁,其租赁费10000元/(日·台),经测算现场共需16天,而人工费可降低70%,其他费用可降低30%。

该项目部注重项目成本各阶段的控制,重点突出、吊装方案选取得当,因此该工程项目提前8天完成全部施工任务。
5.项目部对该工程应编制哪些类型的施工组织设计?

6.A安装工程公司承担了某合资公司的冲压车间机电设备安装工程建设,其中机电设备安装的核心部分是1台万吨水压机的安装。液压系统压力为2.5MPa。由于工期较紧,A公司将部分工程分包给了B公司。A,B公司均有资质施工,管道和管件均由业主提供。施工完毕,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经过A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0摄氏度~8摄氏度,B公司有2名焊工合格证已过期。 A安装公司在施工前针对水压机安装应编制施工组织总设计,简述编制施工组织总设计的主要内容。

题干: 某施工单位通过公开招标方式中标了某外资企业一新建的大型机电安装工程项目,并与业主签订了施工总承包合同。

事件一:投标人在投标阶段,根据招标文件所提供的施工图纸核对工程量清单,发现招标人提供的工程量清单中的工程量与招标图纸存在较大差异。

事件二:虽然本招标工程风险大,但由于某施工单位目前施工任务严重不足,因此在投标决策上采用了风险标的投标策略。

事件三:合同规定机电设备安装采用现行国家标准,但业主在施工阶段提出要采用国外标准,由于国外标准比国内标准要求高,因此施工单位及时提出了索赔要求。
7.如何充分利用合同条款进行风险回避?

题干: 某安装公司承包一演艺中心的空调工程,演艺中心地处江边(距离江边100m),空调工程设备材料:双工况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700)公称压力1.6MPa、空调水管(DN20~DN700)、风管、风阀及配件(卡箍、法兰)等由安装公司订立采购合同。
安装公司进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施工方法,并明确了施工方法的内容。江水热源泵机组需用江水冷却,需敷设DN700冷却水管至江边,DN700冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给A专业公司施工,空调水管需化学清洗并镀膜,分包给B专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施工。
按施工进度计划,安装公司及时与供货厂商联系,使设备材料运到现场时间与施工进度配合,以满足施工进度要求。设备材料到达施工现场,按规定对设备材料进行检验,其中对阀门重点检验,空调工程按施工程序实施,空调设备安装后,进行管道、风管及配件安装调试,空调工程按要求完工。
8.安装公司项目部在履行设备采购合同时主要有哪些环节?

9.某施工单位承担一机电工程项目安装任务。开工之前施工单位提交了施工进度网络计划,如图所示。在上述计划中,工作E与工作G共用一台200t履带吊车作业(其他工作不使用),E、G两工序不能同时或交叉进行施工。履带吊车到达现场后需要2天时间进行组装才能达到吊装条件。在施工过程中,由于建设单位改变设计,使工作B推迟10天,其他工作作业持续时间不变。 完成工作E与工作G的吊装作业是否能做到连续作业,闲置台班是多少(按1天1个台班计)?说明理由。如果发生闲置,违背了施工机械管理的哪些原则?

题干: 某项目部总承包了一个制药车间的全部机电安装工程,除土建分包外,工程包括有机械设备安装、工艺管道安装、常压容器安装、电气安装、自动化仪表安装和给水排水安装等。其中管道3500m(其中DN100以上的蒸气管道500m);设备有85台套/65t;非标制作23台/52t;室内洁净度为N7级。施工中,关键设备反应釜因焊接施工措施不当导致内搪的玻璃涂层发生严重灼伤,形成质量问题。

工程竣工验收投入使用后,计算机房由甲供的风机盘管的冷冻水柔性接管发生断裂现象而漏水,施工单位采用新型柔性接管返修。
10.施工单位采用新型柔性接管返修运行正常后,应进行什么性质的回访?为什么?

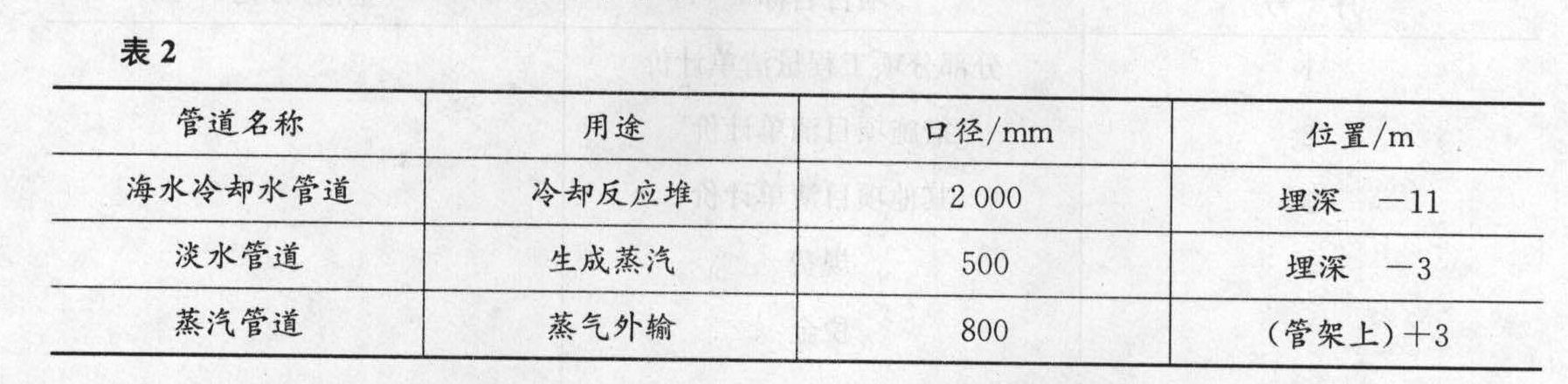

11.中核集团华东机电安装公司承担了东南沿海的匀平港核电厂海水冷却水管道、外输蒸汽管道的施工项目,管道连接采用焊接方式,如表2所示。施工区域几乎都在软土上,当地渔民担心该工程会影响他们的海水养殖业。施工高峰期恰在7-9月,中长期天气水文预报显示将会遇到3次风暴潮总会合。三条管道都沿进出厂区的大道同一侧平行施工,相互间距在5~10 m以内,海水冷却水管道经过滩涂区域将采用沉井加顶管工艺进行施工。问题:1.请写出三条管路焊接铺设作业正确的施工顺序。2.在海水冷却水管道施工时,还要做哪种专项施工方案?程序如何进行?3.该工程项目管理受外部环境因素的影响有哪些?4.在背景材料给定的条件下,管架上蒸汽外输管道在拼装焊接工作时用到的汽车式起重机发生了倾覆,应如何解决?起重机械失稳的原因和预防措施是什么?

题干: A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(如下图所示)。
附加说明:
(1)配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;
(2)试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
12.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?

题干: 某煤炭企业,为充分利用自己的资源优势,经合法的报批程序,在自己一大型煤矿附近建设一座大型火力发电厂。用施工总承包的方式进行邀请招投标。由于涉及电力行业,业主邀请A、B等五家具有电力一级施工总承包资质的企业参加投标。因为设计施工图纸尚未提交业主,招标报价是按初步设计估算的各专业工程量和各投标商自报的单价计算投标工程总价,单价和总价同时列表填报。工程结算以实际发生工程量乘以中标单价进行。
A单位购得标书后经分析,煤粉制备车间钢结构厂房设计估量偏大,发电车间混凝土量设计估算偏小。A单位以施工火力发电厂为主,尤其对发电机组的施工有独特的优势,业绩丰厚,近三年曾获两项类似工程鲁班奖。投标书编制比较顺利。
B单位虽有资格,但除煤粉制备车间业绩较好外,其他业绩均不如其他单位,经分析对手,估计报价总价相差不多。为确保中标,在临投标前半小时,B单位突然降价,比其他单位低出许多,但仍在成本范围内。
投标后经评委对技术标、商务标综合评分,A单位中标。
合同签订后,A单位经业主同意,将煤粉制备车间的钢结构制安和机电安装工程以A单位投标时的报价单价并以单价包干形式收取5%管理费分包给了B单位,并签订了分包合同
13.施工总承包包括哪些内容?

14.某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至9月,与造价相关的合同内容有:

题干:

某变压器厂装配车间为全钢结构厂房,跨度为28m,长180m,轨道中心跨距为22m,轨道顶标高22.5m。某安装公司承接了一台160/40t桥式起重机安装工程,起重机自重175.8t,安装工期15天。为了确定能保证安全可靠、保证工期、降低成本的吊装方案,已初选出用汽车吊吊主梁分片吊装方案和用扒杆吊装方案。根据调查资料和该公司实践经验及该公司租用大型汽车吊的实际情况,已定出各评价的权重及方案的评分值见下表。

[up2015/abc9f055ae5-bbae-46d5-a3e6-c330b7e7b6e4.jpg]

15.对施工方案进行技术经济比较包括哪些内容?

16.某机电工程公司承接了有两条同样的工艺生产线的中成药制药厂建设项目,其合同约定设备由建设单位自行采购,在安装过程中发现6台萃取罐中作为备用的1台因途中运输不慎,内衬玻璃涂层破损,现场检验后将其退回制造厂重做。但由于其制造工艺复杂,要在完工后3个月才能进场。对此该机电工程公司向建设单位提出甩项办理竣工验收,同时承诺备用罐进场3天内立即组织人员无偿返回安装配管连接,使之处于良好的备用状态,这样既可以避免人员及机械窝工及闲置,也可以减少经济损失。建设单位经再三斟酌后决定同意该机电工程公司的建议,随后组织验收委员会并邀请生产单位、施工单位、勘察设计单位参加竣工验收工作,以竣工验收依据文件为标准着手对立项审批文件、工艺设计图纸和施工设计图纸、各类工程合同及重要设备物资采购合同、有关机电工程建设的财务报表等工程资料进行了审阅,直至整个验收通过。 阐述建设单位同意甩项办理竣工验收的理由。

17.某施工单位承包了某汽车厂扩建底盘车间内的机电设备安装工程,工程范围有:桥式起重机安装、车间内通风管安装、动力电气线路安装和车间外一大型热交换器的安装。桥式起重机安装高度20 m,通风空调风管和消防管道安装标高为26 m,通风空调风管在现场制作,电气线路敷设于电缆沟内,并与该厂变配电房的指定配电柜相接。进场时,土建工程已完工,为了不影响该厂生产施工全过程不允许停电。施工单位项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。问题:1.该工程项目的危险源有哪些?同时请指明其来自何处。2.项目部制定的安全技术措施是否完善?如不完善,还应制定哪些安全技术措施?3.起重机的吊装方案何时交底?谁向谁交底?交底包括哪些内容?4.试指出该项目工程中所需的特种作业人员有哪些。

18.某施工单位采用PC(采购加施工)方式与建设单位签订了一项机电工程项目安装承包合同,合同价格2660万元,合同工期8个月。合同约定,工程预付款为合同总价的25%,工程进度款按月支付,支付比例为该月实际完成工程实物量的合同价格的90%,支付时间为第二个月初。从第3个月(按第2个月的完成量支付)开始扣减预付款,扣减比例为所支付进度款的30%。 施工单位项目部编制了进度控制计划,前3个月完成的工程量分别为180万元、270万元和330万元。在计算并核实材料用量的基础上,项目部编制了材料采购计划,预测钢材采购总费用支出为1390万元。施工单位与材料供应商签订了钢材采购协议,协议约定,钢材采购按钢材总量的35%、45%、20%,在工程开工的第1、4、6个月月初分3次进货。钢材费用有2种支付方式:第一种:在钢材采购协议生效时一次支付全部采购费用;第二种:钢材采购费用分次支付,即在每次钢材到达现场验收后支付。但钢材供应商在制订钢材采购协议时要求,采用第二种方式,应按钢材进货时的实际市价调整货款。 项目部推行目标成本管理,对钢材采购费用进行了预测。若采用第一种方式,项目部计划将预付款60%用于支付钢材采购费用,不足部分采用银行贷款,并在第6个月初付清银行贷款的本息。若采用第二种方式,项目部计划将预付款的40%和1~3个月的进度款总和的30%分别用于支付第一、第二批钢材采购费用,不足部分采用银行贷款,第6个月初全部付清第三次钢材采购费用和银行贷款的本息。根据与银行联系,银行贷款月利率为5.6‰(按月计复利)。项目部对两种支付方式的实际支出进行了计算和比较。 为完成1台大型设备吊装,原施工方案采用1台250t履带吊车,现场使用时间为10天。吊车进场费、租赁台班费预测需38万元。项目部现有1台150t履带吊车在现场施工作业。项目部修改吊装方案,在设备吊装使用时间段另行租赁1台200t汽车式吊车和150t履带吊车配合完成该大型设备吊装。200t汽车式吊车台班费为2.2万元/台班,在现场作业10天,无进出场费用,150t履带吊车按内部台班费用收取,为0.7万元/台班。 分析施工单位项目部按背景的分次进货、钢材到达后支付(即分次支付)钢材采购费用方式的可行条件。

题干: 广州市某造价工程师A接受本市某机电安装总承包企业G的委托对企业在当地投标的一项工程进行工程量清单计价进行审核。企业提供了该工程的工程量清单和一套完整的施工图纸以及招标文件中关于工程量计算规则及清单项目编制规划,其中有一项规定是:清单内所列工程量允许按施工图实际工程量调整。已知某分项工程量为a=50,单位t。人工费用单价为B=1000元/t,材料费单价为C=5000元/t,机械费为D=15000元。间接费率为10%,利润率为6%,风险费率为间接费的5%,税率为3.41%。间接费和利润的计费基数为人工费。B企业经过分析后发现虽然这个项目的工程承包难度较大,但中标后的盈利也丰厚。为了避免对技术上难度较大的问题解决得不好而导致企业将来受损,B单位经过精心准备,参与了投标并最终中标。
19.投标企业提供的工程量清单是企业自己编制的吗?招投标单位应如何对待这份清单?为什么?

题干: 某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括增加净化空调系统工程;将原计划总工期20个月改为18个月。总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。
消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。
电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。
20.业主与总承包公司签订合同时哪些做法违反法律规定,法律依据是什么?

题干: 某建设工程分部工程项目,业主与承包商签订了施工承包合同,该工程估算工程量为5500立方米,合同工期6个月,综合单价为167.7元/立方米。合同中有关付款条款如下:

1.开工前业主向承包商支付估算合同总价的20%的工程预付款;

2.保修金从第一个月起,从工程款中按5%扣除,扣到最后一个月扣完;

3.当累计实际完成工程量超过估算工程量的10%以上,可对超出10%的部分工程量的综合单价进行调整,调价系数为0.9;

4.每月签发付款最低金额为15万元;

5.工程预付款从承包商获得工程款累计超过估算合同额的30%以后的下个月起扣,扣至第5个月均摊扣除。

承包商每月完成并经监理工程师签认的工程量如表1所示。
21. 每月的工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

题干: A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(图1)。

附加说明:
1.配管包括机泵本体配管25天,塔器本体配管20天,塔机间连接配管15天;
2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15天的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
22.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

题干: 某炼钢厂建设工程项目,主要工程内容包括办公大楼建设,电炉、除尘装置、冷却水系统、变电所及厂区电气、锅炉等机电安装工程。质量验收执行《建筑工程施工质量验收统一标准》GB50300和《工业安装工程质量检验评定统一标准》GB50252。施工单位将电炉安装工程、除尘装置安装工程划归为单位工程进行管理,其中电炉安装工程质量验收评定为优良。
23.本案例电炉安装工程具备什么条件,质量验收才能评定为优良?

24.某施工单位承建一炼油厂机电安装工程,室外罐塔群组立完成,并已做好设备就位施工记录,管道安装专业队在预制厂按图预制两塔间的下降管,为使预制准确,进行实地几何尺寸测量,发现有一塔的短管法兰扭转偏向,立即通知预制厂返修;吊装作业时,塔周的脚手架完好,但脚手板大部分被设备安装专业队移至另一罐塔群使用;下降管吊装就位后专业队自行拆除罐塔群的全部脚手架。 管道安装专业队自行拆除全部脚手架,哪个环节协调可能失控?

25.石化公司A为了管理方便由设备安装厂商C与压力容器制造厂B签订了一个合同,委托B公司加工一个容积为2300立方米的球罐,重50t。 金属容器内焊接应如何拟定对环境因素的控制措施?

题干: 某石化总厂(甲方)与某安装公司(乙方)签订了某机电设备安装施工合同。该安装工程项目涉及的设备和材料均由甲方提供。甲乙双方合同规定,采用单价合同,每一分项工程的实际工程量增加或减少超过招标文件中工程量的10%以上时调整单价。工作B、E、C作业使用的主要施工机械一台(乙方自备),台班费用为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下图所示(单位:天)。

图中箭头上方为工程名称,箭头下方为持续时间,双箭头为关键线路。

甲乙双方合同约定8月15日开工。工程施工中发生如下事件:

事件一:由于甲供设备和材料迟迟未到货,致使工作D推迟2天,乙方人员配合用工5个工作日,窝工6个工作日;[jdgchglyshw\fxtj\2\image\jdgchglyshw-fxtj-2-118.jpg]

事件二:8月21、22日场外停电,停工2天,造成人员窝工16个工日,机械台班2个台班,每个台班单价50元/台班;

事件三:因设计变更,工作E工程量由招标文件中的300立方米增加至350立方米,超过了10%。合同中该工作综合单价为55元/立方米,经协商后综合单价调为50元/立方米;

事件四:为保证施工质量,乙方在施工中将工作及原设计尺寸扩大,增加工作量15立方米该工作综合单价为78元/立方米;

事件五:在工作D、E均完成后,甲方指令增加一项临时工作K,经核实,完成此项工作需要1天时间,机械台班1个,人工工日10个。
26.工作E结算价应为多少?

题干: A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装;车间内通风空调风管安装;动力电气线路;消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。
27.针对本工程安全方面存在的主要风险因素,项目部应制定哪些安全技术措施?

28.某机电安装公司承建一高校新址教学主楼的机电安装工程,依据设计图纸、合同和有关文件等,经过计算汇总得到其直接工程费为600万元。零星工程费占直接工程费的6.5%,环境保护费费率4%,安全施工费费率2%,规费费率为9%,企业管理费费率为6%,利润率为直接费加间接费的5%,税率按3.5%计算。 以直接费为计算基础,列表计算该工程的安装工程造价(计算结果保留小数点后两位数)。

29.某石化总厂(甲方)与某安装公司(乙方)签订了某机电设备安装施工合同。该安装工程项目涉及的设备和材料均由甲方提供。甲乙双方合同规定,采用单价合同,每一分项工程的实际工程量增加或减少超过招标文件中工程量的10%以上时调整单价。工作B、E、C作业使用的主要施工机械一台(乙方自备),台班费用为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下图所示(单位:天)。 图中箭头上方为工程名称,箭头下方为持续时间,双箭头为关键线路。 甲乙双方合同约定8月15日开工。工程施工中发生如下事件: 事件一:由于甲供设备和材料迟迟未到货,致使工作D推迟2天,乙方人员配合用工5个工作日,窝工6个工作日; 事件二:8月21、22日场外停电,停工2天,造成人员窝工16个工日,机械台班2个台班,每个台班单价50元/台班; 事件三:因设计变更,工作E工程量由招标文件中的300立方米增加至350立方米,超过了10%。合同中该工作综合单价为55元/立方米,经协商后综合单价调为50元/立方米; 事件四:为保证施工质量,乙方在施工中将工作及原设计尺寸扩大,增加工作量15立方米该工作综合单价为78元/立方米; 事件五:在工作D、E均完成后,甲方指令增加一项临时工作K,经核实,完成此项工作需要1天时间,机械台班1个,人工工日10个。 若人工工日单价为25元/工日,合同规定窝工人工费补偿标准为12元/工日,因增用工所需管理费为增加人工费的20%,工作K的综合取费为人工费的80%,机械台班单价为400元/台班,试计算除事件三外合理的费用索赔总额。

题干: 某企业(业主)一套加氢装置扩建安装工程由某施工单位承担。工程包括动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装、非标设备制作统称为设备安装工程,其直接工程费约为300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%,间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。
合同其他条款如下:
(1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量的10%时进行调整,调价系数0.9。
(2)开工前业主向施工单位支付估算合同总价20%的工程预付款;工程预付款在最后两个月扣除,每月扣50%。
(3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见下表。
工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。
30.被损坏设备的修理费用应出自何处?

31.具有国家一级资质的国有企业.以EPC总承包模式承包了国家重点能源建设项目,包括管道施工、站场运行设备安装等。 合同约定:由业主负责管道主材、站场进口阀门的采购。其余非关键设备和物资由EPC总承包负责采购。 为了提高建设项目工程质量的全过程控制,针对管道的防腐层流水施工作业和管件热煨弯头的生产制造,业主要求实施驻厂监造,监造单位编制了监造大纲。监造大纲内容有:①监造计划;②监造过程;③控制和管理的措施。 在站场设备安装时,进口阀门由于运输原因不能及时到货安装,承包商为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止安装工作。 业主和EPC总承包商采取的合理的采购方式是什么?管道的防腐层施工作业和管件热煨弯头的生产由谁组织监造?

32.某厂热力外网管道安装工程,由A单位总承包,A单位选择了经业主同意,并经监理单位进行资质审查合格的B单位作为分包承担管沟和混凝土管道支架的施工,C单位作为分包承担管道防腐保温的施工,在整个施工中发生以下事件: 事件一:A单位在管道施工中发现,管道坡度以及膨胀节部分图纸设计内容与标准、规范不符。随即质检员书面报告给监理工程师要求改正并提出建议方案。后经监理同意,并由监理工程师下发监理指令执行。 事件二:现场监理工程师发现B单位的混凝土管道支架存在质量隐患,随后向A单位发出整改通知。A单位在回函中说明:B单位所施工内容是经业主同意并经监理单位审查合格后进行分包的,所以不承担该部分工程的质量责任。 事件三:为了赶工期,A单位要求C单位在施工中使用了未经报检的保温材料。监理工程师发现后,上报总监理工程师。总监理向A单位下达了暂停施工的指令,同时要求C单位将材料进行检验,也同时通知了业主。10天后检验报告中证实材料合格可以使用,总监理下发指令恢复正常施工。 简述分包单位如何接受总承包单位的安全管理要求。

33.背景资料某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如下图所示,该计划满足合同工期100 d的要求。在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25 d后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。在施工过程中,由于业主要求变更设计图纸,使工作B停工10 d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:1.调整方案:将工作J的持续时间压缩5 d。2.费用补偿要求:1.工作J压缩5 d,增加赶工费25 000元;2.塔吊闲置15 d补偿:600元/d(塔式起重机租赁费)×15 d=9 000元;3.由于工作B停工10 d造成其他有关机械闲置、人员窝工等综合损失45 000元。问题:1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?2.工作B停工10 d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?

34.某厂热力外网管道安装工程,由A单位总承包,A单位选择了经业主同意,并经监理单位进行资质审查合格的B单位作为分包承担管沟和混凝土管道支架的施工,C单位作为分包承担管道防腐保温的施工,在整个施工中发生以下事件: 事件一:A单位在管道施工中发现,管道坡度以及膨胀节部分图纸设计内容与标准、规范不符。随即质检员书面报告给监理工程师要求改正并提出建议方案。后经监理同意,并由监理工程师下发监理指令执行。 事件二:现场监理工程师发现B单位的混凝土管道支架存在质量隐患,随后向A单位发出整改通知。A单位在回函中说明:B单位所施工内容是经业主同意并经监理单位审查合格后进行分包的,所以不承担该部分工程的质量责任。 事件三:为了赶工期,A单位要求C单位在施工中使用了未经报检的保温材料。监理工程师发现后,上报总监理工程师。总监理向A单位下达了暂停施工的指令,同时要求C单位将材料进行检验,也同时通知了业主。10天后检验报告中证实材料合格可以使用,总监理下发指令恢复正常施工。 简述保温专业工程施工方案交底内容。

题干: 某机电安装公司参加了一机电工程的投标,以较低的标价中标。合同工期为250天,合同价为2350万元。工程设备由建设单位提供。中标后,施工单位通过对招标文件、施工设计图、本企业施工管理能力、市场情况等进行分析测算,在确保企业投标时确定的利润的基础上,给项目部考核成本为2150万元。公司与项目部签订了承包合同,确定成本降低率为5%。为此,项目部在保证工期和质量满足要求的前提下,对施工成本采取了有效的管理控制措施,完成了目标成本。在项目部采取的一系列措施中,其中有:

(1)加强施工调度。

(2)编制资金使用计划,确定施工成本管理目标。

(3)采用先进的施工技术。

(4)提出风险应对策略。
35.项目部采取的成本控制措施内容包括哪些?

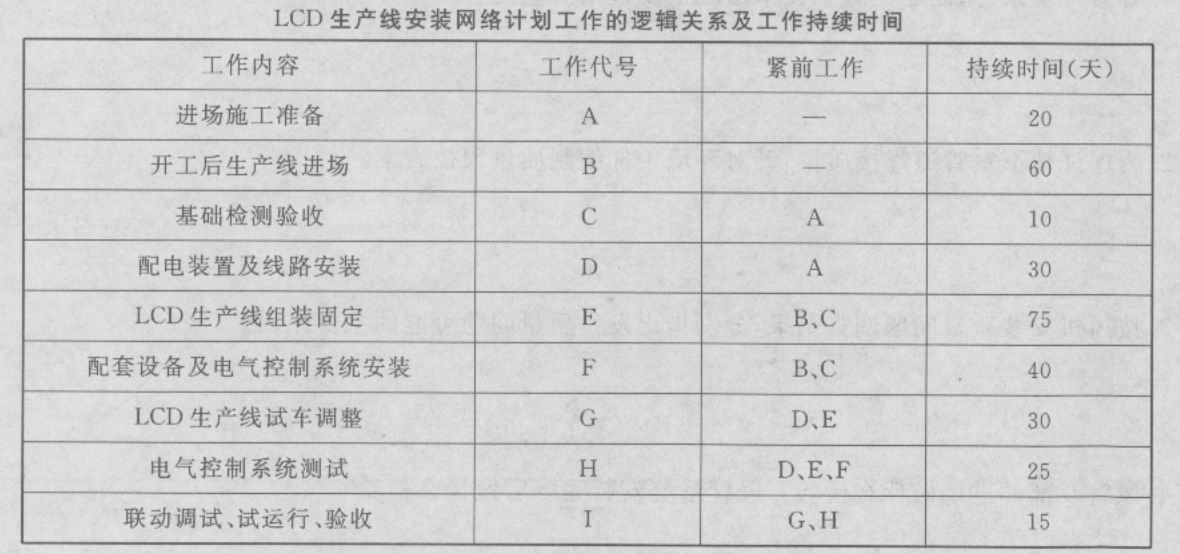

题干: 南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。
A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。
36.基础检验工作增加到30天,是否影响总工期?说明理由。

37.某施工单位在2010年承担了一项机电工程项目,施工单位项目部为落实施工劳动组织,编制了劳动力资源计划,按计划调配了施工作业人员。并与某劳务公司签订了劳务分包合同,约定该劳务公司提供60名劳务工,从事基础浇注、钢结构组对焊接、材料搬运工作。进场前对劳务工进行了安全教育。 基础工程结束、安装工程开始后,项目部发现原劳动力计划与施工进度计划不协调,而又难于在计划外增加调配本单位施工作业人员,在吊装作业和管道焊接等主体施工中劳动力尤为不足。项目部采取临时措施,重新安排劳务工工作,抽调12名劳务工充实到起重作业班组,进行起重作业。作业前项目部用1天时间对12名劳务工进行了起重作业安全技术理论学习和实际操作训练。项目安全员提出12名劳务工没有特种作业操作证,不具备起重吊装作业资格,但项目部施工副经理以进行了培训且工程急需为由,仍然坚持上述人员的调配。 低合金钢管道焊接(手工焊)在2010年8月开始焊接。项目部抽调6名从事钢结构焊接的有焊工合格证的劳务工参加焊接工作。在水压试验前监理工程师会同项目质量技术部门进行检查,发现: (1)6名劳务工焊工中,有2人的焊工合格证是2007年3月签发;1人焊工合格证的试件钢号分类代号为I,试件形式代号为1G;1人焊工合格证的试件钢号分类代号为I,试件形式代号为4G。询问焊接质量检查员,答复是施焊前并未见到这6名劳务焊工的焊工合格证。 (2)参与检测共有3名无损检测人员。3人的资格情况如下:No.1号:RTI级、UTⅡ级;No.2号:RTⅠ级、MTⅡ级;No.3号:RTⅡ级、UTⅡ级、PTⅡ级; 焊道射线检测的15C-04号报告共有3道焊口的检测结果,评定其中1道焊缝存在不合格的缺陷。该报告由No.1号评定检测结果,No.2号签发检测报告。 15C-04号报告中评定检测结果和报告签发是否符合无损检测人员资格管理的要求?为什么?从背景中,应由哪位无损检测人员签发报告?

题干: 某安装公司投标一机场出发大厅的机电工程,机电工程的内容有:通风空调、电气照明、给水排水、消防、安保工程。根据招标书、施工图及施工现场的情况编制了机电工程的施工图预算。其定额直接费为3000万元,其中人工费为300万元。脚手架搭拆费按人工费的4%计算(其中人工费占25%),其他直接费为12%、临时设施费为11%、间接费为90%、现场管理费为20%、利润为80%、税金为3.41%。
安装公司中标后,依据工程合同、施工图纸、施工定额、施工及验收规范、标准图集、施工组织设计等有关文件编制了施工预算。
38.安装公司中标后,应编制哪些分部分项工程的施工预算?

39.某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:(1)已编制了试运行方案和操作规程。(2)建立了试运行须知,参加试运行人员已熟知运行工艺和安全操作规程。工程及资源环境的其余条件均满足要求。联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,为进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件:建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。指出施工单位准备的“联动试运行合格证书”的缺项。

40.某石油化工施工单位承担了一个原料油罐区工程,主体工程为4台30000立方米浮顶油罐。由于中标时距离合同要求的开工时间很短、工期紧,该施工单位为了保证合同要求的开工日期,工程先行开工,在开工后即刻组织进行施工组织设计的编制工作。在施工组织设计中的主要施工方案设计中,浮顶油罐采用正装法施工,其部分工序的施工流程如下图所示。部分工序的施工流程 工程开工一个月后,业主考虑到罐区的综合效益,决定将罐区还未施工的2台30000立方米浮顶油罐在原址上改为2台50000立方米浮顶油罐,修改了油罐和系统的设计。由于对施工单位前期的工程进度和施工质量满意,修改后的罐区工程仍由该施工单位施工,并要求再编制施工组织设计。施工单位认为已经编制了原罐区的施工组织设计,改动后工程内容基本相同,施工方法相同,决定不再编制新的施工组织设计。在业主的要求下,施工单位在原施工组织设计的基础上,对改动部分进行修改,补充部分新增工程内容,形成新的施工组织设计修订版本,报项目总工程师批准后,下发施工作业队实施。 施工单位在工程开工后编制施工组织设计的做法是否正确?说明理由。

题干: 某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由LED灯(55W)和金卤灯(400W)组成。LED灯(连支架重100kg)安装在幕墙上,金卤灯安装在透空段平台上,由控制模块(256路)进行场景控制。施工单位依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明的施工方案,施工进度计划见下表(细实线),劳动力计划见下表。
方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000mm×450mm×1180mm,牵引电动机功率为1.5kW×2,提升速度为9.6m/min,载重630kg(载人2名)。按进度计划,共租赁4台吊篮。
因工程变化,建筑幕墙4月底竣工,LED灯具的安装不能按原进度计划实施,施工单位对LED灯和金卤灯的安装计划进行了调整,见下表(粗实线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临时用电施工组织设计。
41.泛光照明施工进度计划的编制应考虑哪些因素?

题干: 某安装公司承接了一大型超市的机电安装工程,其中将一项消防喷淋管道改造工程分包给一家具有资质的专业公司施工。超市里出售有化妆品、纺织品、文化用品、百货等,因超市每天营业时间从上午9时至晚上8时,甲方要求改造工程的实施不影响正常的营业,施工单位拟采取夜间施工。
42.安全技术措施是否需要交底?何时交底?如何落实?
