一、建造师案例题

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5 300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。
1.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?

2.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F400000-2所示。分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率75%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。对上述混凝土内外部出现的不同裂缝可采取哪些处理措施?

题干: 某水利工程经监理工程师批准的施工网络进度计划如下图所示(单位:天)。[006-001-011-000-9787566103314-image/006-001-011-000-9787566103314-004-001.jpg]
合同约定:如工程工期提前,奖励标准为10000元/天:如工程工期延误,支付违约金标准为10000元/天。
当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案1:修复设备。设备修复后E工作继续进行,修复时间是20天;
方案2:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行;
方案3:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。
3.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。

题干: 某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古
4.

题干: 某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同要求不得分包工程。本项目合同工期为22个月。
在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。工程报告的主要内容是;
(1)鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。
(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请(见下表)。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。
5.如果施工单位提出工期顺延2.5个月的要求,总监理工程师应批准工程延期多少?为什么?

题干: 某拦河大坝主坝为混凝土重力坝,最大坝高75m。为加强工程施工的质量与安全控制,项目法人组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员为副指挥。同时施工单位制定了应急救援预案。
在施工过程中,额定起重量为1t的升降机中的预制件突然坠落,致使1人当场死亡、2人重伤、1人轻伤。项目经理立即向项目法人做了报告。项目在事故调查中发现,升降机操作员没有相应的资格证书。
6.根据《水利工程建设安全生产管理规定》,发生本例的安全事故后,项目经理还应立即向哪些部门或机构报告?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。
7.根据《水利系统文明建设工地考核标准》的规定,工程建设管理水平考核包括哪些方面的内容?

题干: 某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞、溢洪道组成,大坝为黏土心墙砂壳坝。该枢纽工程除险加固的主要工程内容:
①坝基帷幕灌浆;
②坝顶道路拆除重建;
③上游护坡拆除重建(▽ 66.5m~▽ 100.Om);
④上游坝坡石渣料帮坡(▽66.5m~▽100.Om);
⑤引水发电隧洞加固;
⑥泄洪隧洞加固;
⑦黏土心墙中新建混凝土截渗墙;
⑧溢洪道加固;
⑨下游护坡拆除重建。
水库枢纽工程主要特征水位、坝顶和坝底高程详见附图。泄洪隧洞和引水发电隧洞进口底高程分别为42.Om、46.Om,溢洪道底板高程为82.Om,根据设计要求,施工期非汛期库水位为66.0m,施工期汛期最高库水位为80.0m,截渗墙施工时上游坝坡石渣料帮坡需要达到的最低高程为81.0m。
工程总工期为20个月,自2007年10月1日至2009年5月31日,汛期为7~9月份。考虑发电和灌溉需要,引水发电隧洞加固必须在2008年4月30日前完成;为保证工期,新建混凝土截渗墙必须安排在第一个非汛期内完成。本工程所用石渣料及抛石料场距工程现场5.6km,石渣料帮坡设计干密度为2.0g/立方厘米,孔隙率为26%。河床段坝基为厚8.0m的松散~中密状态的粉细砂,下卧裂隙发育中等的基岩,混凝土截渗墙厚度0.8m,入基岩深度2.0m(如下图所示)。基岩帷幕灌浆按透水率不大于5Lu控制。
工程建设过程发生如下事件:
事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。
事件2:本水库枢纽工程共分为1个单位工程,9个分部工程,9个分部工程质量全部合格,其中6个分部工程质量优良,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率为82%。单位工程施工质量检验与评定资料齐全。工程施工期和运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求,该单位工程质量等级评定为优良。
8.根据《水利水电工程施工质量检验与评定规程》(SL176-2007),指出并改正事件2中关于单位工程质量等级评定的不妥之处,并说明理由。

题干: 某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿立方米,装机容量6×55万kW,年发电量约172亿kW?h。固结灌浆施工于1994年12月开始施工,1999年3月全部完成。
(1)地质简况和岩体质量分级
根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(El、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。
(2)坝基固结灌浆设计
1)设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。
2)灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。
(3)固结灌浆质量检查
灌浆质量检查显示固结灌浆效果良好。
9.本工程坝基固结灌浆的目的是什么?

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
10.G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

题干: 某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞、溢洪道组成,大坝为黏土心墙砂壳坝。该枢纽工程除险加固的主要工程内容:
①坝基帷幕灌浆;
②坝顶道路拆除重建;
③上游护坡拆除重建(▽ 66.5m~▽ 100.Om);
④上游坝坡石渣料帮坡(▽66.5m~▽100.Om);
⑤引水发电隧洞加固;
⑥泄洪隧洞加固;
⑦黏土心墙中新建混凝土截渗墙;
⑧溢洪道加固;
⑨下游护坡拆除重建。
水库枢纽工程主要特征水位、坝顶和坝底高程详见附图。泄洪隧洞和引水发电隧洞进口底高程分别为42.Om、46.Om,溢洪道底板高程为82.Om,根据设计要求,施工期非汛期库水位为66.0m,施工期汛期最高库水位为80.0m,截渗墙施工时上游坝坡石渣料帮坡需要达到的最低高程为81.0m。
工程总工期为20个月,自2007年10月1日至2009年5月31日,汛期为7~9月份。考虑发电和灌溉需要,引水发电隧洞加固必须在2008年4月30日前完成;为保证工期,新建混凝土截渗墙必须安排在第一个非汛期内完成。本工程所用石渣料及抛石料场距工程现场5.6km,石渣料帮坡设计干密度为2.0g/立方厘米,孔隙率为26%。河床段坝基为厚8.0m的松散~中密状态的粉细砂,下卧裂隙发育中等的基岩,混凝土截渗墙厚度0.8m,入基岩深度2.0m(如下图所示)。基岩帷幕灌浆按透水率不大于5Lu控制。
工程建设过程发生如下事件:
事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。
事件2:本水库枢纽工程共分为1个单位工程,9个分部工程,9个分部工程质量全部合格,其中6个分部工程质量优良,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率为82%。单位工程施工质量检验与评定资料齐全。工程施工期和运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求,该单位工程质量等级评定为优良。
11.指出并改正事件1中进度安排的不妥之处,并说明理由。

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标,该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析表如下。
12.投标人甲与招标人签订的总承包合同应当包括哪些文件?

题干: 某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。
施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。
合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。
实施过程中,发生如下事件:
事件1:总承包商于2004年8月25日进场,进行开工前的准备工作。原定2004年9月1日开工,因业主办理伐树手续而延误至2004年9月6日才开工,总承包商要求工期顺延5天。
事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。
事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。
事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行实验,改进成功用于本工程,总承包商要求此项试验费由业主支付。
事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。
事件6:监理工程师检查防渗工程,发现止水安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。
事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。
事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
13.在事件5中,你认为总承包商是否可以得到工期补偿?为什么?

题干: 某穿堤建筑物施工招标,A、B、C、D共4个投标人参加投标。招标投标及合同执行过程中发生了如下事件:
事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C3个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。
事件2:评标委员会评标报告对投标人的投标报价有如下评估。投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50m)”项目中,工程量2万立方米与单价500元/立方米的乘积与合价10万元不符。工程量无错误,故应进行修正。
事件3:招标人确定B投标人为中标人,按照《堤防和疏浚工程施工合同范本》签订了施工承包合同。合同约定合同价500万元,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期第1个月,经监理单位确认的月进度款为100万元。
事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。
14.事件3中,计算预付款、第1个月的保留金扣留和应得付款。(单位:万元,保留2位小数)

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。
15.施工单位遇到大量群众到施工现场阻挠施工事件时,应如何处理?

题干: 某工程合同价为1500万元,分二个区段,有关情况如下表。
(1)保留金在竣工验收和缺陷责任期满后分两次支付,各50%;
(2)误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。
16.所扣保留金应何时退还?应给承包商退还多少?

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下图所示:
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→98→7→6和上游翼墙1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
17.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。

题干: 某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60m,坝体浇筑施工期近2年,施工导流采取全段围堰、隧洞导流方式。
施工导流相关作业内容包括
①围堰填筑;
②围堰拆除;
③导流隧洞开挖;
④导流隧洞封堵;
⑤下闸蓄水;
⑥基坑排水;
⑦截流。
围堰采用土石围堰,堰基河床地面高程140.0m。根据水文资料,上游围堰施工期设计洪水位为150.0m,经计算与该水位相应的波浪高度为2.8m。
导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20m距离放炮时,双方人员均需撤离工作面;相距10m时,需停止一方工作,单向开挖贯通。
工程蓄水前,有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告,工程蓄水库区移民初步验收报告等有关方面报告。
18.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下事件:
事件1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
事件2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
事件3:公司第三项目经理部承建的是某小型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
19.改正事件3在安全生产管理方面不妥之处。

20.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F400000-2所示。分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率75%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。根据混凝土模板安装质量检查检测结果,指出该工序的施工质量等级并说明理由。

题干: 某水库枢纽工程除加固的主要内容有:
①八级帷幕灌浆;
②坝顶道路再建;
③上游护坡重建;
④上游坝体培厚;
⑤发电隧洞加固;
⑥泄洪隧洞加固;
⑦新建混凝土截渗墙;
⑧下游护坡拆除重建;
⑨新建防浪墙。
合同规定:
(1)签约合同价为2 800万元,工期17个月,自2008年11月1日至2010年3月30日。
(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A (C-FIS)]/[(F2-F1)S]计算,F1为20%、F2为90%。
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划图如下,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。
工程按合同约定如期开工。施工过程中发生的如下事件:
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20天,增加费用2万元的索赔要求。
事件二:至2009年12月份,累积完成合同工程量2 422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。[006-001-011-000-9787516007327-image/006-001-011-000-9787516007327-002-002.jpg]
21.下表所示,根据第二个非汛期的施工网络进度计划,在答题纸上绘制第二个非汛期施工进度的横道图(按最早时间安排)。

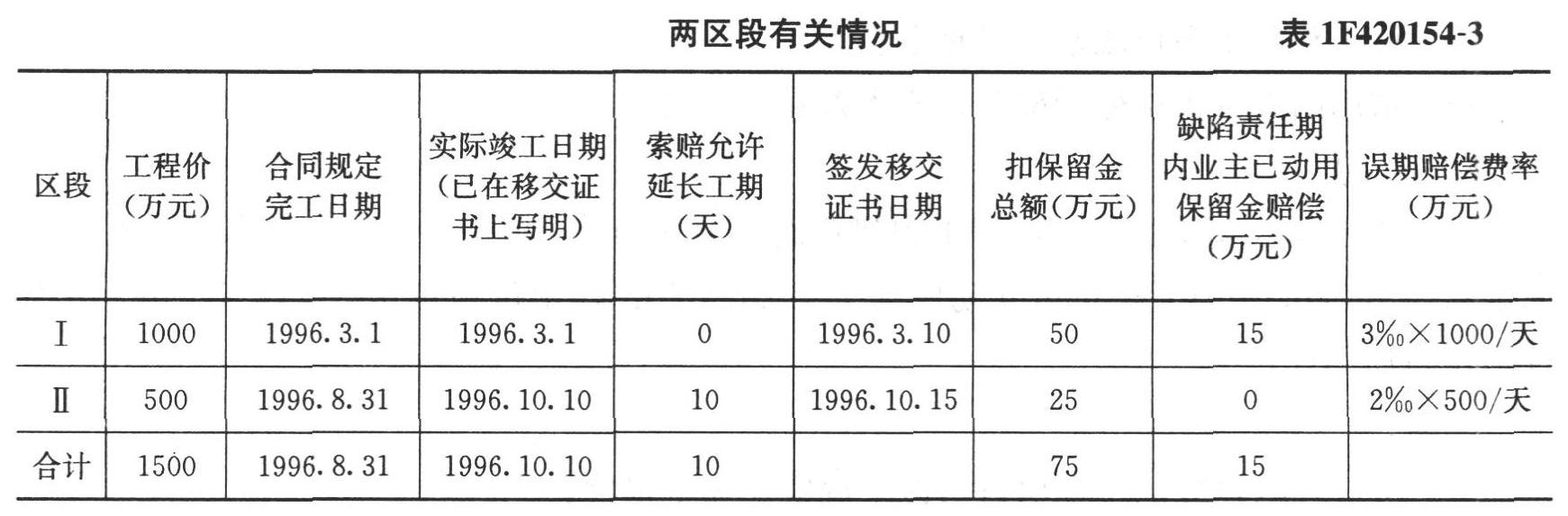

题干: 某工程合同价为1500万元,分两个区段,有关情况如表1F420154-3所示。
(1)保留金在竣工验收和缺陷责任期满后分两次支付,各50%;(2)误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。
22.所扣保留金应何时退还?应给承包商退还多少?

题干: 某工程项目的合同工期为38周,经总监理工程师批准的施工进度计划如图所示(时间单位:周),各工作可以缩短的时间及增加的赶工费见下表,其中H、L分别为施工临时道路的路基、路面工程。
23.在第13天,施工单位书面通知现场工程师、业主,由于工作需要,现任项目经理需在第18天工作施工完后离任,到新的岗位,并书面提交了新的项目经理相关情况。施工单位做法是否妥当?为什么?

题干: 某堤防除险加同工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;
(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。
经监理单位批准的施工进度计划如下图所示(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件5:在F工作中,承包人采取赶工措施,F工作20天完成。
24.分别分析事件1、事件2、事件3、事件4对工期的影响。

题干: 碾压混凝土坝是采用碾压土石坝的施工方法,使用于贫性混凝土修建的混凝土坝,是混凝土坝施工的一种新技术:碾压混凝土筑坝技术是世界筑坝史的一次重大冲突。20世纪60年代,世界各国开始碾压混凝土的试验研究。1981年,日本建成世界第一座碾压混凝土坝一岛地川(高89m)。虽然只有20多年的历史,但碾压混凝土坝的发展及其迅猛。截止1999年底,世界上30个国家完建和在建的坝高为15m以上碾压混凝土坝已有220余座。我国从20世纪80年代初开始探索,1986年建成第一座碾压混凝土重力坝,至2002年底已建成碾压混凝土坝45座,其中拱坝7座,重力坝38座,百米以上有11座。在建碾压混凝土坝15座,其中拱坝3座,重力坝12座,我国的龙潭水电站碾压混凝土重力坝是目前世界上最高的,坝高216.5m,经过近20年的研究与实践,我国碾压混凝土筑坝技术已达到世界先进水平,在有些领域已达到世界领先水平。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对以下几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
25.碾压混凝土坝的施工特点?

26.某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿立方米,装机容量6×55万kW,年发电量约172亿kW?h。固结灌浆施工于1994年12月开始施工,1999年3月全部完成。(1)地质简况和岩体质量分级根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(El、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。(2)坝基固结灌浆设计1)设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。2)灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。(3)固结灌浆质量检查灌浆质量检查显示固结灌浆效果良好。本工程使用了42.5级普通硅酸盐水泥,试回答使用水泥类材料作为灌浆浆材的优缺点。

题干: 某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。
在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月18日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。
评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。
27.C企业和E企业的投标文件是否有效?分别说明理由。

28.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F420152-2所示。 分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。根据混凝土模板安装质量检查检测结果,指出该工序的施工质量等级并说明理由。

29.某水电建筑公司承建坝后厂房工程建筑面积18000平方米,根据类似工程成本估算该工程固定总成本516.67万元,单位变动成本722.26元/平方米,单位报价1083.33元/平方米(销售税金及附加不计)。用公式法计算该工程项目的保本规模、保本报价。

30.某水电建筑公司承建坝后厂房工程建筑面积18000平方米,根据类似工程成本估算该工程固定总成本516.67万元,单位变动成本722.26元/平方米,单位报价1083.33元/平方米(销售税金及附加不计)。请说明盈亏平衡点的高低与项目抗风险能力的关系。

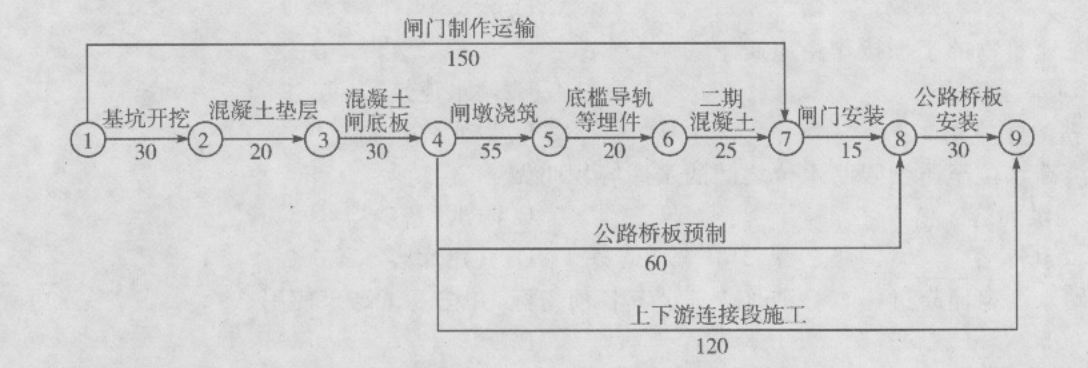

题干: 某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。
在施工中发生如下事件:
事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
31.分别说明事件1~事件4的责任方以及对计划工期的影响。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告,索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。注:P为先导孔,④为第一次序孔。
事件3:至2008年3月,施工累计完成工程量2700万元。4月份的月进度付款申请单见下表。
32.指出预付款扣回公式中A、C、S分别代表的含义。
