2025年04月04日一级建造师机电工程建造师案例题45

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

题干: 某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括增加净化空调系统工程;将原计划总工期20个月改为18个月。总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。
消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。
电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。
1.指出消防系统工程验收中的不正确之处,正确的消防系统工程验收应如何进行?

2.背景资料某空调工程,该工程采用集中式空调系统,风管系统设计工作压力为1 600 Pa。某工程公司承担了此空调工程的施工任务,在风管的制作与安装施工过程中,其部分具体的施工方法和过程如下:(1)风管穿过需要封闭的防火防爆楼板时,设置了1.2 mm厚的钢板防护管。(2)风管在安装过程中先安装支管,而后安装主干管。(3)采用了耐酸橡胶板制作输送温度高于70摄氏度的烟气的风管。(4)当支、吊架的混凝土养护强度达到设计强度的65%时,进行风管的承重安装。(5)风管系统安装完成后,经严密性检验合格,方可进行下道工序的施工。风管安装完成后,经工程质量验收评定组织评定为合格。问 题:1.空调系统按空气处理设备的集中程度可划分为哪几种类型?2.空调工程的风管系统按工作压力可划分为哪几种类别?该空调工程属于哪一类?3.分析该工程公司在具体的施工方法和过程是否妥当,如不妥,请改正。4.在加工工艺得到保证的前提下,该空调工程应怎样进行严密性试验?5.按项目构成来讲,风管的制作与安装属于哪类工程?风管工程的验收评定组织是怎样组成的?

题干: 某石油化工机电安装公司总承包了一个炼油厂合同额8980万元的机电安装工程,其中有两台大型炼化装置需要租赁500t履带式起重机吊装。项目经理部风险管理组在项目开工前编制了职业健康、安全与环境管理计划书,并组织各部门及各分包单位制定了安全生产责任制,明确了各部门、各有关人员的安全责任。同时,配备了安全员一名,对一些重要的分部工程编制了详细的施工方案。

项目总工程师在审核分部工程施工方案时,发现对两台大型炼化装置的吊装叙述得很详细,也很准确,而且过去也吊装过类似的设备,认为据此可以实施吊装作业。
3.项目经理在施工安全管理方面的主要职责是什么?

题干: 某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60天,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。
安装公司项目部进场后,依据合同、图纸、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5天。
进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3天,并增加费用3万元,项目部又赶工3天。变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全准备归档。
4.项目部在哪几项工作上赶工了?并分别列出其赶工天数和费用。

题干: A公司在南方承包了一个油库改造项目。项目包括新增五个2600立方米储油罐,对原有部分输油管道进行改造。整个改造工程6月30日开工,工期120天。中间只允许罐区日常工作停工5天,从而完成管线的连接。

新建储油罐与原轻质储油罐的最近距离8m;储油罐设计要求丁字缝100%射线探伤,其余为5%;试验合格后,内部由轻质油彻底清洗;管道有脱脂要求。

项目经理部安排两个作业队同时施工,并针对可能发生的紧急状态,制定了相应的预防措施和应急预案。A公司将防腐保温的任务分包给了B专业承包公司。

在给储罐刷防锈漆时,B公司采用自制简易吊篮,吊篮由卷扬机牵引,卷扬机由专人操作。在吊篮自上而下运动过程中,吊篮底部被脚手架管头挂住,卷扬机却继续下行,结果刷漆工人被从吊篮口倒出,摔到地上成重伤。事故发生后,经调查发现:卷扬机操作人员没有经过培训,对卷扬机操作一知半解;安全技术交底没有记录;剩余脚手架没有拆除干净,不具备吊篮施工条件。
5.项目部进行安全事故处理应遵循什么原则?

题干: 某施工单位承建了一项钢厂轧钢车间工程,因业主要求的建设工期较短,因此,施工单位在施工中,必须精心组织,充分考虑到本施工项目可能出现的影响进度的各种因素及相应的进度计划调整对策,在施工中要求做到严把每道施工质量关,保证施工质量合格和安全施工,以确保工期的顺利实现。

施工现场的安全防护是贯彻“预防为主、安全第一”方针的有力措施。项目部应努力提高安全生产管理水平,加强施工现场的安全防护,并采取技术、组织、经济和分包合同措施,保证现场文明施工措施的实现。
6.影响本施工项目进度的主要因素有哪些?

题干: 某公司承担一机电改建工程,工程量主要为新建4台5000立方米原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。
针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。
在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。
项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的,其责任自负。因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。
罐区主体工程完工后,消防系统的工程除了消防泵未安装外,其余报警装置均已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批十粉消防器材放在罐区作为火灾应急使用。
7.指出项目部的风险评价结果有哪些不妥之处。

8.某机电安装公司在2010年所承接的化工项目中,一条材质为15CrMo的压力管道经现场组对、手工焊接完成后,在无损检测时发现该压力管道中多道焊口不合格,致使工期推迟、经济损失3万元。对此监理工程师会同项目质量技术人员进行了现场和资料检查,以及相应分析,发现以下问题: (1)在对参与焊接的10名焊工进行检查时发现,代号为0204和0223两名职工的“焊工合格证书”是2007年8月签发的;代号为0207的“焊工合格证书”的试件钢号分类代号为I;代号为0211的“焊工合格证书”在Ⅱ类钢号下的试件形式位置代号为1G。 (2)焊接记录中记载代号为0211的焊工施焊过的焊口包括:2道水平固定焊口和1道垂直固定焊口。 (3)焊接期间曾遇到一段时期的雨季影响。 指出该机电安装公司在焊工管理上的主要失控环节。

9.A施工单位承包了某建设单位扩建工程的一个新建轻烃储存罐区,罐区主体工程为4台2000立方米球形储罐。建设单位将球罐区及其附近一块区域划给A施工单位作为施工和办公用地,A施工单位进行了施工总平面图设计。施工开始后,发生了以下事件: 事件一:施工进行到第一台球罐开始焊接球罐壳体。一次,进行焊缝清根,电弧气刨火花引燃地面上一处易燃物,火势很快发展,使球罐外的帆布焊接防风棚起火。施工人员一面报警,一面自行救火,但打开临时消防栓,没有水,采用施工用水,水量不足,不能控制火势。消防车赶到时,由于道路被堆放的脚手架和工程用钢管阻塞,无法靠近着火点,只得组织人工清障,在清障完成,消防车到达球罐着火处时,防风棚已基本烧光。 事件二:工程进程将半,建设单位组织供电系统改造。由于施工单位一间现场办公室和一间库房处于原主动力埋地电缆经过位置,必须拆除搬迁。搬迁过程中,库房内材料配件标识被混,以至于之后出现材料错用现象。事后检查,未查到建设单位提供的该地块的地下设施分布图。 对照施工总平面图设计的原则,指出在火灾事件中,在施工总平面图布置中存在的缺陷。

题干: 某电力施工企业经招投标承接了1000MW发电厂的建设安装工程任务,工期18个月。时间紧任务重。在施工过程中发生了以下事件:

事件1:电厂的大件设备较多,动辄几百吨重,其运输较为困难。在电机运输过程中就出现因小桥承载力不够而现场加固桥梁,影响运输工期的情况。

事件2:建设单位将一台1个月后才能安装的大型机组设备运抵了施工现场,卸车过程无施工企业设备管理人员参加,也未进行设备配件的进出库清点、验收等;该大型机组设备下方铺垫道木,上面用防雨布遮盖,零、配件木箱放置在机组旁边;该临时场地虽有顶棚,但没有围墙,人员可随便出入;存放完毕后随即交由施工企业管理。

事件3:在机组安装时,发现设备随机的4根地脚螺栓丢失。从资料查知,螺栓材质为35号钢,而现场只有0235钢。为了不影响安装进度,企业项目部自行采用0235钢加工了4根地脚螺栓,使机组安装就位。

事件4:机组单机试运行合格后,施工单位向建设单位进行中间交接。在交接施工资料中,没有地脚螺栓重新加工和材料代用的记录。同时,施工单位项目部为了以后安装这类机组的需要,将一套随机资料(包括设备技术要求、安装指南、操作手册等)以及专用工具自行留下,为此建设单位提出了交涉意见。
10.为确保在大件运输作业时车辆及设备的可靠性、安全性,通常要做的工作有哪些?

11.某安装公司承包了光源中心的空调系统的施工,光源中心空调系统的洁净度等级设计为N5级,空调系统还采用BA系统监控,BA系统选用了有特殊要求智能化产品,并且光源中心的洁净室内采用气体灭火系统。光源中心机电工程的空调系统计划投资600万元,工期6个月,安装公司按投资计划编制的月计划施工费用和实际发生费用见下表。 分析空调工程第2个月的累计费用偏差和累计进度偏差。

题干: 某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:
(1)已编制了试运行方案和操作规程;
(2)建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程,工程及资源环境的其余条件均已满足要求。
联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,未进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。
问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件;建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。
12.指出试运行前检查并确认的两个条件中存在的不足。

题干: 某A机电工程公司生产任务不足,人员、机械闲置。现有一制药厂生产线的机电安装工程招标。A公司决定把握机会进行投标,但是投标单位较多,竞争对手实力较强。经对业主的招标文件仔细研究后,该A公司调整投标策略,在规定的开标时间前2天将投标文件报送业主。在规定的投标截止时间前1小时,又递交了一份补充材料,其材料中将原报价降价4%。中标后,并签订了总包合同,合同范围包括设备安装、设备材料采购和负荷联动试车。合同工期12个月,采用固定总价合同。经业主同意,A公司将冷却塔及配套设施、管道的安装施工任务分包给具有相应资质的B公司。该工程于2005年6月1日正式开工。

项目实施过程中,业主方要求A公司采用C厂商提供的电线电缆,A公司经充分考虑,无奈接受业主要求。

在施工过程中,A安装公司发现某处设计不合理,原设计单位作了设计变更,使得A安装公司已采购的主要材料不符合设计要求,只得退货并重新采购,因此耽误施工20天。另因雨天不能正常施工,又延误工期10天。

该工程于2006年7月1日竣工后,次年8月,该公司在使用时发现冷却塔漏水严重,要求A公司进行修理,但A公司认为冷却塔由B公司施工,业主应找B公司修理,因而拒绝业主要求。
13.该工程工期延误30天,A安装公司是否承担责任?

题干: 某机电安装公司承担北方某城市包括安装三台蒸发量25t/h、蒸汽压力为2.5MPa的散装工业锅炉的锅炉房工程。开工前,项目部根据锅炉房安装工程施工组织设计,进行了全面的质量策划,并指令专业工程师编制质量控制程序。

在施工过程检查中发现某焊工的合格证已过有效期。

在进行分项工程质量验收时,有下列事件发生:

事件1:锅炉本体已安装完毕,但钢骨架因施工过程中保护不够造成局部垂直度超差。

事件2:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;是由于当时工期紧,原规格管数量不够而采用现有管子造成的。

工程在供暖期到来时按期完工,但因建设单位配套设施尚不具备条件,没能进行系统试运。当寒潮突然袭击,气温骤降后,发现一台主要设备和部分阀门冻裂,经查是因为施工单位在水压试验后,残留的水没有排净造成的,施工单位对此事故进行了处理。
14.主要设备和部分阀门被冻裂的质量事故是什么因素造成的?事故调查应由谁组织?哪些人员参加?

题干: 某煤炭企业,为充分利用自己的资源优势,经合法的报批程序,在自己一大型煤矿附近建设一座大型火力发电厂。用施工总承包的方式进行邀请招投标。由于涉及电力行业,业主邀请A、B等五家具有电力一级施工总承包资质的企业参加投标。因为设计施工图纸尚未提交业主,招标报价是按初步设计估算的各专业工程量和各投标商自报的单价计算投标工程总价,单价和总价同时列表填报。工程结算以实际发生工程量乘以中标单价进行。
A单位购得标书后经分析,煤粉制备车间钢结构厂房设计估量偏大,发电车间混凝土量设计估算偏小。A单位以施工火力发电厂为主,尤其对发电机组的施工有独特的优势,业绩丰厚,近三年曾获两项类似工程鲁班奖。投标书编制比较顺利。
B单位虽有资格,但除煤粉制备车间业绩较好外,其他业绩均不如其他单位,经分析对手,估计报价总价相差不多。为确保中标,在临投标前半小时,B单位突然降价,比其他单位低出许多,但仍在成本范围内。
投标后经评委对技术标、商务标综合评分,A单位中标。
合同签订后,A单位经业主同意,将煤粉制备车间的钢结构制安和机电安装工程以A单位投标时的报价单价并以单价包干形式收取5%管理费分包给了B单位,并签订了分包合同
15.A单位在标书编制和报价宜采用哪些策略?

题干: 某机电安装公司承担北方某城市包括安装三台蒸发量25t/h、蒸汽压力为2.5MPa的散装工业锅炉的锅炉房工程。开工前,项目部根据锅炉房安装工程施工组织设计,进行了全面的质量策划,并指令专业工程师编制质量控制程序。在施工过程检查中发现某焊工的合格证已过有效期。
在进行分项工程质量验收时,有下列事件发生;
事件1:锅炉本体已安装完毕,但钢骨架因施工过程中保护不够造成局部垂直度超差。
事件2:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;是由于当时工期紧,原规格管数量不够而采用现有管子造成的。
工程在供暖期到来时按期完工,但因建设单位配套设施尚不具备条件,没能进行系统试运行。当寒潮突然袭击,气温骤降后,发现一台主要设备和部分阀门冻裂,经查是因为施工单位在水压试验后,残留的水没有排净造成的,施工单位对此事故进行了处理。
16.该工程是否应编制质量预控方案?质量预控方案应包括哪些内容?

题干: 某项目需吊装一长×宽×高为4m×5m×6m的蒸汽锅炉,该锅炉重45t,而施工现场只有额定载荷为25t的起重机,该起重机的索具重量为100kg。在起重机试调时倾斜。经过多方措施,该设备吊装就位,锅炉安装完毕,试运行发现炉架支架脱落,无法投运。
17.需要几台该额定载荷的起重机?

18.某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,依要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。指出电梯安装工程监督检验过程中不正确之处,并予以纠正。

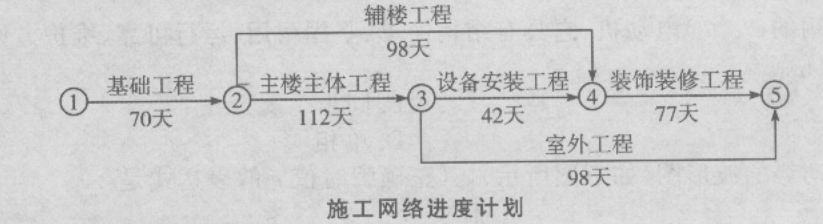

题干: 某办公楼工程由主楼和辅助楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。
施工过程中发生如下事件:
事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天。
事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工,造成乙方多支付人工费1万元、材料和机械费用2万元,辅楼工期因此拖延7天。
事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增加6万元。
19.乙方共可得到的索赔工期、费用各是多少?

题干: 某公司项目部承接了扩建一座8000人席位体育馆的机电安装工程,工程特点是工期紧,高空作业多,使用的自动升降工作台数量多。为赶工期,加快临时用电的施工,项目部派两名在工地实习的工厂用电专业大学生,将另一个项目上用过的临时用电电缆和设备布置在该项目的临时用电工程中,并马上投入了使用。为完成进度计划,项目部安排了较多的倒班、加班和夜间作业。
20.针对夜间作业,应在安全防护措施方面注意什么?

题干: A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装、车间内通风空调风管安装、动力电气线路、消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。
21.从B公司的角度分析,这次事故产生的原因有哪些,应负什么责任?

题干: 某施工单位承担了某机电工程项目厂区内管道安装施工任务。施工单位项目技术部门负责人在进行部门人员分工安排时,不设立资料员专门管理技术文件资料。要求各专业责任工程师管理本专业的技术文件资料,资料使用完后交回由他自己存放整理。工程到工艺管道水压试验阶段,进行管道系统检查时,发现压缩机厂房内一条管道的管径和走向与图纸不符。同时,在该管道管段图中有2道进行过2次返工的焊道,也找不到该焊道的无损检测报告和返修通知单。据配管责任工程师回忆:压缩机厂房管道进行了修改,设计变更单在设计单位交与他后直接发放到班组施工作业,自己存的一份设计变更单记不清是否归档,作业完成后找不到了。无损检测报告和返修通知单在无损检测工程师手中,由于其工作调动离开项目,不知那部分资料现在何处。由于查找技术文件资料,水压试验被迫推迟。
22.从案例事件中,总结出项目技术文件资料应如何管理?

题干: 某具有一级总承包资质的A机电安装公司,承接一商业大厦的机电安装总承包工程,经由业主同意将制冷站的空调系统的制冷燃气机组、电气、压力管道等分包给具有专业施工资质和压力管道安装许可证的B单位负责安装,设备及主材由业主提供。A公司编制了施工组织设计和施工进度计划,并得到业主和监理公司的批准。
23.B单位在制冷站安装工程完成后,经自检合格后,通知业主和监理检查验收是否符合程序?

题干: A安装工程公司承担了某合资公司的冲压车间机电设备安装工程建设,其中机电设备安装的核心部分是1台万吨水压机的安装。液压系统压力为2.5MPa。由于工期较紧,A公司将部分工程分包给了B公司。A,B公司均有资质施工,管道和管件均由业主提供。施工完毕,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经过A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0摄氏度~8摄氏度,B公司有2名焊工合格证已过期。
24.根据气象条件,进行管道系统试压应注意什么?

题干: 某炼油厂机电项目工程经过招标,A安装工程公司以2000万元的安装费中标,签订工程合同后,该安装单位根据2000万元的安装费进行费用总体计划,按人工费、材料费、机械费、措施费、间接费五项费用进行分解,五项费用计划分解分别占施工费的20.5%、30.3%、18.84%、10.01%、20.35%(其中税率3.3%)。五项实际费用分别占五项计划费用额的105.19%、95.99%、102.36%、102.40%、95.63%(税金除外)。
25.该工程项目施工机械费应从哪些方面去控制?

题干: 某系统工程公司承建了南方城市某大楼的泛光照明改造工程,大楼原泛光照明采用2000W钠灯光源,新设计考虑节能环保,选用55W的LED光源及控制模块进行场景控制,并通过控制总线与大楼BA系统集成,还能通过互联网与城市景观照明同步开启和关闭。因建筑有透空段,并且已投入使用,系统工程公司编制了施工技术方案,采用吊篮拆除原泛光照明灯具及安装LED泛光照明灯具。

该工程合同工期为三个月,7月1日开工,到当年9月30日完工,因工期紧,系统工程公司编制了施工进度计划,针对施工中可能出现的影响工程进度的意外事件,制定专项施工技术措施。系统工程公司与有关部门和单位协调,保证了工程的正常开工。在施工过程中,业主提出泛光照明的场景控制需增加变化,后经设计修改,泛光照明工程通电试灯达到了业主要求。
26.系统工程公司在编制泛光照明工程的施工进度计划中应考虑哪些因素?

题干: 某炼钢厂建设工程项目,主要工程内容包括办公大楼建设,电炉、除尘装置、冷却水系统、变电所及厂区电气、锅炉等机电安装工程。质量验收执行《建筑工程施工质量验收统一标准》GB50300和《工业安装工程质量检验评定统一标准》GB50252。施工单位将电炉安装工程、除尘装置安装工程划归为单位工程进行管理,其中电炉安装工程质量验收评定为优良。
27.施工单位根据什么将电炉安装工程、除尘装置安装工程划定为单位工程?

题干: 某公司以PC方式总承包一大型机电工程,总包单位直接承担全厂机电设备采购及全厂关键设备的安装调试,将其他工程分包给具备相应资质的分包单位承担。
施工过程中发生下列事件:
事件1:钢结构制作全部露天作业,任务还未完成时雨季来临,工期紧迫,不能停止施工。
事件2:钢结构露天组对焊接后,经X射线检测,发现多处焊缝存在气孔、夹渣等超标缺陷,需返工。
事件3:设备单机无负荷试运转时,发现一台大型排风机制造质量不合格。
事件4:单位工程完工后,由建设单位组织总包单位、设计单位共同进行了质量验收评定并签字。
28.事件4中,单位工程验收评定的成员构成存在哪些缺陷?

题干:

某市开发区的化工分区最近建成一座大型硫酸厂D,D厂原来生产规模不大,兼并了郊县工艺落后的E厂扩大了产能,使得新增加的固定资产值达到了该厂原来固定资产值的2倍。D厂加强了生产工艺的改进,利用化工分区内炼油厂脱硫所得硫磺在燃烧炉中制取二氧化硫,改变了用黄铁矿经沸腾炉制取二氧化硫的传统方法,不仅减少了环境污染,还体现了循环经济的理念。从珍惜土地资源的利用出发,D厂采用了将工艺流程由平摊改为竖向的布置。

D厂在立项时瞄准市场,可行性研究工作做得突出,正确把握工程建设程序的各个环节,建厂全过程依法依规,使预期的估计变为现实,投产后订单不断,获得了良好的经济效益和社会效益。

D厂建造中,需要测绘拆除搬迁E厂的有用设备和管线,使其复位正确可靠。由于工程总承包方深化设计符合实际,避免了许多工程实体间的干扰,起到了举足轻重的作用。

总承包方的项目经理是首批获取石化类建造师资格证的,他觉得建造师专业类别改为机电工程,从业的路子就更宽了。


29.在工程建设中,遵循惜地原则,合理利用土地,对施工用地有什么影响?

30.某机电安装工程公司(乙方)生产任务不足,人员、机械闲置,企业亏损。现一公司投资建设大型生产线加工车间工程招标,该公司还有意向在国内承建多处厂房来扩大规模。机电安装公司决定把握机会进行投标,但是这次投标单位较多,而竞争对手实力较强。该安装公司调整投标策略,击败所有竞争对手获得中标机会后中标,并签订合同。合同工期6个月,采用固定总价合同,工程保修期一年。该工程于2005年3月9日正式开工。 在施工过程中发生了如下事件: 事件一:因设计变更使得安装公司已采购的主要材料不符合设计要求,只得退货并重新采购,因此耽误施工20天。 事件二:遭遇10天季节性大雨后转为特大暴雨引发泥石流,造成现场管网及甲乙方现场办公设施遭到破坏,施工设备损坏,运进现场的部分材料被冲走,事后监理方要求安装公司进行现场清理。 该工程于2005年10月9日竣工,生产运行到2006年11月,因设备故障,电气管线故障,消防管道闸阀漏水,中控室传热供冷失效而停产,业主要求保修,施工单位认为已超过保修期,按合同规定,出现质量问题应由业主自行承担责任,因而拒绝修理。 简述施工组织设计交底的内容。

31.云洲机电总承包公司承接了某发电厂的发电机安装工程,项目包括:发电机定子吊装、发电机转子吊装、气密性试验等工作,还有厂房内300吨桥式起重设备安装工作。桥式起重机本体吊装时,施工人员不慎被吊钩刮擦从45米高的空洞中坠落地面,经抢救无效当场死亡。事故发生后该施工单位立即启动应急预案并组织调查组进行调查处理。调查后发现,作业前技术人员编写了安全措施并进行了安全交底,该施工人员是刚进单位不久的一般劳务工,且患有高血压病,因现场人手缺乏而临时填补上去的,连安全带如何使用都不知道。问题:1.简述该工程的施工顺序。关键工作是什么?并说明理由。2.辨识该吊装工程施工存在的危险源(写出四个或四个以上)。3.针对该项目吊装施工要编制哪些专项施工方案,并如何付诸实施?4.试分析发生该安全事故的原因。5.从劳动力管理的角度来分析此次事件违背了哪些原则?

题干: 某安装公司承包了环球开发区38层办公楼的机电安装工程,其合同总工期为24个月,内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程。在施工准备阶段该安装公司项目部编制材料采购计划,为确保材料供应工作质量和材料本身质量,组织了该项目的主要材料和大宗材料的采购。在施工现场该安装公司项目部组织专人对到达现场的各种材料进行了验收确认和入库管理,其中查出办公室照明用电源连接线型号出错,并给予了纠正。施工中监理工程师对施工单位将部分油品、保温玻璃和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。
32.该项目的材料采购计划一般由何部门制定?对供应商要做哪些工作?

33.某电力施工企业经招投标承接了1000MW发电厂的建设安装工程任务,工期18个月。时间紧任务重。在施工过程中发生了以下事件: 事件1:电厂的大件设备较多,动辄几百吨重,其运输较为困难。在电机运输过程中就出现因小桥承载力不够而现场加固桥梁,影响运输工期的情况。 事件2:建设单位将一台1个月后才能安装的大型机组设备运抵了施工现场,卸车过程无施工企业设备管理人员参加,也未进行设备配件的进出库清点、验收等;该大型机组设备下方铺垫道木,上面用防雨布遮盖,零、配件木箱放置在机组旁边;该临时场地虽有顶棚,但没有围墙,人员可随便出入;存放完毕后随即交由施工企业管理。 事件3:在机组安装时,发现设备随机的4根地脚螺栓丢失。从资料查知,螺栓材质为35号钢,而现场只有0235钢。为了不影响安装进度,企业项目部自行采用0235钢加工了4根地脚螺栓,使机组安装就位。 事件4:机组单机试运行合格后,施工单位向建设单位进行中间交接。在交接施工资料中,没有地脚螺栓重新加工和材料代用的记录。同时,施工单位项目部为了以后安装这类机组的需要,将一套随机资料(包括设备技术要求、安装指南、操作手册等)以及专用工具自行留下,为此建设单位提出了交涉意见。 事件4中项目部拒交一套随机资料和专用工具的做法是否正确?简述理由。

34.蓝天机电安装公司通过招投标承接了某土建公司总包的5万平方米的民用高层住宅的机电安装分包工程,主要包括:消防系统的消火栓及管道、火灾自动报警系统、防排烟;电气动力照明系统;给排水系统;制冷机及通风空调系统;网络信息通讯及公用电视系统等。问题:1.该工程项目中消防工程全部完成后,蓝天机电安装公司通过土建公司(总包单位)向公安消防机关、建设单位、监理发出竣工验收申请,是否妥当?为什么?2.消防系统验收过程中,还要做哪些实证性操作?简述操作过程。3.该种类型工程项目实施过程中,建筑电气与土建整体配合有哪些要点?4.建筑智能化工程实施界面的重要性体现在哪里?它包含哪三个子界面的工作?5.该工程项目在交付使用一年后,电气控制设备发生故障,建设单位要求工程总包单位按合同予以保修,而总包单位认为这是专业分包单位的事宜而要求建设单位直接找蓝天机电公司交涉,这样做法是否妥当?为什么?6.常见经济分析的主要施工方案有哪些(写出三个或三个以上)?

题干: 某机电工程公司承担一大型储运码头储运罐区的改扩建工程,工程范围主要为新建2台3500立方米储油球罐和1台5000立方米储油球罐及其管线,以分段切割吊卸的方法拆除2台10m高的原油罐。针对作业活动,项目部对风险进行了识别和评价,制定了安全技术措施和应急预案。同时为保证工程质量,项目部针对不同的施工阶段制定了质量控制措施。
35.球罐中焊接作业时,存在哪些风险?应如何采取预防措施?

36.A公司中标承建某化肥厂扩建一套位于原生产装置旁的新甲醇生产装置,施工内容包括装置的全部机电工程安装和新老系统的连通,承包合同附加条款说明,A公司在施工时应采取有效安全技术措施确保已生产的装置安全,并新老系统的接口连通要在生产装置局部短时停车时间内完成,即均必须准点到达。工程的油漆防腐、保温由B公司分包承担。 B公司的施工进度计划编制以什么类型为主?说明理由。

37.A安装工程公司承担了某合资公司的冲压车间机电设备安装工程建设,其中机电设备安装的核心部分是1台万吨水压机的安装。液压系统压力为2.5MPa。由于工期较紧,A公司将部分工程分包给了B公司。A,B公司均有资质施工,管道和管件均由业主提供。施工完毕,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经过A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0摄氏度~8摄氏度,B公司有2名焊工合格证已过期。 在水压机安装施工组织设计中施工方案的清单中,最典型的施工方案是什么?目的又是为什么?简述施工方案编制的主要内容。

38.某石化总厂(甲方)与某安装公司(乙方)签订了某机电设备安装施工合同。该安装工程项目涉及的设备和材料均由甲方提供。甲乙双方合同规定,采用单价合同,每一分项工程的实际工程量增加或减少超过招标文件中工程量的10%以上时调整单价。工作B、E、C作业使用的主要施工机械一台(乙方自备),台班费用为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下图所示(单位:天)。 图中箭头上方为工程名称,箭头下方为持续时间,双箭头为关键线路。 甲乙双方合同约定8月15日开工。工程施工中发生如下事件: 事件一:由于甲供设备和材料迟迟未到货,致使工作D推迟2天,乙方人员配合用工5个工作日,窝工6个工作日; 事件二:8月21、22日场外停电,停工2天,造成人员窝工16个工日,机械台班2个台班,每个台班单价50元/台班; 事件三:因设计变更,工作E工程量由招标文件中的300立方米增加至350立方米,超过了10%。合同中该工作综合单价为55元/立方米,经协商后综合单价调为50元/立方米; 事件四:为保证施工质量,乙方在施工中将工作及原设计尺寸扩大,增加工作量15立方米该工作综合单价为78元/立方米; 事件五:在工作D、E均完成后,甲方指令增加一项临时工作K,经核实,完成此项工作需要1天时间,机械台班1个,人工工日10个。 什么是延期索赔?分析延期产生的费用索赔。

题干: A公司中标承建某化肥厂扩建一套位于原生产装置旁的新甲醇生产装置,施工内容包括装置的全部机电工程安装和新老系统的连通,承包合同附加条款说明,A公司在施工时应采取有效安全技术措施确保已生产的装置安全,并新老系统的接口连通要在生产装置局部短时停车时间内完成,即均必须准点到达。工程的油漆防腐、保温由B公司分包承担。
39.A公司在塔器吊装、管网铺设时应坚持什么施工顺序?以下网络计划是否可调整以降低大型机械使用费用?(用文字说明)

题干: 某建设工程分部工程项目,业主与承包商签订了施工承包合同,该工程估算工程量为5500立方米,合同工期6个月,综合单价为167.7元/立方米。合同中有关付款条款如下:

1.开工前业主向承包商支付估算合同总价的20%的工程预付款;

2.保修金从第一个月起,从工程款中按5%扣除,扣到最后一个月扣完;

3.当累计实际完成工程量超过估算工程量的10%以上,可对超出10%的部分工程量的综合单价进行调整,调价系数为0.9;

4.每月签发付款最低金额为15万元;

5.工程预付款从承包商获得工程款累计超过估算合同额的30%以后的下个月起扣,扣至第5个月均摊扣除。

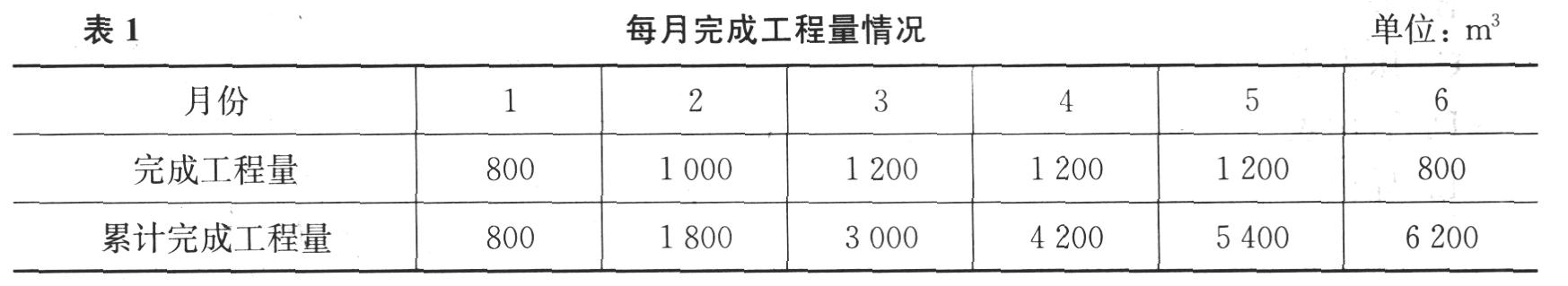

承包商每月完成并经监理工程师签认的工程量如表1所示。
40. 工程预付款应从几月份扣起?每月扣多少?

41.某安装公司承包了环球开发区38层办公楼的机电安装工程,其合同总工期为24个月,内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程。在施工准备阶段该安装公司项目部编制材料采购计划,为确保材料供应工作质量和材料本身质量,组织了该项目的主要材料和大宗材料的采购。在施工现场该安装公司项目部组织专人对到达现场的各种材料进行了验收确认和入库管理,其中查出办公室照明用电源连接线型号出错,并给予了纠正。施工中监理工程师对施工单位将部分油品、保温玻璃和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。 简述进场材料验收的要求。

42.能集集团(业主)在荣成炼油厂的一套加氢装置扩建安装工程由云龙化工机电设备安装公司承担。工程包括A,B两个分项工程,工程量分别为500吨和300吨。清单报价中甲项工料机费用为9 000元/吨,乙项工料机费用为8 000元/吨,其中甲乙项人工费一共为100万元;管理费、利润分别按人工费的50%、60%计取。脚手架搭拆的工料机费用按分部分项人工费的8%计取,其中人工费占25%;大型机械进出场耗用人工费2万元,材料费4万元,机械费5万元;安全、文明施工等措施项目费用总额为50万元。其他项目清单费用120万元,规费90万元;税率以3.41%计取。问题:1.计算分部分项清单计价、措施项目清单计价、税金、单位工程费用。2.将上述款项填入单位工程费用汇总表(表3)的正确位置上。3.云龙化工机电设备安装公司外发加工的钢构件单件约有10吨重,在运往工地的路上要经过限载8吨的农用桥,项目部应如何协调处理此事件?4.部分工业管道的水压试验将在冬季进行,那时此地气温将在-2摄氏度,请写出针对性的质量控制方案以保证项目的进程。5.电气、智能化、自动化工程在调试工程中遵循的共同原则是什么?6.云龙化工机电设备安装公司是否可以在施工过程中指派合格的特种设备持证焊工对原有系统上的压力反应釜进行修补工作?

题干:

某火力发电厂建设工程总投资额50000万元。该工程以EPC /交钥匙的承包形式进行了邀请招标,共有A、B、C、D、E五家承包商经考察符合投标资格,并参与投标,评标委员会由8人组成,全部由建设单位的领导和一名工程技术人员组成。在评标过程中A公司因实力较强而报价偏高,评委与其协商让其总价下浮5%。遭到A公司拒绝。

评标答疑过程中还发生下列事件:

事件一:当评委问B公司如何进行设备监造时,B公司仅从选择派有资质的专业技术人员驻厂监造,并认真进行出厂前设备的验收、包装和发运回答,当问及监造大纲还应包括哪些内容时,B公司无以对答。

事件二: C公司讲到一台主要设备吊装方案时,拟采用两台80t汽车吊抬吊,设备最重件净重80t,C公司计算出的计算载荷是96. 8t,正好与两台吊车最佳站位时的额定满负荷相等。遭到评委的质疑。


43.EPC/交钥匙工程包含哪些主要内容?

44.背景资料为了适应经济开发区规模不断扩大的需要,某市政府计划在该区内新建一座110 kV的变电站。新建变电站周边居住人口密集,站址内有地下给水管道和一幢6层废弃民宅。为加强现场文明施工管理,项目部制订了相应的现场环境保护措施。主要措施如下:措施1:施工前对施工现场的地下给水管道实施了保护措施。措施2:为减少6层废弃民宅拆除时产生扬尘,在拆除时计划配合洒水等。措施3:为及时清除施工中产生的固体和液体废物,计划将废线缆和设备的废油现场全部烧掉。措施4:计划租赁的推土机和挖掘机只能夜间使用,为了防止噪声扰民,施工单位计划将噪声限制在65 dB(分贝)之内。问 题:1.施工前应对施工现场的地下给水管道实施哪些保护措施?2.措施2和措施3是否正确?对于不正确的,请给出正确的做法。3.指出措施4中存在的问题,并给出正确的做法。4.施工现场环境保护措施的主要内容有哪些?

题干:

某大型长输天然气管道工程建设项目由天然气管道、场站组成,天然气干线全长1150km,管径1016mm,设计压力为6.4MPa,沿线设首站1座,中间站4座,末站1座,阀室30座。

某施工总承包企业中标并承担该项管道建设项目的施工任务。按照工程建设程序,施工单位按照规定的时限,向监理人报送了施工组织设计。施工组织设计内容如下:

(1)施工方案

(2)施工现场平面布置图

(3)施工进度计划和保证措施

(4)劳动力及材料供应计划

(5)安全生产、文明施工措施

监理机构审核后认为:该施工组织设计以工程规模、结构特点、技术复杂程度和施工条件进行了编制,但是按照国家现行的施工规范的内容不完全符合要求,退回施工单位要求重新完善。经重新修改后的施工组织设计达到了规范标准,监理机构上报业主批准予以实施。在输气管道通过的地区,沿管道中心线两侧各200m范围内,有聚集居民住户57户,管道分段试压,采用气压试验,施工单位为了保证管道试压安全和工作质量,对试压准备工作进行了全面检查,检查内容包括试压方案报批、试压人员、试压设备、计量仪表(如压力表)以及质量安全保证措施落实情况,对升压过程进行了严密的监控。


45.按照机电工程行业划分的要求,机电工程划分为几个行业?该项目属于哪个行业?
