2025年04月04日一级建造师水利工程建造师案例题25

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

题干: 某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
1.这起事故的主要责任人是哪一方?并说明理由。

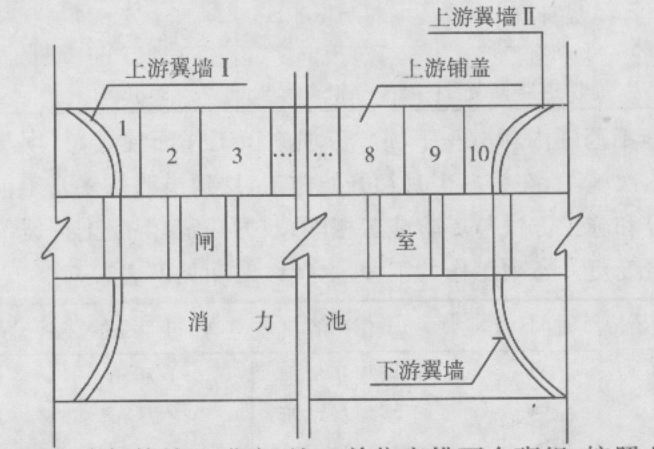

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下图所示:
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→98→7→6和上游翼墙1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
2.根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于哪一类?确定水利工程质量事故等级主要考虑哪些因素?

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5 300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。
3.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

题干: 某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。
在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。

在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F420152-2所示。
分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。
4.对上述混凝土内外部出现的不同裂缝可采取哪些处理措施?

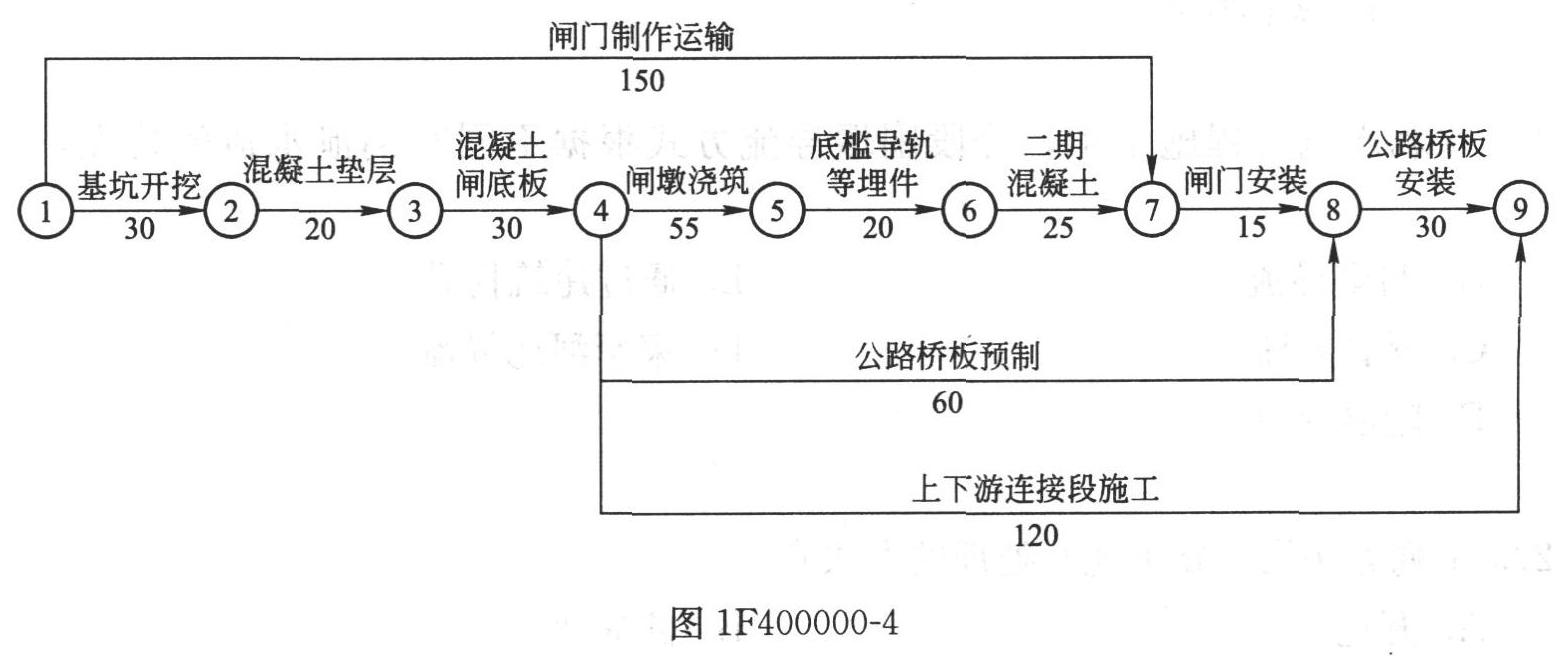

5.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。分别说明事件1~事件4的责任方以及对计划工期的影响。

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
6.G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

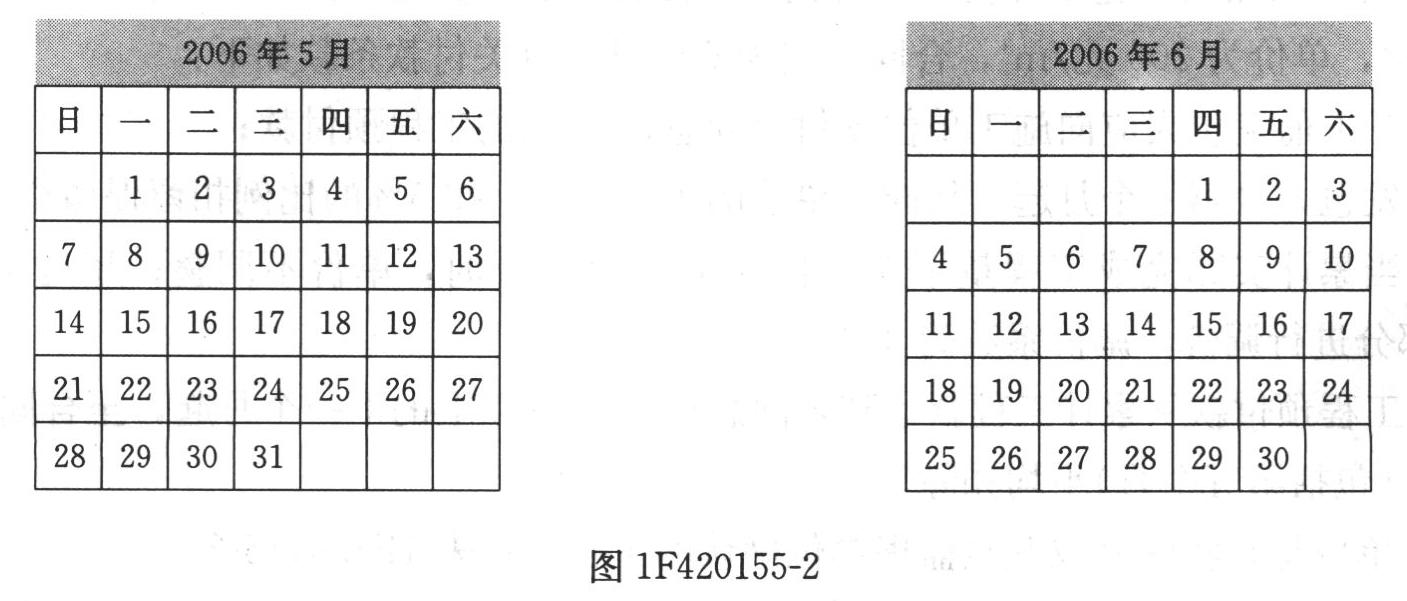

7.经批准后,Y省水利厅作为项目法人对某大型水利水电工程土建标采用公开招标的方式招标,该项目属中央投资的公益性水利工程。招标人于2006年5月2日~5月11日发布招标公告,公告规定投标人须具有水利水电工程施工总承包一级资质,采用资格后审;5月12日~5月16日出售招标文件,招标文件售价5000元/套,招标文件规定5月30日为投标截止时间。截至5月16日,共有6家投标单位购买了招标文件,且该6家单位(分别为A、B、C、D、E、F)均在招标文件规定的时间提交了投标文件,其中F投标单位为甲单位(水利水电施工总承包一级资质)与乙单位(水利水电施工总承包二级资质)的联合体。投标单位A在提交投标文件后发现其报价估算有较严重的失误,遂赶在投标截止时间前15分钟,递交了一份书面声明,要求撤回已提交的投标文件。 开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E、F5家投标单位投标,并宣读该5家投标单位的投标价格、工期和其他主要内容。 评标委员会委员由招标人代表和其他技术经济专家组成,共9人,其中招标人代表4人,从Y省水利厅组建的评标专家库随机抽取专家5名,其专业分布为,工程建设管理1人、金属结构1人、造价2人、水工1人。 在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员会的招标人代表希望投标单位B再适当考虑一下降低报价的可能性。 按照招标文件中确定的综合评标标准,5个投标人综合得分从高到低的依次顺序为B、D、F、C、E,故评标委员会确定投标单位B为中标人。由于投标单位B为外地企业,招标人于6月10日将中标通知书以挂号方式寄出,投标单位B于6月14日收到中标通知书。由于从报价情况来看,5个投标人的报价从低到高的依次顺序为D、C、B、E、F,因此,从6月16日至6月21日招标人又与投标单位B就合同价格进行了多次谈判,结果投标单位将价格降到略低于投标单位C的报价水平,最终双方于7月12日签订了书面合同。合同签订后,招标人向A、C、D、E、F五家投标单位发去了中标结果通知书。2006年5月与6月的日历见图1F420155-2。 从所介绍的背景资料来看,在该项目的招标投标程序中有哪些方面不符合招标投标的有关规定?请逐一说明。

题干: 某工程合同价为1500万元,分二个区段,有关情况如下表。
(1)保留金在竣工验收和缺陷责任期满后分两次支付,各50%;
(2)误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。

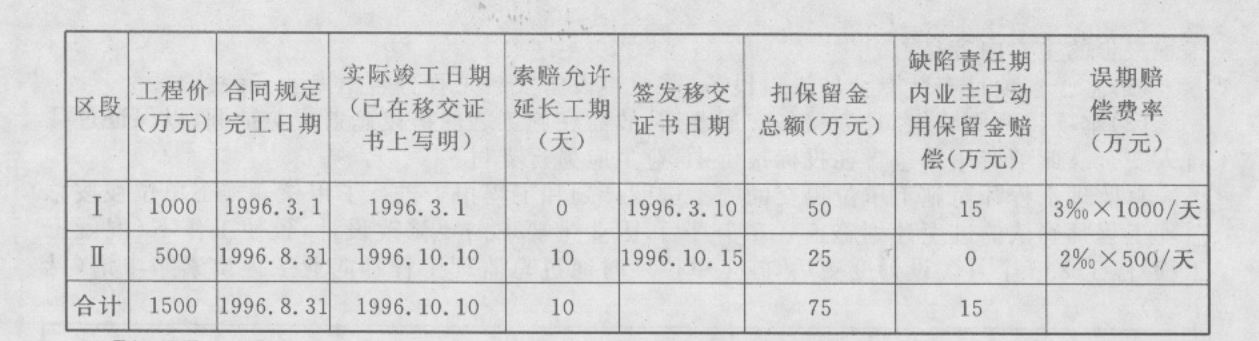

8.所扣保留金应何时退还?应给承包商退还多少?

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
9.分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。

10.某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 合同签订的日期是否违规?说明理由。

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下图所示:
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→98→7→6和上游翼墙1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
11.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。

12.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F400000-2所示。分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率75%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。在大体积混凝土浇筑过程中,可采取哪些具体措施降低混凝土的入仓温度?

13.某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2003年2月开工,2004年6月申报文明建设工地,此时已完成全部建安工程量25%。有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。根据水利系统文明建设工地的有关规定,工程建设管理水平考核的主要内容除了内部管理制度外,还包括什么?

题干: 施工单位B分别在某省会城市远郊和城区承接了两个标段的堤防工程施工项目,其中防渗墙采用钢板桩技术进行施工。施工安排均为夜间插打钢板桩,白天进行钢板桩防渗墙顶部的混凝土圈梁浇筑、铺土工膜、植草皮等施工。施工期间由多台重型运输车辆将施工材料及钢板桩运抵作业现场,临时散乱进行堆放。由于工程任务量大,施工工期紧,施工单位调度大量运输车辆频繁来往于城郊之间,并且土料运输均出现超载,同时又正值酷暑季节,气候干燥,因此,运输过程中产生大量泥土和灰尘。
14.分析本例施工期环境保护存在的主要问题?如何改进?

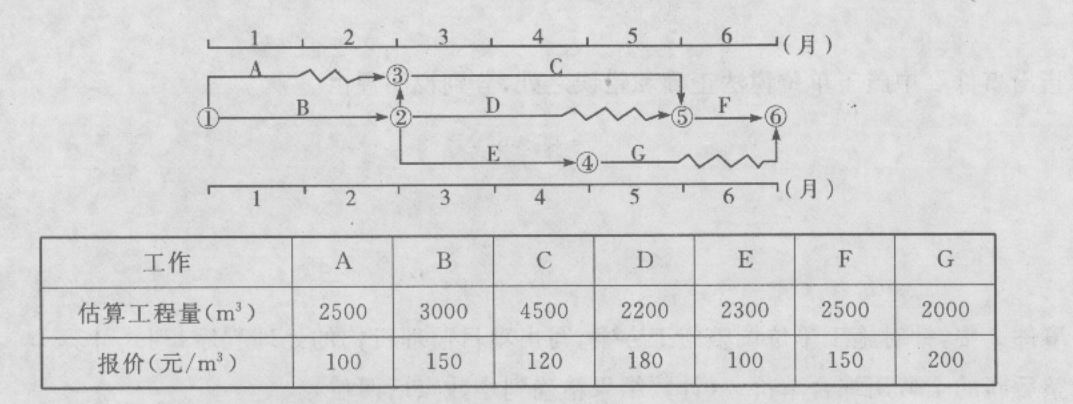

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计算;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见下表,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。
施工:过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应有建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,税率为3.41%。

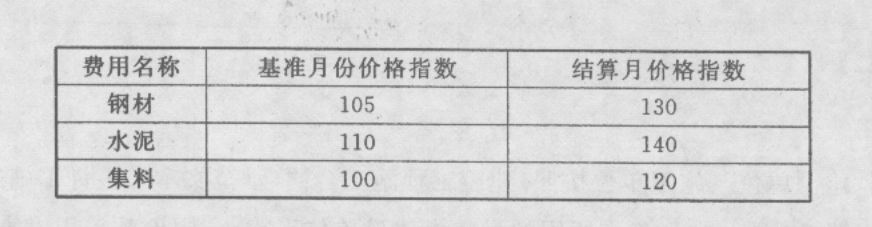

事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰巧遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均为25%、35%和10%。
15.计算4月、5月、6月份的拟完工程计划投资和施工单位的应得工程额。(计数结果精确到小数点后两位)

16.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。

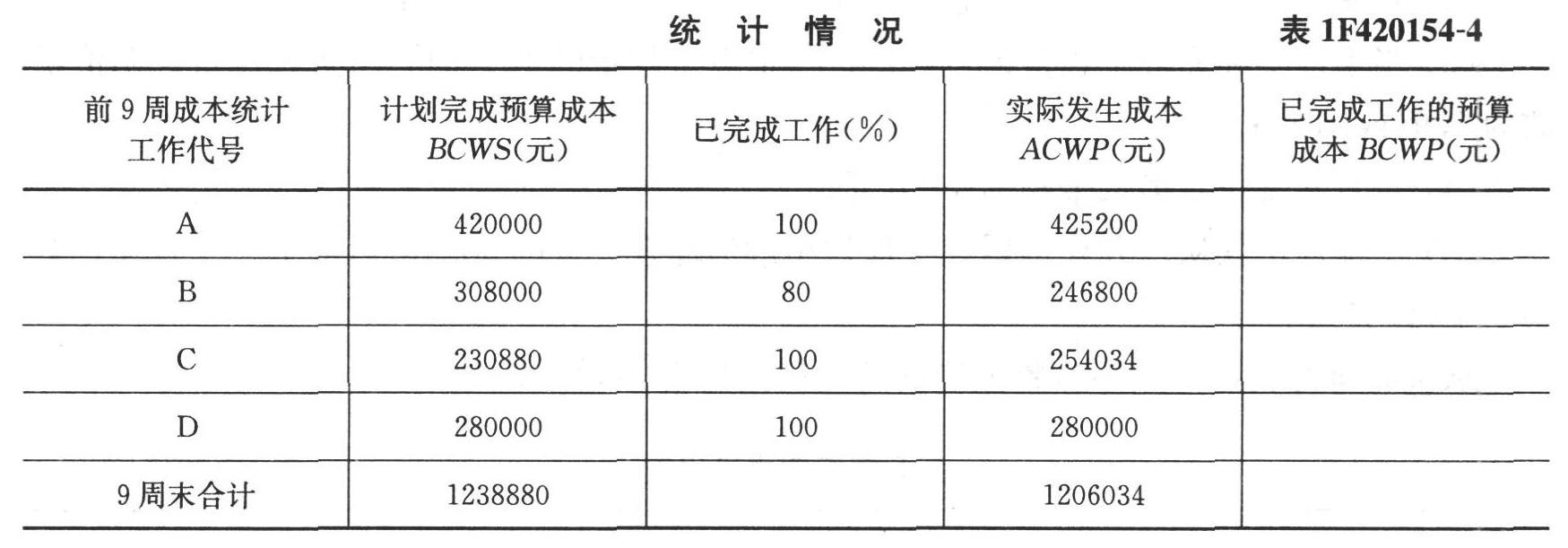

17.某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1F420154-4。将上表复制到答题纸上,在表中计算前9周每项工作(即A、B、C、D各项工作项)的BCWP。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告,索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。

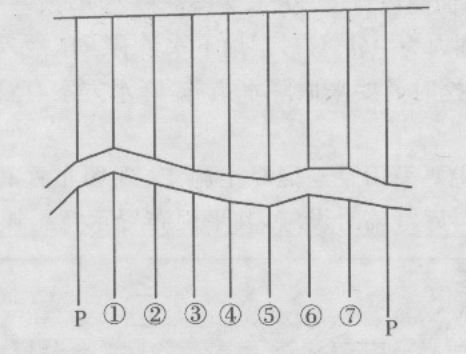

事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。注:P为先导孔,④为第一次序孔。
事件3:至2008年3月,施工累计完成工程量2700万元。4月份的月进度付款申请单见下表。
18.指出事件3表中I、Ⅱ、Ⅲ、Ⅳ、V分别代表的金额。

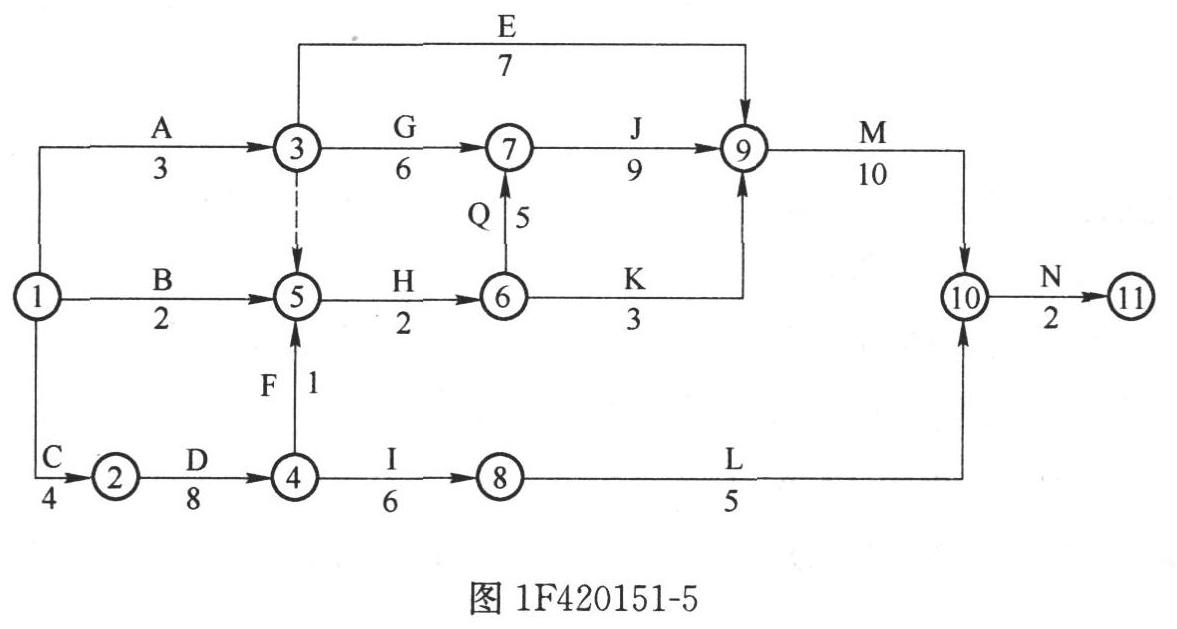

题干: 某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420151-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
19.该网络计划的计划工期为多少天?

题干: 某水库枢纽工程主要由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。
在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。
坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有25个点不合格。其中检测A班组30个点,有5个不合格点;检测B班组30个点,有13个不合格点;检测C班组30个点,有7个不合格点。
20.在①羊脚碾;②振动平碾;③气胎碾;④夯板;⑤振动羊脚碾等机械中,适用于该大坝填筑作业的压实机械有哪些?

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标,该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析表如下。

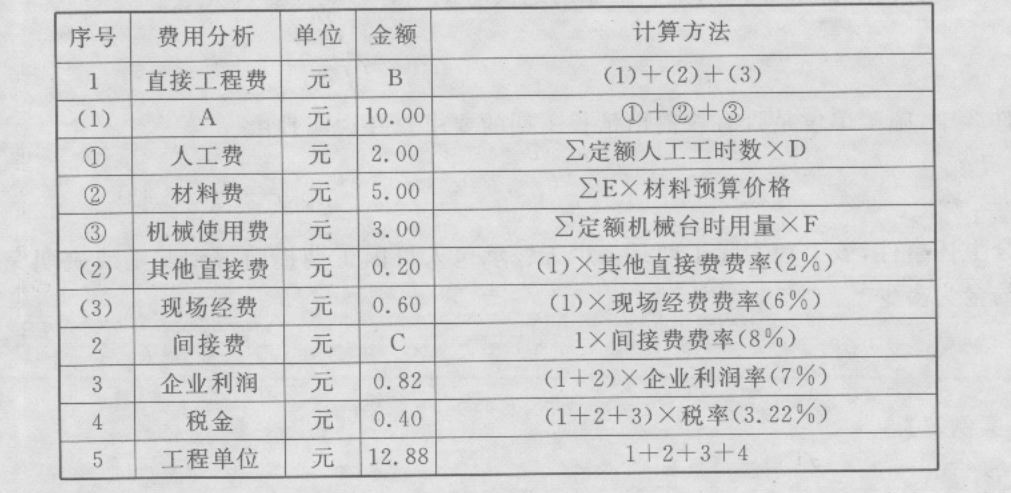

21.指出弃渣场清理单价分析表中A、B、C、D、E、F分别代表的含义或数值。

题干: 施工单位B分别在某省会城市远郊和城区承接了两个标段的堤防工程施工项目,其中防渗墙采用钢板桩技术进行施工。施工安排均为夜间插打钢板桩,白天进行钢板桩防渗墙顶部的混凝土圈梁浇筑、铺土工膜、植草皮等施工。施工期间由多台重型运输车辆将施工材料及钢板桩运抵作业现场,临时散乱进行堆放。由于工程任务量大,施工工期紧,施工单位调度大量运输车辆频繁来往于城郊之间,并且土料运输均出现超载,同时又正值酷暑季节,气候干燥,因此,运输过程中产生大量泥土和灰尘。
22.远郊施工环境布置应重点注意哪些方面?

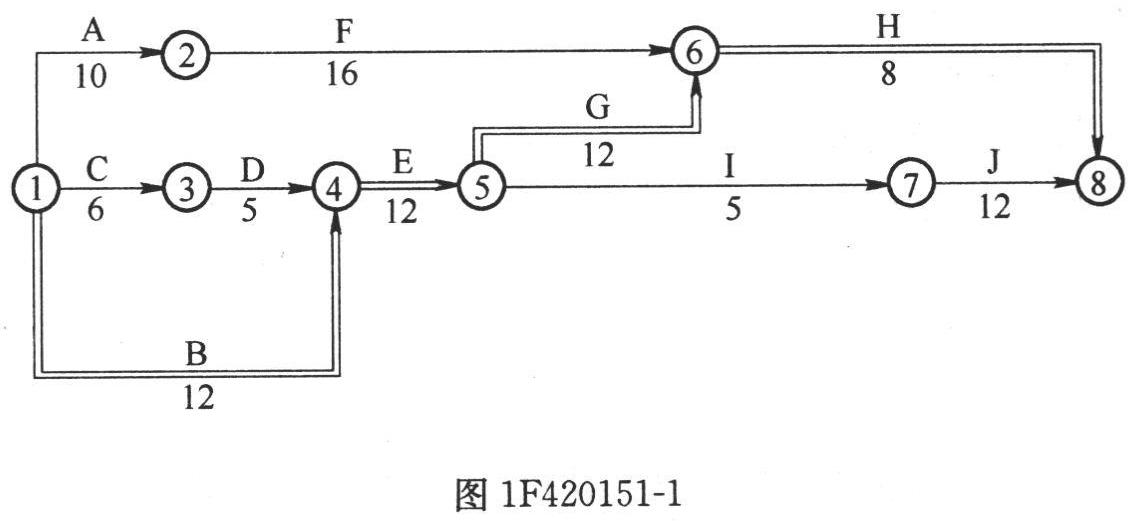

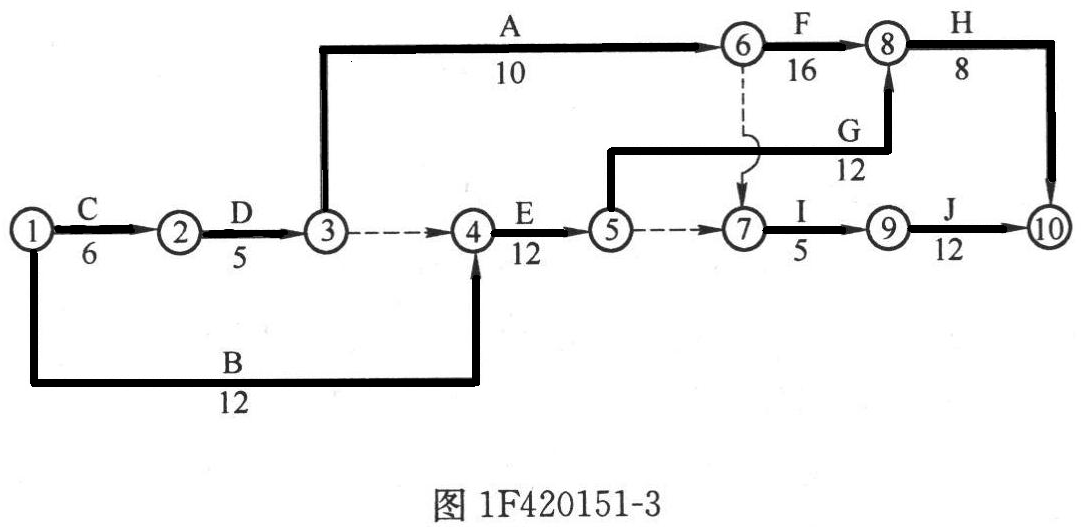

23.某土石坝分部工程的网络计划如图1F420151-1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。如按D→A→I顺序组织施工,则网络计划变为如图1F420151-3所示: ①计算工期是多少天? ②机械在现场的使用和闲置时间各是多少天?

题干: 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0m~31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m~31.4m高程范围内为黏土,12.0m~18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工降水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。

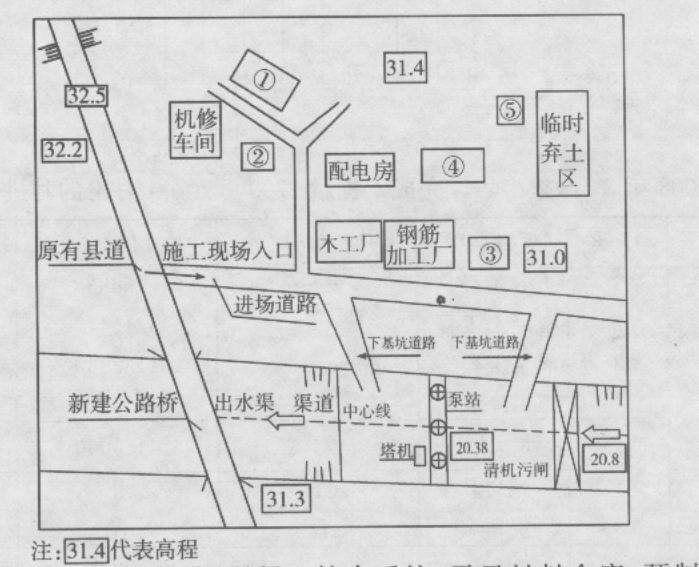

根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、预制构件厂、油料库等临时设施,其平面布置示意图如下图所示。
图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
24.根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安全警示标志?

题干: 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0m~31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m~31.4m高程范围内为黏土,12.0m~18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工降水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、预制构件厂、油料库等临时设施,其平面布置示意图如下图所示。
图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
25.根据《特种作业人员安全技术考核管理规定》和本工程施工的实际情况,本工程施工涉及哪些特种作业?
