7.本车站工程是一条高架轨道交通线路中的一条车站,车站长150 m,宽20 m,总高14.7m,分站厅、站台两层,工期为一年。在结构方面,本工程为站桥合一的刚性结构体系,结构形式为框架。基础采用φ600PHC打入管桩,桩顶标高-3.200m,桩长50m,打入

层2m,总计213根。桩基础承台为现浇混凝土,强度为C25;承台中间通过基础连系现浇混凝土梁JLL连成整体,强度为C25;承台埋深3m。上部结构框架柱为800mm×800mm,框架梁高1.65 m,板厚200 mm。屋顶为现浇混凝土网架,强度为C35。本车站地段地面标高+5.25 m(本地坐标系),按7级抗震设计,采用8级抗震构造措施。本车站地段①层为人工填土,层底埋深0.6~4.5 m;②层为褐黄色黏土,层底埋深2.40~6.00 m,属中压缩性黏土;

层为灰色砂质黏土,埋深38.0~57.0 m。桩基层为

层下2 m。土方开挖层为②层。施工时,主要采用了如下方案和措施:
(1)为了使桩间挤土紧密,增加桩与土体间的摩擦力,打桩顺序为从四周向中心方向打。
(2)施工时由于用桩量较大,经常出现预制桩供不应求的情况。为了不影响工期,只要预制桩混凝土强度达到100%,立即投入使用。
(3)根据本工程的特点,拟采用履带式柴油打桩机和履带式吊机打桩,打桩的工艺流程为桩基就位→PHC桩起吊→竖桩→插桩→打桩→接桩→打桩→送桩→桩机移位。
(4)据本工程的特点,拟采用的上部结构施工的顺序是:立柱钢筋绑扎→立柱模板架设→立柱混凝土浇筑→梁、顶板模板架设→梁、顶板混凝土浇筑。
(5)根据本工程的特点,立柱、梁混凝土采用整体浇筑方法,以保证整体美观和强度。
问题:

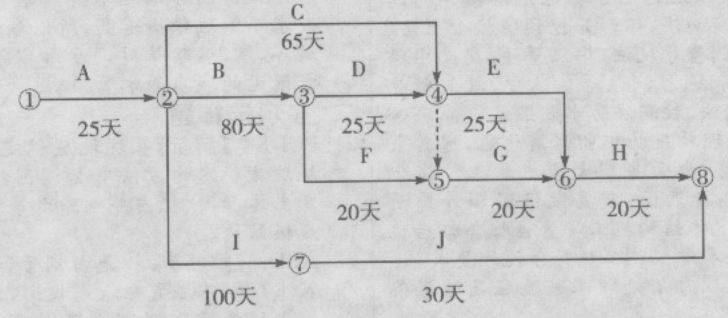

1.结合本车站工程的特点,施工阶段主要施工流程是什么?
2.背景资料中的沉桩顺序正确与否?请具体描述沉桩顺序。
3.除了沉桩顺序的确定,沉入桩的施工技术要点还有哪些内容?
4.本工程施工预制桩的做法是否正确?
5.上部结构施工的顺序是否全面?立柱、梁混凝土浇筑方法是否正确?为什么?
