一、建造师案例题

题干: 某装饰公司作为分包商实施某部委办公大楼的装饰装修工程,由于总承包的垂直提升设备急于退场,经监理工程师及总承包方同意,在第6层抢先砌筑完毕一间大会议室后将其设置为临时材料库房,提前将部分装饰装修材料倒运至临时库房存放。同一楼层其他部位此时正进行砌筑与抹灰施工。

库房内楼面上堆放有水泥,由于瓷砖后进场,墙面瓷砖暂放在水泥上;木门套及复合木地板堆置另一侧墙边;吊顶用纸面石膏板整齐码放在木地板上面;墙面漆、木器漆置于库房中央;各种电线电缆置于油漆桶上码放整齐;铝合金窗框最后进场,门边靠墙竖立,玻璃窗扇靠窗框放置。

由于库房刚砌筑完毕,监理工程师提出放置在内的水泥很有可能受潮,对其质量存在疑义,但该批水泥进场时间不长,经查水泥出厂合格证上生产日期,距检查日期正好2个月。
1. 临时材料库房中材料保管存在哪些问题?

2. 天津某高层框架-剪力墙结构建筑,地下2层,地上18层。由于地质条件不太理想,所有柱及墙底均设计有灌注桩加桩承台基础、地连梁,地下室底板为整体筏板。 灌注桩设计直径D=800mm,采用泥浆护壁钻孔灌注桩,施工过程中,成孔后清孔换浆,测定桩底沉渣厚度合格,然后下放钢筋笼、导管,并按水下混凝土施工工 艺浇筑混凝土,浇筑混凝土均超出设计桩顶标高300mm以上;施工结束后,监理工程师对成桩进行检查,发现⑧-D轴处某桩成桩直径不足800mm,实测值 为760mm,且桩位偏差为113mm。所有桩身混凝土试件检验均合格,并进行承载力试验,所有桩承载力检测均符合设计及相关规范要求。 竣工验收前,施工单位将所有工程档案提请当地城建档案管理机构进行预验收,合格后提请建设单位正式组织竣工验收。建设单位技术负责人组织施工单位、监理单位、设计单位和勘察单位共赴现场进行竣工验收,验收通过。 简述桩身混凝土试件的取样规定。

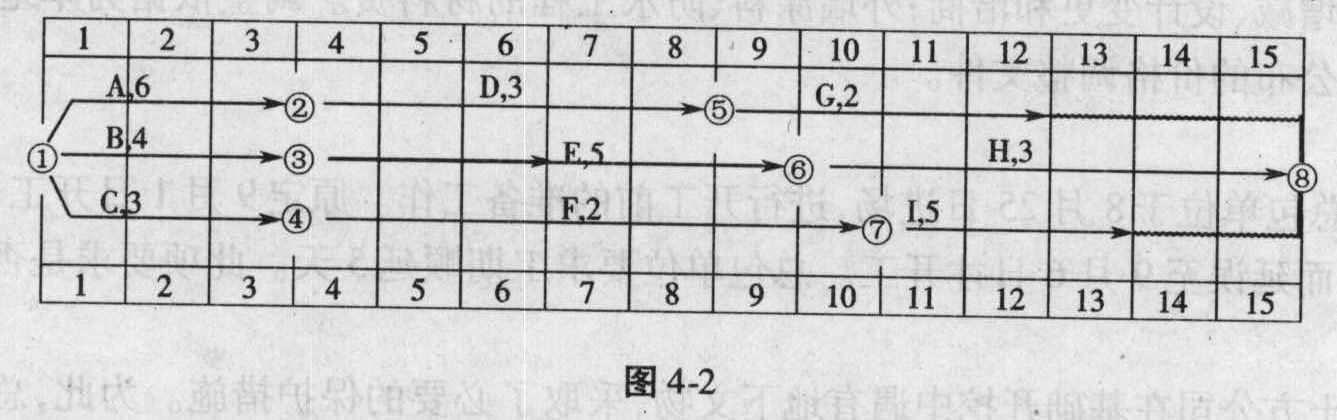

3.某建筑工程,建筑面积23824平方米,地上10层,地下2层(地下水位-2.0m)。主体结构为非预应力现浇混凝土框架-剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。 事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。 事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗骨料的最大粒径进行了检测,检测结果为40mm。 事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。 事件二中,商品混凝土粗骨料最大粒径控制是否准确?请从地下结构外墙的截面尺寸、钢筋净距和防水混凝土的设计原则三方面分析本工程防水混凝土粗骨料的最大粒径。

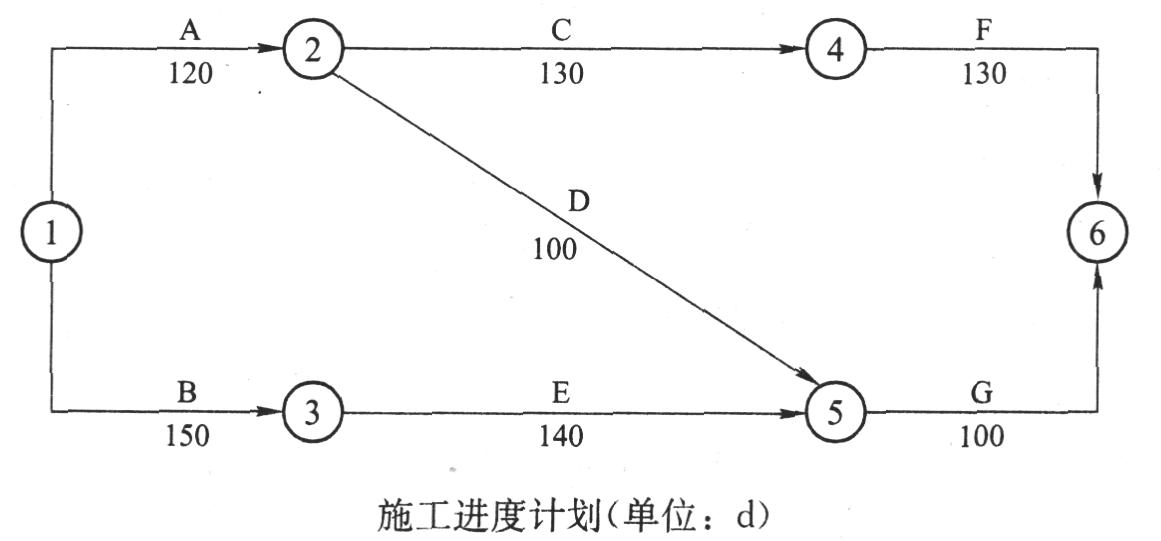

4.某工程承包商按照甲方代表批准的时标网络计划组织施工。时标网络计划如图4-2所示,图中箭线上方字母为工作名称,数据为每周计划费用。在工程进展到第6周末检查的工程实际进度为:工作D完成了4/5工作量,工作E完成1/3工作量,工作F完成了3/7的工作量。在工程进展到第11周末检查的工程实际进度为:工作G完成了1/2的工作量,工作H完成了1/3的工作量,工作I完成了2/3的工作量。 问题 (1)在图中标出第6周末、第11周末的实际进度前锋线。 (2)完成该项目第1周到第11周末费用数据统计表,其中已完工程实际费用累积值已给出,见表4-2。 (3)分析第6周末、第11周末的费用偏差及费用绩效。 (4)分析第6周末、第11周末的进度偏差及进度绩效。

5.Y公司承接了X建设单位开发建设的某大厦工程,由于某大厦工程所处地理位置的特殊性,该区域内地下管线设置复杂,X建设单位向Y公司提供了施工现场及毗邻区域的地下管线资料。 在施工过程中,因地下管线资料的准确性、完整性存在问题导致的事故,应由谁来承担责任?

6.某高层建筑主楼采用单元式隐框玻璃幕墙,A公司作为设计和施工双甲级资质的专业公司,承接了幕墙的设计和施工任务,并根据B设计院的建筑图、结构图进行了幕墙施工图的深化设计,并在C试验室进行了“三性试验”。该幕墙系统采用了断桥铝型材和钢化中空Low-E玻璃,单元板块的加工养护在幕墙公司的加工车间完成,双组分硅酮结构密封胶在使用前进行了相容性试验等相关试验。幕墙公司在材料进场后向D监理公司进行了材料报验,并按规定进行了材料复试。该幕墙标准单元板块的规格为1500mm×3900mm,在施工现场,对于标准单元采用了专用钢架堆放和两点吊装,对于小于标准规格的板块采用了直接叠层堆放、单点吊装,现场采用吊篮施工。由于无特殊和异形要求,幕墙公司报验时按照每1000~1500平方米一个检验批,不足1000平方米时将不同部位合并后作为一个检验批的方式进行报验。 幕墙公司进行检验批报验时的面积划分是否合理?并说明原因。

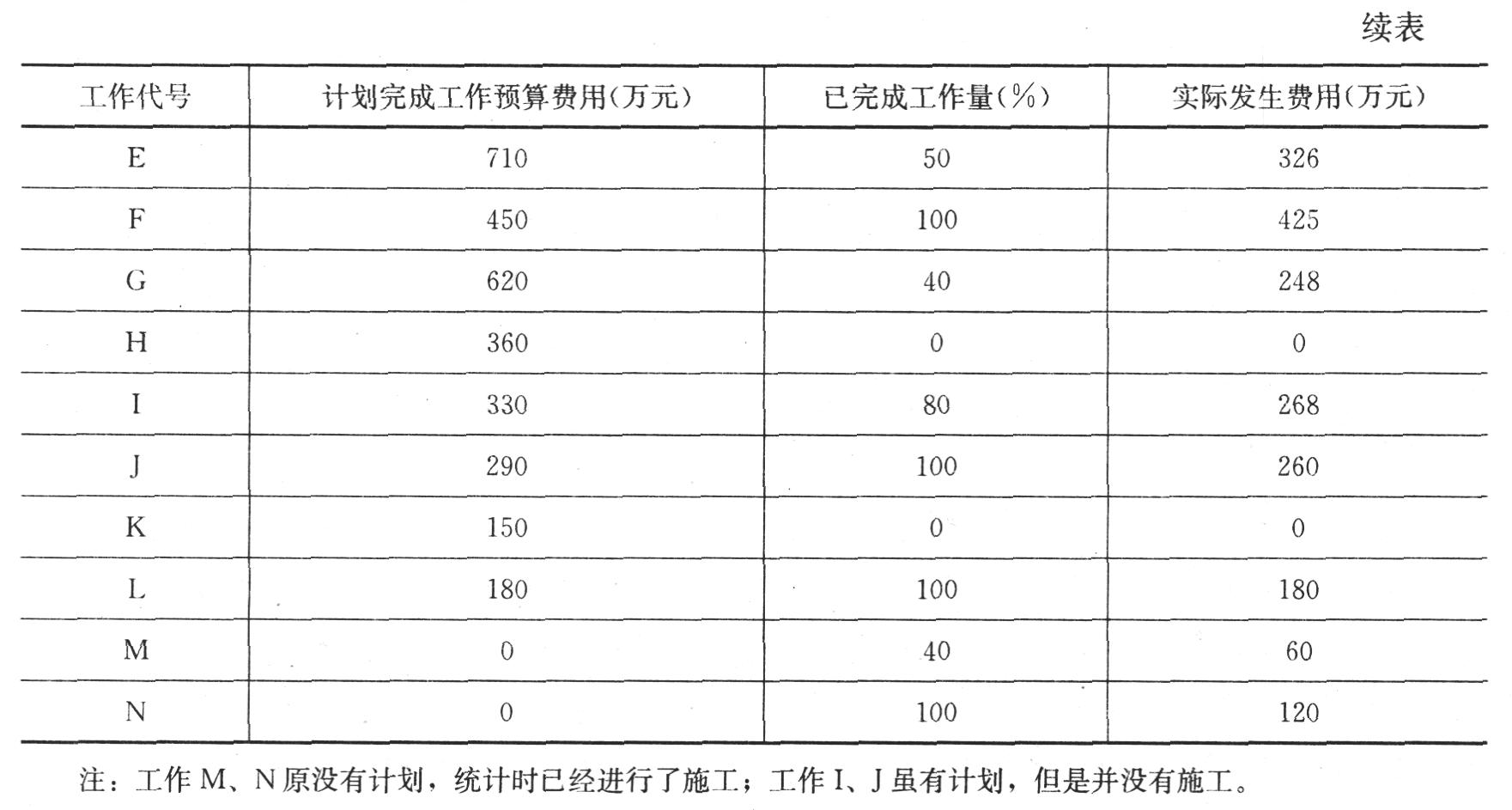

7.某施工项目进展到第15周后,对前14周的工作进行统计检查,有关情况如下表所示。 求出前14周每项工作的BCWP及18周末的BCWP。

题干: 某单位为职工家属区宿舍楼统一装修,其厨房、卫生间墙面采用釉面陶瓷砖。墙砖粘贴半年后,经检查发现,约占总量25%的墙砖釉面开裂(胎体没有发现开裂),表面裂纹方向无规律性。另外,还发现部分墙砖有空鼓、脱落现象。
8. 釉面开裂的主要原因是什么?

题干: 某工程,建设单位与甲施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经建设单位同意,甲施工单位选择了乙施工单位作为分包单位。在合同履行中,发生了如下事件。
事件1:在合同约定的工程开工日前,建设单位收到甲施工单位报送的《工程开工报审表》后即予处理:考虑到施工许可证已获政府主管部门批准且甲施工单位的施工机具和施工人员已经进场,便审核签认了《工程开工报审表》并通知了项目监理机构。
事件2:在施工过程中,甲施工单位的资金出现困难,无法按分包合同约定支付乙施工单位的工程款。乙施工单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向乙施工单位签发了付款凭证。
事件3:专业监理工程师在巡视中发现,乙施工单位施工的某部位存在质量隐患,专业监理工程师随即向甲施工单位签发了整改通知。甲施工单位回函称,建设单位已直接向乙施工单位付款,因而本单位对乙施工单位施工的工程质量不承担责任。
事件4:在检查现场时发现——

(1)塔吊与临时生活设施共用一个配电箱;无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)现场单行消
9.针对本次扬尘事件,项目经理应如何协调管理?

10. 某省重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般队伍难以胜任,业主自行决定采取邀请招标方式。与2004年9月8日 向通过资格预审的甲、乙、丙、丁、戊5家施工承包企业发出了投标邀请书。该5家企业均接受了邀请,并于规定时间9月20日~22日购买了招标文件。招标文 件中规定—— (1)投标保证金为人民币100万元;投标保证金的有效期同投标有效期; (2)评标方法:经评审的最低投标价法; (3)投标截止日期:10月18日下午4时; (4)中标通知书11月10日发出。 在投标截止时间前,甲、乙、丙三家企业在指定地点提交了投标文件,丁企业在投标截止时间之前通过邮局邮递,10月18日下午4时30分送达;而戊企业于10 月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。由于时间紧迫,评标委员会成员由业主指定7人 组成,其中有技术经济方面专家4人。评标时发现甲企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。经评标 委员会认定甲企业的投标为废标。由于剩下两家的报价相等评标委员会建议乙企业降价100万元,乙企业表示同意。10月28日评标委员会提出了书面报告,乙 企业为第一中标候选人。 11月10日招标人向乙企业发出了中标通知书,并于12月12日签订了书面合同。 请指出评标委员会成员组成的不妥之处,说明理由。

11.某建筑工程项目,经相关部门的批准采用了公开招标的方式确定了中标单位,并以《建设工程施工合同(示范文本)》签订了合同。 1.该工程合同条款中部分内容规定如下: (1)由于部分设计工作未及时完成,承包范围内待施工的工程虽然性质明确,但具体工程量不能准确确定,双方商定采用固定总价合同形式签订施工合同,以减少双方的风险。 (2)施工单位按建设单位驻地代表批准的施工组织设计(或施工方案)组织施工,施工单位由此不承担因此引起的工期延误和费用增加的责任。 (3)建设单位确定工程水准点与坐标控制点,供施工单位参考使用。 (4)施工单位不能将工程转包,但允许分包,也允许分包单位将分包工程再次分包给其他施工单位。 2.在施工招标文件及投标文件中,规定建设单位供应设备现场保管费用另行协商确定,但在施工合同中,双方在专用条款中约定该费用包含在合同总价中。 该工程合同条款除合同价形式的约定外,有哪些条款存在不妥之处?请指出并说明理由。

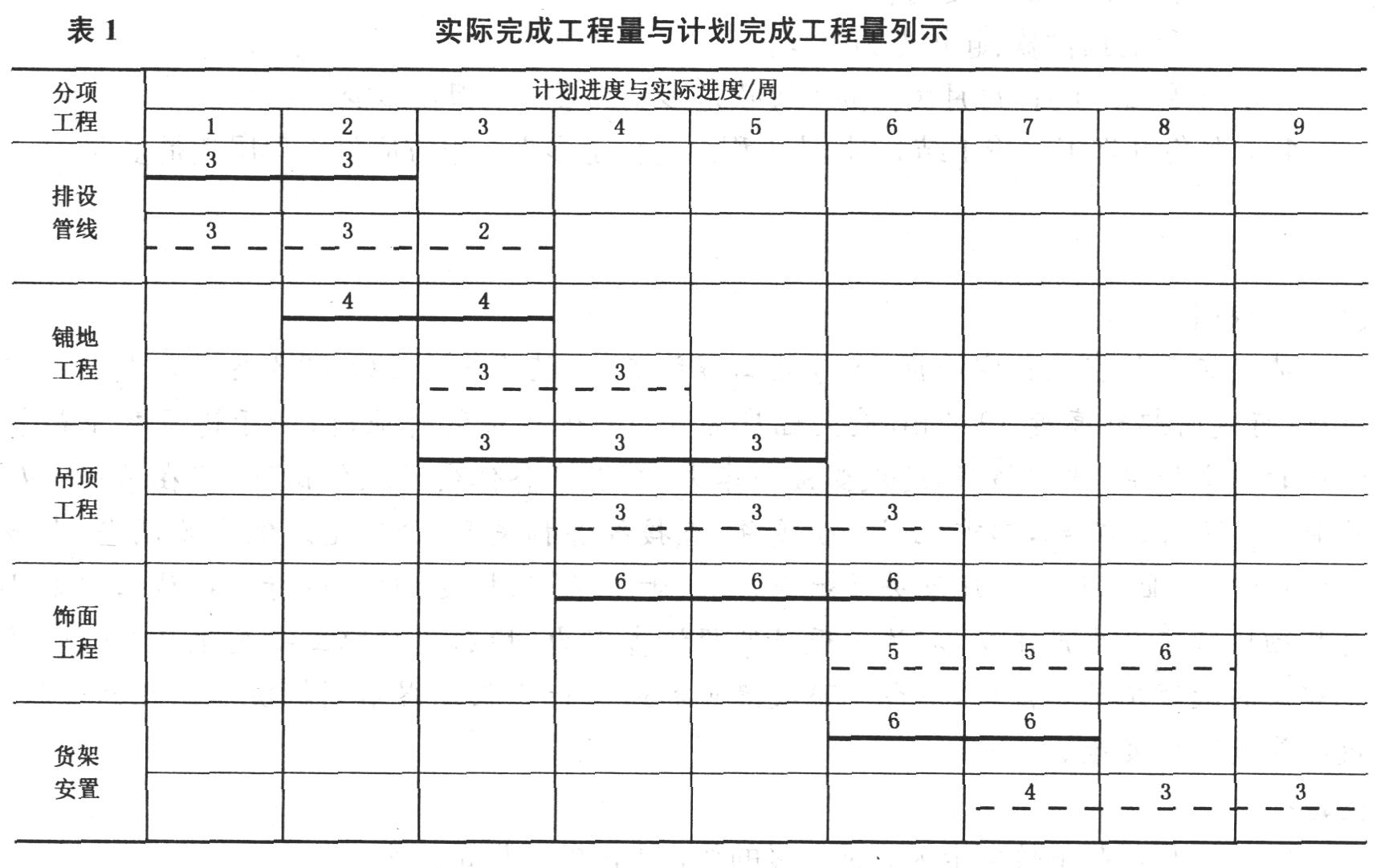

12.某商场装修多间门面,计划进度与实际进度见表1所示,图中粗实线表示计划进度(进度线上方的数据为每周拟完工作的计划成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划与实际进度匀速进行,且各分项工程实际完成工程量与计划完成工程量相等。 计算出第4周的累积BCWP,BCWS和ACWP;

13.某政府机关新建高层办公大楼幕墙工程公开招标,有6家具有建筑幕墙施工资质的企业参加投标。开标后,招标人按照法定程序组织评标委员会进行评标,评标的标准和方法在开标会议上公布,并作为《招标文件》附件发送给各投标人。评标委员会在对各投标人的资信、商务、技术标书评审过程中发现:A投标人出具的《安全生产许可证》已过期;投标人B在投标函上填写的报价内容,大写与小写不一致。经综合评审按照得分的多少,评标委员会推荐C、D、E公司分别为第一、第二和第三中标候选人,后招标人认为D公司具有办公建筑幕墙工程丰富的施工经验,最后确定由D公司中标,但D公司投标报价略高于C公司,招标人要求其以C公司的报价承包本项目,D公司欣然同意并作出了承诺。 投标人B的投标是否为有效标?请说明理由。

题干:

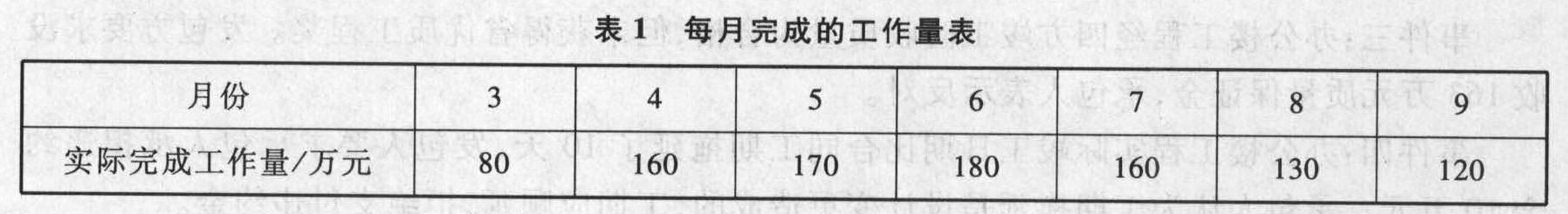

某宾馆装修改造项目采用工程量清单计价方式进行招投标,该项目装修合同工期为3个月,合同总价为400万元,合同约定实际完成工程量超过估计工程量15%

以上时调整单价,调整后的综合单价为原综合单价的90%。合同约定客房地面铺地毯工程量为3800平方米,单价为140元/平方米;墙面贴壁纸工程量为

7500平方米,单价为88元/平方米。施工过程中发生以下事件;

装修进行2个月后,发包方以设计变更的形式通知承包方将公共走廊作为增加项目进行装修改造。走廊地面装修标准与客房装修标准相同,工程量为980平方米;走廊墙面装修为高级乳胶漆,工程量为2300平方米,因工程量清单中无项目,发包人与承包人依据合同约定协商后确定的乳胶漆的综合单价为15元/平方米。

由于走廊设计变更等待新图纸造成承包方停工待料5天,造成窝工50工日(每工日工资50元)。

施工图纸中浴厕间地漏为黄铜材质,但由发包人编制的工程量清单中此项目为不锈钢材质。承包人提出工程变更,发包人确认。施工过程中,承包人按图采购
14.客房及走廊地面、墙面装修的结算工程款应为多少?

15.某市建筑公司承建的供电公司职工培训楼工程,地下1层,地上12层,建筑面积24 000平方米,钢筋混凝土框架结构,计划竣工日期为2006年8月8日。 2006年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》(JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了目标管理、施工组织设计两项;检查组人员在质量检查时,还发现第2层某柱下部混凝土表面存在较严重的蜂窝现象。 检查结束后检查组进行了讲评,并宣布部分检查结果如下: (1) 该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分)。 (2) 《起重吊装安全检查表》实得分为0分。 (3) 汇总表得分值为79分。 项目经理对自己应负的安全管理责任的认识全面吗?说明理由。

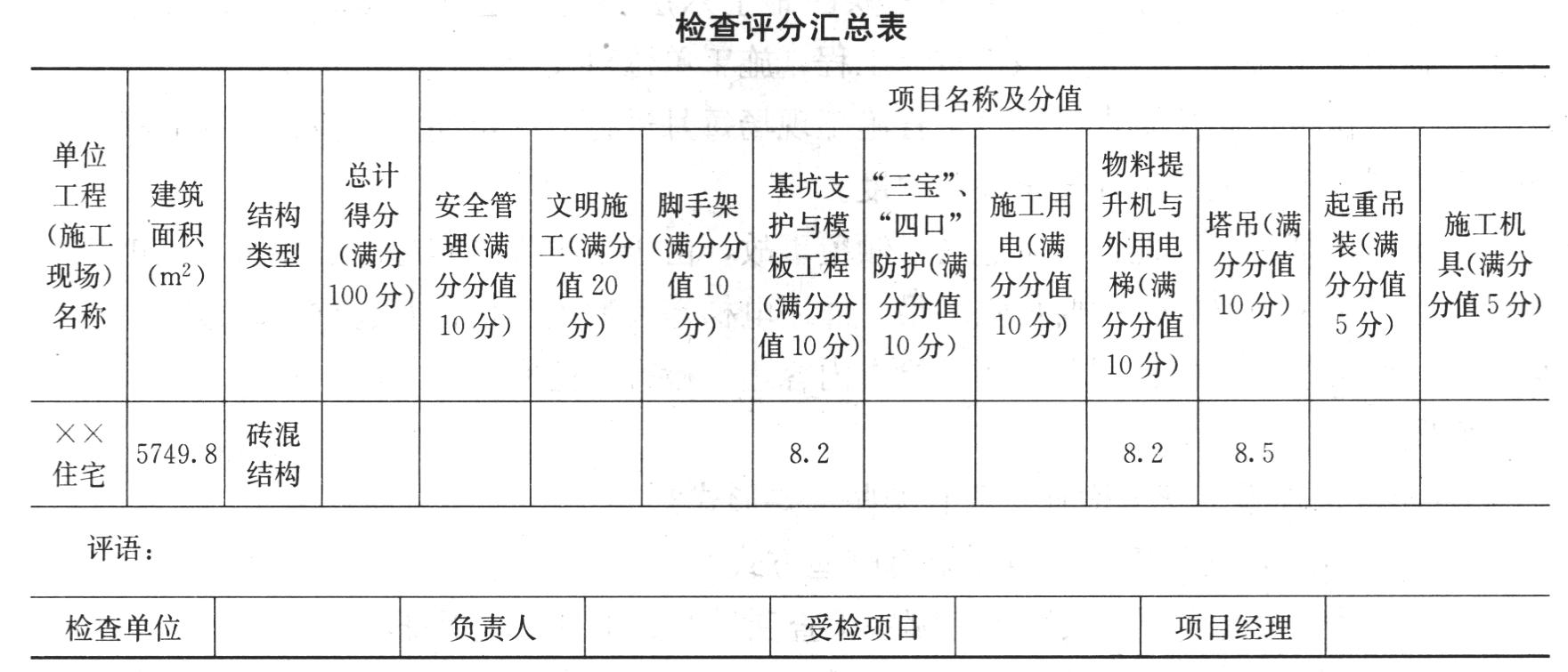

题干: 某写字楼外立面装修采用单元式隐框玻璃幕墙。幕墙设计方案如下;预埋件安装位置图纸设计后交给土建施工单位预埋,预埋件采用进口哈芬槽埋件,在结构边梁的梁顶以及梁底预埋。幕墙单元板块在公司生产车间组装,加工完成后运至施工现场安装;幕墙全部采用吸热反射中空钢化玻璃,为保证涂膜效果,将镀膜层朝向室外;玻璃板块采用自攻螺钉与铝框同定并采用硅酮结构密封胶黏结牢固。
幕墙施工方案如下:玻璃幕墙安装与主体结构施工出现交叉作业,结构施工外架采用工字钢挑架,外挑宽度1.5m。为保证幕墙施工安全,在挑架下层工字钢上方满铺木跳板,并设置一层大眼网及一层密目网。硬防护以上为结构施工区,以下为幕墙施下区。在幕墙施工区顶层设置小型屋面吊,将单元板块吊运至楼层内集中堆放,冉采用定滑轮等工具将单元板块垂放至作业面进行安装,屋面吊摆放位置根据幕墙施工需要现场调整。
幕墙安装前在进行预埋件校验时发现,个别预埋件的误差太大,经设计同意改为后置埋件,后置埋件采用进口慧鱼牌化学锚栓同定。幕墙防雷用的均压环与各立柱的钢支座紧密连接后与土建的防雷体系也进行了连接,并增加了防腐垫片作防腐处理。单元板块安装完成后,幕墙与楼板接缝采用防火岩棉封堵,为满足建筑装饰需要,岩棉上方用铝塑板与铝框及混凝土结构固定作为托架,其上浇筑陶粒混凝土垫层,并粘贴石材面层,幕墙安装完成后,施工单位进行了淋水试验,试验用水由楼层内卫生间用蛇皮管接至室外,将出水口搭放在幕墙玻璃上进行淋水,试水3分钟后未发现渗漏现象。
验收时,幕墙施工单位向总包单位提供了以下文件:
(1)幕墙工程的竣工图或施工图、结构计算书、设计变更文件及其他设计文件;
(2)幕墙工程所用各种材料、附件及紧固件、构件及组建的产品合格证书、性能检测报告、进场验收记录和复验报告;
(3)进口预埋件、化学锚栓的产品合格证书、性能质检报告以及拉拔试验报告;
(4)打胶、养护环境的温度、湿度记录,硅酮结构胶的相融性试验及拉断试验记录;
(5)防雷装置测试记录;

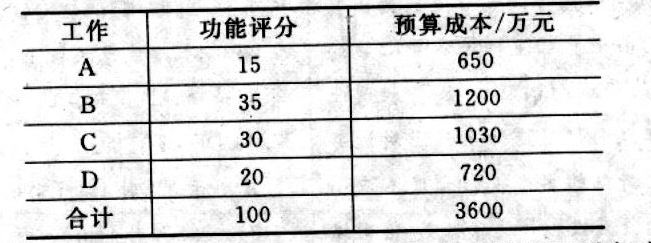

(6)隐蔽工程验收文件;
(7)幕墙构件和组建的加工制作记录,幕墙安装施工记录;
(8)淋水试验记录;
(9)其他质量保证资料。
总包单位将幕墙施工资料整理后与总包施工资料共同组卷存放。
16.上述幕墙设计中存在什么问题?

17.某房地产开发公司与某施工单位签订了一份价款为1 000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下: (1)工程预付款为合同价的10%; (2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回; (3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留; (4)工程款按月支付,工程款达到合同总造价的90%时停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见表1:工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。 问题 1.列式计算本工程预付款及其起扣点分别是多少万元?工程预付款从几月份开始起扣? 2.7、8月份开发公司应支付工程款多少万元?截止到8月末累计支付工程款多少万元? 3.工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元?(保留小数点后两位) 4.根据《建设工程价款结算暂行办法》(财建[2004]369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?

题干: 某工程项目的业主与监理签订了施工阶段监理合同.与承包方签订了工程施工合同。施工合同规定:设备由业主供应,其他建筑材料由承包方采购。

施工过程中,承包方未经监理工程师事先同意,订购了一批钢材,钢材运抵施工现场后,监理工程师进行了检验。检验中监理工程师发现承包方未能提交该批材料的产品合格证、质量保证书和材质化验单,且这批材料外观质量不好。

业主经与设计单位商定,对主要装饰石料指定了材质、颜色和样品,并向承包商推荐厂家,承包方与生产厂家签订了购货合同。厂家将石料按合同采购量送达现场,进场时经检查,该批材料颜色有部分不符合要求,监理工程师通知承包方该批材料不得使用。承包方要求厂家将不符合要求的石料退换,厂家要求承包方支付退货费用,承包方不同意支付,厂家要求业主在应付给承包方工程款中扣除上述费用。
18. 厂家要求业主在应付给承包方的工程款中扣除上述费用是否合理?为什么?

题干: 某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,施工场地狭小。为了进行成本控制,项目经理部对各项工作进行了分析,其结果见下表:
工程进展到第25周5层结构时,公司各职能部门联合对该项目进行突击综合大检查。

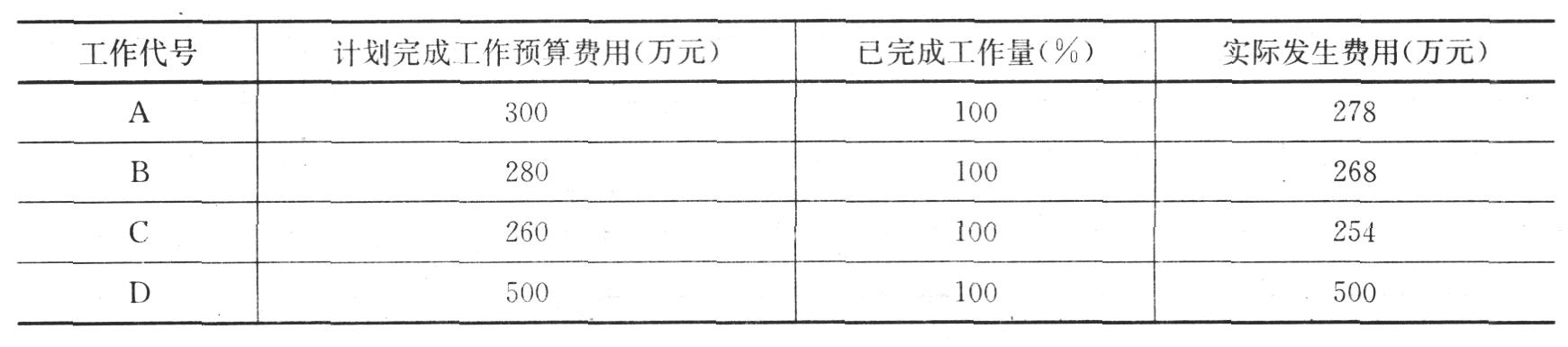

检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用为910万元,实际成本855万元,计划成本801万元。
检查现场时发现:
(1)塔吊与临时生活设施共用一个配电箱:无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。
(4)脚手架和楼板模板拆除后乱堆乱放,无交底记录。
工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
19.计算下表中A、B、C、D四项工作的评价系数、成本系数和价值系数(计算结果保留小数点后两位)。

题干: 某大型工程,由于技术特别复杂,对施工单位的施工设备与同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2007年4月20日下午4时为投标截止时间,5月10日发出中标通知书。
在4月20日,上午A、B、D、E四家企业提交了投标文件,但C企业于4月20日下午5时才送达。4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共有7人,其中当地招标办公室1人,公证处1人,招标人1人,技术经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于5月10日向A企业发出了中标通知书,双方于6月12日签订了书面合同。
20.指出招标人与中标企业6月12日签订合同是否妥当,并说明理由。

题干: 海城住宅小区工程占地南北宽400m,东西长200m。有一栋高层住宅结构为28层全现浇钢筋混凝土结构,使用两台塔式起重机。工地环行道路一侧设临时用水、用电,不建现场民工住房和现场混凝土搅拌站。
21.进行塔楼施工平面图设计时,以上设施布置的先后顺序是什么?

题干: 某18层办公楼,建筑面积32000平方米,总高度71m,钢筋混凝土框架剪力墙结构,脚手架采用悬挑钢管脚手架,外择密目安全网,塔式起重机作为垂直运输工具。2006年11月9日,在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。经事故调查发现:
(1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔吊,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
(2)专职安全员在事故发生时不在现场。
(3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交待了施工方案中的安全管理要求。
22.指出该项目安全技术交底工作存在的问题。

23.某单位(甲方)与施工单位(乙方)签订了厂房建设施工合同,合同签订后乙方将厂房钢架结构安装分包给安装公司(丙方)施工,甲乙双方共同确定了施工方案和进度计划。如下图所示: 施工过程中,发生下列事件: 事件1:施工中,业主要求修改设计,使A工作停工待图0.5个月,乙方提交费用2万元。 事件2:施工中,B工作在施工现场发现文物,为保护文物现场停工,乙方向甲方提出补偿工期0.5个月和费用2万元的要求。 事件3:施工中,由于H工作施工方技术方案的错误,导致工程因质量问题而返工,工程进度拖后1个月,乙方要求顺延工期1个月,补偿费用5万元。 事件4:因丙方钢屋架制作F工作滞后,导致晚进场1个月,乙方提出索赔费用3万元,工期顺延1个月的要求。 事件5:施工中,出现台风,现场工作全部停止,为此乙方要求补偿因台风破坏现场的清理费用12000元,并给予顺延工期0.5个月。 施工网络中的关键线路是哪条?

24.某中学校区扩建,在学校西侧原有干涸小河边新建一栋教学楼。建筑为框架结构,地上6层,层高3.9m,局部地下室作为设备房。 在对局部地下室进行开挖的过程中,基坑底部出现轻微的流砂现象,由于当时土方开挖未到位,故未处理待土方开挖完成时,发展比较严重,施工单位立即进行处理后才继续开挖;同时发现在临近河道的一侧有一处发生管涌,项目总工立即启动应急预案进行停工治理。 地上结构施工期间,垂直运输设备采用井架式提升机。物料提升机安装过程中,拟设置缆风绳,故在安装过程中,省去抛撑设置。物料提升机使用前,对相关安全装置进行了必要的检查,确认齐全、灵敏、可靠后才投入使用,在检查物料提升机的卷扬机操作手的持证情况后,还专门进行了岗位安全教育。 井架提升机安装过程中省去抛撑是否妥当?简述理由。

题干: 某写字楼为剪力墙结构,因工程需要,在其剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁

(3)清洁后的基材一般在1h内注胶完毕

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。

玻璃幕墙验收时施工单位提交了下列资料:

(1)设计图纸、计算报告、设计说明、相关设计文件;

(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;

(3)进口材料的检验
25. 安装后埋件前要对剪力墙该部位做出什么处理?后埋件安装完毕后要做哪方面的检查工作?

题干: 某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:

(1) 施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。

(2) 施工总承包单位有健全的安全制度文件。

(3) 施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
26.根据《建筑施工安全检查标准》(JGJ 59-1999)基坑支护安全检查评分表的要求,本基坑支护工程还应检查哪些项目?

27.某办公楼工程,建筑面积为23 723 平方米,框架剪力墙结构,地下1层,地上12层,首层高4.8m,标准层高3.6 m。顶层房间为轻钢龙骨纸面石膏板吊顶,工程结构施工采用外双排落地脚手架。工程于2008年6月15日开工,计划竣工日期为2010年5月1日。 事件一:2009年5月20日7时30分左右,因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。 事件二:在检查第5、6层填充墙砌体时,发现梁底位置都出现水平裂缝。 事件三:顶层吊顶施工时,施工单位沿房间长向安装主龙骨,并按主龙骨长度的1/1 000起拱。在固定纸面石膏板时,从板的一边向另一边进行固定。 问题: 1.本工程结构施工脚手架是否需要编制专项施工方案?说明理由。 2.脚手架专项施工方案的内容应有哪些? 3.事件一中,分析导致这起事故发生的主要原因是什么? 4.对落地的竖向洞口应采用哪些方式加以防护? 5.分析事件二中,第5、6层填充墙砌体出现梁底水平裂缝的原因,并提出防治措施。 6.事件三中,吊顶施工是否有不妥之处?说明理由。

28.某建筑工程建筑面积205000平方米,混凝土现浇结构,筏形基础,地下3层,地上12层,基础埋深12.4m,该工程位于繁华市区,施工场地狭小。工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350平方米软土区,监理工程师随即指令施工单位进行换填处理。工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。工程进入外墙面装修阶段后,施工单位按原设计完成了965平方米的外墙贴面砖工作,业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。该工程基坑开挖降水方案是否可行?说明理由。

29.某施工单位与建设单位按《建设工程施工合同(示范文本)》签订可固定总价承包合同,合同工期为390d,合同总价为4500万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划(如图): 工程施工过程中出现如下事件: 事件1:土方挖掘施工中遇到地质勘探报告中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10d,增加人工费6元、材料费4万元、机械费3万元。 事件2:基坑开挖过程中因边坡支撑失稳坍塌,处理及重新支护造成工作B持续时间延长15d,增加人工费2万元、材料费1万元、机械费2万元。 事件3:因突发雷电天气而引起施工单位供电设施发生火灾损坏,使工作C持续时间延长10d,增加人工费2万元,其他损失5万元。 事件4:结构施工阶段因建设单位提出工程变更造成部分工程返工,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30d。 事件5:施工期间钢材涨价增加材料费用价差12万元。 针对上述事件,施工单位按照程序提出了工期索赔和费用索赔。 施工单位可以获得的工期补偿是多少天?请说明理由。

题干:
某施工单位在某住宅小区18号楼工程施工中,使用一台FO/23B型自升式塔式起重机(行走时起升高度49.4m,最大幅度为45m)进行吊装作业时,由于违反起重吊装作业的安全规定,严重超载,造成变幅小车失控,塔身整体失控倾斜倒塌,将在该楼十层作业的2名民工砸死,起重机司机受重伤,直接经济损失

50余万元。经事故调查,在吊装作业中,作业人员严重违反关于起重吊装“十不吊”的规定,超载运行。在施工中未认真贯彻执行安全生产法规,对施工现场监督检查不力,特别是对职工安全生产意识和遵纪守法的教育工作不落实,形成了事故隐患和违章行为长期得不到解决和制止的现状,最终导致事故发生。
30.该起事故违反了“十不吊”中哪一条?

题干: 王某购买了两套住宅,分别位于A小区和B小区。A小区的房屋已经竣工验收合格,并已交付给王某,王某拟对该房屋进行室内装修;B小区的房屋正在进行部分室内装修工作,装修完成后,将进行竣工验收。
31.王某的两套房屋装修工作,应依据何种行政法规或部门规章进行装修工程管理?

32.隆达建筑安装工程公司以施工总承包的方式承接了平安大厦工程的施工,并将其中一部分工程内容分包给了建筑公司。就双方的相关责任划分,有如下约定:启泰公司对其施工范围内的工程施工总平面布置自行确定是否需要进行修改;并负责编制平安大厦工程施工组织设计及对施工现场的安全生产负总责;隆达公司负责施工现场的统一管理,启泰公司在其分包范围内建立施工现场管理责任制,并组织实施。 上述关于总分包的责任约定中,哪些做法是错误的?为什么?

题干: 某市中心区新建一座商业中心,建筑面积26000平方米,地下两层,地上十六层,一至三层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中二层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;
(3)为满足模板加工的需要,搭设了一间50平方米的木工加工间,并配置了一只灭火器;
(4)受场地限制在工地北侧布置塔吊一台,高压线处于塔吊覆盖范围以内。
……
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现二层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经损失8万元。
33.指出施工总承包单位现场平面布置(1)~(4)中的不妥之处,并说明正确做法。

题干: 某建筑工程,基坑深17m,地下水位在基坑深度10m处,基坑支护采取地下连续墙形式,地下连续墙深35m。在施工11号槽段时,钢筋笼放入基坑,由于基坑内有大量沉渣,钢筋笼不能放入坑底,造成此槽段混凝土不能浇筑,半夜赶上暴雨,致使此槽段塌孔。此槽段紧临正在使用城市主干道,且主干道临基坑一侧铺设有军用电缆。为使整体边坡稳定,当时采取的措施是紧急回填。目前,工程地下连续墙已全部完工,独剩11号槽段,需制定此槽段施工方案,以便下一步土方工程顺利进行。
34. 此槽段施工方案制定时最重要是保证哪个关键点?

题干: 某单层工业厂房工程施工拆除顶层钢模板时,将拆下的25根钢管(每根长4.5m)和扣件运到井字架的吊篮上,6名工人随吊篮盘一起从屋顶下落到地面。
此时,恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一个普工开动卷扬机。在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成3人死亡、3人重伤的事故。
35.分析造成这起事故的原因。

36.某住宅工程的建筑安装工程检查评分汇总表如下表所示,表中已填有部分数据。 “文明施工检查评分表”中“现场防火”这一保证项目缺项(该项目应得分为20分,保证项目总分为72分),其他各项检查实得分为68分,试计算文明施工检查评分表得分。换算到汇总表中应为多少分?另外,在“现场防火”缺项的情况下,如果其他“保证项目”检查实得分合计为20分(应得分值为40分),计算该分项检查表的得分?

37.某高层住宅楼工程项目,业主与某施工单位签订了建筑施工合同。在工程实施过程中,发生了以下事件: 事件1:基坑开挖到设计标高后,施工单位和监理单位共同对基坑进行了验槽,并对基底进行了钎探。 事件2:为了节约材料,钢筋工长安排工人将加工剩余的2m左右的钢筋焊接接长到8m,用到剪力墙中作为部分受力钢筋。 事件3:一层有一跨度为10 m的钢筋混凝土梁,拆模后发现梁侧混凝土有少量孔洞。 事件4:某住户房间钢门框经检查符合设计要求,日后检查发现门销已经焊接,门扇已经安装,门扇反向,经检查施工符合设计图纸要求。 问题 (1)事件1中,施工单位和监理单位共同验槽的做法是否妥当?请简要说明。 (2)事件2中,钢筋工长的做法是否妥当?请简要说明。 (3)事件3中,10 m钢筋混凝土梁拆模时混凝土强度应为多少?对梁侧混凝土的孔洞如何处理? (4)事件4中,施工单位应分别如何处理? (5)施工单位施工现场质量检查的方法和手段有哪些?

38.某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81 650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。 裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。 裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。 主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。 将剩余二甲苯倒在工地上的危害之处是什么?指出正确的处理方法。

39.某建筑厂房工程,建筑面积约为2500平方米,某施工单位根据招标文件和工程全套施工图纸,采用低报价策略编制了投标文件,获得了中标。施工单位(承包商)与建设单位(业主)签订了固定总价合同。合同工期为9个月。工程招标文件参考资料所提供的建筑用砂地点距离工地6km。但工程开工后,监理检查发现该处砂质量不符合标准要求,承包商从距离工地24km的另一供砂地点采购。由于运输距离增加,而导致费用增加,为此承包人提出了增加建筑用砂费用的索赔要求。工程施工过程中,业主欲增加厂房吊装设备,需在厂房建筑主体封顶前进驻现场,为此口头要求承包商暂停施工15d,等待吊装设备运抵现场,承包商亦口头答应。在后续施工过程中,施工现场遇到台风,造成工程停工。 本案工程采用固定总价合同是否合适?请说明理由。

40. 某施工单位承建了某办公楼工程。工程为钢筋混凝土框架结构,当年10月开工,日平均气温为15摄氏度左右。两个月后基础工程施工完成,此时受强冷空气南下 影响,连续数天日平均气温降低到2摄氏度,最低温度为-2摄氏度。由于没有及时采取措施,导致这段时间浇筑的混凝土板出现大面积冻害,抽样检查混凝土强度 不能满足设计要求。问题: 此类工程中配制混凝土时,对材料和材料加热的要求有哪些?

题干: 某大型工程,由于技术特别复杂,对施工单位的施工设备与同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2007年4月20日下午4时为投标截止时间,5月10日发出中标通知书。
在4月20日,上午A、B、D、E四家企业提交了投标文件,但C企业于4月20日下午5时才送达。4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共有7人,其中当地招标办公室1人,公证处1人,招标人1人,技术经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于5月10日向A企业发出了中标通知书,双方于6月12日签订了书面合同。
41.指出评标委员会人员组成的不妥之处。

题干: 某写字楼工程项目,地下3层,地上20层,采用框架剪力墙结构,建设单位与某施工单位签订了工程施工合同,在工程施工过程中,发生了以下事件:
事件一:基坑开挖到设计标高后,施工单位和监理单位共同对基坑进行了验槽,并对基底进行了钎探。
事件二:为了节约材料,钢筋工长安排了工人将钢筋加工剩余约2米左右的钢筋焊接接长到8米,用到框架梁中作为部分受力钢筋。
事件三:3层有一跨度为10米的钢筋混凝土大梁,拆模后发现梁某些部位出现少量露筋。
事件四:在建筑装饰工程施工时,使用了铝塑复合板、石材、花岗岩、硅酮结构胶等主要材料,在检查了这些材料的厂家合格证等质量证明资料后,施工单位就将这些材料用于装饰工程中。
事件五:在外墙隐框玻璃幕墙施工中,施工单位使用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘结材料,幕墙施工过程中所有的试验都是由施工单位进行的。
42.在事件五当中,施工单位的做法是否妥当?正确做法该如何?

43. 某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。 裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。 裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。 主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率 试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。 试分析卷材起鼓的原因,并指出正确的处理方法。

44.某办公楼工程,建筑面积153000平方米,地下2层,地上30层,建筑物总高度136.6m,地下钢筋混凝土结构,地上型钢-混凝土组合结构,基础埋深8.4m。 施工单位项目经理根据《建设工程项目管理规范》GB/T 50326主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。 风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将千万重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。 项目经理指派项目技术负责人组织编制了项目沟通计划,该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协调会等方式进行;当再现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。 工程进入地上结构施工阶段,现场晚上23时后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6时之 间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项 目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。 项目收尾阶段,项目经理部依据项目收尾管理计划,开展了各项工作。 评估基坑土方开挖施工的风险等级,风险管理体系应配合项目经理部哪两个管理体系进行组织建立?指出风险管理计划中项目经理部工作的不妥之处。

45.某18层办公楼项目,结构类型为框架-剪力墙体系。在本工程装饰工程中,工程由以下四部分内容组成:幕墙工程、地面工程、墙面工程、门窗工程。其功能评分和预算成本见下表,预将成本控制为5500万元。 请根据上表结果采用价值工程的方法寻求降低项目成本最有效的目标措施。

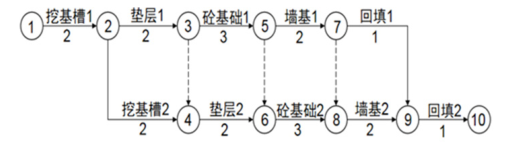

题干: 某办公楼工程,建筑面积 15000m 2 ,五层,框架结构,独立基础,施工总承包单位项目部绘制了基础工程的施工进度计划网络图(时间单位:周),逻辑关系表见下图。施工过程中发生了如下事件:

在实际施工过程中,由于基坑局部出现天然软弱土层,不满足地基承载力要求需要处理,致使垫层 2拖延 2 周完成。
施工现场采用的是预拌混凝土,在使用前,监理工程师按规定检查了预拌混凝土出厂合格证混凝土配合比单等资料。
施工总承包单位将幕墙工程分包了专业分包单位 A,施工过程中,A 单位项目负责人并不服从施工总承包单位的统一管理,野蛮施工。7 月 20-23 日的连续大雨,致使幕墙玻璃面板出现渗漏水,室内楼地面已施工完毕的木地板被浸泡。监理要求施工总承包单位维修幕墙工程并更换被浸泡的木地板。但施工总承包单位以该分项已经进行专业分包,且 A 单位不服从施工总承包单位的管理为由,认为本单位不应承担相关责任。

46.绘制双代号时标网络图,计算垫层 2 总时差和自由时差?施工总承包单位就垫层 2 向甲方提出 2 周的工期索赔,是否合理并说明理由?
