一、建造师案例题

1.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。     问题

题干: 某市政工程公司承建一道路工程,基层为180mm水泥稳定碎石,面层为沥青混凝土。项目经理亲自参加了技术准备会议,并强调:项目技术负责人作为工程质量的第一负责人,必须尽快主持编制项目质量计划,亲自做好技术交底工作。
施工前项目技术负责人就工程特点、概述、设计要求向施工人员进行了技术交底。
基层施工中,以自卸汽车运输混合料,沥青混凝土摊铺机铺筑,12?15t三轮压路机碾压。面层横缝采用平接缝,接缝施工时,先用熨平板预热接缝。摊铺新的沥青混凝土后,由前一日施工结束停放在摊铺机后路面上的压路机顺路线方向从中心向外侧碾压。
2.项目技术负责人技术交底内容不全面,予以补充。

题干: 某城镇雨水管道工程为混凝土平口管,采用抹带接口,总长900m,埋深6m,场地无需降水施工。
项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工。每段长300m,每段工期为30天,总工期为90天。
项目部编制的施工组织设计对原材料、沟槽开挖、管道基础浇筑制定了质量控制保证措施。其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措施作了如下规定:
(1)沟槽开挖时,挖掘机司机按测量员测放的槽底高程和宽度成槽,经人工找平压实后进行下道工序施工。
(2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于2m时,采用串筒或溜槽输送混凝土。
沟槽开挖过程中,槽壁变形量显著增大。随着开挖深度的增加,槽顶地表出现许多平行沟槽裂缝。但施工单位对此没有在意,继续按原方案开挖。当沟槽施工至5m深时,基坑出现了明显的坍塌征兆。项目经理决定对基坑进行加固处理,组织人员在坑内抢险,但已经为时过晚,基坑坍塌造成了多人死亡的事故,并造成了巨大的经济损失。
项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用量在开工前一次进场入库,并作了见证取样试验。混凝土管按开槽进度及时进场。
由于C段在第90天才完成拆迁任务,使工期延迟30天。浇筑C段的平基混凝土时,监理工程师要求提供所用水泥的检测资料后再继续施工。
3.本工程施工时,项目经理在安全管理上犯了哪些重大错误?

题干: 某市政桥梁工程采用钻孔灌注桩基础;上部结构为预应力混凝土连续箱梁,采用钢管支架法施工。支架地基表层为4. 5m厚杂填土,地下水位位于地面以下0.5m。
主墩承台基坑平面尺寸为10m×6m,挖深为4.5m,采用9m长[20a型钢做围护,设一道型钢支撑。
土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重影响,引起大量投诉。
箱梁混凝土浇筑后,支架出现沉降,最大达5cm,造成质量事故。经验算,钢管支架本身的刚度和强度满足要求。
4.主墩承台基坑降水宜用何种井点,应采取哪种排列形式?

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
5.混凝土构筑物裂缝的防治措施有哪些?

6.某桥梁工程施工前,施工单位了解了工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理力学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。施工各阶段由施工单位编制的施工技术文件,应严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。 问题 1.对设计提供的控制桩,应由谁组织办理交接桩手续? 2.桥梁工程前期质量控制应做好哪些工作? 3.施工组织设计的编制依据是什么? 4.施工组织设计的核心部分是什么? 5.施工方案主要包括哪些方面的内容? 6.市政基础设施工程施工技术文件应按怎样的方法进行管理?

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E这五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面卢明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商月为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。
7.根据《招标投标法》的有关规定,判断该项目在招标投标过程中有哪些不妥之处?并说明理由。

8.(四)      某项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:     (1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土工程目标成本。     (2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额;合理化建议产生的降低成本额。     (3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。     (4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。     问题

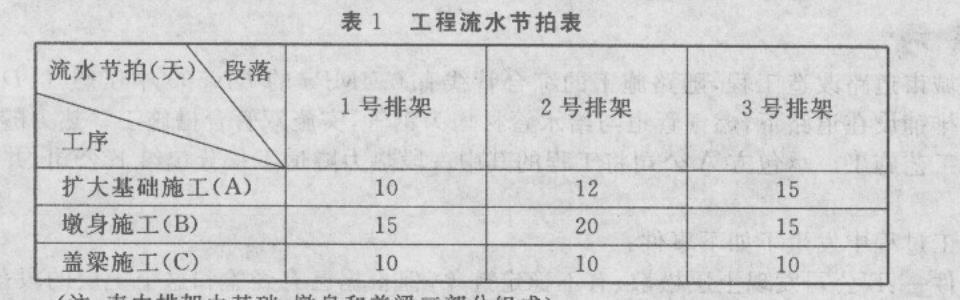

题干: 某施工单位承接了-4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自梁或自购。项目部拟就1号~3号排架组织流水施工,各段流水节拍见表1。
(注:表中排架由基础、墩身和盖粱三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件一;施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
事件二:盖梁承重支架采用满堂排架,脚手架采用双排落地脚手架。施工中采取的施工方案如下:
(1)承重支架的立杆底部采用通长的槽钢。
(2)设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座200mm处的立杆上。
(3)立杆接长全部采用搭接。
(4)盖梁施工脚手架部分与承重支架必须连接。
9.指出事件二中的错误之处并改正。

10.(二)      某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下。     (1) 选用初凝时间3h以下的P32.5号水泥。     (2) 水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。     (3) 施工最低气温为-5℃。     (4) 基层保湿养生不宜小于3h。     (5) 基层的压实厚度最多不超过30cm。在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。     [问题]

题干: 某市政公司承包某路段的改建工程,全长2.5 km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20 cm石灰土底基层,45 cm二灰碎石基层,9 cm粗、4 cm细沥青混凝土面层;非机动车道为20 cm石灰土底基层,30 cm二灰碎石基层,6 cm粗、3 cm细沥青混凝上面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
11.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方?

题干: 某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下:
(1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。
(2)项目经理对管理工程师提出的设计变更要求在执行前向执行人员进行书面交底。
(3)项目开工前编制的测量控制方案经管理工程师批准后方可实施。
(4)项目技术负责人对承包方自行采购的物资进行验证。
(5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。
(6)项目技术负责人应对工序和施工情况做记录。
(7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。
12.逐条判断施工阶段的质量控制措施是否妥当,如不妥,请改正。

13.     某城市道路工程项目,施工图设计中要求基层采用石灰粉煤灰稳定砂砾,面层采用沥青混合料施工。     在基层施工过程中的一些情况如下:     (1) 选用的粉煤灰中SiO2、Al2O3和Fe2O3的总含量为60%。     (2) 通过配合比试验确定相关的指标。     (3) 混合料拌成后的平均堆放时间为30h。     (4) 拌成后的混合料的含水量略小于最佳含水量。     沥青混合料面层施工严格按行业标准CJJ1-90的规定对其质量进行控制。     某段道路的施工正赶上季节性的雨期。     问题

题干: 项目部承接的新建道路下有一条长750 m、直径1 000 mm的混凝土污水管线,埋深为地面以下6m。管道在0+400?0+450处穿越现有道路。
场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分两段施工(如下图所示),并编制了施工进度计划,总工期为70d。其中,段(425m)工期40d,段(325 m)工期30d,段首先具备开工条件。由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段即(段)50 m改为顶管施工,需工期30d,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。
14.现有道路段(段)污水管由明挖改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方为有效?

题干: 某污水厂扩建工程,由原水管线、格栅间、提升泵房、沉砂池、初沉池等组成,承包单位以2250万元中标。原水管线基底标高为-6. 00m(地面标高为±0. 00m),基底处于砂砾层内,且北邻S河,地下水位标高为-3. 00m。
项目部组建后,经测算,该工程人工费为300万元、材料费1200万元、施工机械费为250万元、措施费为80万元、间接费为130万元。综合税率为3.41%。
施工前,项目经理及相关人员编制了施工方案和成本计划,并制订了施工成本控制措施:
(1)材料成本控制重点是控制主材价格和限额领料:
(2)人员工资严格执行劳动定额;
(3)机械使用严格执行定额管理。
15.计算工程直接费和计划利润(列出计算步骤)。

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
16.混凝土构筑物满水试验的要点有哪几项?

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m,A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑,但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
17.B公司处理软弱土层基槽做法违反规范中的什么规定?
