一、建造师案例题

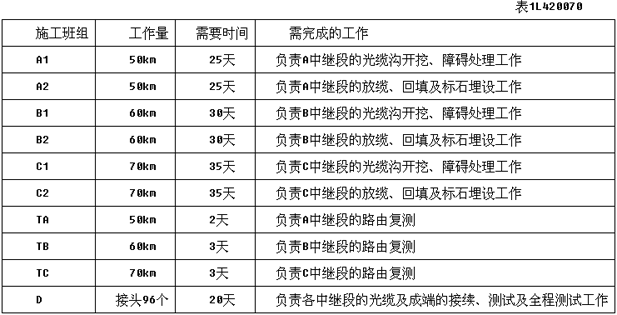

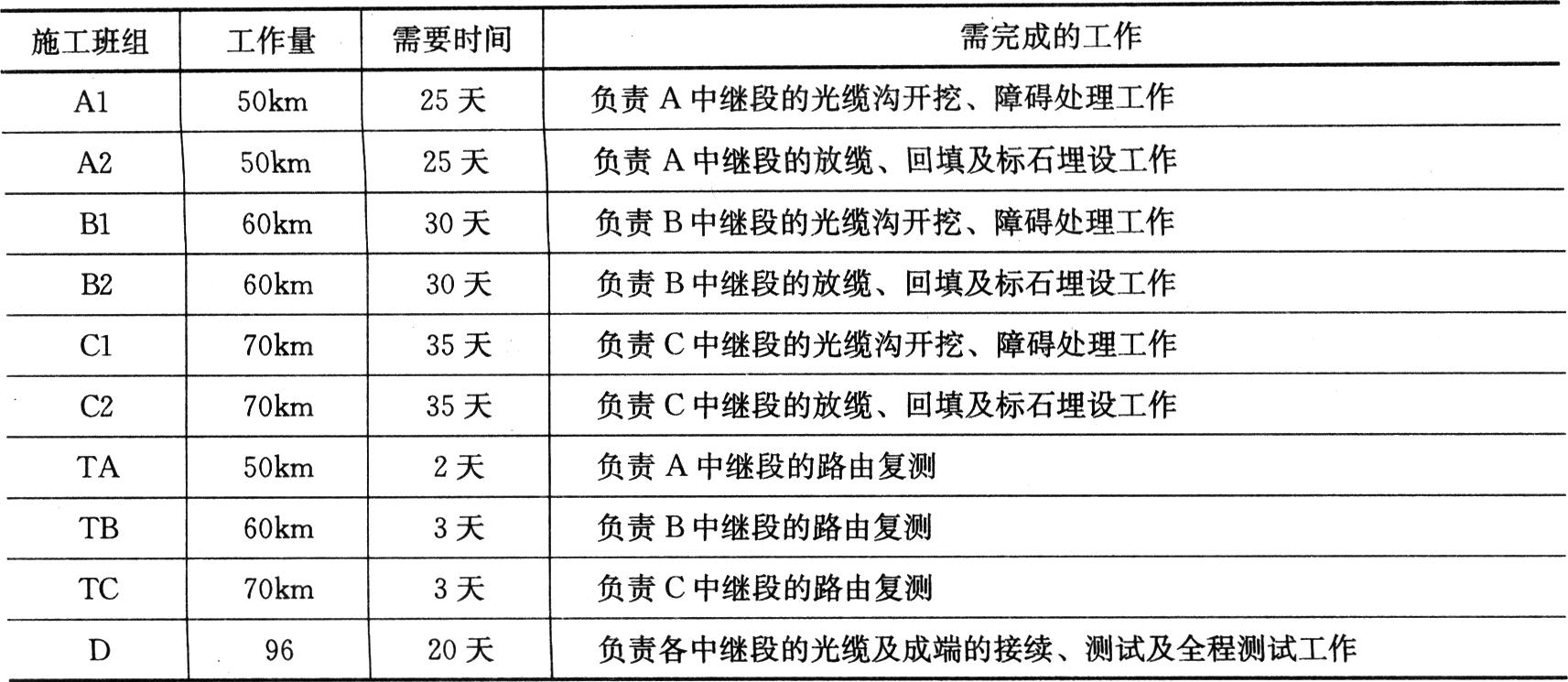

题干: 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。[txygdgchglysw/fxtj/1/image/txygdgchglysw-fxtj-1-115.jpg]
1.请问项目经理在此项目施工计划中是如何进行工作分解的?

题干: 某通信运营商计划在某地建设3G试验网,工程由只有设备入网资质的3G设备生产厂商编制了初步设计,工程估算价在280万元,此初步设计经研究得到批准。该运营商决定采用包工不包料的形式将此项目承包给一家长期合作的施工单位,并请施工单位选定基站的站址,然后由设计单位根据选定的站址及设备的情况编制施工图设计。施工单位拿到设计以后,由于部分站点选择在民用建筑上安装,运营商工程管理人员又数量有限,因此委托施工单位负责完成所选站址的租用谈判工作。
在此项目的施工过程中,质量监督机构进行了现场检查,并对运营商的违规操作作出了处罚。
2.此工程项目实施阶段的程序符合要求吗?通信工程项目基建程序中的实施阶段要求如何进行管理?

题干: 某项目经理部负责南方某市话线路工程的施工,工程于7月1日开工,9月30日完工,施工内容包括制作架空杆路、敷设架空电缆和管道电缆、安装配线设备、制作总配线架成端等工作量,工程采用包工不包料的形式承包。项目经理部的人员构成情况如表1L420100所示。项目经理部的施工组织设计中对安全的要求如下:(1)在施工过程中,应保证施工人员、仪表、车辆、设备、机具的安全。(2)本工程保证实现无人员伤亡事故,设备、仪表、工机具保证无破损。项目经理部的专职安全员负责工程的安全管理工作,对工程中的安全问题进行经常性的检查,杜绝安全隐患。(3)安全技术交底工作由专职安全管理员向主要施工人员交底。在施工过程中,发生了以下事情:(1)挖好的杆坑使得一人腿部摔伤。(2)过路口架设吊线时,吊线使得一名骑车的人摔伤。(3)敷设架空电缆时,遇到吊线带电,使得一名施工人员从杆上摔落。(4)在人孔内接续时,便道上一行人掉入人孔中。(5)一名施工人员在人孔内作业时被毒气熏晕。(6)管道内的电缆线间绝缘不达标。经过全体管理人员、施工人员的努力,工程按期完工。
3.本工程人(手)孔内作业时应注意哪些安全问题?

题干: 某电信工程局(乙方)于某年4月20日与一电信公司(甲方)签订了通信管道土方挖掘合同,管道全长2km,其中挖掘土方4500立方米(5元/立方米)。假设采用机械施工,机械租赁费用为450元/台班,技术工人费为24元/工日,现场管理费率为40%,甲、乙双方合同约定5月11日开工,5月20日完工,在实际施工过程中发生了以下几项事件:
事件一:因租赁的挖掘机大修,晚开工2天,造成窝工10个工日;
事件二:施工过程中,因土质问题,接到监理工程师5月15日停工的指令,进行地质复查,配合用工为15个工日。
事件三:5月19日,接到监理工程师5月20日复工令,同时提出管道沟深度加深,因此需增加开挖土方量900立方米。
事件四:5月20日至22日,因下大暴雨,迫使开挖暂停,造成人员窝工10个工日、机械窝工3个台班。
事件五:5月23日永久性道路被冲坏,应业主要求修复用了30个工日,5月24日恢复正常挖掘工作,最终于5月30日完成。
4.合理索赔金额是多少?

题干: 项目经理部在某地区承接到120km的直埋光缆线路工程,工程分为三个中继段,工期为10月10日至11月30日,线路沿线为平原和丘陵地形,沿途需跨越多条河流及公路,工程为“交钥匙”工程。施工单位可以为此工程提供足够的施工资源。项目经理部未到现场,只是根据以往在该地区施工的经验编制了施工组织设计。编写的施工组织设计中包括工程概况、施工方案、工程管理目标及控制计划、车辆及工机具配备计划。
(1)施工方案内容如下:
本工程由三个施工队同时开工,分别完成三个中继段的施工任务。在开工前,各施工队应认真做好进货检验工作。在施工过程中,各施工队均采用人工开挖、人工放缆、人工回填的施工方法;各施工队应认真按照施工规范的要求进行施工,作业人员应做好自检、互检工作,保证工程质量;对于工程需要变更的地段,各施工队应及时与现场监理单位联系,确定变更;对于需要进行保护的地段,施工队应按照规范要求进行保护;工程中,每一个中继段光缆全部敷设完成后,应及时埋设标石,以防止光缆被损坏。工程验收阶段,项目经理部应及时编制竣工资料;应做好与建设单位剩余材料的结算工作;应积极配合建设单位的竣工验收。
(2)工程管理目标及控制计划的主要内容如下:
①工程质量管理力争实现一次交验合格率达到98%。为了达到此目标,要求各施工队在施工过程中按照设计及规范要求施工;执行“三检”制度、“三阶段”管理、“三全”管理;按照PDCA循环的管理模式进行管理。
②工程进度管理要求各施工队按计划进度施工。在施工过程中对进度实行动态管理,发现问题及时采取措施。
③工程安全管理要求无人员伤亡事故发生。在施工过程中各施工队应严格按照安全操作规程施工,安全检查员应按照PDCA循环的方法进行工作,要在各工地不断巡回检查。
在施工过程中,施工队由于地形不熟悉,多项工作组织较为混乱;部分地段由于“乱扔乱放”,使得施工受阻;部分工作由于材料质量问题而发生返工;个别时段施工队由于人员过剩出现窝工现象。工程最终于12月20日完工。
5.工程管理目标及控制计划的内容是否完整?如果不完整,还缺少哪些内容?

6.某项目经理部负责施工的移动通信基站安装工程包括39个基站的安装及调测工作,工期要求60天,工程保修期1年。项目经理部计划工程后期整理竣工资料。项目经理部在完成了5个基站以后,建设单位提出此工程项目完成一个基站、验收一个基站、投产一个基站。由于此工程的设计比较刭位,工程中未发生工程变更;由于项目经理部的认真管理,工程中未发生质量、安全事故;由于监理单位的现场监理人员数量有限,部分工程文件的签认不及时。建设单位将部分验收合格的基站交由代维单位维护,此部分基站即进入到试运行阶段。建设单位在验收完最后一个基站2个月时,组织设计单位、施工单位进行了竣工验收。竣工验收一个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。此工程的竣工资料中,验收文件部分的正文应包括哪些内容?

题干: 某施工单位通过招投标以定额价格3.2折的费用承揽到通信综合楼电源设备安装工程,合同中规定“施工单位应按照设计施工。除经甲方同意,工程中发生设计以外的工作量,合同价款不予调整”。施工过程中,施工单位发现部分电源线的线径较细,因此提出改变电源线规格程式的变更申请。建设单位认为工程为包工包料的承包方式,不予追加费用,施工单位因此仍按照设计要求敷设各种电源线。由于投标报价较低,施工单位为了节约费用,将机架的保护接地端子连接到了工作接地线上。
在施工过程中,现场监理人员一直在陪同施工单位施工,观察施工单位的工作过程,并在需要签字的技术文件上都作了签字确认。
工程验收时,建设单位发现部分走线架上的缆线有交叉现象、个别机架垂直度不符合要求、电源线端头漏铜较多等问题。建设单位因此决定另选一家施工单位处理工程中的遗留问题。
在工程试运行阶段,维护人员发现接地汇集线上的部分电源线温度过高,建设单位因此请现场的其他施工单位及时更换,事故的处理结果也未上报。
7.监理单位在此工程监理过程中存在哪些问题?

题干: 某项目经理部承接到147km的本地网架空光缆线路工程。此工程由施工单位承包除光缆、接头盒及尾纤以外的其他材料,合同额是定额价格的5.2折。施工单位根据本企业的管理文件要求,将合同额的75%核算给项目经理部,作为本工程的开支。为了完成此项目,施工单位给项目经理部配备了2套熔接机和2台OTDR。项目经理部认为核算的费用比较低,项目经理考虑减少现场开支额度,其所采取的措施如下:
(1)减少现场技术人员、安全员等管理人员的数量。
(2)在施工现场的沿线招收临时施工人员,降低人工费的开支水平,减少调遣费和临时设施的开支。
(3)在施工现场附近采购电杆、钢绞线及其他铁件,适当降低材料的等级。
(4)限额领料,随领随用。
(5)在施工现场租用拖拉机和农用运输车。
在施工过程中,由于现场作业人员的操作水平有限,多处工作量存在质量问题需返工,因租用的农用车行驶速度过快,发生一起交通事故,导致一名施工人员腿部骨折。
8.施工单位给此项目配置专门的仪表和设备的做法是否可取?为什么?

题干: 某电信工程局(乙方)于某年4月20日与一电信公司(甲方)签订了通信管道土方挖掘合同,管道全长2km,其中挖掘土方4500立方米(5元/立方米)。假设采用机械施工,机械租赁费用为450元/台班,技术工人费为24元/工日,现场管理费率为40%,甲、乙双方合同约定5月11日开工,5月20日完工,在实际施工过程中发生了以下几项事件:
事件一:因租赁的挖掘机大修,晚开工2天,造成窝工10个工日;
事件二:施工过程中,因土质问题,接到监理工程师5月15日停工的指令,进行地质复查,配合用工为15个工日。
事件三:5月19日,接到监理工程师5月20日复工令,同时提出管道沟深度加深,因此需增加开挖土方量900立方米。
事件四:5月20日至22日,因下大暴雨,迫使开挖暂停,造成人员窝工10个工日、机械窝工3个台班。
事件五:5月23日永久性道路被冲坏,应业主要求修复用了30个工日,5月24日恢复正常挖掘工作,最终于5月30日完成。
9.乙方应向甲方提供哪些索赔文件?

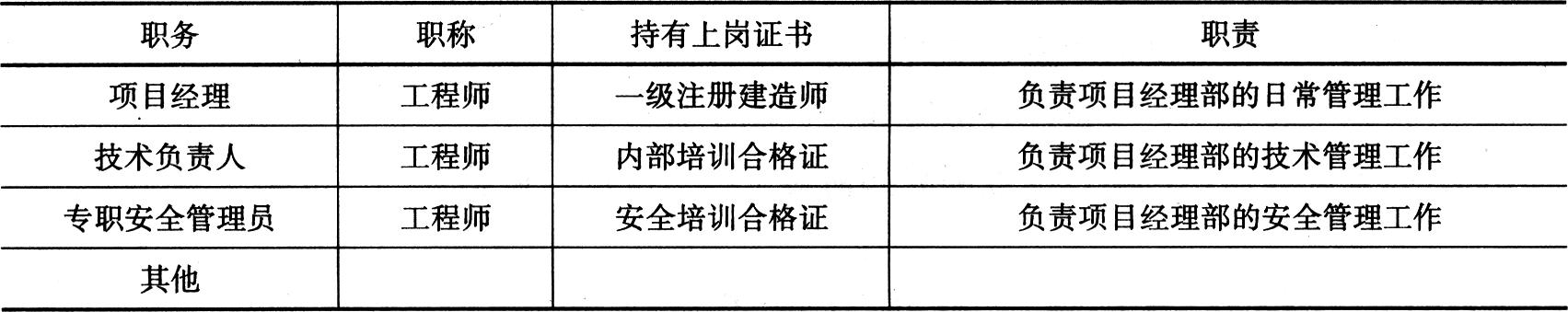

题干: 某项目经理部负责南方某市话线路工程的施工,工程于7月1日开工,9月30日完工,施工内容包括制作架空杆路、敷设架空电缆和管道电缆、安装配线设备、制作总配线架成端等工作量,工程采用包工不包料的形式承包。项目经理部的人员构成情况如下表:

项目经理部的施工组织设计中对安全的要求如下:
(1)在施工过程中,应保证施工人员、仪表、车辆、设备、机具的安全。
(2)本工程保证实现无人员伤亡事故,设备、仪表、工机具保证无破损。项目经理部的专职安全员负责工程的安全管理工作,对工程中的安全问题进行经常性的检查,杜绝安全隐患。
(3)安全技术交底工作由专职安全管理员向主要施工人员交底。
在施工过程中,发生了以下事情:
(1)挖好的杆坑使得一人腿部摔伤。
(2)过路口架设吊线时,吊线使得一名骑车人摔伤。
(3)敷设架空电缆时,遇到吊线带电,使得一名施工人员从杆上摔落。
(4)在人孔内接续时,便道上一行人掉入人孔中。
(5)一名施工人员在人孔内作业时被毒气熏晕。
(6)管道内的电缆线间绝缘不达标。
经过全体管理人员、施工人员的努力,工程按期完工。
10.项目经理部安全管理工作的范围还应增加哪些方面?

题干: 某架空光缆线路工程位于南方,建设单位根据经过审批的初步设计与材料供货商签订了供货合同;经过招投标选定了施工单位和监理单位。在与施工单位进行合同谈判时,建设单位认为施工单位在此工程施工过程中不会有贷款的问题,因此决定取消费用表中的财务费。建设单位最终与施工和监理单位分别签订了合同。施工合同规定本工程采用包工不包料的承包方式,工程预付款为合同额的5%,工程开工日期为4月1日。开工后施工单位一直未收到预付款。在施工过程中,由于经常遇到下雨天,施工单位的实际进度滞后,而且出现窝工的问题,施工单位对此向监理单位提出工期和费用的索赔。施工单位为了能够获得更多的工作量,在敷设光缆时,在规定预留光缆的电杆上都多预留了15m光缆。由于工程在山区施工,向山上运电杆的难度很大,工效降低很多。施工单位在做工程结算时,考虑到上述因素,因此将立杆的工作量在山区立杆定额的基础上又乘了2%的系数。
11.建设单位是否应该取消财务费?为什么?

题干: 某项目经理部负责南方某市话线路工程的施工,工程于7月1日开工,9月30日完工,施工内容包括制作架空杆路、敷设架空电缆和管道电缆、安装配线设备、制作总配线架成端等工作量,工程采用包工不包料的形式承包。项目经理部的人员构成情况如下表:

项目经理部的施工组织设计中对安全的要求如下:
(1)在施工过程中,应保证施工人员、仪表、车辆、设备、机具的安全。
(2)本工程保证实现无人员伤亡事故,设备、仪表、工机具保证无破损。项目经理部的专职安全员负责工程的安全管理工作,对工程中的安全问题进行经常性的检查,杜绝安全隐患。
(3)安全技术交底工作由专职安全管理员向主要施工人员交底。
在施工过程中,发生了以下事情:
(1)挖好的杆坑使得一人腿部摔伤。
(2)过路口架设吊线时,吊线使得一名骑车人摔伤。
(3)敷设架空电缆时,遇到吊线带电,使得一名施工人员从杆上摔落。
(4)在人孔内接续时,便道上一行人掉入人孔中。
(5)一名施工人员在人孔内作业时被毒气熏晕。
(6)管道内的电缆线间绝缘不达标。
经过全体管理人员、施工人员的努力,工程按期完工。
12.项目经理部的人员是否都具有上岗资格?为什么?

题干: 某长途架空光缆线路工程地处山区,全程148km。施工单位拿到施工图设计一周以后,设计单位受建设单位委托组织了设计会审。由于施工单位投标报价费用较低,因此未到现场核实施工图设计是否存在问题。在设计会审会上,施工单位对设计图纸、施工图预算及工程中的配合工作提出了问题,监理单位也提出了自己的配合问题。设计单位将会审会的会议记录送交建设单位,并提出了修订设计。本工程施工合同中规定,施工单位承包除光缆、接头盒及尾纤以外的所有材料。
为了降低工程成本,施工单位开工前在线路的中间位置租用了一处民房作为驻点,并采取了相应的安全措施。施工单位的技术人员针对施工安全、仰俯角辅助装置的制作及光缆接续工作要求向全体作业人员进行了交底。工程按期开工。在施工过程中,发生了以下事情:
(1)施工单位认为建设单位提供的接头盒已经进行了厂验,所以使用前没再对其进行检查,仅对光缆按照规范要求做了单盘检验。
(2)由于施工单位驻点的手机信号较差,建设单位多次无法与施工单位取得联系。
(3)路由复测时发现线路路由上有2处民房和一片树林。
(4)光缆接续时发现OTDR测试不准,导致监测结果有误。
(5)建设单位要求拉线采用另缠法制作,而施工单位是采用夹板法制作的。
(6)工程验收时发现所有拉线上的捆扎线(铁线)全部生锈。
(7)施工单位在设计会审会中提出的配合问题全都没有得到落实。
13.施工单位的现场准备工作存在哪些问题?为什么?

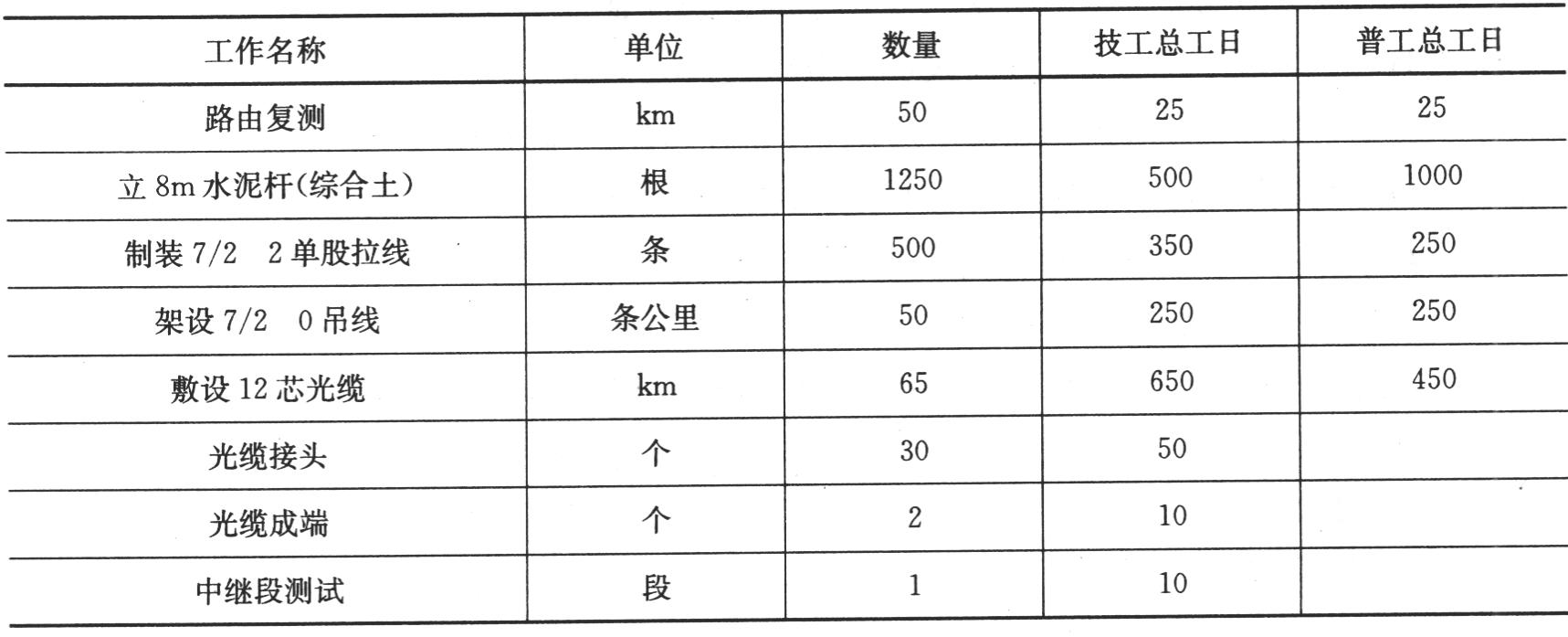

14.某架空线路单位工程的工作量及技工、普工的总工日数如下表:人工费按技工50元/工日、普工20元/工日,材料费预算价格为7000元/km,其他费用计划开支为20000元,工程按计划进度完工。如果材料费实际开支平均为6500元/km,其他费用实际开支为25000元,在其他条件不变的情况下,计算已完工程实际施工成本。

题干: 某项目经理部负责南方某市话线路工程的施工,工程于7月1日开工,9月30日完工,施工内容包括制作架空杆路、敷设架空电缆和管道电缆、安装配线设备、制作总配线架成端等工作量,工程采用包工不包料的形式承包。项目经理部的人员构成情况如表1L420100所示。项目经理部的施工组织设计中对安全的要求如下:(1)在施工过程中,应保证施工人员、仪表、车辆、设备、机具的安全。(2)本工程保证实现无人员伤亡事故,设备、仪表、工机具保证无破损。项目经理部的专职安全员负责工程的安全管理工作,对工程中的安全问题进行经常性的检查,杜绝安全隐患。(3)安全技术交底工作由专职安全管理员向主要施工人员交底。在施工过程中,发生了以下事情:(1)挖好的杆坑使得一人腿部摔伤。(2)过路口架设吊线时,吊线使得一名骑车的人摔伤。(3)敷设架空电缆时,遇到吊线带电,使得一名施工人员从杆上摔落。(4)在人孔内接续时,便道上一行人掉入人孔中。(5)一名施工人员在人孔内作业时被毒气熏晕。(6)管道内的电缆线间绝缘不达标。经过全体管理人员、施工人员的努力,工程按期完工。
15.试识别本工程的危险源。

16.某项目经理部负责施工的移动通信基站安装工程包括39个基站的安装及调测工作,工期要求60天,工程保修期1年。项目经理部计划工程后期整理竣工资料。项目经理部在完成了5个基站以后,建设单位提出此工程项目完成一个基站、验收一个基站、投产一个基站。由于此工程的设计比较刭位,工程中未发生工程变更;由于项目经理部的认真管理,工程中未发生质量、安全事故;由于监理单位的现场监理人员数量有限,部分工程文件的签认不及时。建设单位将部分验收合格的基站交由代维单位维护,此部分基站即进入到试运行阶段。建设单位在验收完最后一个基站4个,组织设计单位、施工单位进行了竣工验收。竣工验收一个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。此建设单位组织竣工验收的时间选择得合适吗?为什么?建设单位组织的竣工验收存在哪些问题?

17.项目经理部在某地区承接到120km的直埋光缆线路工程,工程分为三个中继段,工期为10月10日至11月30日,线路沿线为平原和丘陵地形,沿途需跨越多条河流及公路,工程为"交钥匙"工程。施工单位可以为此工程提供足够的施工资源。项目经理部未到现场,只是根据以往施工的经验编制了施工组织设计。编写的施工组织设计中包括工程概况、施工方案、工程管理目标及控制计划、车辆及工机具配备计划。(1)施工方案内容如下:本工程由三个施工队同时开工,分别完成三个中继段的施工任务。在开工前,各施工队应认真做好进货检验工作。在施工过程中,各施工队均采用人工开挖、人工放缆、人工回填的施工方法;各施工队应认真按照施工规范的要求进行施工,作业人员应做好自检、互检工作,保证工程质量;对于工程需要变更的地段,各施工队应及时与现场监理单位联系,确定变更;对于需要进行保护的地段,施工队应按照规范要求进行保护;工程中,每一个中继段光缆全部敷设完成后,应及时埋设标石,以防止光缆被损坏。工程验收阶段,项目经理部应及时编制竣工资料;应做好与建设单位剩余材料的结算工作;应积极配合建设单位的竣工验收。(2)工程管理目标及控制计划的主要内容如下:①工程质量管理力争实现一次交验合格率达到98%。为了达到此目标,要求各施工队在施工过程中按照设计及规范要求施工;执行“三检”制度、“三阶段”管理、“三全”管理;按照PDCA循环的管理模式进行管理。②工程进度管理要求各施工队按计划进度施工。在施工过程中对进度实行动态管理,发现问题及时采取措施。③工程安全管理要求无人员伤亡事故发生。在施工过程中各施工队应严格按照安全操作规程施工,安全检查员应按照PDCA循环的方法进行工作,要在各工地不断巡回检查。在施工过程中,施工队由于地形不熟悉,多项工作组织较为混乱;部分工作由于材料质量问题而发生返工;个别时段施工队由于人员过剩出现窝工现象。工程最终于12月20日完工。此施工方案中已有的内容存在哪些问题?

题干: 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。
18.背景中提到的各项工作的工作顺序应如何排列?

题干: 某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。
19.在施工过程中,项目经理部应如何控制工程进度?

20.某通信运营商计划在某地建设3G试验网,工程由只有设备入网资质的3G设备生产厂商编制了初步设计,工程估算价在280万元,此初步设计经研究得到批准。该运营商决定采用包工不包料的形式将此项目承包给一家长期合作的施工单位,并请施工单位选定基站的站址,然后由设计单位根据选定的站址及设备的情况编制施工图设计。施工单位拿到设计以后,由于部分站点选择在民用建筑上安装,运营商工程管理人员又数量有限,因此委托施工单位负责完成所选站址的租用谈判工作。在此项目的施工过程中,质量监督机构进行了现场检查,并对运营商的违规操作做出了处罚。此工程项目实施阶段的程序符合要求吗?通信工程项目基建程序中的实施阶段要求如何进行管理?

21.A施工单位具有甲级通信信息网络系统集成资质,通过招投标承接到某通信运营商的6省长途传输设备扩容工程的施工任务。由于施工阶段A施工单位正在从事另外一项大型工程的施工,因此无能力再按照合同约定完成此项目。限于合同的工期要求,A施工单位经与建设单位协商,将6省的工程量分包给具有丙级通信信息网络系统集成资质的B施工单位施工。A施工单位将材料检验、线缆绑扎、单机及系统测试作为重要过程进行管理。质量监督机构现场检查时,发现B施工单位的机架安装、焊接、线缆绑扎等工程质量均不符合规范要求,因此质量监督机构对A, B两个施工单位均做出了处罚。B施工单位认为工程由A施工单位承包,不应处罚自己;A施工单位认为质量问题是B施工单位造成的,自己也不应受到处罚。请问质量监督机构是否应该对A, B两个施工单位进行处罚?为什么?

22.对某架空线路工程质量问题的调查,发现导致杆歪的原因有:电杆埋深不够24处,拉线出土不正32处,拉线埋深不够18处,土质松软15处,吊线过紧9处,杆位不正17处,其他原因6处。如何通过控制操作者的工作质量保证立杆的质量?

题干: 项目经理部在某地区承接到120km的直埋光缆线路工程,工程分为三个中继段,工期为10月10日至11月30日,线路沿线为平原和丘陵地形,沿途需跨越多条河流及公路,工程为"交钥匙"工程。施工单位可以为此工程提供足够的施工资源。项目经理部未到现场,只是根据以律在该地区施工的经验编制了施工组织设计。编写的施工组织设计中包括工程概况、施工方案、工程管理目标及控制计划、车辆及工机具配备计划。(1)施工方案内容如下:本工程由三个施工队同时开工,分别完成三个中继段的施工任务。在开工前,各施工队应认真做好进货检验工作。在施工过程中,各施工队均采用人工开挖、人工放缆、人工回填的施工方法;各施工队应认真按照施工规范的要求进行施工,作业人员应做好自检、互检工作,保证工程质量;对于工程需要变更的地段,各施工队应及时与现场监理单位联系,确定变更;对于需要进行保护的地段,施工队应按照规范要求进行保护;工程中,每一个中继段光缆全部敷设完成后,应及时埋设标石,以防止光缆被损坏。工程验收阶段,项目经理部应及时编制竣工资料;应做好与建设单位剩余材料的结算工作;应积极配合建设单位的竣工验收。(2)工程管理目标及控制计划的主要内容如下:①工程质量管理力争实现一次交验合格率达到98%。为了达到此目标,要求各施工队在施工过程中按照设计及规范要求施工;执行"三检"制度、"三阶段"管理、"三全",管理;按照PDCA循环的管理模式进行管理。②工程进度管理要求各施工队按计划进度施工。在施工过程中对进度实行动态管理,发现问题及时采取措施。③工程安全管理要求无人员伤亡事故发生。在施工过程中各施工队应严格按照安全操作规程施工,安全检查员应按照PDCA循环的方法进行工作,要在各工地不断巡回检查。在施工过程中,施工队由于地形不熟悉,多项工作组织较为混乱;部分工作由于材料质量问题而发生返工;个别时段施工队由于人员过剩出现窝工现象。工程最终于12月20日完工。
23.除施工方案外,项目经理部的哪些工作还存在问题?

题干: 某通信运营商计划在某地建设3G试验网,工程由只有设备入网资质的3G设备生产厂商编制了初步设计,工程估算价在280万元,此初步设计经研究得到批准。该运营商决定采用包工不包料的形式将此项目承包给一家长期合作的施工单位,并请施工单位选定基站的站址,然后由设计单位根据选定的站址及设备的情况编制施工图设计。施工单位拿到设计以后,由于部分站点选择在民用建筑上安装,运营商工程管理人员又数量有限,因此委托施工单位负责完成所选站址的租用谈判工作。
在此项目的施工过程中,质量监督机构进行了现场检查,并对运营商的违规操作作出了处罚。
24.此工程设计阶段的划分是否存在问题?为什么?

题干: 某项目经理部负责施工的移动通信基站安装工程包括39个基站的安装及调测工作,工期要求60天,工程保修期1年。项目经理部计划工程后期整理竣工资料。项目经理部在完成了5个基站以后,建设单位提出此工程项目完成一个基站、验收一个基站、投产一个基站。由于此工程的设计比较到位,工程中未发生工程变更;由于项目经理部的认真管理,工程中未发生质量、安全事故;由于监理单位的现场监理人员数量有限,部分工程文件的签认不及时。
建设单位将部分验收合格的基站交由代维单位维护,此部分基站即进入试运行阶段。建设单位在验收完最后一个基站2个月时,组织设计单位、施工单位进行了竣工验收。竣工验收1个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。
在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。
25.建设单位提出“此工程项目完成一个基站、验收一个基站、投产一个基站”的要求是否合理?项目经理部若要配合建设单位提出的这个要求,应做哪些工作?

26.某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣工资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如下表。 在考虑工序搭接的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制此工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理的横道图。

27.某电信运营商对一交换设备安装工程进行招标,工程造价为3500万元。通过招投标工作,选定了一家具有二级通信工程施工总承包资质的施工单位A进行工程总承包。工程开工后,A施工单位按规定向所在省质量监督站办理了质量监督申报手续。 工程进行中,由于A施工单位施工人员和机具紧张,将工程中的总配线架的搬迁工作分包给了一家具有通信用户管线建设企业资质的施工单位B。 质量监督机构在进行现场检查时,要求工程参建单位出示企业资质和个人资格证书,施工单位予以了配合,但本工程的监理单位拒绝了质量监督站的要求。省质量监督站对监理单位进行了处罚,监理单位对此处罚不服。 省质量监督站的处罚有无依据,并简要说明。

28.某项目经理部承接到长途直埋光缆线路工程,施工季节处于夏季,工程沿途经过果园、稻田、村庄等地。施工过程中发生了以下事情:(1)施工单位在敷设光缆时,施工人员将包装物随意丢弃;在郊外进行光缆接续时,将裁剪下的光缆外皮、加强芯、光纤束管,清洗光纤所用的清洗纸、清洗袋,接头盒的包装盒,联络话机换下的废电池,操作人员中午吃饭用的快餐盒等杂物随意丢弃在施工现场,致使接续作业现场一片狼藉。沿线的居民对此深表厌恶,以至于后来处理故障时,部分沿线居民不让施工人员进入现场。(2)工程进城部分采用管道敷设方式。施工单位在施工时将人(手)孔内抽出的积水沿街漫流。(3)施工驻点由于住处紧张,两人住在堆放材料的房间。由于驻点附近环境较差,因此驻点内蚊蝇滋生,环境状况令人担忧。(4)施工人员在下班以后打麻将,经常玩到很晚。针对识别出的环境因素,请制定相应的控制措施。

29.某架空线路工程施工期间正逢雨季,线路路由与高压电力线路交越,在施工组织设计中对上述因素都有处理方案。项目经理在交代任务后,只对带班人员说要注意安全,带班人员也对操作人员作了同样的交代,结果发生安全事故,操作人员一人触电死亡。分析工程现场的危险源(因素)。

题干: A施工单位具有甲级通信信息网络系统集成资质,通过招投标承接到某通信运营商的6省长途传输设备扩容工程的施工任务。由于施工阶段A施工单位正在从事另外一项大型工程的施工,因此无能力再按照合同约定完成此项目。限于合同的工期要求,A施工单位经与建设单位协商,将3省的工程量分包给具有丙级通信信息网络系统集成资质的B施工单位施工。A施工单位将材料检验、线缆绑扎、单机及系统测试作为重要过程进行管理。
B施工单位根据A施工单位的质量管理要求进行管理,在施工前请A施工单位的技术人员给自己的作业人员讲课,并按照A施工单位设置的重要过程和质量控制点进行控制。B施工单位项目经理将施工要求向3省的施工负责人作了口头交底。B施工单位在施工过程中,放绑的线缆多次出现返工,并且两个机房更换列熔丝基座时发生短路事故。
质量监督机构现场检查时,发现B施工单位的机架安装、焊接、线缆绑扎等工程质量均不符合规范要求,因此质量监督机构对A、B两个施工单位均作出了处罚。B施工单位认为工程由A施工单位承包,不应处罚自己;A施工单位认为质量问题是B施工单位造成的,自己也不应受到处罚。
30.建设单位在工程管理过程中存在哪些问题?

题干: 某项目经理部承接到147km的本地网架空光缆线路工程。此工程由施工单位承包除光缆、接头盒及尾纤以外的其他材料,合同额是定额价格的5.2折。施工单位根据本企业的管理文件要求,将合同额的75%核算给项目经理部,作为本工程的开支。为了完成此项目,施工单位给项目经理部配备了2套熔接机和2台OTDR。项目经理部认为核算的费用比较低,项目经理考虑减少现场开支额度,其所采取的措施如下:
(1)减少现场技术人员、安全员等管理人员的数量。
(2)在施工现场的沿线招收临时施工人员,降低人工费的开支水平,减少调遣费和临时设施的开支。
(3)在施工现场附近采购电杆、钢绞线及其他铁件,适当降低材料的等级。
(4)限额领料,随领随用。
(5)在施工现场租用拖拉机和农用运输车。
在施工过程中,由于现场作业人员的操作水平有限,多处工作量存在质量问题需返工,因租用的农用车行驶速度过快,发生一起交通事故,导致一名施工人员腿部骨折。
31.项目经理降低现场开支的措施是否合适?为什么?

题干: 某建设单位的二级干线硅芯管管道建设工程由一甲级通信信息网络系统集成企业资质的单位进行施工。开工前5天,建设单位向省质量监督机构办理了质量监督申报手续。省质量监督机构确定了该工程项目的质量监督负责人,并制定了质量监督工作方案。质量监督负责人在进行现场检查时发现,施工单位所完成的坡坎加固全部不合格,而且发现其在用拖拉机拖放硅芯管。该负责人为了避免硅芯管受到损坏,上前向施工人员出示证件,欲制止施工单位的违规操作行为。施工单位现场负责人告诉质量监督负责人说,他们和质量监督机构没有合同关系,质量监督机构没有资格来指导施工。质量监督负责人于是与建设单位联系,要求其速到现场制止施工单位的违规操作。
由于施工单位的严重违规操作,质量监督机构欲对其进行从重处理。
32.施工单位可能受到质量监督机构的哪些处罚?

题干: 某项目经理部负责南方某市话线路工程的施工,工程于7月1日开工,9月30日完工,施工内容包括制作架空杆路、敷设架空电缆和管道电缆、安装配线设备、制作总配线架成端等工作量,工程采用包工不包料的形式承包。项目经理部的人员构成情况如表1L420100所示。项目经理部的施工组织设计中对安全的要求如下:(1)在施工过程中,应保证施工人员、仪表、车辆、设备、机具的安全。(2)本工程保证实现无人员伤亡事故,设备、仪表、工机具保证无破损。项目经理部的专职安全员负责工程的安全管理工作,对工程中的安全问题进行经常性的检查,杜绝安全隐患。(3)安全技术交底工作由专职安全管理员向主要施工人员交底。在施工过程中,发生了以下事情:(1)挖好的杆坑使得一人腿部摔伤。(2)过路口架设吊线时,吊线使得一名骑车的人摔伤。(3)敷设架空电缆时,遇到吊线带电,使得一名施工人员从杆上摔落。(4)在人孔内接续时,便道上一行人掉入人孔中。(5)一名施工人员在人孔内作业时被毒气熏晕。(6)管道内的电缆线间绝缘不达标。经过全体管理人员、施工人员的努力,工程按期完工。
33.项目经理部的哪些工作不符合安全管理规定?

题干: 某施工单位通过招投标以定额价格3.2折的费用承揽到通信综合楼电源设备安装工程,合同中规定“施工单位应按照设计施工。除经甲方同意,工程中发生设计以外的工作量,合同价款不予调整”。施工过程中,施工单位发现部分电源线的线径较细,因此提出改变电源线规格程式的变更申请。建设单位认为工程为包工包料的承包方式,不予追加费用,施工单位因此仍按照设计要求敷设各种电源线。由于投标报价较低,施工单位为了节约费用,将机架的保护接地端子连接到了工作接地线上。
在施工过程中,现场监理人员一直在陪同施工单位施工,观察施工单位的工作过程,并在需要签字的技术文件上都作了签字确认。
工程验收时,建设单位发现部分走线架上的缆线有交叉现象、个别机架垂直度不符合要求、电源线端头漏铜较多等问题。建设单位因此决定另选一家施工单位处理工程中的遗留问题。
在工程试运行阶段,维护人员发现接地汇集线上的部分电源线温度过高,建设单位因此请现场的其他施工单位及时更换,事故的处理结果也未上报。
34.施工单位缆线交叉的问题应如何防范?

35.项目经理部在某地区承接到120km的直埋光缆线路工程,工程分为三个中继段,工期为10月10日至11月30日,线路沿线为平原和丘陵地形,沿途需跨越多条河流及公路,工程为"交钥匙"工程。施工单位可以为此工程提供足够的施工资源。项目经理部未到现场,只是根据以往在该地区施工的经验编制了施工组织设计。编写的施工组织设计中包括工程概况、施工方案、工程管理目标及控制计划、车辆及工机具配备计划。(1)施工方案内容如下:本工程由三个施工队同时开工,分别完成三个中继段的施工任务。在开工前,各施工队应认真做好进货检验工作。在施工过程中,各施工队均采用人工开挖、人工放缆、人工回填的施工方法;各施工队应认真按照施工规范的要求进行施工,作业人员应做好自检、互检工作,保证工程质量;对于工程需要变更的地段,各施工队应及时与现场监理单位联系,确定变更;对于需要进行保护的地段,施工队应按照规范要求进行保护;工程中,每一个中继段光缆全部敷设完成后,应及时埋设标石,以防止光缆被损坏。工程验收阶段,项目经理部应及时编制竣工资料;应做好与建设单位剩余材料的结算工作;应积极配合建设单位的竣工验收。(2)工程管理目标及控制计划的主要内容如下:①工程质量管理力争实现一次交验合格率达到98%。为了达到此目标,要求各施工队在施工过程中按照设计及规范要求施工;执行"三检"制度、"三阶段"管理、"三全",管理;按照PDCA循环的管理模式进行管理。②工程进度管理要求各施工队按计划进度施工。在施工过程中对进度实行动态管理,发现问题及时采取措施。③工程安全管理要求无人员伤亡事故发生。在施工过程中各施工队应严格按照安全操作规程施工,安全检查员应按照PDCA循环的方法进行工作,要在各工地不断巡回检查。在施工过程中,施工队由于地形不熟悉,多项工作组织较为混乱;部分工作由于材料质量问题而发生返工;个别时段施工队由于人员过剩出现窝工现象。工程最终于12月20日完工。此施工组织设计的结构是否完整?如果不完整,还缺少哪些内容?
