一、建造师案例题

题干: 某水库枢纽工程主要由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。
在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。
坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有25个点不合格。其中检测A班组30个点,有5个不合格点;检测B班组30个点,有13个不合格点;检测C班组30个点,有7个不合格点。
1.根据质量检测统计结果,试采用分层法分析,指出哪个班组施工质量对总体质量水平影响最大?

题干: 某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420151-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
2.哪些工作是关键工作?

题干: 某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。
在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。

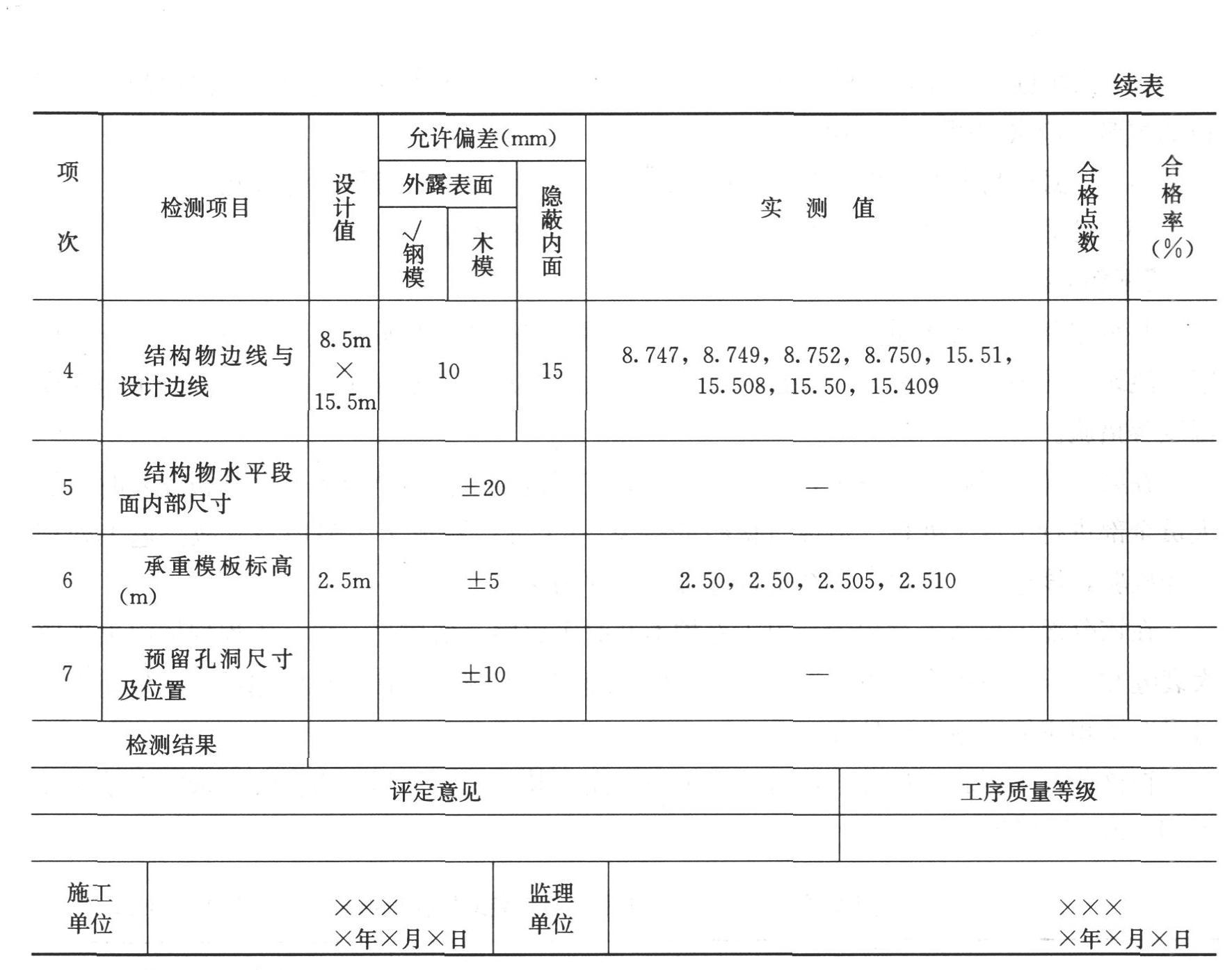

在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F420152-2所示。
分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。
3.上述经承包商返工处理的单元工程质量能否自评为优良?为什么?

4.某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。 在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月28日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。 评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。 招标人确定A企业为中标人是否违规?说明理由。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告,索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。注:P为先导孔,④为第一次序孔。
事件3:至2008年3月,施工累计完成工程量2700万元。4月份的月进度付款申请单见下表。
5.指出事件3表中I、Ⅱ、Ⅲ、Ⅳ、V分别代表的金额。

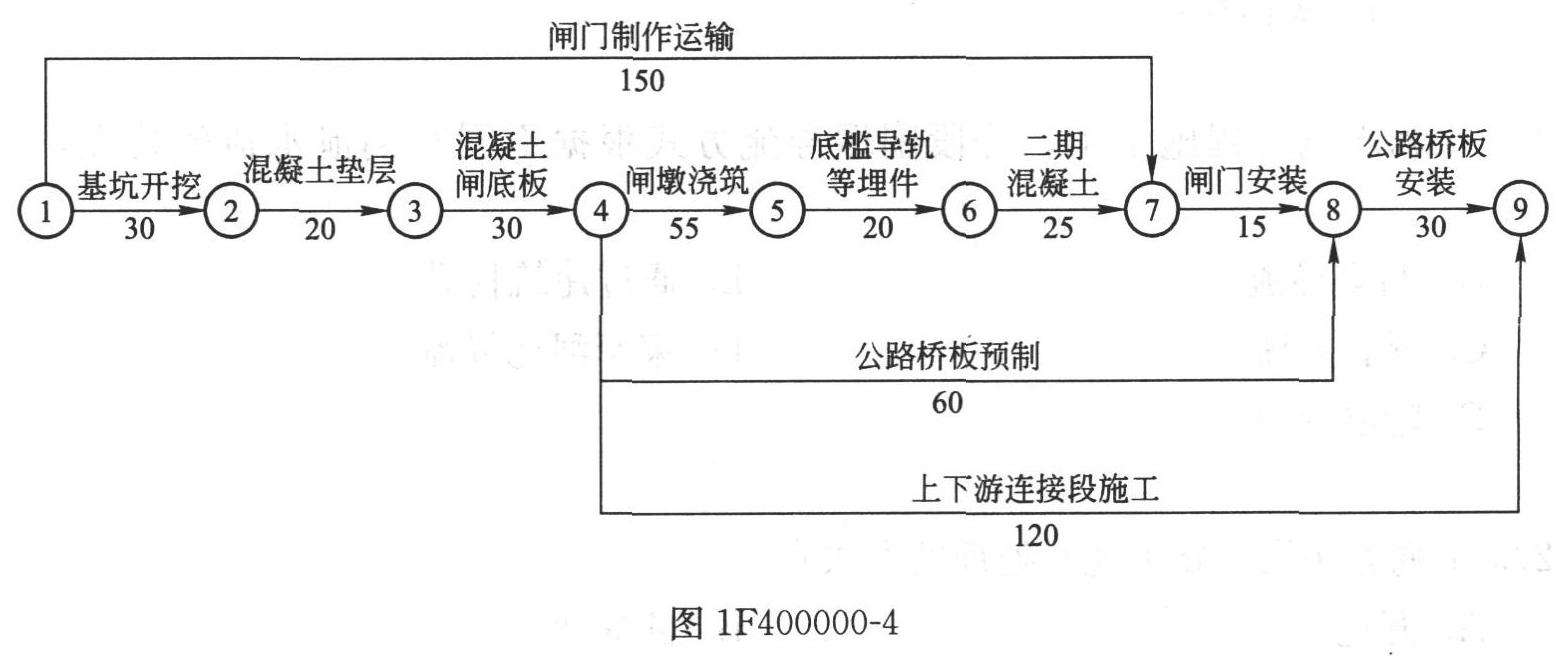

6.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。

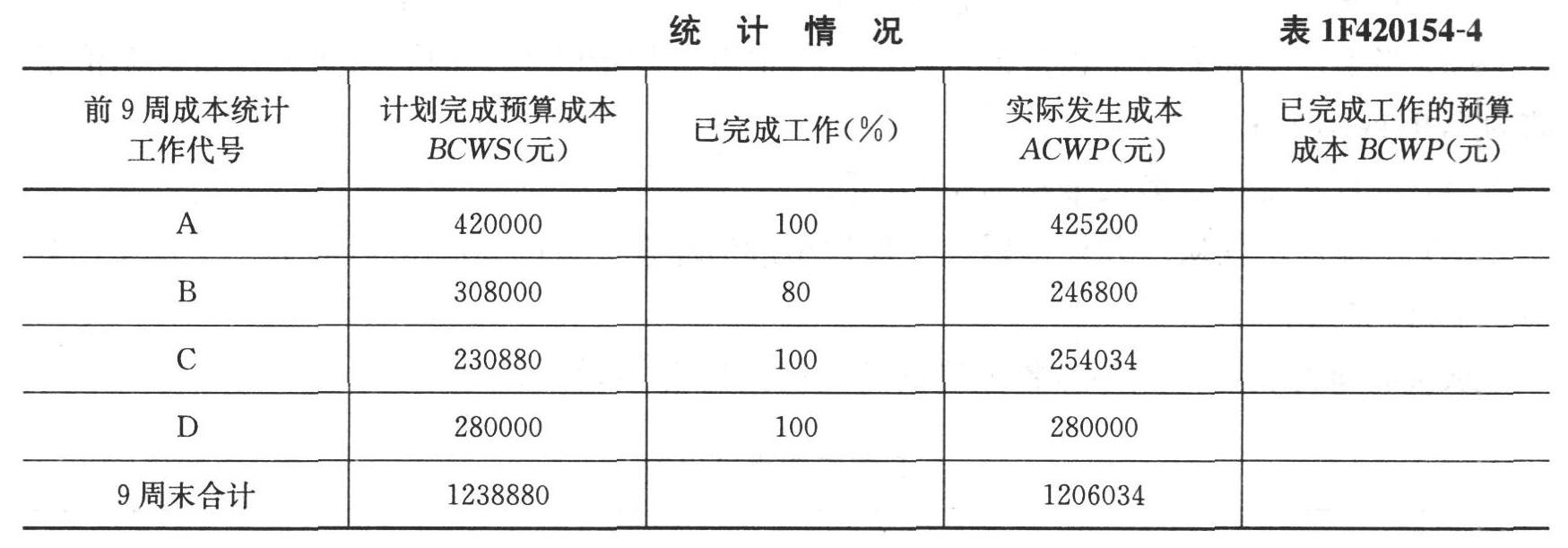

7.某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1F420154-4。计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3位),并对结果含义加以说明。

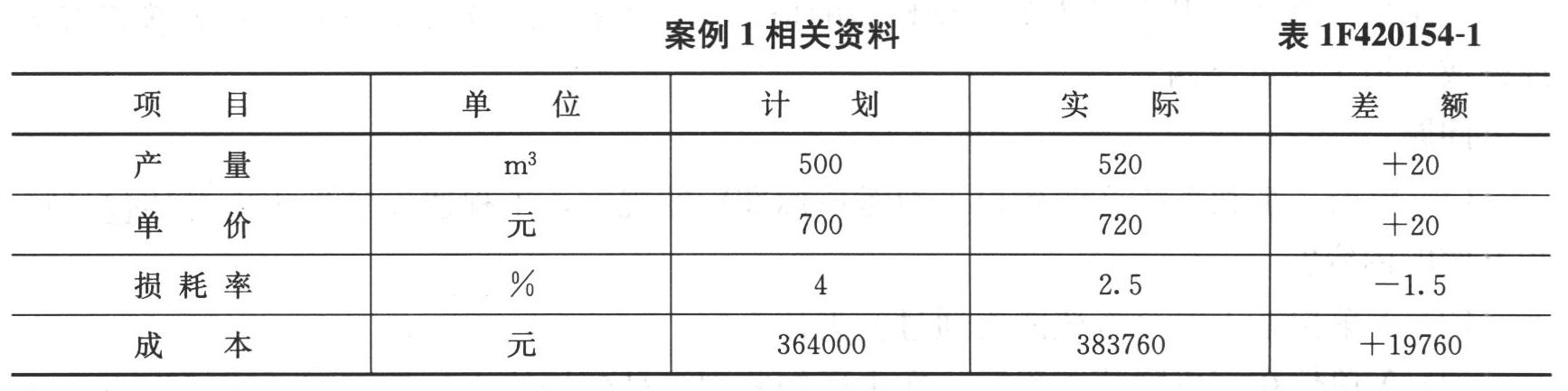

题干: 某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420154-1相关资料进行项目成本分析。
8.该工程施工项目成本差异是多少?

9.某水电站大坝为混凝土双曲拱坝,坝高240m,总库容58亿立方米,装机容量6×55万kW,年发电量约172亿kW?h。固结灌浆施工于1994年12月开始施工,1999年3月全部完成。(1)地质简况和岩体质量分级根据岩石强度、岩体结构、围压效应、水文地质条件等多种因素将岩体类型分为:①优良岩体(A~C级),可直接作为大坝地基;②一般岩体(D级),经过灌浆处理后可作为大坝地基;③较差岩体(E3级),自然状态下原则上不宜作为高坝地基;④软弱岩体(El、E2级),不能直接作为坝基,需特殊处理;⑤松散岩体(F级),不能作为主体建筑物地基。(2)坝基固结灌浆设计1)设计原则。根据岩体质量情况,灌浆设计分为常规灌浆和特殊灌浆两大类,前者适用于A、B、C级岩体,后者适用于D、E两类岩体。2)灌浆材料。常规灌浆使用42.5级普通硅酸盐水泥。特殊灌浆原则上Ⅰ、Ⅱ序孔为普通硅酸盐水泥,Ⅲ序孔为磨细水泥。(3)固结灌浆质量检查灌浆质量检查显示固结灌浆效果良好。简答固结灌浆的施工程序。如果灌前做简易压水试验,应采用什么方法?实验孔数一般不宜少于多少?

10.某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”根据该项目的工程条件,指出合理的施工导流方式及其泄水建筑物类型。

题干: 某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2.4m,壁厚h=15mm。已知:
(1)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;
(2)钢管特殊防腐单价350元/t;
(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;
(4)压力钢管安装单价4238元/t;
(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;
(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;
(7)钢板操作损耗率综合取8%;
(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;
(9)压力钢管制作投资估算单价表见表1F420154-9。[006-001-011-000-9787112165926-image/006-001-011-000-9787112165926-002-028.jpg]
11.根据《水利工程设计概(估)算编制规定》(水总[2002] 116号),完成压力钢管制作单价表(仅填写合价;单位:元;计算结果保留两位小数)。

12.某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2.4m,壁厚h=15mm。已知:(1)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;(2)钢管特殊防腐单价350元/t;(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;(4)压力钢管安装单价4238元/t;(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;(7)钢板操作损耗率综合取8%;(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;(9)压力钢管制作投资估算单价表见表1F420154-9。根据《水利工程设计概(估)算编制规定》(水总[2002]116号),完成压力钢管制作单价表(仅填写合价;单位:元;计算结果保留两位小数)。

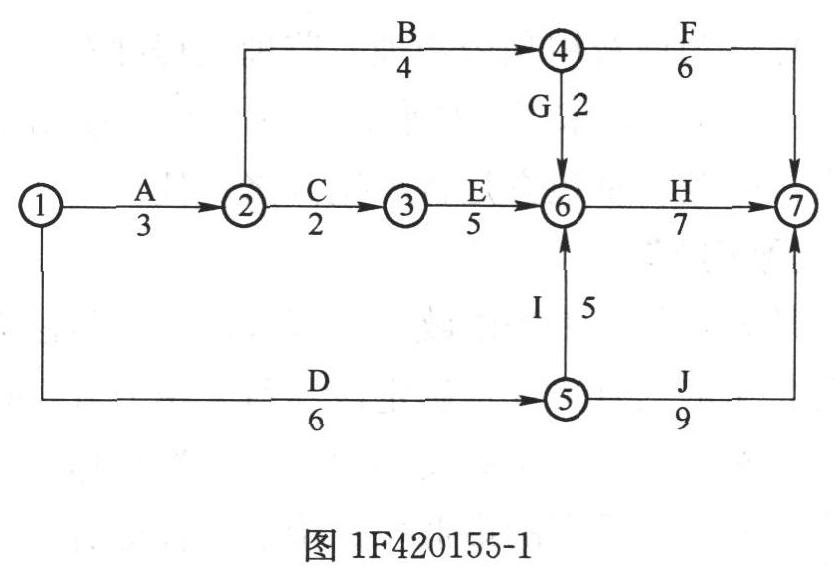

题干: 某输水工程经监理工程师批准的网络计划如图1F420155-1所示(图中工作持续时间以月为单位)。其中渡槽支撑为桁排架结构,共有28根柱子,最大高度为38m。

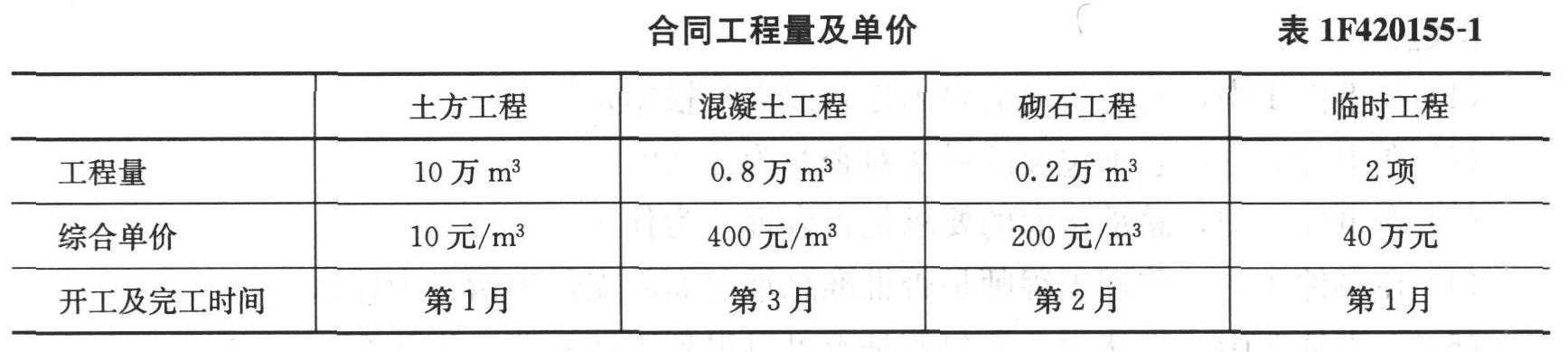

该工程施工合同工期为18个月,质量标准要求为优良。施工合同中规定,土方工程单价为16元/立方米,土方估算工程量为22000立方米,混凝土工程单价为320元/立方米,混凝土估算工程量为1800立方米。当土方工程和混凝土工程的工程量任何一项增加超出该项原估算工程的15%时,该项超出部分结算单价可进行调整,调整系数为0.9。
在施工过程中监理工程师发现刚拆模的钢筋混凝土柱子中有10根存在工程质量问题,其中6根柱子蜂窝、露筋较严重,4根柱子蜂窝、麻面轻微,且截面尺寸小于设计要求。截面尺寸小于设计要求的4根柱子经设计单位验算,可以满足结构安全和使用功能要求,可不加固补强。在监理工程师组织质量事故分析会上,承包方提出了如下处理方案:
方案一:6根柱子加固补强,补强后不改变外形尺寸,不造成永久性缺陷;另4根柱子不加固补强。
方案二:10根柱子砸掉重做。
方案三:6根柱子砸掉重做,另4根柱子不加固补强。
在工程按计划进度进行到第四个月时,业主、监理工程师与承包方协商同意增加一项工作K,其持续时间为2个月,该工作安排在C工作结束后开始(K是C的紧后工作),E工作开始前结束(K是E的紧前工作)。由于K工作的增加,增加了土方工程量3500立方米,增加了混凝土工程量200立方米。
工程竣工后,承包方组织了该单位工程的预验收,在组织正式竣工验收前,业主已经提出提前使用该工程。业主使用中发现房屋屋面漏水,要求承包方修理。
13.承包方要保证主体结构部分工程质量达到优良标准,以上对柱子的工程质量问题的三个处理方案中,哪种方案能够满足要求?为什么?

题干: 某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。
在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。
在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F420152-2所示。
分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。
14.对上述混凝土内外部出现的不同裂缝可采取哪些处理措施?

题干: 某水利工程施工项目经过招标,建设单位选定A公司为中标单位。双方在施工合同中约定,A公司将设备安装、配套工程和桩基工程的施工分别分包给B、C和D三家专业公司,业主负责采购设备。
该工程在施工招标和合同履行过程中发生了下述事件:
事件1:施工招标过程中共有6家公司竞标。其中F公司的投标文件在招标文件要求提交投标文件的截止时间后半小时送达;G公司的投标文件未密封。
事件2:桩基工程施工完毕,已按国家有关规定和合同约定作了检测验收。监理工程师对其中5号桩的混凝土质量有怀疑,建议建设单位采用钻孔取样方法进一步检验。D公司不配合,总监理工程师要求A公司给予配合,A公司以桩基为D公司施工为由拒绝。
事件3:若桩钻孔取样检验合格,A公司要求该监理公司承担由此发生的全部费用,赔偿其窝工损失,并顺延所影响的工期。
事件4:建设单位采购的配套工程设备提前进场,A公司派人参加开箱清点,并向监理机构提交因此增加的保管费支付申请。
事件5:C公司在配套工程设备安装过程中发现附属工程设备材料库中部分配件丢失,要求建设单位重新采购供货。
15.事件3中A公司的要求合理吗?为什么?

16.某水闸工程施工招标投标及合同管理过程中,发生如下事件:事件1:该工程可行性研究报告批准后立即进行施工招标。事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。事件5:合同部分条款如下:(1)计划施工工期3个月,自合同签订次月起算。合同工程量及单价见表1F420155-1。(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。根据《水利水电土建工程施工合同条件》,分别指出事件4中有关发包人和承包人的义务和责任中的不妥之处。

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
17.项目法人对招标代理公司提出的要求是否正确?说明理由。

18.某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2003年2月开工,2004年6月申报文明建设工地,此时已完成全部建安工程量25%。有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。根据水利水电工程有关建设管理的规定,简述工程现场项目法人、设计、施工、监理、质量监督各单位之间在建设管理上的相互关系。

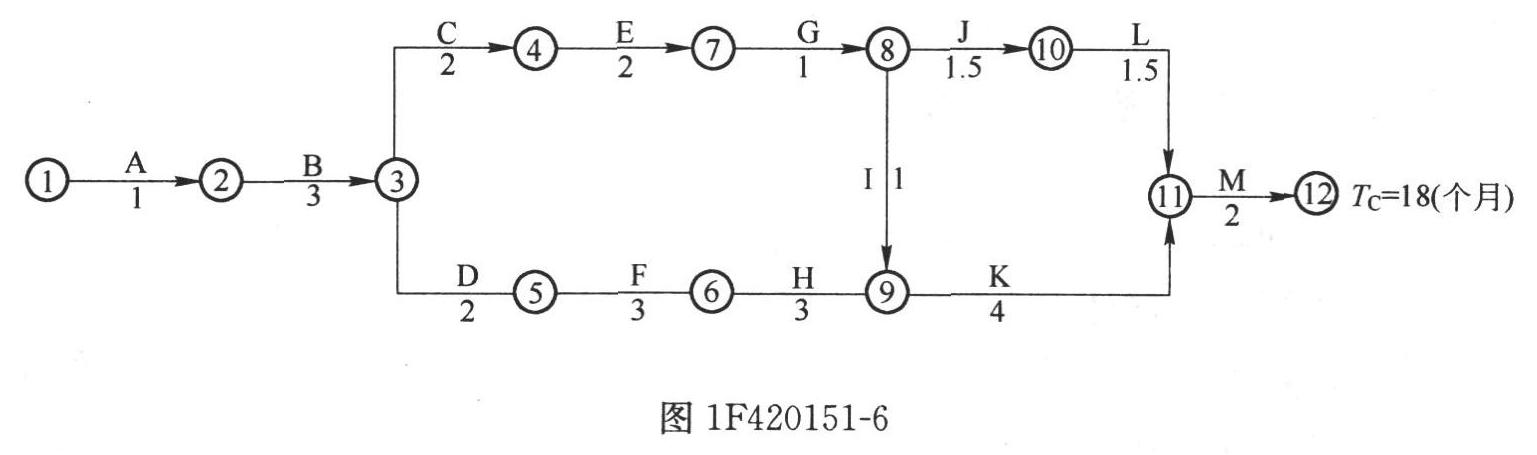

题干: 某水利水电工程项目的原施工进度网络计划(双代号)如图1F420151-6所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000立方米、10000立方米、6000立方米,共计23000立方米,土方单价为15元/立方米。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/立方米下降到13元/立方米。合同约定机械每台闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。
施工中发生如下事件:
事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。
事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000立方米,施工时间需要3个月。
事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。
19.按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?

20.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。分别说明事件1~事件4的责任方以及对计划工期的影响。

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
21.G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

题干: 某混凝土大坝主体工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件:
事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。
事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理通知单》。
事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《暂停施工通知》,要求对该分部工程停工整改。
事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。
22.在施工单位申请工程复工后,监理单位应该进行哪些方面的工作?

23.某水电建筑公司承建坝后厂房工程建筑面积18000平方米,根据类似工程成本估算该工程固定总成本516.67万元,单位变动成本722.26元/平方米,单位报价1083.33元/平方米(销售税金及附加不计)。绘制该项目的线性盈亏分析图,并标出亏损区和盈利区。
