2025年04月27日二级建造师市政工程建造师案例题27

题数: 答题时间:120分钟
专业:市政工程

一、建造师案例题

1.某城市桥梁工程由某路桥工程公司承担施工任务。该路桥工程公司在预应力筋的施工过程中,通过计算确定了下料长度,并采用先张法对预应力筋进行张拉,并对施加预应力所用的机具设备及仪表设置专人使用管理,并制定定期维护和校验制度。在对大体积混凝土墩台基础的施工过程中,为了保证工程质量,承包单位对原材料和施工工艺采取了一系列措施进行控制和预防。 问题 1.常见的预应力筋有哪几种? 2.计算预应力筋的下料长度时应考虑哪些因素? 3.预应力筋的切割宜采用什么方法? 4.简述先张法的施工工艺方法。 5.先张法张拉预应力筋的一般操作过程是什么? 6.大体积混凝土应优先采用具有什么性能的水泥?并举出4种水泥的名称。 7.当大体积混凝土墩台基础进行分块浇筑时,应符合哪些规定?

题干: 某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。
在检查中发现下述情况:
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。
2.指出并改正施工组织设计报审表填写中的错误。

3.     某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、 4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。     项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。     在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。     按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。     问题

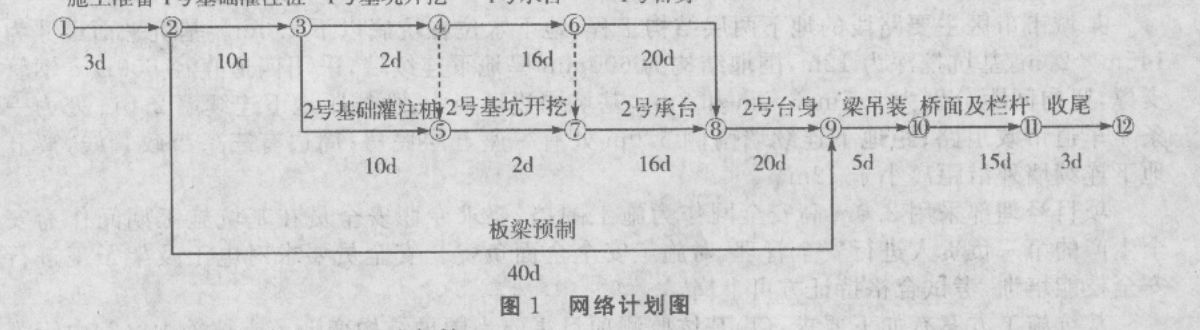

题干: 某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划如图1,经监理工程师批准后实施。
施工准备1号基础灌注桩I号基坑开挖 1号承台 1号台身
在施工过程中,发生了以下事件:
事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5天。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4天,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3天,经济损失1万元。
4.事件三中监理工程师要求停工整改的理由是什么?

5.某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后。立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。 问题 1.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方? 2.施工组织设计的审批程序存在的问题在哪里? 3.沥青混凝土冬期施工应采取的措施是什么? 4.该道路工程有哪些操作违反了操作规程?为什么? 5.工程项目安全检查的规定是否正确?请说明理由。

6.(一)      某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:     (1)在墩台基础中埋放了厚度为120mm的石块,且埋放的数理为混凝土结构体积的20%。     (2)在浇筑混凝土时选择了一天中气温较高时进行。     (3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。     (4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。     (5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。     问题

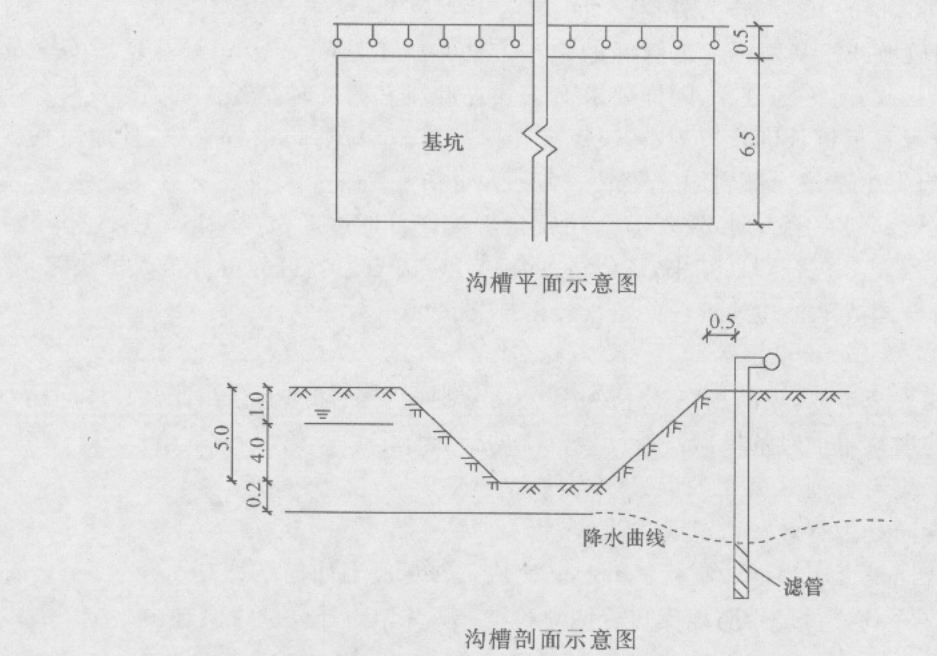

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
沟槽剖面示意图
施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:
7.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m,A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑,但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
8.发生事故后B公司是否应该支付合同总价的0.5%作为补偿?说明理由。

题干: 某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施
工组织设计的每一个环节抓住其关键,作出了最恰当的安排,并选择了合理有效的措施。
在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂
浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中
采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。
在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受
污染情况。
9.简述喷锚暗挖法。

题干: 某市政工程基础采用明挖基坑施工,基坑挖深为5. 5m,地下水在地面以下1.5m,坑底黏土下存在承压水层。坑壁采用网喷混凝土加固。基坑附近有高层建筑物及大量地下管线。设计要求每层开挖1.5m,即进行挂网喷射混凝土加固。某公司承包了该工程,由于在市区,现场场地狭小,项目经理决定把钢材堆放在基坑坑顶附近;为便于出土,把开挖的弃土先堆放在基坑北侧坑顶,然后再装入自卸汽车运出。由于工期紧张,施工单位把每层开挖深度增大为3.0m,以加快基坑挖土加固施工的进度。
在开挖第二层土时,基坑变形量显著增大,变形发展速率越来越快。随着开挖深度的增加,坑顶地表出现许多平行基坑裂缝。但施工单位对此没有在意,继续按原方案开挖。当基坑施工至5m深时,基坑出现了明显的坍塌征兆。项目经理决定对基坑进行加固处理,组织人员在坑内抢险,但已经为时过晚,基坑坍塌造成了多人死亡的重大事故,并造成了巨大的经济损失。
事故发生后,施工单位及时采取措施,保护现场,抢救人员和财产,并及时上报有关部门,按“四不放过”原则进行了处理。
10.项目经理在本工程施工时犯了哪些重大失误?

题干: 某城市道路工程,基层采用石灰稳定土,面层采用水泥混凝土。在施工过程中的部分质
量控制要点如下。
11.混凝土拌和物每盘的搅拌时间应根据什么确定?

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800 m,A公司将工程全部分包给B公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0.5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑。但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌。造成一名工人重伤。
建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工,A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
12.该分包合同是否应当继续履行?针对已完成工作量应当如何结算?

13.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。     问题

题干: 某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅
路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到
当年11月上、中旬,抢铺出一条快车道以缓解市区交通。
14.沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪五项内容?

15.(三)      某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,其中说明,8月10日~8月11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8目将中标通知书寄出,承包商B于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     [问题]

16.     某市政公用工程项目,经有关部门批准采取公开招标的方式确定了中标单位并签订合同。该工程合同条款中部分规定如下:     (1) 由于设计未完成,承包范围内待实施的工程虽然性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。     (2) 施工单位按建设单位代表批准的施工组织设计(或施工方案)组织施工,施工单位不承担因此引起的工期延误和费用增加的责任。     (3) 甲方向施工单位提供场地的工程地质和地下主要管网线路资料,供施工单位参考使用。     (4) 建设单位不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。     在施工招标文件中,按工期定额计算,该工程工期为573d。但在施工合同中,双方约定:开工日期为2006年12月15日,竣工日期为2008年7月25日,日历天数为586d。     在工程实际实施过程中,出现了下列情况:     工程进行到第6个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工。该工程项目属于指令停工下马项目,因此,业主向承包商提出暂时中止合同实施的通知。承包商按要求暂停施工。     复工后在工程后期,工地遭遇当地百年罕见的台风的袭击,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月。     问题

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E这五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面卢明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商月为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。
17.《招标投标法》中规定的招标方式有哪几种?

题干: 某施工单位承揽了一项排水厂站的总承包工程,在施工过程中发生了如下事件。
事件一:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急
需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒
绝。两天后才将材料运到施工现场。
事件二:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设
备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商
要以原价执行,双方产生争执。
事件三:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将
租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件四:该施工单位与某分包单位所签订的合同中,明确规定要降低分包工程的质量,
从而减少分包单位的合同价款,为施工单位创造更高的利润。
18.你认为事件二中施工单位的做法是否正确,为什么?

19.(四)      某项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:     (1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土工程目标成本。     (2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额;合理化建议产生的降低成本额。     (3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。     (4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。     问题

20.某实施监理的城市桥梁工程项目分为A、B、C三个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B、C三个单项工程合同条款中有如下规定: 1.A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定: (1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,甲方不应承担因此引起的工期延误和费用增加的责任。 (2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。 (3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。 2.B工程合同额为9 000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况: (1)工程开工后,从第三个月开始连续四个月业主未支付承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计利息的要求,其数额从监理工程师计量签字后第11天起计息。业主方以该四个月未支付工程款作为偿还预付款而予以抵消为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。 (2)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。 (3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。 3.C工程在施工招标文件中规定工期按工期定额计算,工期为550天。但在施工合同中,开工日期为2005年12月15日,竣工日期为2007年7月20日,日历天数为581天。 问题 1.A单项工程合同中业主与施工单位选择总价合同形式是否妥当?合同条款中有哪些不妥之处? 2.B单项工程合同执行过程中出现的问题应如何处理? 3.C单项工程合同的合同工期应为多少天? 4.合同变更价款的原则与程序包括哪些内容?合同争议如何解决?

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,宽度为6.5m,开挖深度为5m,场地内地下水位位于地表下1m,施工单位拟采用单排井点降水,井点的布置方式和降深的示意图如下图所示。沟槽剖面示意图

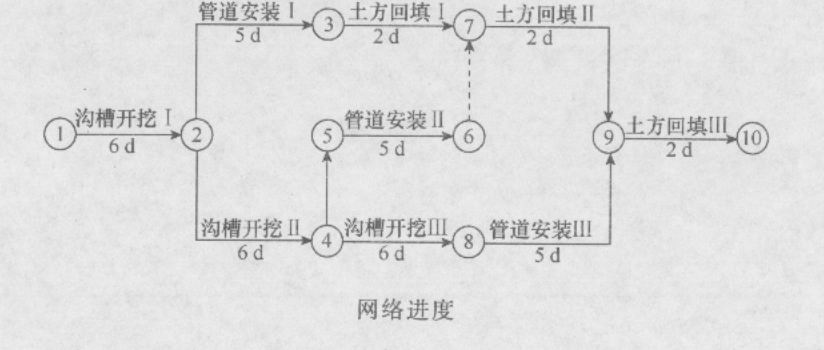

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并划分了三个施工段,根据合同工期要求绘制网络进度图如下图所示。网络进度
21.计算本工程的总工期,并指出关键线路。

22.(三)      某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:     (1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。     (2)对道路沿线施工影响范围内进行环境与资源调查。     (3)做好城市道路的施工准备工作。施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。     该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。     问题

23.(三)      某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,其中说明,8月10日~8月11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8目将中标通知书寄出,承包商B于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     [问题]

题干: 某城市拟对全市的给水系统进行全面改造,通过招标,选择了一家企业作为施工总承包。
在给水厂站施工过程中,对降水井的布置提出了要求:
(1)面状基坑采用单排降水井,布置在基坑外缘一侧。
(2)降水井的布置在地下水补给方向适当减少,排泄方向适当加密。
(3)当面状基坑很小时可考虑布置单个降水井。
(4)在基坑运土通道出口两侧不应设置降水井。
为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。
该给水工程在合同约定的工期内实现了送水并网。
24.送水并网应具备哪些条件?

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为士0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。
项目部组织有关人员编写了施工组织设计(其中进度计划如图1),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件一:在新增路线管网基坑开挖施工中,原有地下管罔资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
25.计算工程总工期,并指出关键线路(指出节点顺序即可)。

26.(二)      某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供:由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120d;竣工时间提前奖励为3000元/d,误期损失赔偿费为5000元/d。经项目监理机构批准的施工进度计划如下图所示(单位:d)          施工过程中发生如下事件:     事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。     事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。     事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。     事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。     该工程的实际工期为122d。     问题

题干: A公司中标的某城市高架桥跨线工程,为15跨25m预应力简支梁结构,桥面宽22m;采用φ1200mm钻孔灌注桩基础,埋置式承台,Y型独立式立柱。工程工期210天,中标价2850万元。经过成本预测分析,项目目标成本为2600万元,其中管理成本(间接成本)占10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人的管理班子。
施工过程中发生如下事件:
事件一;编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单价偏低。
事件二:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。
事件三:某承台开挖基坑时发现文物,按上级有关部门要求停工30天,导致总工期拖延10天,未发生直接成本损失。
27.本项目利息支出应计人哪类成本?项目目标成本中直接成本是多少?
