题干: 某大厦装修改造工程由某市建工集团承包,该建工集团将建筑物的局部拆除工程转包给某建筑工程处(房建二级资质),该建筑工程处又雇佣了一无资质施工队做劳务分包。2009年4月20日,作业人员在拆除大厦17层④~⑩轴外檐悬挑结构时,采用先拆除⑤~⑨轴的外檐,然后再拆除④轴和⑩轴处的局部外檐。该悬挑外檐结构由悬挑梁和外檐板组成,总长21.6m,轴间距3.6m。上部结构为悬挑梁,外檐板在悬挑梁下部(板厚80mm,板高5.0m),由悬挑梁承力。但是在拆除之前,施工负责人没有讲明悬挑结构的承力部位,也没有说清楚拆除程序,作业人员错误的先凿除了⑤~⑨轴与柱相连接的悬挑梁混凝土。下午4时左右,主楼工长、安全员和监理人员检查时,对作业人员的危险施工口头进行了批评指正后离开。次日,作业人员继续凿除④轴和⑩轴处与柱相连接的悬挑梁混凝土,并切断其连接钢筋,此时外檐板失去承力结构向外倾倒,砸坏外脚手架后整体塌落,造成裙房门厅支模人员4人死亡,5人受伤。
1.请简要分析这起事故的性质。承包该项目的市建工集团是否负有责任?

题干: 某综合办公楼工程,建设单位甲通过公开招标确定本工程由乙承包商为中标单位,双方签订了工程承包合同。由于乙承包商不具有勘察、设计能力,经甲建设单位同意,乙分别与丙建筑设计院和丁建筑工程公司签订了工程勘察设计合同和工程施工合同。勘察设计合同约定由丙对甲的办公楼及附属公共设施提供设计服务,并按勘察设计合同的约定交付有关的设计文件和资料。施工合同约定由丁根据丙提供的设计图纸进行施工,工程竣工时根据国家有关验收规定及设计图纸进行质量验收。合同签订后,丙按时将设计文件和有关资料交付给丁,丁根据设计图纸进行施工。工程竣工后,甲会同有关质量监督部门对工程进行验收,发现工程存在严重质量问题,是由于设计不符合规范所致。原来丙未对现场进行仔细勘察即自行进行设计导致设计不合理,给甲带来了重大损失,并以与甲方没有合同关系为由拒绝承担责任,乙又以自己不是设计人为由推卸责任,甲遂以丙为被告向法院提起诉讼。
2.本案例中,甲与乙、乙与丙、乙与丁分别签订的合同是否有效?分别说明理由。

3.某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏形基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。 事件1:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。 事件2:工程施工至结构四层时,该地区发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。 事件3:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。 事件4:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。 问题 1.事件1中,底板混凝土的养护开始与持续时间是否正确?说明理由。 2.事件2中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收。 3.事件3中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容? 4.事件4中,指出木地板施工的不妥之处,并写出正确的做法。

4.某商业用房工程,建筑面积15 000平方米,地下1层,地上2层,施工单位与建设单位采用《建设工程施工合同》(示范文本)(GF-1999-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件:事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。按“制造成本法”列式计算施工直接成本、间接成本和项目施工总成本。

5.某高层办公楼,总建筑面积137 500平方米,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。三级安全教育是指哪三级?

题干: 某大型剧院拟进行维修改造,某装饰装修工程在公开招投标过程中获得了该维修改造任务,合同工期为5个月,合同价款为1 800万元。(1).抹灰工程基层处理的施工过程部分记录如下:①在抹灰前对基层表面作了清除;②室内墙面、柱面和门窗洞口的阳角做法符合设计要求。(2)工程师对抹灰工程施工质量控制的要点确定如下:①抹灰用的石灰膏的熟化期不应小于3d;②当抹灰总厚度大于或等于15 mm时,应采取加强措施;③有排水要求的部位应做滴水线(槽);④一般抹灰的石灰砂浆不得抹在水泥砂浆层上;⑤一般抹灰和装饰抹灰工程的表面质量应符合有关规定。
6.一般抹灰工程表面质量应符合的规定有哪些?

7.(一)      [背景资料]      某工程建设项目,网络计划如图2所示。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,如图3所示。           表1      工作持续时间发生改变与原因 工作代号 业主原因 不可抗力因素 施工单位原因 延续时间延长 延长或缩短l天的经济得失/(元·天-1) A 0 2 0 2 600 B 1 0 1 2 800 C 1 0 -1 0 600 D 2 0 2 4 500 E 0 2 -2 0 700 F 3 2 0 5 800 G 0 2 0 2 600 H 3 0 2 5 500 合计 10 8 2 20           问题:工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短l天的经济得失/(元·天-1)A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220

8.某装饰装修工程公司承揽某商场的装修工程施工任务。1.在门窗的制作与安装过程中采用了如下的施工方法:(1)铝合金门窗的安装采用了边安装边砌口的方法施工。(2)建筑外门窗直接用射钉固定在砌体上。(3)塑料门窗框与墙体间缝隙采用了密封胶密封。(4)在安装中空玻璃时,镀膜层朝向室外。2.在对门窗的制作与安装工程质量控制中采取了如下措施:(1)厚度大于50mm的门窗扇应采用螺杆连接门窗框。(2)铝合金门窗推拉门窗扇开关力应不小于100N。(3)对埋入砌体或混凝土中的木砖应进行防膨胀处理。(4)制作木门窗的木材中的甲醛含量应符合设计要求。(5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。在对门窗的制作与安装工程质量控制中采取的措施中有哪些是不妥当的?请逐一指

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:(1)工程预付款为合同价的10%;(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回;(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见下表:每月完成的工作量表(单位:万元)[ejjzs/jzgcglysw/mtdjd/image/5/img-05-148-01.jpg]工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
9.根据《建设工程价款结算暂行办法》(财建[%202004] 369号)的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?

题干: 依据《中华人民共和国建筑法》等有关规定,逐条指出上述合同内容中是否存在不妥之处,如不妥,请改正。某施工单位承担了某学校实验楼的施工任务,并与该学校签订了该项目建设工程施工承包合同。
10.现就部分合同内容摘录如下:施工单位按工程师批准的施工组织设计(或施工方案)组织施工,施工单位不应承担因此引起的工程延期和费用增加的责任。

11.在对门窗的制作与安装工程质量控制中采取了如下措施:(1)厚度大于50 mm的门窗扇应采用螺杆连接门窗框;(2)铝合金门窗推拉门窗扇开关力应不小于100 N;(3)对埋人砌体或混凝土中的木砖应进行防膨胀处理;(4)制作木门窗的木材中的甲酸含量应符合设计要求;(5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。在对门窗的制作与安装工程质量控制中采取的措施中有哪些是不妥当的?逐一指正,并指出正确的措施或说明理由。

12.某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定开工日期为2008年3月1日,工期为302 d,建设单位负责施工现场外道路开通及设备采购,设备安装工程可以分包,甲施工单位通过筛选与乙施工单位签订了安装分包合同。经总监理工程师批准的施工总进度计划如下图所示(时间单位:d)。在施工过程中发生了如下事件。 事件一:由于道路没有及时开通,使开工日期推迟到2008年3月4日,并造成施工方经济损失3万元,为此,施工单位于2008年3月10日向监理单位提出延长工期的索赔。 事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12 d,为此提出经济补偿与工期的延期。 事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10 d,为此甲施工单位向建设单位提出延期10d的申请。 事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24 d,费用增加6万元,甲施工单位就此提出工期和费用索赔。 问题 1.事件一中,监理单位应如何答复?说明理由。 2.事件二中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。 3.事件三中,甲施工单位改进施工工艺应遵循什么审批程序?对甲施工单位的延期申请,监理单位应如何答复?说明理由。 4.事件四中的验收应由谁来组织?监理单位对甲施工单位的索赔要求如理处理?说明理由。乙施工单位可得到的补偿是什么?说明原因。

13.某医院决定投资1亿余元,兴建一幢现代化的住院综合楼。其中土建工程采用公开招标的方式选定施工单位,但招标文件对省内的投标人与省外的投标人提出了不同的要求,也明确了投标保证金的数额。该院委托某建筑事务所为该项工程编制标底。2008年10月6日招标公告发出后,共有A、B、C、D、E、F共6家省内的建筑单位参加了投标。投标文件规定2008年10月30日为提交投标文件的截止时间,2008年11月13日举行开标会。其中,E单位在2008年10月30日提交了投标文件,但2008年11月1日才提交投标保证金。开标会由该省建委主持。结果,某建筑事务所编制的标底高达6200多万元,其中的A、B、C、D共4个投标人的投标报价均在5200万元以下,与标底相差1000万余元,引起了投标人的异议。这4家投标单位向该省建委投诉,称该建筑事务所擅自更改招标文件中的有关规定,多计漏算多项材料价格。为此,该院请求省建委对原标底进行复核。2009年1月28日,被指定进行标底复核的省建设工程造价总站(以下简称总站)拿出了复核报告,证明某建筑事务所在编制标底的过程中确实存在这4家投标单位所提出的问题,复核标底额与原标底额相差近1000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早日开工,该院在获得了省建委的同意后,更改了中标金额和工程结算方式,确定某省某公司为中标单位。问题1.上述招标程序中,有哪些不妥之处?请说明理由。2.E单位的投标文件应当如何处理?为什么?3.对D单位撤回投标文件的要求应当如何处理?为什么?4.问题久拖不决后,该医院能否要求重新招标?为什么?5.如果重新招标,给投标人造成的损失能否要求该医院赔偿?为什么?

题干: 某人防工程,建筑面积5000立方米,地下一层,层高4.0m。基础埋深为自然地面以下6.5m。建设单位委托监理单位对工程实施全过程监理。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-1999-0201)签订「施丁承包合同。工程施工过程中发生了下列事件;
事件一:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。

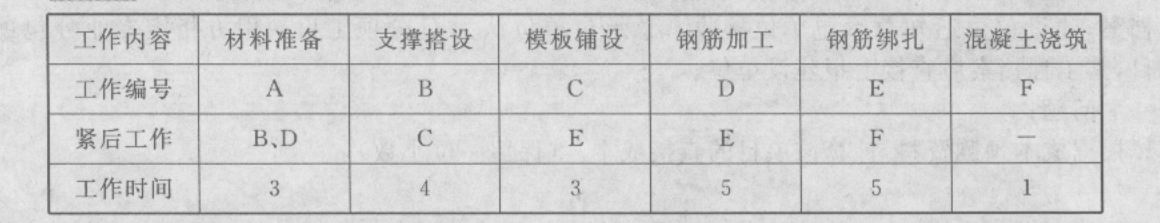

事件二:工程楼板组织分段施工,某一段各工序的逻辑关系见下表:
事件三:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
事件四:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。
14.事件一中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?

题干: 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。
该工程总承包施工单位在施工过程中发生以下事件:
事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。
事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。
事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。
事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
15.《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么?

题干: 某商业用房工程,建筑面积15 000 平方米,地下1层,地上4层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF - 99 - 0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。合同履行过程中,发生了如下事件。事件1:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下1层填充墙部分损毁,损失10万元;停工及修复共30 d。施工单位就上述损失及工期延误向建设单位提出了索赔。事件2:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。事件3:截至2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。事件4:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。事件5:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309. 20万元,措施费440. 80万元,规费11. 02万元,企业管理费332. 17万元(其中施工单位总部企业管理费为220. 40万元)。
16.事件2中,施工单位对进场的钢筋还应做哪些现场质量验证工作?

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。

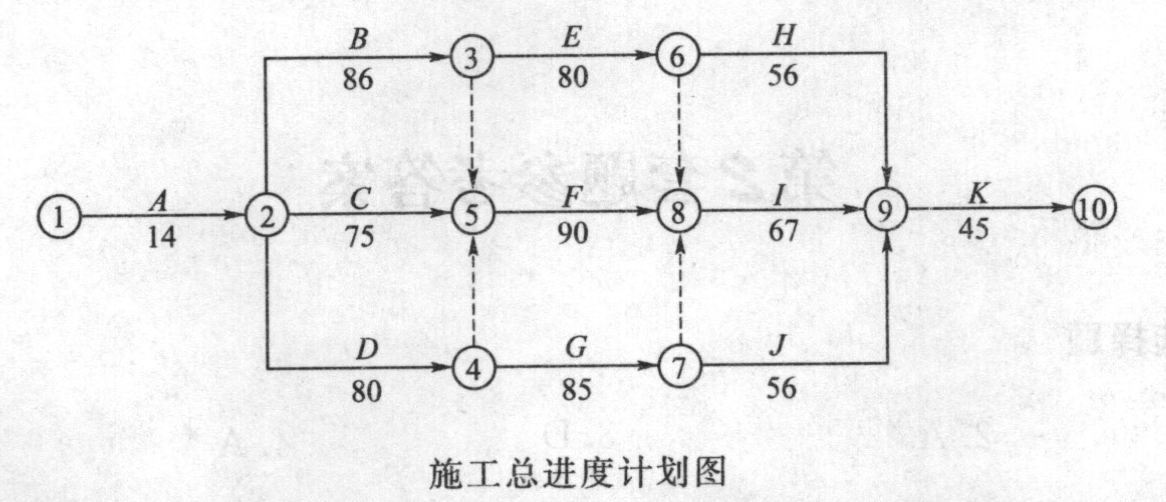

17.找出项目施工总进度计划(图1)的关键线路。

18.(四)      [背景资料]      某工程项目建筑面积6200m2,地上12层,地下2层,采用框架一剪力墙结构体系。施工单位编制了单位工程施工组织设计,在施工平面图设计中依次考虑了如下几项工作:     (1)布置现场内的运输道路,因场地条件限制采用主干道和消防车道合一单向行驶,道路宽度为3.2m;     (2)确定起重机的位置,本工程采用一台有轨式塔吊,为方便运输,将塔吊安放在临现场大门一侧;     (3)确定仓库及加工场的位置;     (4)布置水电管线,其中沿距拟建房屋30m远的主干道路边每隔150m布置一个消火栓;     (5)布置临时房屋,并在项目经理部办公室的墙面上悬挂了“五牌”和“二图”;     (6)技术经济指标分析。     当该工程进行到第8层拆除钢模板时,将拆下的18根钢管(每根长4m)和扣件运到井字架的吊盘上,5名工人随吊盘一起从8层高处下落。此时,该机器的操作人员因事未归,一名刚刚招来两天的合同工开动了卷扬机,卷扬机下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成2人死亡,3人重伤。     问题:(四)

题干: 沿海地区某高层办公楼,建筑面积125 000平方米,地下3层,地上26层,现浇钢筋混凝土结构,基坑开挖深度16.30m。建设单位与施工总承包单位签订了施工总承包合同。
合同履行过程中,发生了如下事件:
事件一:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批;依合同约定将装饰装修工程分别分包给具有相应资质的3家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。
事件二:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。
事件三:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。
事件四:本工程2层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装和节点处理措施。
19.事件四中,板材组装应按什么顺序进行?板材安装节点应如何处理?

20.      (四)     [背景资料]     某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:     事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。     事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。     事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。     事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。     为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。     为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定:分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。

21.某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图样,该装饰装修工程采用固定总价合同,合同总价为720万元。该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌合料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。 问题 1.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么? 2.建设工程合同按照承包工程计价方式可划分为哪几类? 3.判断该装饰公司在酒店装修施工过程中采取的施工方法存在哪些不妥当之处,并说出正确的做法。 4.按照《建筑装饰装修工程质量验收规范》和《民用建筑工程室内环境污染控制规范》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?

题干: 某施工单位受建设单位的委托承担了某20层大厦的玻璃幕墙施工任务,并签订了施工合同,合同工期为70 d。建设单位要求施工单位在开工前提交施工方案,施工单位组织有关人员编写了施工方案并提交建设单位,在施工前进行了设计、技术交底工作。在施工过程中,采取了如下的施工方法和措施。(1)在立柱和支座接触面之间加防腐隔离刚性垫片。(2)立柱在预装、初步定位和自检合格后,正式焊接牢固。(3)横梁两端与立柱连接处用铆钉铆接后,嵌入密封胶密封。(4)打胶时先打横向胶、后打竖向胶,竖向胶缝宜自下而上进行,胶注满后,应检查是否有气泡等。(5)幕墙钢龙骨架进行二次防腐处理后应进行自检,合格后,进入下一道工序。(6)幕墙上端封口设置挡水板,防止雨水渗入室内。
22.该施工方案的内容主要有哪些?编制该施工方案的步骤是怎样的?

题干: 某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。[006-002-003-000-9787566100603-image/006-002-003-000-9787566100603-002-002.jpg]
在工程施工中发生如下事件:
事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。
事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。
事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。
23.指出基础工程网络计划的关键线路,写出该基础工程计划工期。
