一、建造师案例题

题干:     某水利工程业主与承包商签订了工程承包合同,合同中含有两个子工程,估算工程量甲项为2300立方米,乙项为3200立方米;甲项单价为180元/立方米,乙项单价为160元/立方米。承包合同规定:

(1)开工前业主应向承包商支付合同价20%的预付款;

(2)业主自第1个月起,从承包商的进度款中按5%的比例预留保留金;

(3)当子项工程实际工程量超过估算工程量的10%时,超出部分的单价按0.9进行调整;

(4)监理工程师每月签发付款的最低金额为25万元;

(5)预付款在最后两个月平均扣回。

承包商每月实际完成并经签证确认的工程量如下表所示。
1.第3、4两个月的进度款为多少,监理工程师合适的应支付的工程款为多少,实际签发的付款金额为多少?

2.    某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。     项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。 项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司对报名单位的资质条件、业绩进行资格审查。     开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:C投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其洼定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。     项目法人对招标代理公司提出的要求是否正确?说明理由。

题干: 某装机容量50万kW的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60 m,坝体浇筑施工期为2年,施工导流采取全段围堰、隧洞导流的方式。
施工导流相关作业内容包括:
①围堰填筑;
②围堰拆除;
③导流隧洞开挖;
④导流隧洞封堵;
⑤下闸蓄水;
⑥基坑排水;
⑦截流。
围堰采用土石围堰,堰基河床地面高程为140.0m。根据水文资料,上游围堰施工期设计洪水位为150.0 m,经计算与该水位相应的波浪高度为2.8 m。
导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20 m距离放炮时,双方人员均需撤离工作面;相距10 m时,需停止一方工作,单向开挖贯通。
工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。
3.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

4.                                                                                   (三)     某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/m2和460元/m3。     该工程施工合同规定:合同工期1元,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。     施工单位各月的计划工作量如表3-2所示:     表3-2 施工单位各月的计划工作量表 月份 1 2 3 4 5 6 7 8 9 10 11 12 工作量/万元 90 90 90 70 70 70 70 70 130 130 60 60 A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表3-3所示:表3-3 A、B分项工程每月计划工程量和实际工程量表 月份 1 2 3 4 A分项工程工程量/m2 计划 1100 1200 1300 1400 实际 1100 1200 900 800 B分项工程工程量/m3 计划 500 500 500 实际 550 600 650      [问题]月份123456789101112工作量/万元90909070707070701301306060月份1234A分项工程工程量/m2计划1100120013001400实际11001200900800B分项工程工程量/m3计划500500500实际550600650

题干: 某施工单位承包了东风水库工程施工,制订的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖:⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5 Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10 m处。作业中发生安全事故,造成1人死亡、2人重伤。事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
5.指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:
情况一:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12 m高的脚手架上踩空直接坠地死亡。
情况二:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
情况三:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
6.根据《水利工程建设重大质量与安全事故应急预案》的规定,说明情况一中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。

题干: 某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30 d计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。
施工中发生如下事件:
事件1:为满足工期要求,采取分段流水作业,其逻辑关系见下表。

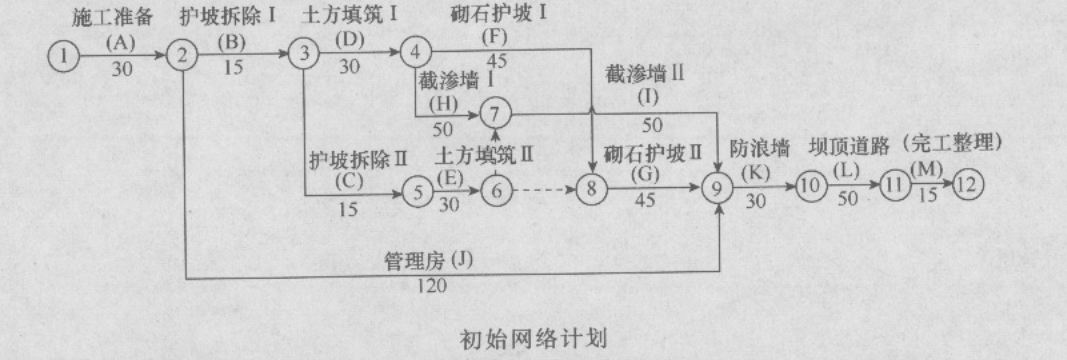

项目部技术人员编制的初始网络计划如下图所示:
项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400 立方米、600 立方米、20 000 立方米、125 立方米(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33 d,K工作的结算工程量为292 立方米。
除发生上述事件外,施工中其他工作均按计划进行。
7.事件3中,施工单位是否有权提出延长工期的要求?并说明理由。

8.      (三)      某水电工程项目采用固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。     施工前施工单位向工程师提交了施工组织设计和施工进度计划(图4-1)。          该工程在施工过程中出现了如下事件。     (1) 因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。     (2) 基坑开按时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。     (3) 因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。     (4) 结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。     (5) 因施工期间钢材涨价而增加材料费7万元。     针对上述事件,施工单位按程序提出了工期索赔和费用索赔。     [问题](三)

题干: 某水利枢纽工程由电站、溢洪道和土坝组成。主坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:

事件1:项目法人委托该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。质量监督机构受项目法人委托,承担了该工程质量检测任务。

事件2:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。

事件3:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1: 2.5改为1:2。

事件4:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;原材料质量、金属结构及启闭机制造质量合格;外观质量得分率为83%。所以,本单位工程质量评定为优良。

事件5:该工程项目单元工程质量评定表由监理单位填写,土坝单位工程完工验收由施工单位主持。工程截流验收及移民安置验收由项目法人主持。
9.根据水利工程验收和质量评定的有关规定,指出事件5中存在的不妥之处并改正。

题干: 某水闸工程,在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议;
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司;
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告;
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220 V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
10.补充协议的约定是否合法?说明理由。

题干: 承包人承担某堤防工程,工程项目的内容为堤段I(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据(堤防和疏漏工程施工合同范本)签订了合同,签约合同价为600万元,合同工期为120 d。合同约定:
(1)工程预付款为签约合同的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回;
(2)工程进度款按月支付,保留金(质量保证金)在工程进度款中按5%预留。
经监理机构批准的施工进度计划如下图所示。
由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5d完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5d、补偿费用5万元的索赔申请报告。

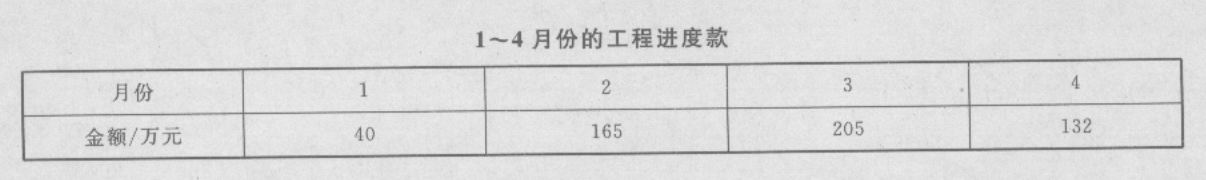

监理机构确认的1~4月份的工程进度款见下表。
11.承包人向发包人提出的索赔要求合理吗?说明理由。承包人提交的索赔申请的做法有何不妥?写出正确的做法。索赔申请报告中应包括的主要内容有哪些?

12.                                                                              (一)     根据《水利水电土建工程施工合同条件》(G1-2000-0208),发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定。     (1) 合同中混凝土工程量为20万米,单价为300元/m,合同工期10个月。     (2) 工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。     (3) 保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;     (4) 当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量如表8-1所示(单位:万米)。     表8-1 施工期各月计划工程量和实际完成工程量表 时间(月) 1 2 3 4 5 6 7 8 9 10 计划工程量 1.5 1.5 2.0 2.0 2.0 3.0 3.0 2.0 2.0 1.0 实际完成工程量 1.5 1.5 2.5 2.5 3.0 3.5 3.5 3.0 2.0 1.0      [问题]时间(月)12345678910计划工程量1.51.52.02.02.03.03.02.02.01.0实际完成工程量1.51.52.52.53.03.53.53.02.01.0

题干: 某堤防加固工程,建设单位与施工单位签订了施工承包合同,合同约定:
(1)工程9月1日开工,工期4个月;
(2)开工前,建设单位向施工单位支付的工程预付款按合同价的10%计,并按月在工程进度款中平均扣回;
(3)保留金按5%的比例在月工程进度款中预留;
(4)当实际完成工程量超过合同工程量的15%时,对超过15%以外的部分进行调价,调价系数为0.9。
工程内容、合同工程量、单价及各月实际完成工程量见下表。
施工过程中发生如下事件:
事件1:9月8日,在进行某段堤防清基过程中发现白蚁,施工单位按程序进行了上报。经相关单位研究确定采用灌浆处理方案,增加费用10万元。因不具备灌浆施工能力,施工单位自行确定了分包单位,但未与分包单位签订分包合同。
事件2:10月10日,因料场实际可开采深度小于设计开采深度,需开辟新的料场以满足施工需要,增加费用1万元。
事件3:12月10日,护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,造成返工,损失费用0.5万元。
13.指出上述哪些事件中,施工单位可以获得费用补偿。

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
14.混凝土坝的施工质量控制要点是什么?

题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

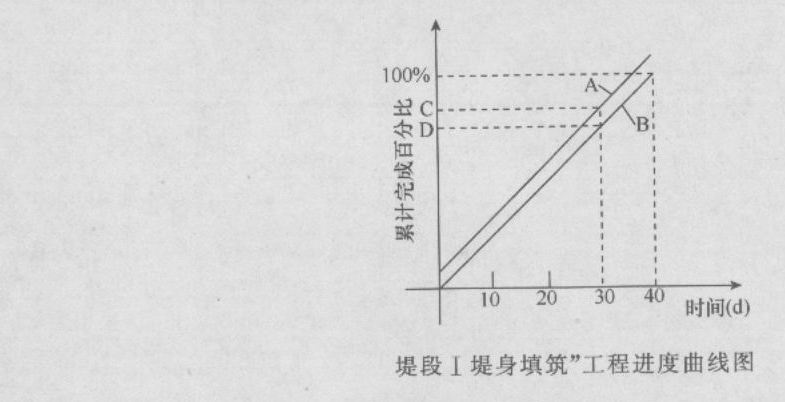

事件3:“2#副坝填筑”的进度曲线如下图所示。
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
15.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?

16.某堤防工程,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万立方米,单价为10元/立方米;砌石10万立方米,单价为40元/立方米。 (1)合同中的有关情况为: ①合同开工日期为9月20日。 ②工程量清单中单项工程量的变化超过20%按变更处理。 ③发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500立方米/天 的需要。 ④工程施工计划为先填筑,填筑全部完成后再进行砌石施工。 ⑤合同约定每年10月1日至3日为休息日,承包人不得安排施工。 (2)在合同执行过程中: ①在土方施工中,由于以下原因引起停工: 事件1:合同规定发包人移交施工场地的时间为当年10月3日,由于发包人原因,实际移交时间延误到10月8日晚。 事件2:10月6日至15日因不可抗力事件,工程全部暂停施工。 事件3:10月28日至11月2日,承包人的施工设备发生故障,主体施工发生施工暂停。承包人设备停产一天的损失为1万元,人工费需8000元。 ②土方填筑实际完成300万立方米,经合同双方协商,对超过合同规定百分比的工程量,单价增加了3元/立方米;土方填筑工程量的增加未延长填筑作业天数。 ③工程施工中,承包人在发包人指定的采石场地开采了5万立方米后,该采石场再无石材可采。监理人指示承包人自行寻找采石场。 承包人另寻采石场发生合理费用支出5000元。新采石场距工程现场30km,石料运输运距每增加1km,运费增加1元/立方米。采石场变更后,由于运距增加,运输能力有限,每天只能运输400立方米,监理人同意延长工期。采石场变更后,造成施工设备利用率不足并延长工作天数,合同双方协商从使用新料场开始,按照2000元/天补偿承包人的损失。 ④工程延期中,承包人管理费、保险费、保函费等损失为5000元/天。 试分析确定承包人应获准的工程延期天数。

17.某水利枢纽工程,2004年5月进行引水隧洞施工开挖时,隧洞处于高地应力区的脆硬完整岩体中,岩体中形成很高的初始应力。由于形成初始应力场的因素错综复杂,承包商在开挖前的实测和试验工作的深度不够,岩体开挖后出现自由边界,切向应力剧增,能量高度集中,岩块产生突发性脆性破裂、飞散崩塌并伴有巨大声响,发生了施工安全事故。 问题: 根据2003年11月24日国务院第393号令(2004年2月1日起施行)《建设工程安全生产管理条例》规定,施工单位应当设立安全生产管理机构,配备专职安全生产管理人员。试按第393号令规定,阐述专职安全生产管理人员的责任是什么?该人员配备办法由何部门制定?

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
18.计算工程预付款。

题干: 某小型水电站工程,主体工程采用现浇钢筋混凝土结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。
施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见下表(时间单位:月)。
19.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?

20.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

题干:     某中型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。

    项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布。

    项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:

事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。

事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。

事件3:C投标人投标保函有效期为70天。

事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。

事件5:E投标人的投标报价最高,故E投标人在开标后第二天撤回了其投标文件。
21.E投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

22.某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件: 事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。 事件2:评标委员会评标报告以C投标人的投标报价有如下评估:C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50m)”项目中,工程量2万m3与单价500元/m3的乘积与合价10万元不符。工程量无错误。故应进行修正。 事件3:招标人确定B投标人为中标人,预付款为合同价的10%,保留金按当月工程进度款5%的比例扣留。施工期为1个月,经监理单位确认有月进度款为100万元。 事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。 事件2中,根据《工程建设项目施工招标投标办法》(国家计委令第30号)的规定,简要说明C投标人报价修正的方法并提出修正报价。

题干: 某水闸工程,在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议;
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司;
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告;
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220 V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
23.施工总承包单位开工是否妥当?说明理由。

24.某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm3,最优含水率为19.3%,设计压实干密度为1.56 g/cm3。该工程项目划分为1
  • 25.      (三)      某委托监理的防洪工程,施工合同工期为20个月,土方工程量为28000m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图6-1所示(时间单位:月)。其中工作A、E、J共用一台施工机械必须顺序施工。          [问题](三)

    题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
    说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
    实施过程中发生了如下事件:
    事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
    事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
    坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
    事件3:“2#副坝填筑”的进度曲线如下图所示。
    事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
    26.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。

    27.某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为根据事件4,指出该单位工程验收工作组组成方面的不妥之处。

    题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
    说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
    实施过程中发生了如下事件:
    事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
    事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
    坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
    事件3:“2#副坝填筑”的进度曲线如下图所示。
    事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
    28.依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2#副坝填筑实际用工天数。

    题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
    施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:
    合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
    开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式
    从第1个月起,按进度款5%的比例扣留保留金。
    施工过程中发生如下事件:
    事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
    事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。
    事件3:至2008年3月,施工累计完成工程量2 700万元。4月份的月进度付款申请单见下表。
    29.指出事件3表中I、Ⅱ、Ⅲ、Ⅳ、Ⅴ分别代表的金额。

    30.某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单 位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。 施工单位采购的水泥进场,未经监理机构许可就投入使用,此做法正确吗?为什么?

    题干:

    背景资料:

    某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。

    施工过程中发生如下事件:

    事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),项目法人要求各参见单位落实从业单位质量主体责任制等“四个责任制”。

    事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。

    事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。


    31.事件2中施工单位应确定的主要压实参数包括哪些?
