一、建造师案例题

题干: 某机场(业主)与施工单位签订了一项机场飞行区土方施工合同,该地基处理工程包括开挖土方、填方等施工过程。在合同中规定,施工单位必须严格按照施工图及承包合同规定的内容及技术要求施工,工程量由专业工程师负责计量。在工程开工前,施工单位向现场专业工程师提交了施工组织设计和施工方案,并获得批准。在施工过程中,当进行到施工图所规定的吃力范围边缘时,施工单位为了使碾压质量得到保证,将碾压范围适当扩大。在土方施工临近结束时,出现了两项原因使得工期发生了拖延,一是土方开挖时遇到了一些在工程地质勘探中探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到几天正常季节中雨,由于雨后土壤含水量过大不能立刻进行碾压施工,耽误了部分工期。
1.在施工过程中,施工单位根据现场专业工程师的指示就部分工程进行了变更施工,问变更合同价的确定原则是什么?

题干: 某大型民航设计院通过公开投标方式中标某4D机场的航站楼工程建设,并与业主签订了工程总承包合同。由于工程总承包企业为设计单位,没有相应施工资质。因此,通过公开招标的方式选择有相应资质的施工总承包企业施工。业主单位根据国家规定聘请了施工监理单位。
事件一。签订合同后,总承包单位组建项目部,成立设计部、采购部、施工部,项目经理为博士毕业,具有注册建造师资格,但工作只有4年,且一直从事设计工作。
事件二。虽然在一个项目部,但设计部与采购部、施工部很少沟通联系,各自为战。
事件三。由于施工企业的原因,在施工过程中发生了一起严重的质量事故,造成的后果是要返工。
2.合同签订后,总承包企业应开始做哪些工作?

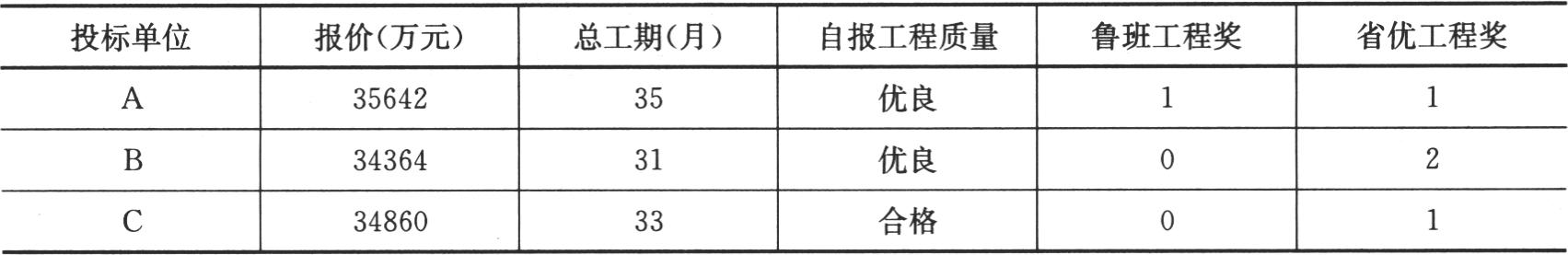

3.某大型航站楼弱电系统工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,采取了邀请招标的方法。邀请了三家具有一级航站楼弱电系统工程专业承包企业资质的施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。业主要求投标单位将技术标和商务标分别装订报送。经招标领导小组研究确定的评标规定如下:(1)技术标共30分,其中施工方案10分(因已确定施工方案,各投标单位均得10分)、施工总工期10分、工程质量10分。满足业主总工期要求(36个月)者得4分,每提前1个月加1分,不满足者不得分;业主希望该工程今后能被评为省优工程’,自报工程质量合格者得4分,承诺将该工程建成省优工程者得6分(若该工程未被评为省优工程将扣罚合同价的2%,该款项在竣工结算时暂不支付给承包商),近三年内获鲁班工程奖每项加2分,获省优工程奖每项加1分。(2)商务标共70分。报价不超过标底(35500万元)的±5%者为有效标,超过者为废标。报价为标底的98%者得满分(70分),在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五入原则取整)。各投标单位的有关情况列下表。投标参数汇总表若该工程中部分产品需由业主指定,业主经市场调研,发现国内仅有一家生产商A符合工程质量要求,而国外同类产品的价格远远高于国内生产商A产品的价格,业主经上级招标行政主管部门批准,决定直接采购生产商A的产品。业主采取直接采购的方法符合我国招标投标法吗?

题干: 某机场跑道为南北向,长度为2400m。现机场扩建工程拟在由南向北着陆方向新增一套工类仪表着陆系统,跑道北端入口距机场北端围界200m,场地为0.5%的下坡。跑道南端入口距机场南端围界300m,场地为0.5%的下坡。跑道侧方围界距跑道中心线延长线200m,为1.1%下坡。
4.航向天线、下滑天线的位置?

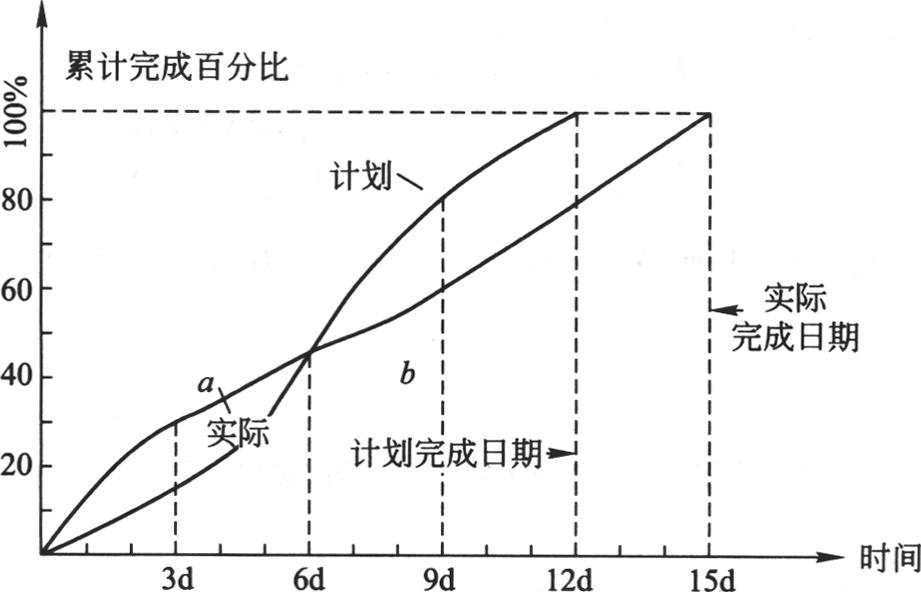

题干: 某机场场道全长3200m,宽度45m,根据当地情况,设计底基层采用级配碎石、基层采用水泥粉煤灰稳定碎石。为了有效地对施工进度进行控制,施工单位绘制了S曲线(见下图),利用S曲线将实际施工进度与计划施工进度进行了对比。
5.该工程最终退后几天完成?

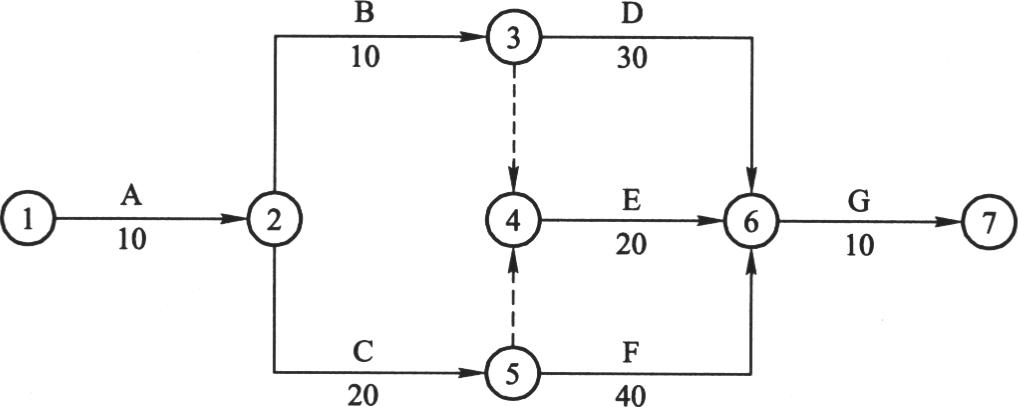

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
6.根据第20天各项工作的完成情况判断整个工期是否延误,为什么?

7.某建设公司承揽西北一机场水泥混凝土旧跑道加铺沥青混凝土面层(盖被子)的工程,其中某一个单位工程施工进度计划见下图。第⑥节点的最迟必须开始时间?

8.某民用机场场道工程建设工程项目,其初步设计已经完成,建设用地和筹资也已落实,监理单位已经落实,某一级企业施工工程公司通过竞标取得了该项目的总承包任务,签订了工程承包合同,并实行了项目经理责任制,并建立了项目经理部。施工项目经理部的内部关系的协调包括哪些协调内容,如何分别实施?

题干: 某新建机场建设施工过程中,场道工程度部分施工图设计作了重大变更,空管工程、目视助航工程的部分施工图设计作了小的变更,航站楼弱电系统工程施工图设计未作变更。施工结束后,施工单位和有关部门分别对工程进行了自检、自验。
9.施工单位需要提供哪些施工资料?

题干: 某民航机场,飞行区指标为4D,近期机场当局拟对站坪和目视助航设施进行改扩建,并新增航管设备。建设单位对立项工程计划造价为:站坪工程18000万元,航管安装工程2700万元,目视助航工程2600万元。建设单位拟通过招标选择三项工程专业施工单位。在投标的施工单位中,A施工单位(拟承接站坪工程施工)、B施工单位(拟承接航管工程施工)、C施工单位(拟承接目视助航工程施工),分别具备民用机场场道工程一级、空管工程二级和目视助航工程二级的施工资质。B、C两公司注册资本金均为500万元。A、B、C三家投标的单项合同报价分别为17800万元、2600万元和2480万元。
10.A.施工单位是否具备与本工程要求相符合的企业资质,为什么?

题干: 根据现有技术规范,民用机场各导航位置的设置范围是:中指点标台距跑道着陆端入口距离为1050±150m,航向台天线阵距跑道末端为250~400m,距跑道着陆端入口距离为2200~4000m,下滑台距跑道着陆端入口的纵向距离为200~400m。
某机场跑道长3550m,现02号跑道装备有Ⅰ类ILS一套。其中,下滑台(GS)据跑道南端入口距离为285m,航向天线阵(LOC)据跑道北端距离为300m。在跑道南端外还设中指点标台(MM),距跑道南端入口的距离为950m。现机场扩建,跑道需向南延长200m。
11.若延长后的跑道南端为跑道南端入口,现有那些导航台设施因跑道延长而需搬迁,搬迁的距离范围各为多少?

12.某机场滑行道桥施工中,甲、乙两名电焊工在桥梁进行钢筋埋弧焊作业时未按规定穿戴绝缘鞋和手套。当甲右手拿起焊把钳正要往钢筋对接处连接电焊机的二次电源时,不慎触及到焊钳的裸露部分致使触电倒地。乙见此情景,立即拉开了甲手中握着的焊把钳,使甲脱离带电体,但由于甲中午喝过酒,加剧了心脏承受力,送医院后经抢救无效死亡。请简要分析这起事故发生的原因。

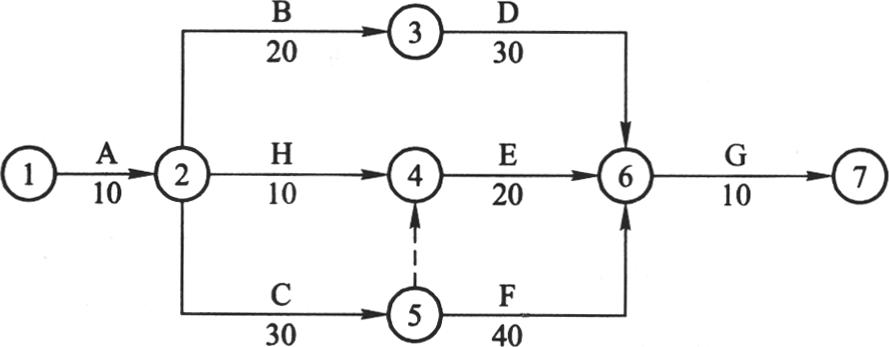

题干: 机场某分项工程施工网络进度计划如下图:

注:网络图中所注各项工作持续时间为最短时间,不可压缩,假设每日施工计划完成量相等。
网络进度计划执行情况:
第20天,A工作全部完成,B工作完成90%,C工作已完成50%。
第30天,AB工作全部完成,C工作已完成95%,D工作已完成30%。
13.根据网络计划执行情况,判断第30天E工作是否可以开始,为什么?

14.某建设公司承揽某机场主跑道的修筑工程,主跑道长3800m,宽60m。在实施合同的过程中,由于业主拖欠工程进度款,造成合同工期大幅延误和巨大的成本额外开支,与施工进度计划相比,主跑道施工工期整体延误420天,建设公司蒙受重大损失。据此,该公司邀请某律师事务所于2004年向业主提出索赔报告。指出索赔程序。

15.某施工项目由预算表可知,其直接工程费为500万元,措施费为直接工程费的5%,间接费为直接费的10%,利润按直接费和间接费之和的2%取费,税金按规定计算,按直接费、间接费和利润总和的3.4%取值。说明综合单价法含义。

题干: 某机场就其航站楼闭路电视监控系统扩建工程向社会公开招标,规定投标截止时间为2009年3月12日15点。某外地建筑安装公司代表因公路交通事故未能赶上当日航班,于2009年3月13日赶到该机场,向机场说明了情况并递交了投标文件及保证金。后该建筑安装公司代表发现其拿错了投标文件,该份投标文件中报价估算存在严重问题,即于2009年3月15日上午8点递交了一份书面说明,要求撤标。机场方于2009年3月15日8点30分准时开标。
16.在招投标过程中机场有哪些违法行为存在?

题干: 我国西部某小型旅游城市建成一民用机场,目前建有一条跑道、一座旅客航站楼等设施,年吞吐量较小。设计使用飞机机型为B737。机场的基准飞行场地长度为2200m,装备的仪表着陆系统以及目视助航设备能供飞机在决断高度低至60m,跑道视程低至800m时着陆。
17.按在全国航空运输网络中的地位划分,该机场属哪种性质的机场?

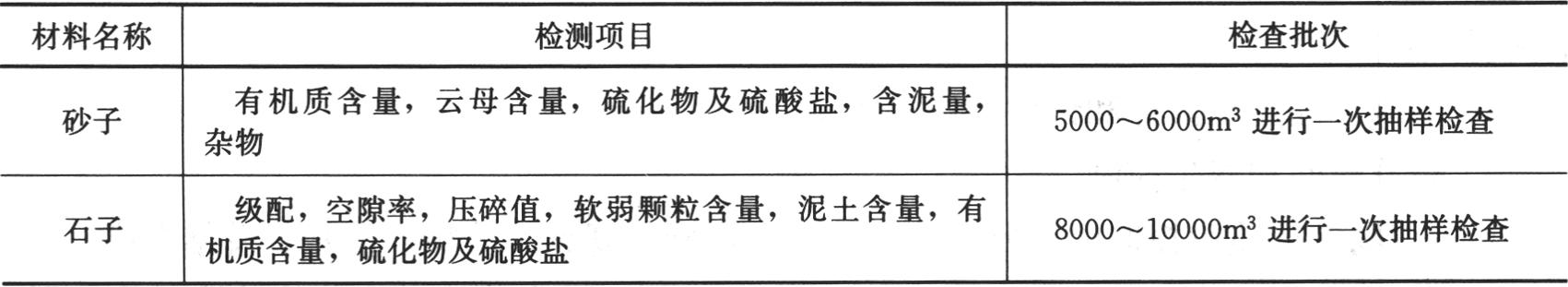

题干: 某机场场道全长3200m,宽度45m,面层采用水泥混凝土,厚度32cm。施工单位向监理单位提交了面层施工方案,采用路拌施工水泥混凝土,模板采用钢模板,在道面的弯道部分、异形块部位选用木模板嵌缝料采用氯丁橡胶类嵌缝料,并在施工方案中提出了质量控制关键点。在施工过程中,施工单位购进了大量砂子、石子(机轧砾石)及水泥,并制定了进场检测项目及批次,砂子、石子检测明细见下表。
18.砂子、石子检测明细表砂子与石子进场检测项目遗漏了什么?

题干: 某大型民航设计院通过公开投标方式中标某4D机场的航站楼工程建设,并与业主签订了工程总承包合同。由于工程总承包企业为设计单位,没有相应施工资质。因此,通过公开招标的方式选择有相应资质的施工总承包企业施工。业主单位根据国家规定聘请了施工监理单位。
事件一。签订合同后,总承包单位组建项目部,成立设计部、采购部、施工部,项目经理为博士毕业,具有注册建造师资格,但工作只有4年,且一直从事设计工作。
事件二。虽然在一个项目部,但设计部与采购部、施工部很少沟通联系,各自为战。
事件三。由于施工企业的原因,在施工过程中发生了一起严重的质量事故,造成的后果是要返工。
19.各部门之间应如何联系,工程总包的优势有哪些?

20.某施工单位对某一省会新建机场的目视助航工程投标,标书中施工方法和施工技术措施中写出了施工测量、电缆保护管施工、电缆排管和人孔井施工、电缆敷设和隔离变压器安装,助航灯具安装;接地极施工;非标结构制作安装;变电站土建施工方案和主要分项工程施工方法和技术措施。施工测量中使用的测量仪器设备主要有哪些?

21.某单位承担了一项机场助航建设工程,此机场飞行区指标为4D。机场运行类别为Ⅰ类精密进近,跑道长2800m,宽45m,道肩宽各7.5m,对应的平行滑行道长2800m,宽23m。主要设置包括:灯光站两座、顺序闪光灯、进近灯、障碍灯、跑道边灯、跑道中线灯、滑行道边灯、滑行道中线灯、跑道入口灯/末端灯、翼排灯、警戒灯、精密进近航道指示器(PAPI灯)及单灯故障检测系统、灯光计算机监控系统、滑行道标记牌、机位标记牌、400Hz中频电、站坪照明及机务用电。如要求全部安装分项工程质量合格率为100%,工程质量均为优良工程。试列写助航灯光安装工程质量综合评定表(至少包含10项)。

题干: 某机场拟进行扩建,各单项工程的合同估算价分别为:场道工程18500万元,助航灯光工程3000万元,空管工程180万元。
由于对场道工程的工期要求较紧迫,建设单位允许两个施工单位联合共同投标。A公司具备机场场道工程一级专业承包企业资质,B公司具备机场场道工程二级专业承包企业资质。由于B公司达不到投标文件中规定的一级企业资质要求,经协商,A公司同意和B公司联合共同投标。
在投标阶段,建设单位代表与A公司就投标方案进行谈判,要求其对一些关键工序进行调整,以加快工程建设进度;同时,建设单位与A、B公司经友好协商,A、B公司同意一旦中标,将从本项目主体工程——道面工程中划出30%的工程量分包给当地一家具有相应资质的施工单位。
由于空管工程的合同估算价低于200万元,建设单位未经投标,直接将该项工程委托给某具备相应企业资质条件的公司承担施工任务。
22.A、B公司组成的联合体是否可以承担该扩建工程中场道工程的施工,为什么?

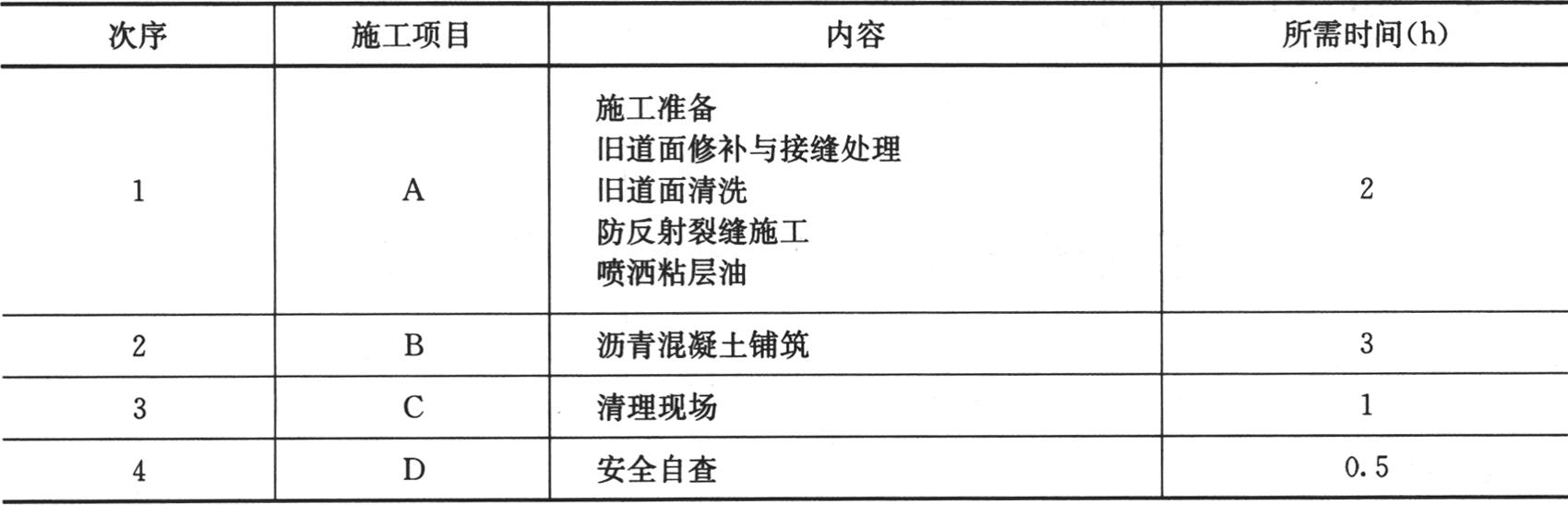

23.某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23∶00~次日6∶00。该工程施工项目及每班所需时间见下表。注:1.A项目结束前1h,B项目才能开始。2.A、B项目结束后,C项目才能开始;C项目结束后,D项目才能开始。确定D项目最迟必须结束时间。

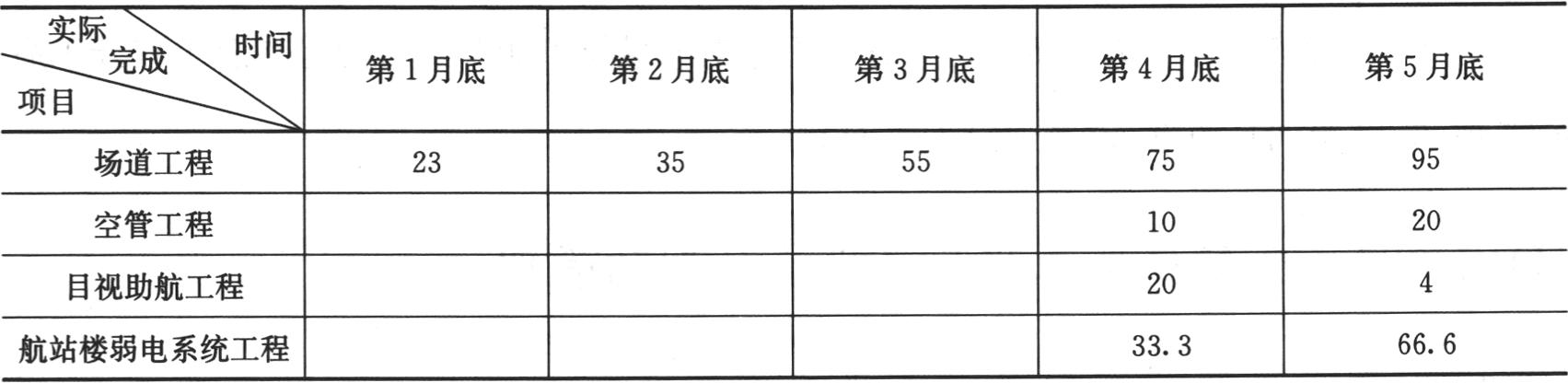

24.某机场施工进度计划见下表。施工进度计划表注:1.各月各项目施工计划完成量相等。2.每月按30d计。3.空管、目视助航工程施工须在场道土石方工程施工完成后才能开始,土石方工程量占场道工程总量的60%,第3月底完成土石方工程施工。截至第5月底,各项工程各月实际完成累计施工工程量占各项工程总工程量的百分比见下表。各项工程各月完成量情况一览表(%)要加快施工进度,需要哪些技术保障措施?

25.某机场工程项目,经有关部门批准后,决定由业主自行组织施工公开招标。该工程项目按如下程序实施:(1)发出投标邀请函;(2)编制和发售招标文件;(3)进行资格后审;(4)勘察现场和召开投标预备会;(5)投标;(6)开标、评标和定标。招标投标程序的内容是否正确?不正确之处请改正。

题干: 某机场跑道延长300m的部分,在当年3月12日要开放使用,甲方要求施工单位在3月11日晚夜航结束至3月12日早晨开航前完成标志线的更改、目视助航灯具和标记牌的移位等工作。
26.应采取什么简便措施完成标志线的更改,并列出需要移位的目视助航灯具和标记牌。

27.某建设公司承揽西北一机场水泥混凝土旧跑道加铺沥青混凝土面层(盖被子)的工程,其中某一个单位工程施工进度计划见下图。该网络计划第⑥节点的最早可能开始时间?

题干: 某新建机场场道的土方工程施工,在填筑过程中,施工单位根据现场实际情况选择细粒土,采用18t光轮压路机,分两层碾压。两层碾压完成后,检测了中线偏位(合格率90%)、纵断高程(合格率85%)、平整度(合格率85%)、宽度(合格率88%)及横坡(合格率92%)和边坡坡度(合格率90%),认定施工质量合格,提请下一道工序开工。
28.该工程进行现场质量控制的检测是否符合工序检查要求,为什么?

题干: 某干线机场建设单位采用邀请招标方式进行机场建设的招标,该单位同时向具有施工能力的甲和乙两家施工单位发出招标邀请。招标文件发出日期为2006年7月9日,投标截止日期定为2006年7月20日,招标文件发出后,建设单位发现工程量清单有误,于7月15日将工程量变更通知甲、乙两家施工单位。在后续的开标会议中,甲施工单位没有派人参加。
29.甲施工单位没有派人参加开标会议,其投标书的结局如何?

题干: 某机场实施跑道道面沥青混凝土加层整修工程的不停航施工,机场关闭时间为当日23∶00~次日6∶00。该工程施工项目及每班所需时间见下表。

注:1.A项目结束前1h,B项目才能开始。
2.A、B项目结束后,C项目才能开始;C项目结束后,D项目才能开始。
30.工程指挥部最迟应在什么时间内组织有关各方检查当班完成的施工段?

31.某地对一民用机场进行扩建,工程项目包括场道工程、助航灯光工程、空管工程和航站楼弱电工程,工程总概算的费用情况分别为:场道工程费用4000万元;助航灯光建筑工程费用500万元,安装费用100万元,设备购置费用600万元;空管建筑工程费用250万元,安装工程费用50万元,设备购置费用300万元;航站楼弱电工程设备购置费450万元,安装工程费用50万元;设计变更增加工程费用300万元;征地费1800万元;建设单位管理费50万元;建设期贷款利息200万元;勘察设计费80万元;监理费30万元;工程质量监督、招投标管理费30万元。考虑到当地的自然条件,在总概算中增列了防洪措施费270万元。本工程概算中,“基本预备费”由哪几项组成?计算其费用总额。

题干: 某机场建设工程位于丘陵地带,飞行区指标为4D。跑道结构为:沥青混凝土柔性道面面层;石灰粉煤灰稳定碎石基层。施工工期比较紧张。由于工期紧迫,施工单位编制的施工组织设计经项目经理部经理签批后开始准备施工。施工正值雨季,施工单位做了雨季施工准备,购置了防雨设备,要求值班巡逻,发现险情立即排除,施工单位只准备了轻型压路机,认为通过增加碾压遍数,可以代替重型压路机。
32.雨季施工方案是否完善,应补充哪些内容?

33.某民用机场场道工程建设工程项目,其初步设计已经完成,建设用地和筹资也已落实,监理单位已经落实,某一级企业施工工程公司通过竞标取得了该项目的总承包任务,签订了工程承包合同,并实行了项目经理责任制,并建立了项目经理部。项目经理部的外部关系协调包括近外层关系和远外层关系,它们的协调分别包括哪几个方面?
