一、建造师案例题

1.某综合楼主体结构采用钢筋混凝土框架结构,基础形式为现浇钢筋混凝土筏形基础,地下2层,地上7层,混凝土采用C30级,主要受力钢筋采用HRB335级,在主体结构施工到第五层时,发现三层部分柱子承载能力达不到设计要求,聘请有资质的检测单位检测鉴定仍达不到设计要求,拆除重建费用过高,时间较长,最后请原设计院核算,结构表明能满足安全和使用要求。 混凝土凝土结构检验批的质量验收应包括哪些内容?

2.某建筑施工总承包特级企业A公司中标一大型商务写字楼工程,该工程地上86层,地下5层,结构为钢-混凝土组合结构。由于本工程面向高端客户,存在新技术、新工艺、新材料的应用,故业主在招标时将精装修工程拟定为甲指分包项目,实际施工中装饰装修由B装饰公司完成。A公司现场项目质量总监根据A公司的相关规定,组织全体成员编制了项目质量计划书,在质量计划书中将A公司自行施工的工作内容都作了详细的规划。并建立了项目质量责任制和考核办法,拟定项目质量总监对项目质量控制全权负责,过程质量控制由各工序的责任人负责。工程如期竣工,竣工验收时,经现场检查发现装修存在质量问题,业主要求A公司整改,A公司认为此部分为B公司施工,且B公司为业主指定分包,装饰装修出现质量问题理应由业主安排B公司整改,与A公司无关。A公司建立的质量责任制有否不妥之处?如有请简述理由。

3.某建设工程项目,业主与施工单位按照《建设工程施工合同(示范文本)》签订了建设工程施工合同。工程施工中,突遭暴风雨的袭击,造成了相应损失和影响,施工单位及时向业主提出了索赔要求,并附有索赔相关的资料和证据。索赔报告的具体要求如下: (1)造成暴风雨袭击是非施工单位原因而发生,所以由此而造成的损失应由业主承担赔偿责任。 (2)暴风雨对已完工程造成的损坏应由业主承担修复的费用。 (3)施工单位进场施工的机械设备所受到的损害及现场停工造成的台班费损失应由业主负担修复和赔偿费用。 (4)施工单位因暴风雨造成数人受伤,受伤人员的伤病医疗费用和补偿金应由业主承担。 (5)施工单位现场停工的人员窝工费用应由业主负担支付。 (6)由于暴风雨的破坏,清理现场费用应由业主负担支付。 (7)因暴风雨造成现场停工,原合同工期应予以顺延。 什么叫不可抗力?

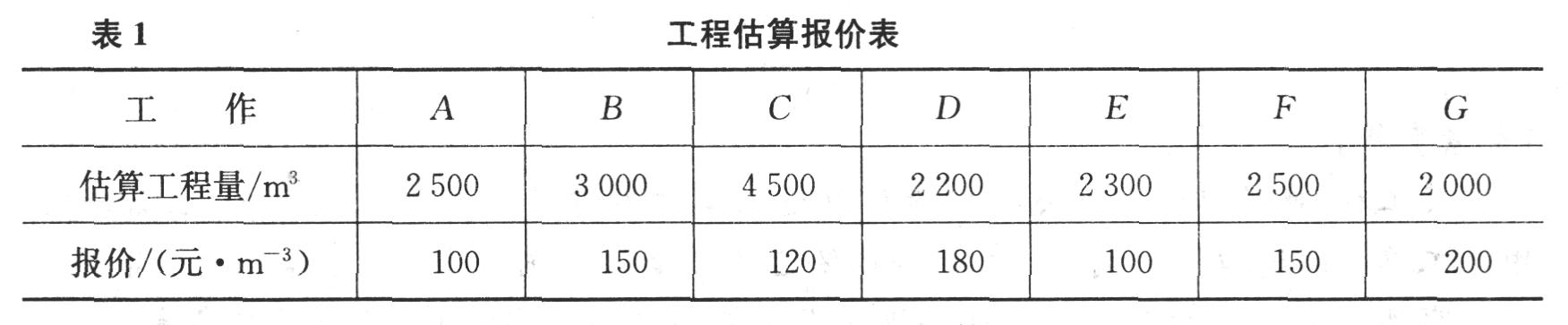

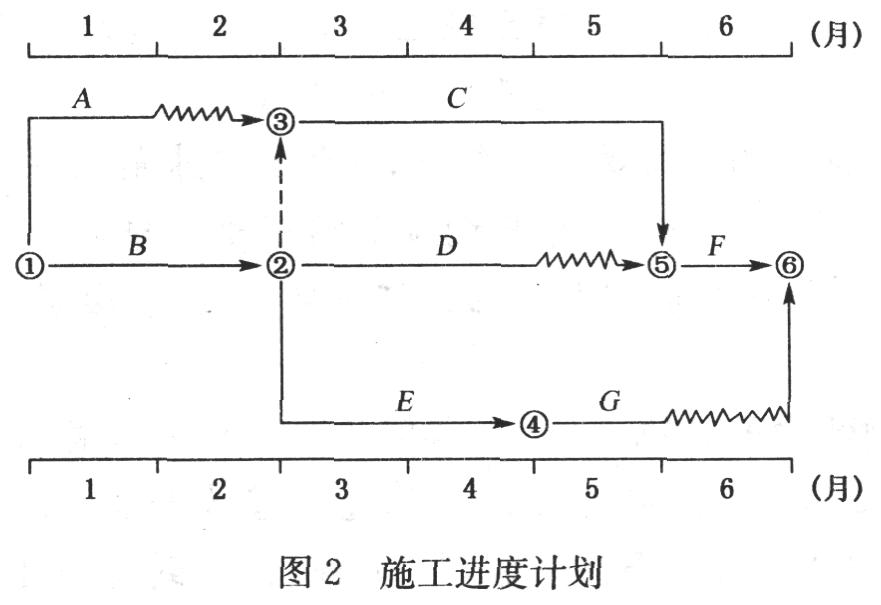

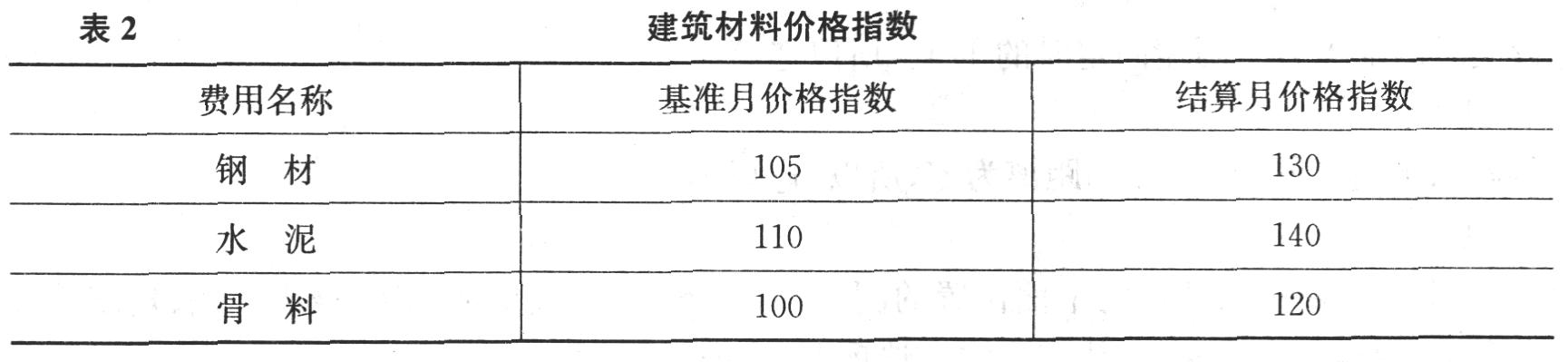

4.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图2所示。 施工过程中,发生如下事件。 事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。 事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检。则由建设单位支付材料检测费用。 事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米,施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。 事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F,G工作的造价提高,造价管理部门公布的价格指数见表 2。施工单位随即向项目监理机构提出了调整F,G工作结算单价的要求。经测算,F,G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为 25%,35%和10%。 事件4中,施工单位提出调整工作F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。

题干: 某建筑工程,建筑面积145200平方米,现浇钢筋混凝土框架-剪力墙结构,地下3层,地上60层,基础埋深18.6m,主楼底板厚3.0m,底板面积6036平方米,底板混凝土设计为C35P12,底板施工时施工单位制定了底板施工方案,采用溜槽配合混凝土地泵的施工方法,并选定了某混凝土搅拌站提供预拌混凝土。

底板混凝土浇筑时当地最高大气温度为35摄氏度,混凝土最高入模温度为40摄氏度;混凝土浇筑完成12h后采用覆盖一层塑料膜、一层保温草帘进行保湿保温养护7d,养护期间测得温度计录显示:混凝土内部最高温度75摄氏度,这时表面最高温度为45摄氏度;监理工程师检查中发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品有贯通裂缝。
5. 底板混凝土浇筑前应与预拌混凝土搅拌站做哪些准备工作?

题干: 某施工单位以总价合同的形式与业主签订了一份施工合同,该项工程合同总价款为600万元,工期从2006年3月1日至当年8月31日。合同同关于工程价款的结算内容有以下几项:
(1)业主在开工前7天支付施工单位预付款,预付款为总价款的25%。
(2)工程预付款从未施工工程尚需的主要材料的构配件价值相当于预付款时起扣,业主每月以抵充工程进度款的方式从施工单位扣除,主要材料的构配件费比重按60%计算。
(3)该工程质量保证金为5%,业主每月从工程款中扣除。
(4)业主每月按承包商实际完成工程量进行计算。承包商按时开工、竣工。

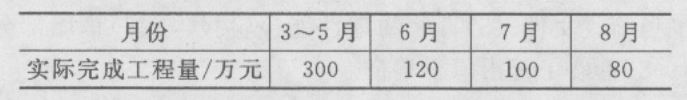

各月实际完成工程量见下表:
开工前项目经理对现场管理进行了布置,并针对现场具体情况强调以下两项工作;
(1)施工现场危险部位,如各种洞口、临边等处,都要设置必要的警示标志;
(2)施工污水直接排入市政污水管网。
6.业主在施工期间各月实际结算给承包商的工程款各是多少?

题干: 某建筑工程,建筑面积145200平方米,现浇钢筋混凝土框架-剪力墙结构,地下3层,地上60层,基础埋深18.6m,主楼底板厚3.0m,底板面积6036平方米,底板混凝土设计为C35P12,底板施工时施工单位制定了底板施工方案,采用溜槽配合混凝土地泵的施工方法,并选定了某混凝土搅拌站提供预拌混凝土。

底板混凝土浇筑时当地最高大气温度为35摄氏度,混凝土最高入模温度为40摄氏度;混凝土浇筑完成12h后采用覆盖一层塑料膜、一层保温草帘进行保湿保温养护7d,养护期间测得温度计录显示:混凝土内部最高温度75摄氏度,这时表面最高温度为45摄氏度;监理工程师检查中发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品有贯通裂缝。
7. 在上述的描述中,有哪些施工过程不符合规范的要求,使得基础底板产生裂缝?正确的做法应该是什么?

题干: 某商业用房工程,建筑面积15 000平方米,地下1层,地上4层,施工单位与建设单位采用《建设工程施工合同(示范文本)》(GF-99-0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日;工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。

合同履行过程中,发生了如下事件:

事件一:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下1层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。

事件二:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。

事件三:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。

事件四:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。

事件五:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成如下:直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中施工单位总部企业管理费为220.40万元)。
8.事件二中,施工单位对进场的钢筋还应做哪些现场质量验证工作?

题干: 某高校新建一栋20层留学生公寓,主体是全现浇钢筋混凝土框架-剪力墙结构,建筑面积为38400平方米,建筑高度为62.6m,筏形基础,筏板厚度1.4m。

本工程开工时间为11月1日,由于工期比较紧,冬期必须连续施工,结构施工期间正好跨越整个冬施期。

屋面做法为涂膜防水屋面,施工时适逢雨季来临,屋面验收时检查发现涂层与基层间粘接不牢,存在多处“两层皮”现象,工程质量和使用功能带来明显缺陷。

由相关单位成立事故处理小组,根据工程质量事故处理的基本要求,对该工程防水屋面进行处理。
9.本案例中基础筏板混凝土的养护方法、养护时间有哪些规定?

10. 某省重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般队伍难以胜任,业主自行决定采取邀请招标方式。与2004年9月8日 向通过资格预审的甲、乙、丙、丁、戊5家施工承包企业发出了投标邀请书。该5家企业均接受了邀请,并于规定时间9月20日~22日购买了招标文件。招标文 件中规定—— (1)投标保证金为人民币100万元;投标保证金的有效期同投标有效期; (2)评标方法:经评审的最低投标价法; (3)投标截止日期:10月18日下午4时; (4)中标通知书11月10日发出。 在投标截止时间前,甲、乙、丙三家企业在指定地点提交了投标文件,丁企业在投标截止时间之前通过邮局邮递,10月18日下午4时30分送达;而戊企业于10 月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。由于时间紧迫,评标委员会成员由业主指定7人 组成,其中有技术经济方面专家4人。评标时发现甲企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。经评标 委员会认定甲企业的投标为废标。由于剩下两家的报价相等评标委员会建议乙企业降价100万元,乙企业表示同意。10月28日评标委员会提出了书面报告,乙 企业为第一中标候选人。 11月10日招标人向乙企业发出了中标通知书,并于12月12日签订了书面合同。 请指出开标工作的不妥之处,并说明理由。

题干: 某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。

该施工单位在轻质隔墙施工过程中提出以下技术要求:

(1) 板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。

(2) 石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。

(3) 当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙。

(4) 石膏板的接缝缝隙应保证为8~10mm。

该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。
11. 建筑装饰装修工程的细部构造是指哪些子分部工程中的细部节点构造?

题干: 某建筑工程,建筑面积35000平方米,地下二层,筏板基础;地上二十五层,钢筋混凝土剪力墙结构,室内隔墙采用加气混凝土砌块,建设单位依法选择了施工总承包单位,签订了施工总承包合同,合同约定:室内墙体等部分材料由建设单位采购,建设单位同意施工总承包单位将部分工程依法分包和管理。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位项目经理安排项目技术负责人组织编制《项目管理实施规划》,并提出了编制工作程序和施工总平面图现场管理总体要求,施工总平面图现场管理总体要求包括“安全有序”、“不损害公众利益”两项内容。
事件二:施工总承包单位编制了《项目安全管理实施计划》,内容包括:“项目安全管理目标”、“项目安全管理机构和职责”、“项目安全管理主要措施”三方面内容,并规定项目安全管理工作贯穿施工阶段。
事件三:施工总承包单位按照“分包单位必须具有营业许可证、必须经过建设单位同意”等分包单位选择原则,选择了裙房结构工程的分包单位。双方合同约定分包工程技术资料由分包单位整理、保管,并承担相关费用。分包单位以其签约得到建设单位批准为由,直接向建设单位申请支付分包工程款。
事件四:建设单位采购的一批墙体砌块经施工总承包单位进场检验发现,墙体砌块导热性能指标不符合设计文件要求。建设单位以指标值超差不大为由,书面指令施工总承包单位使用该批砌块,施工总承包单位执行了指令。监理单位对此事发出了整改通知,并报告了主管部门,地方行政主管部门依法查处了这一事件。
事件五:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为6个月。公布后,当地行政主管部门结合企业整改情况,将公布期限调整为4个月。国家住房和城乡建设部在全国进行公布,公布期限4个月。
12.事件五中,当地行政主管部门及国家住房和城乡建设部公布诚信行为记录的做法是否妥当?全国、省级不良诚信行为记录的公布期限各是多少?

13.某办公楼建筑装饰工程在完成部分施工图纸设计后,业主通过公开招投标程序选定一总承包单位施工。由于设计尚未完成,承包范围内的工程性质明确,但具体工程量难以确定,双方协议商定采用单价合同形式签订施工合同,以减少双方风险。其中合同部分条款约定如下: 1.协议书中的部分条款 (1)工程承包范围 承包范围:设计施工图所包括的土建、装饰、水暖电工程。 (2)合同工期 开工日期:2009年2月11日; 竣工日期:2010年10月1日; 合同工期总日历天数:……天(扣除法定节假日天数)。 (3)质量标准 工程质量标准:优良。 ............ (5)合同价款 固定合同价为玖佰捌拾万元人民币(¥ 980万元)。 (6)工程质量保修 装饰工程质量保修期为一年。 (7)违约责任 承包商不得因资金支付暂时不到位而停工和拖延工期。 工程完工后,业主在未经竣工验收情况下,搬入并办公使用。 工程未经验收,业主即投入使用,是否合法?

14. 某施工单位在某住宅小区18号楼工程施工中,使用一台FO/23B型自升式塔式起重机(行走时起升高度49.4m,最大幅度为45m)进行吊装作业时,由于违反起重吊装作业的安全规定,严重超载,造成变幅小车失控,塔身整体失控倾斜倒塌,将在该楼十层作业的2名民工砸死,起重机司机受重伤,直接经济损失 50余万元。经事故调查,在吊装作业中,作业人员严重违反关于起重吊装“十不吊”的规定,超载运行。在施工中未认真贯彻执行安全生产法规,对施工现场监督检查不力,特别是对职工安全生产意识和遵纪守法的教育工作不落实,形成了事故隐患和违章行为长期得不到解决和制止的现状,最终导致事故发生。 施工现场对安全工作应制定工作目标。安全管理目标主要包括哪些?

题干: 某建筑工程,基坑深17m,地下水位在基坑深度10m处,基坑支护采取地下连续墙形式,地下连续墙深35m。在施工11号槽段时,钢筋笼放入基坑,由于基坑内有大量沉渣,钢筋笼不能放入坑底,造成此槽段混凝土不能浇筑,半夜赶上暴雨,致使此槽段塌孔。此槽段紧临正在使用城市主干道,且主干道临基坑一侧铺设有军用电缆。为使整体边坡稳定,当时采取的措施是紧急回填。目前,工程地下连续墙已全部完工,独剩11号槽段,需制定此槽段施工方案,以便下一步土方工程顺利进行。
15. 确保槽段施工时不出现管涌的措施包括哪些?

题干: 某写字楼工程项目,地下3层,地上20层,采用框架剪力墙结构,建设单位与某施工单位签订了工程施工合同,在工程施工过程中,发生了以下事件:
事件一:基坑开挖到设计标高后,施工单位和监理单位共同对基坑进行了验槽,并对基底进行了钎探。
事件二:为了节约材料,钢筋工长安排了工人将钢筋加工剩余约2米左右的钢筋焊接接长到8米,用到框架梁中作为部分受力钢筋。
事件三:3层有一跨度为10米的钢筋混凝土大梁,拆模后发现梁某些部位出现少量露筋。
事件四:在建筑装饰工程施工时,使用了铝塑复合板、石材、花岗岩、硅酮结构胶等主要材料,在检查了这些材料的厂家合格证等质量证明资料后,施工单位就将这些材料用于装饰工程中。
事件五:在外墙隐框玻璃幕墙施工中,施工单位使用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘结材料,幕墙施工过程中所有的试验都是由施工单位进行的。
16.在事件二中,钢筋下长的做法是否妥当,请简要说明。

题干: 某办公楼工程,建筑面积153000平方米,地下二层,地上三十层,建筑物总高度136.6m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4m。施工单位项目经理根据《建设工程项目管理规范》(GB/T50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商会等方式进行;当出现矛盾或冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上11点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3?6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展了各项工作。
17.项目管理实施规划还应包括哪些内容(至少列出三项)?

题干:


某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。



该工程总承包施工单位在施工过程中发生以下事件:



事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。



事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。



事件三:为了使水泥浆更具粘结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。



事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。
18. 《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么?
