2025年04月22日一级建造师水利工程建造师案例题42

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

1.某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。 施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420154-6中填人除A工作外其余各项工作分月工程款及合计值。

题干: 某工程合同价为1500万元,分二个区段,有关情况如下表。
(1)保留金在竣工验收和缺陷责任期满后分两次支付,各50%;
(2)误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。

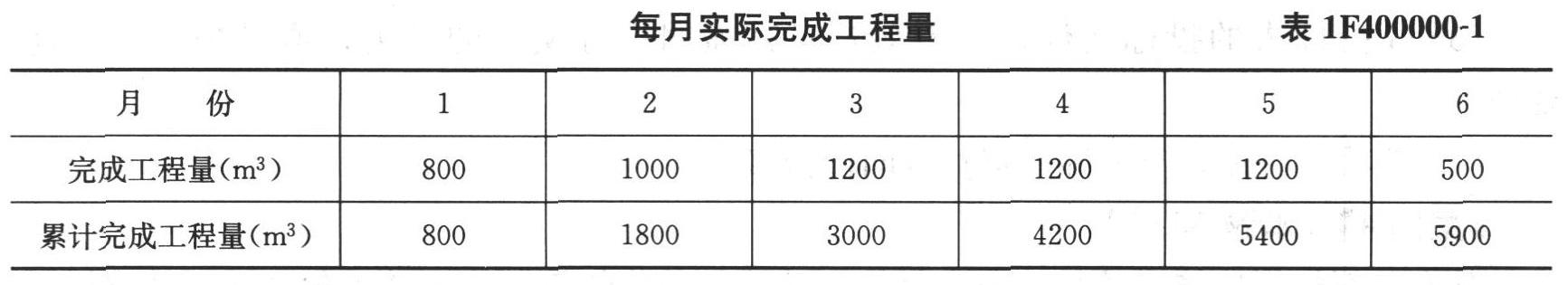

2.所扣保留金应何时退还?应给承包商退还多少?

题干: 某水利工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同要求不得分包工程。本项目合同工期为22个月。
在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。工程报告的主要内容是;
(1)鉴于本项目安装专业的进口设备,需要将设备安装工程分包给专业安装公司。
(2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。
总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请(见下表)。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。
3.为了确保本项目工期目标的实现,施工进度计划中哪些工作应作为重点控制对象?为什么?

题干: 某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。
在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月18日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。
评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。
4.合同签订的日期是否违规?说明理由。

5.某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1F420154-4。计算9周末的费用偏差CV与进度偏差SV,并对结果含义加以说明。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告,索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。注:P为先导孔,④为第一次序孔。
事件3:至2008年3月,施工累计完成工程量2700万元。4月份的月进度付款申请单见下表。
6.指出事件3表中I、Ⅱ、Ⅲ、Ⅳ、V分别代表的金额。

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。

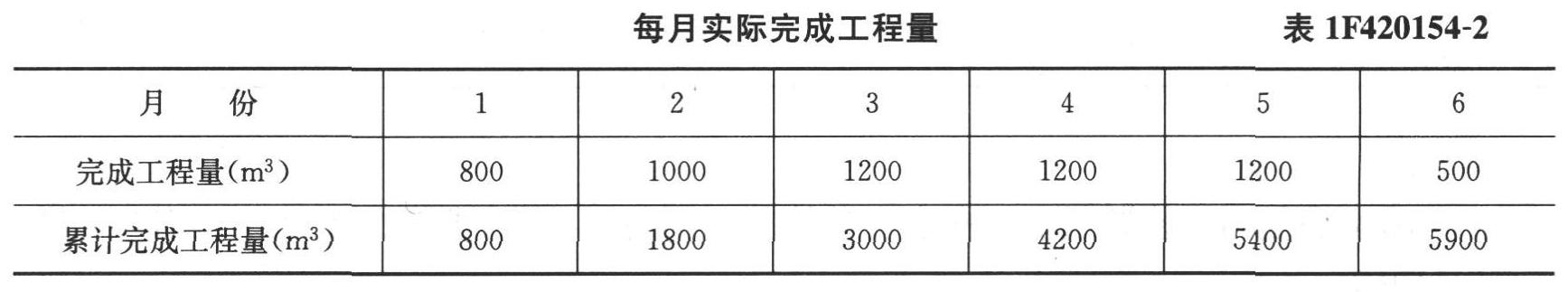

7.承包商每月实际完成并经签证确认的工程量见表1F420154-2工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?

8.某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 合同签订的日期是否违规?说明理由。

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5 300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。
9.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?

题干: 某混凝土大坝主体工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件:
事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。
事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理通知单》。
事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《暂停施工通知》,要求对该分部工程停工整改。
事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。
10.在施工单位申请工程复工后,监理单位应该进行哪些方面的工作?

11.某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420154-1相关资料进行项目成本分析。试用因素分析法分析该工程成本差异的原因。

题干: 陈村拦河闸设计过闸流量2000立方米/s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件:
事件1:招标人对主体工程施工招标进行公开招标,招标人拟定的招标公告中有如下内容:
(1)投标人须具备堤防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。
(2)投标人必须具有××省颁发的投标许可证和安全生产许可证。
(3)凡有意参加投标者,须派员持有关证件于2006年6月15日上午8:00~12;00,下午14:30~17:30向招标人购买招标文件。
(4)定于2006年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。
事件2:由于石材短缺,为满足工期的需要,监理人指示承包人将护坡型式由砌石变更为混凝土砌块,按照合同约定,双方依据现行水利工程概(估)算编制管理规定编制了混凝土砌块单价,单价中人工费、材料费、机械使用费分别为10元/立方米、389元/立方米、l元/立方米。受混凝土砌块生产安装工艺限制,承包人无力完成,发包人向承包人推荐了专业化生产安装企业A作为分包人。
事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单见下表:
12.发包人向承包人推荐了专业化生产安装企业A作为分包人,对此,承包人可以如何处理?对承包人的相应要求有哪些?

题干: 某水利枢纽加固改造工程包括以下工程项目:浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;上、下游围堰填筑;上、下游围堰拆除。
按工程施工需要,枢纽加固改造工程布置有混凝土拌合系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:
施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月;在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G;工程2004年3月开工,2005年12月底完工,合同工期22个月;2005年汛期枢纽工程基本具备设计排洪条件。

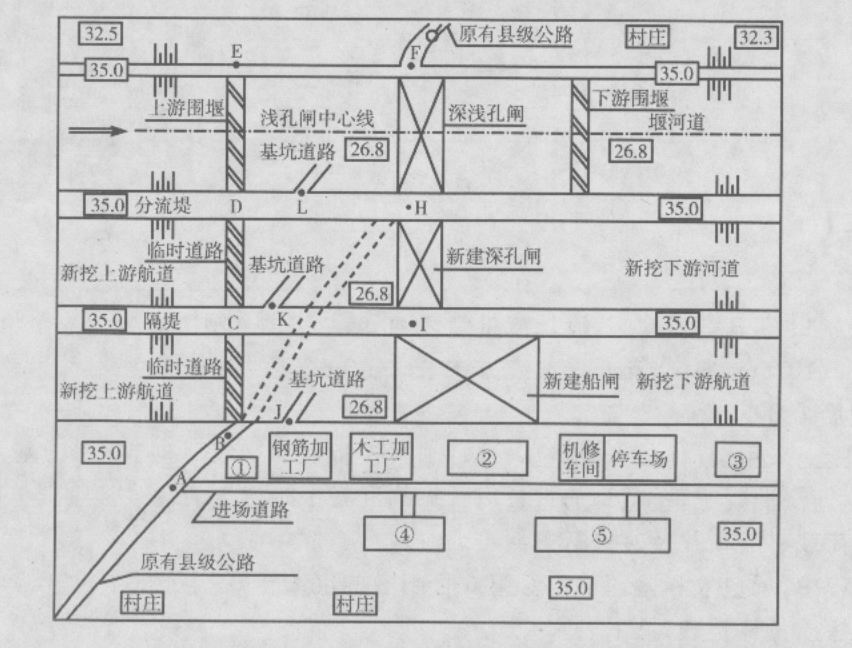

13.指出新建深孔节制闸(完工前)、浅孔节制闸加固(施工期)、新建船闸(2005年8月)这三个施工阶段两岸的交通路线。

题干: 某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。
在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。
在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F420152-2所示。
分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。
14.上述经承包商返工处理的单元工程质量能否自评为优良?为什么?

15.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F400000-2所示。分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率75%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。上述经承包商返工处理的单元工程质量能否自评为优良?为什么?

题干: 某水利枢纽加固改造工程包括以下工程项目:浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;上、下游围堰填筑;上、下游围堰拆除。
按工程施工需要,枢纽加固改造工程布置有混凝土拌合系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:
施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月;在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G;工程2004年3月开工,2005年12月底完工,合同工期22个月;2005年汛期枢纽工程基本具备设计排洪条件。
16.指出枢纽加固改造工程项目中哪些是控制枢纽工程加固改造工期的关键项目,并简要说明合理的工程项目建设安排顺序。

题干: 某水利枢纽加固改造工程包括以下工程项目:浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;上、下游围堰填筑;上、下游围堰拆除。
按工程施工需要,枢纽加固改造工程布置有混凝土拌合系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:
施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月;在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G;工程2004年3月开工,2005年12月底完工,合同工期22个月;2005年汛期枢纽工程基本具备设计排洪条件。
17.工程施工期间,应在示意图中的哪些地点和设施附近设置安全警示标志?

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
18.G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

19.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。指出施工进度计划的计划工期,确定其关键线路。

题干: 某水利工程施工项目经过招标,建设单位选定A公司为中标单位。双方在施工合同中约定,A公司将设备安装、配套工程和桩基工程的施工分别分包给B、C和D三家专业公司,业主负责采购设备。
该工程在施工招标和合同履行过程中发生了下述事件:
事件1:施工招标过程中共有6家公司竞标。其中F公司的投标文件在招标文件要求提交投标文件的截止时间后半小时送达;G公司的投标文件未密封。
事件2:桩基工程施工完毕,已按国家有关规定和合同约定作了检测验收。监理工程师对其中5号桩的混凝土质量有怀疑,建议建设单位采用钻孔取样方法进一步检验。D公司不配合,总监理工程师要求A公司给予配合,A公司以桩基为D公司施工为由拒绝。
事件3:若桩钻孔取样检验合格,A公司要求该监理公司承担由此发生的全部费用,赔偿其窝工损失,并顺延所影响的工期。
事件4:建设单位采购的配套工程设备提前进场,A公司派人参加开箱清点,并向监理机构提交因此增加的保管费支付申请。
事件5:C公司在配套工程设备安装过程中发现附属工程设备材料库中部分配件丢失,要求建设单位重新采购供货。
20.事件4中监理机构是否签认A公司的支付申请?为什么?

21.某水利水电工程项目,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同价格4000万元(含临建固定总价承包项目200万元)。合同中规定:(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清;工程预付款按合同条件中的公式扣还,其中 式中R——每次进度付款中累计扣回的金额;A——工程预付款总金额;S——合同价格;C——合同累计完成金额。(2)发包人从第一次支付工程款起按10%的比例扣保留金,直至保留金总额达到合同价的5%为止。(3)物价调整采用调价公式法。(4)材料预付款按发票值的90%支付;材料预付款从付款的下一个月开始扣还,六个月内每月扣回六分之一。(5)利润率为7%。(6)工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。合同执行过程中,由于发包人违约合同解除。合同解除时的情况为:(1)承包人已完成工程量清单中合同额2200万元。(2)临建项目已全部完成。(3)合同履行期间价格调整差额系数为0.02。(4)承包人近期为工程合理订购某种材料300万元,入库已三个月;合同解除时,该种材料尚有库存50万元。(5)承包人已为本工程永久设备签订了订货合同,合同价为50万元,并已支付合同定金10万元。(6)承包人已完成一个合同内新增项目100万元(按当时市场价格计算值)。(7)承包人按合同价格已完成计日工10万元。(8)承包人的全部进场费为32万元。(9)承包人的全部设备撤回承包人基地的费用为20万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5万元。(10)承包人人员遣返总费用为10万元。(11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付。(12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。合同解除时,发包人应总共支付承包人多少金额?(包括已经支付的和还应支付的)

题干: 某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞、溢洪道组成,大坝为黏土心墙砂壳坝。该枢纽工程除险加固的主要工程内容:
①坝基帷幕灌浆;
②坝顶道路拆除重建;
③上游护坡拆除重建(▽ 66.5m~▽ 100.Om);
④上游坝坡石渣料帮坡(▽66.5m~▽100.Om);
⑤引水发电隧洞加固;
⑥泄洪隧洞加固;
⑦黏土心墙中新建混凝土截渗墙;
⑧溢洪道加固;
⑨下游护坡拆除重建。

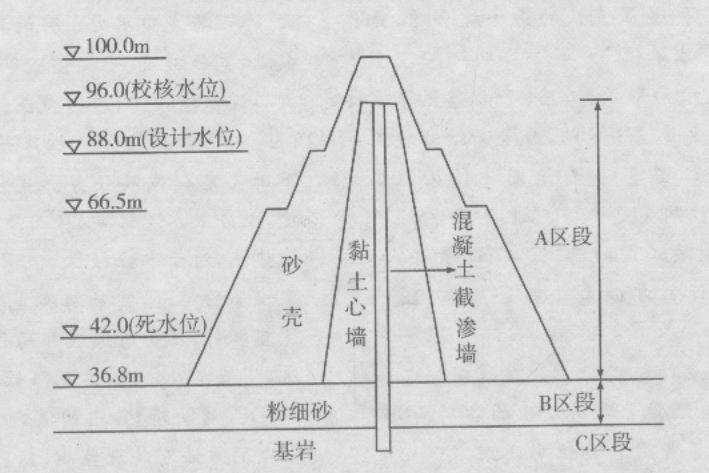

水库枢纽工程主要特征水位、坝顶和坝底高程详见附图。泄洪隧洞和引水发电隧洞进口底高程分别为42.Om、46.Om,溢洪道底板高程为82.Om,根据设计要求,施工期非汛期库水位为66.0m,施工期汛期最高库水位为80.0m,截渗墙施工时上游坝坡石渣料帮坡需要达到的最低高程为81.0m。
工程总工期为20个月,自2007年10月1日至2009年5月31日,汛期为7~9月份。考虑发电和灌溉需要,引水发电隧洞加固必须在2008年4月30日前完成;为保证工期,新建混凝土截渗墙必须安排在第一个非汛期内完成。本工程所用石渣料及抛石料场距工程现场5.6km,石渣料帮坡设计干密度为2.0g/立方厘米,孔隙率为26%。河床段坝基为厚8.0m的松散~中密状态的粉细砂,下卧裂隙发育中等的基岩,混凝土截渗墙厚度0.8m,入基岩深度2.0m(如下图所示)。基岩帷幕灌浆按透水率不大于5Lu控制。
工程建设过程发生如下事件:

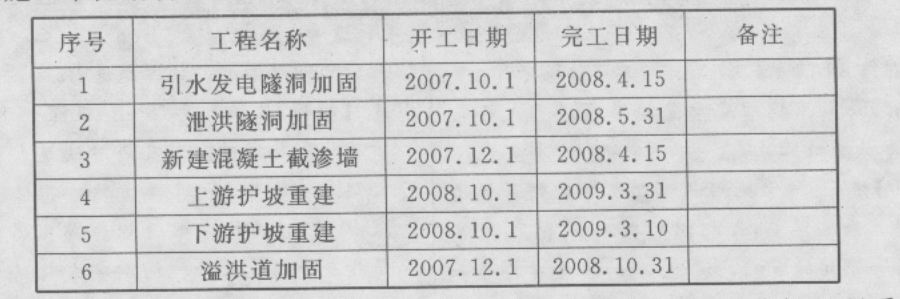

事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。
事件2:本水库枢纽工程共分为1个单位工程,9个分部工程,9个分部工程质量全部合格,其中6个分部工程质量优良,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率为82%。单位工程施工质量检验与评定资料齐全。工程施工期和运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求,该单位工程质量等级评定为优良。
22.根据《水利水电工程施工质量检验与评定规程》(SL176-2007),指出并改正事件2中关于单位工程质量等级评定的不妥之处,并说明理由。

23.某水利水电工程项目,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同价格4000万元(含临建固定总价承包项目200万元)。合同中规定:(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清;工程预付款按合同条件中的公式扣还,其中 式中R——每次进度付款中累计扣回的金额;A——工程预付款总金额;S——合同价格;C——合同累计完成金额。(2)发包人从第一次支付工程款起按10%的比例扣保留金,直至保留金总额达到合同价的5%为止。(3)物价调整采用调价公式法。(4)材料预付款按发票值的90%支付;材料预付款从付款的下一个月开始扣还,六个月内每月扣回六分之一。(5)利润率为7%。(6)工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。合同执行过程中,由于发包人违约合同解除。合同解除时的情况为:(1)承包人已完成工程量清单中合同额2200万元。(2)临建项目已全部完成。(3)合同履行期间价格调整差额系数为0.02。(4)承包人近期为工程合理订购某种材料300万元,入库已三个月;合同解除时,该种材料尚有库存50万元。(5)承包人已为本工程永久设备签订了订货合同,合同价为50万元,并已支付合同定金10万元。(6)承包人已完成一个合同内新增项目100万元(按当时市场价格计算值)。(7)承包人按合同价格已完成计日工10万元。(8)承包人的全部进场费为32万元。(9)承包人的全部设备撤回承包人基地的费用为20万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5万元。(10)承包人人员遣返总费用为10万元。(11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付。(12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。合同解除时,发包人应进一步支付承包人多少金额?

题干: 某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下事件:
事件1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
事件2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
事件3:公司第三项目经理部承建的是某小型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
24.改正事件3在安全生产管理方面不妥之处。

题干: 某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。
在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。
在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。
在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果见下表。
分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中14个单元工程被评为优良,优良率70%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。
25.在大体积混凝土浇筑过程中,可采取哪些具体措施降低混凝土的入仓温度?

26.某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1F420154-4。将上表复制到答题纸上,在表中计算前9周每项工作(即A、B、C、D各项工作项)的BCWP。

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
27.项目法人对招标代理公司提出的要求是否正确?说明理由。

题干: 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,产生了质量事故。
28.根据水利部1999年3月4日颁布的《水利工程质量事故处理暂行规定》(水利部令第9号),工程质量事故分类的依据是什么?工程质量事故分为哪几类?

题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包商每月实际完成并经签证确认的工程量见表1F400000-1。
29.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
30.G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

题干: 碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
31.在①法律法规;②技术标准;③批准的建设文件;④建设工程合同;⑤建设监理合同中,应作为编制施工组织设计文件依据的有哪些?

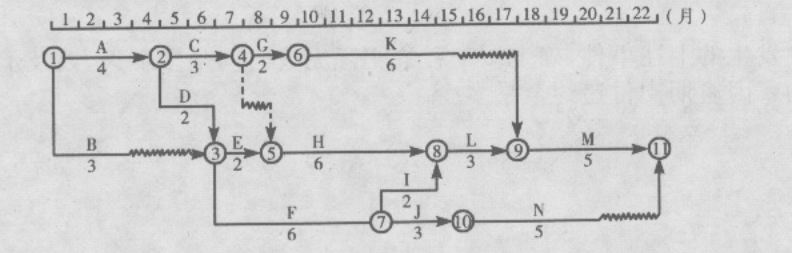

题干: 某水利水电工程项目的原施工进度网络计划(双代号)如图1F420151-6所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000立方米、10000立方米、6000立方米,共计23000立方米,土方单价为15元/立方米。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/立方米下降到13元/立方米。合同约定机械每台闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。
施工中发生如下事件:
事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。
事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000立方米,施工时间需要3个月。
事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。

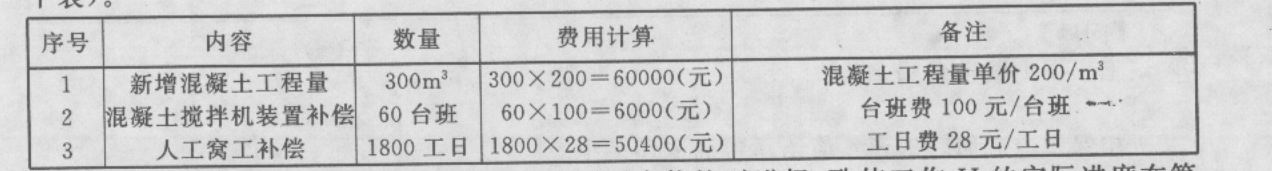

32.按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?

33.某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月28日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。C企业和E企业的投标文件是否有效?分别说明理由。

题干: 某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。
在施工中发生如下事件:
事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。
事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。
事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。
事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。
事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。
34.指出施工进度计划的计划工期,确定其关键线路。

题干: 某水利枢纽工程项目包括大坝、水电站等建筑物。在水电站厂房工程施工期间发生如下事件:
事件1:施工单位提交的施工安全技术措施部分内容如下:
(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。
(3)为确保施工安全,现场规范使用“三宝”,加强对“四口”的防护。
事件2:水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;
(3)事故发生的经过和直接经济损失;
(4)事故报告单位、负责人以及联系方式。
事故发生后,项目法人组织联合调查组进行了事故调查。
35.施工安全技术措施中的“三宝”和“四口”指什么?

题干: 某施工单位编制的某水利工程网络图如下图所示,网络进度计划原始方案各工作的持续时间和估计费用见下表。
36.确定网络进度计划原始方案的关键线路和计算工期。

题干: 某水利枢纽加固改造工程包括以下工程项目:浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;上、下游围堰填筑;上、下游围堰拆除。
按工程施工需要,枢纽加固改造工程布置有混凝土拌合系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。有关施工基本要求有:
施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月;在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G;工程2004年3月开工,2005年12月底完工,合同工期22个月;2005年汛期枢纽工程基本具备设计排洪条件。
37.按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施的名称。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计算;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见下表,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。
施工:过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应有建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,税率为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰巧遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均为25%、35%和10%。
38.计算4月、5月、6月份的拟完工程计划投资和施工单位的应得工程额。(计数结果精确到小数点后两位)

39.某水利枢纽引水工程位于海拔高程1050m地区,其可行性研究报告提出,引水隧洞有一段采用压力钢管,直径D=2.4m,壁厚h=15mm。已知:(1)据设计图纸计算,钢管本体重量888t(其中直管800t、弯管48t、渐变管40t),加劲环和支承环重78t,制作安装临时固定拉筋3t;(2)钢管特殊防腐单价350元/t;(3)钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;(4)压力钢管安装单价4238元/t;(5)钢管、加劲环和支承环用钢材材料预算价格2800元/t;(6)工程量设计阶段系数:可行性研究1.15,初步设计1.10;(7)钢板操作损耗率综合取8%;(8)安装工程投资估算取费费率:其他直接费2.7%,现场经费45%,间接费50%,企业利润7%,税金3.35%;(9)压力钢管制作投资估算单价表见表1F420154-9。根据《水利工程设计概(估)算编制规定》(水总[2002]116号),完成压力钢管制作单价表(仅填写合价;单位:元;计算结果保留两位小数)。

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
40.分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。

题干: 某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定;
(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;
(2)保留金在施工期逐月按当月工程款的5%扣留;
(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。
经监理单位审核的施工网络计划如下图所示(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。
工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束;丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/立方米,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。
41.绘出增加丁坝后的施工网络计划。

题干: 某水库枢纽工程除加固的主要内容有:
①八级帷幕灌浆;
②坝顶道路再建;
③上游护坡重建;
④上游坝体培厚;
⑤发电隧洞加固;
⑥泄洪隧洞加固;
⑦新建混凝土截渗墙;
⑧下游护坡拆除重建;
⑨新建防浪墙。
合同规定:
(1)签约合同价为2 800万元,工期17个月,自2008年11月1日至2010年3月30日。
(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A (C-FIS)]/[(F2-F1)S]计算,F1为20%、F2为90%。
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划图如下,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。
工程按合同约定如期开工。施工过程中发生的如下事件:
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20天,增加费用2万元的索赔要求。
事件二:至2009年12月份,累积完成合同工程量2 422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。[006-001-011-000-9787516007327-image/006-001-011-000-9787516007327-002-002.jpg]
42.根据批准的施工网络进度计划,分别指出“发电隧洞加固”、“新建混凝土截渗墙”最早完成的日期。
