1.某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。 情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。 情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。 情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。 情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行4年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。 问题 1.按质量验评规定,指出情况1中所列项目哪些属单位工程?哪些属分部工程和分项工程? 2.技术人员对班组施工方案交底的内容是否正确?简述理由。 3.该工程验收必须符合哪些规定? 4.该工程中设备安装、电气管线、给排水管道、供热和供冷系统的最低保修期限是多少?

题干: 某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
2.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期?

3.     某特种设备安装工程项目。业主与施工总承包企业签订了施工总承包合同,由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同,专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。     施工总承包企业为了选择一家合格的物资供应商在大批量采购时采用“询价—报价”方式选择了一家供应商,双方签订了物资采购合同;某次物资供应商提供的物资规格不符合合同规定,双方发生争执。     问题

4.(二)      某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。      表3-2   两台起重机的最佳使用工况 汽车式起重机/t 吊车臂长/m 作业半径/m 额定负荷/t 200 24.4 9 71 170 22.7 7 75.5      注:如果用抬吊时,小均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题汽车式起重机/t吊车臂长/m作业半径/m额定负荷/t20024.497117022.7775.5

5.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

题干: 某电力建设公司将一电厂循环流化床锅炉安装工程进行邀请招标。某机电安装公司依据电力建设公司工程项目招标文件给定的工程量清单内容,以及采用综合单价法计算的要求,综合施工方案和企业定额等编制了投标报价文件。该公司以低价中标,与电力建设公司签订了固定总价合同。
机电安装公司虽然对工业锅炉安装比较熟悉,但对电厂循环流化锅炉安装工程缺少经验,对施工图分析不够,材料费估算有遗漏,二次搬运费和不可预见费估计偏低。加之在施工期间材料上涨,人工费提高;锅炉烟气采用电除尘和干式除尘系统与其他连接系统界定不明;电力建设公司提供的工程量有误。为此,机电安装公司向电力建设公司提出费用调整和索赔。
6.机电安装公司可否提出费用调整,简述理由。

7.某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并做了交底。风险控制应遵循的原则是什么?

8.     某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于 2004年11月10 日开工,2005年9月10日竣工。     该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。     由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。     通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。     项目部制定的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制定针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。     在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度超差。     问题

9.(四)      某机电安装工程项目,某建筑公司于2010年3月8日与某建设单位签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同。该建筑公司编制的施工方案和进度计划已获监理工程师批准。     施工进度计划已经达成一致意见。合同规定由于建设单位责任造成施工窝工时,窝工费用按原人工费、机械台班费60%计算。     在专用条款中明确6级以上(含6级)大风、大雨、大雪、地震等自然灾害按不可抗力因素处理。工程师应在收到索赔报告之日起28天内予以确认,工程师无正当理由不确认时,自索赔报告送达之日起28天后视为索赔已经被确认。     根据双方商定,人工费定额为30元/工日,机械台班费为1000元/台班。     建筑公司在履行施工合同的过程中发生以下事件:     事件1:基坑开挖后发现地下情况和发包商提供的地质资料不符,有古河道,须将河道中的淤泥清除并对地基进行二次处理。为此,业主以书面形式通知施工单位停工10d,窝工费用合计为3000元。     事件2:2010年5月18日发生6级大风,一直到5月21日开始施工,造成20名工人窝工。     事件3:5月21日用30个工日修复因大雨冲坏的永久道路,5月22日恢复正常挖掘工作。     事件4:5月27日因租赁的挖掘机大修,挖掘工作停工2d,造成人员窝工10个工日。     事件5:5月29日,因外部供电故障,使工期延误2d,造成20人窝工,2台施工机械窝工。     事件6:在施工过程中,发现因业主提供的图样存在问题,故停工3d进行设计变更,造成人工窝工的60个工日,机械窝工9个台班。     问题(四)

10.某机械设备安装工程项目,该工程的分包商在施工过程中,由于操作人员未按操作规程操作机械设备,发生了意外伤亡事故,伤亡事故发生后,项目承包商立即启动了“安全生产事故应急救援预案”,总包和分包单位根据预案的组织分工立即开始了工作。施工机械设备的安全隐患主要表现在哪些方面?

11.(二)      A安装公司承包了某六层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。     工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。     问题(二)

12.(四)      某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     在施工过程中的部分施工工序和要点如下:     (1)坚持先交接试验后通电运行,先接电启动后模拟动作的原则进行。     (2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3)在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5)所有电气试运行时必须在空载状态下进行。     (6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。     问题(四)

13.     某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。                                                两台起重机的最佳使用工况 汽车式起重机 吊车臂长/m 作业半径/m 额定负荷/t 200t 24.4 9 71 170t 22.7 7 75.5      注:如果用抬吊时,不均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题:汽车式起重机吊车臂长/m作业半径/m额定负荷/t200t24.4971170t22.7775.5

14.某特种设备安装工程项目,业主与施工总承包企业签订了施工总承包合同。由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同。专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。     在大批量采购时,施工总承包企业为了选择一家合格的物资供应商而采用“询价—报价”方式,从而选择了一家供应商,双方签订了物资采购合同。某次物资供应商提供的物资规格不符合合同规定,双方发生争执。

15.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

题干: 某安装公司在南方沿海承担了一化工装置的安装工作,该装置施工高峰期正值夏季,相对湿度接近饱和。该公司建造了临时性管道预制厂房,采用气体保护焊进行焊接工作。
根据装置内管道的特点,项目部技术人员确定了管道预制程度为30%,制定了一条直管段配焊一个管件(弯头或法兰等)的预制方案。其工作顺序为:直管段下料→开坡口→直管段坡口、管件坡口清理→直管段与管件组对→焊接→焊缝外观检查→焊缝无损探伤→运至安装现场。
在预制管道时,无损检测工程师发现大量焊口存在超标的密集气孔,情况较为严重,项目部启动了质量事故报告程序,安装公司派出人员与项目部相关人员一起,组成了调查小组,按程序完成了该事故的处理。
此次质量事故使管道预制工作滞后了三天,影响了施工进度。项目部启用了一套备用气体保护焊系统后,发现直管段下料制约了组焊工作的进度,项目部立即采取调整进度的措施,保证了施工进度。

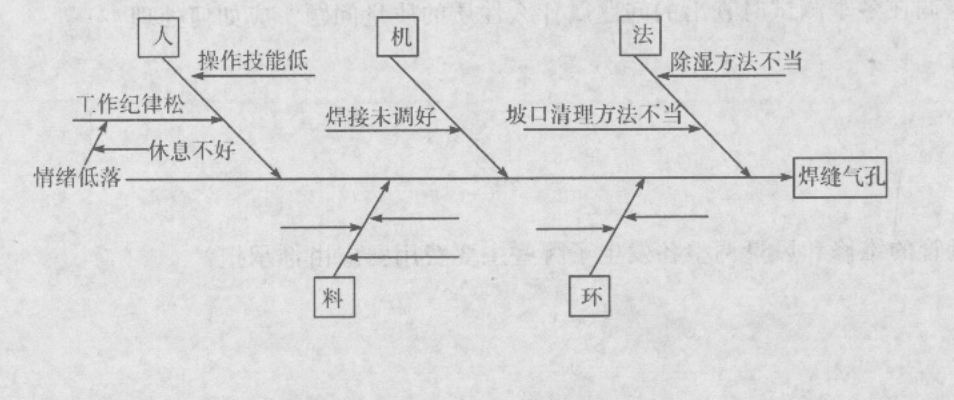

16.试用因果分析图(见下图)分析事故原因中的材料、环境因素。(不需要画图,在答题纸上用文字表述)

17.     某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于 2004年11月10 日开工,2005年9月10日竣工。     该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。     由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。     通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。     项目部制定的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制定针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。     在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度超差。     问题

18.                                                                        (二)     某水利工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。     合同中有关工程价款及其支付的条款如下。     (1) 分项工程清单中含有两个分项工程,工程量分别为甲项4500m3,乙项31000m3,清单报价中,甲项综合单价为200元/m3,乙项综合单价为12.93元/m3,乙项综合单价的单价分析表见表7-1。当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10% 以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1。     (2) 措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措施费用以分部分项工程量清单计价合计为基数进行结算。剩余的4项措施费用共计16万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最后一个月结清,多退少补。     表7-1   (乙项工程)工程量清单综合单价分析表(部分)      单位:元/m3 直接费 人工费 0.54 10.89 材料费 0 反铲挖掘机 1.83 履带式推土机 1.39 轮式装载机 1.50 自卸卡车 5.63 管理费 费率(%) 12 金额 1.31 利润 利润率(%) 6 金额 0.73 综合单价 12.93      (3) 其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。     (4) 规费综合费率为4.89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。     (5) 工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。     (6) 该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中,按3%的比例扣留。     合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表7-2所示。          [问题]直接费人工费0.5410.89材料费0反铲挖掘机1.83履带式推土机1.39轮式装载机1.50自卸卡车5.63管理费费率(%)12金额1.31利润利润率(%)6金额0.73综合单价12.93

19.某机电安装工程公司承接某综合性设施的通风空调安装工程。在施工准备阶段,该机电安装工程公司制订了施工方法和施工工艺,在制订过程中兼顾了进度控制、质量控制、成本控制三大目标,使得对各工序施工活动的质量得到有效控制。该机电安装工程公司对施工环境也制订了相应的控制措施。

20.(四)      某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。     问题(四)

题干: 某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。
21.如果对设备基础的强度有怀疑时,应运用什么方法对基础的强度进行复测?

22.     某特种设备安装工程项目。业主与施工总承包企业签订了施工总承包合同,由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同,专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。     施工总承包企业为了选择一家合格的物资供应商在大批量采购时采用“询价—报价”方式选择了一家供应商,双方签订了物资采购合同;某次物资供应商提供的物资规格不符合合同规定,双方发生争执。     问题

23.某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     施工过程中的部分施工工序和要点如下。     (1) 坚持先交接试验后通电运行、先接电启动后模拟动作的基本原则。     (2) 在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3) 在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4) 在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5) 所有电气试运行时必须在空载状态下进行。     (6) 电气设备安装技术人员应配合土建工程进行预留和预埋工作

24.(三)      某机电安装工程公司承担了一项机电工程项目的安装任务,合同工期为120d,合同价款为300万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度。     (2)编制资金使用计划,确定施工成本管理目标。     (3)采用先进的施工技术。     (4)提出风险应对策略。     问题(三)

25.某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务。该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。     该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

26.某机电安装工程项目,在防腐管道施工过程中,根据施工工艺安排,在管道焊接时,项目经理部根据施工现场的实际情况,本着尽可能选择优质低耗、劳动强度低的焊接方法,决定采用电弧焊。然而,在焊接施工过程中,不慎将未焊接的管道掉落,造成了部分施工机械损坏,并有1人受重伤。事故发生后,项目经理部针对本次事故,认真分析原因,总结经验教训,预防事故再次发生。

题干: 某机电安装工程公司承包了某工业厂房的管道安装工程。在施工过程中,施工项目部特别重视该工程的施工方法和操作工艺,对每一工序都制订了具体的控制方法。该管道工程属于高温、高压管道工程,为此,施工总承包企业在选择管道时主要从耐高强、耐热、耐腐蚀、高密封和防振方面进行考虑。施工项目部在该工程的施工过程中严格执行施工技术要求,在合同规定的期限内提前完成安装任务,安装完毕后,对该管道系统按设计和规范要求进行了各项试验,经试验,均达到了设计和规范的要求。
27.该管道的连接应采用什么结构?
