题干: 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300立方米,单价为180元/立方米。合同工期为6个月。有关付款条款如下:
(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;
(3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);
(4)每月签发付款最低金额为15万元;
(5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。承包商每月实际完成并经签证确认的工程量见表1F400000-1。
1.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?

题干: 某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定;
(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;
(2)保留金在施工期逐月按当月工程款的5%扣留;
(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。

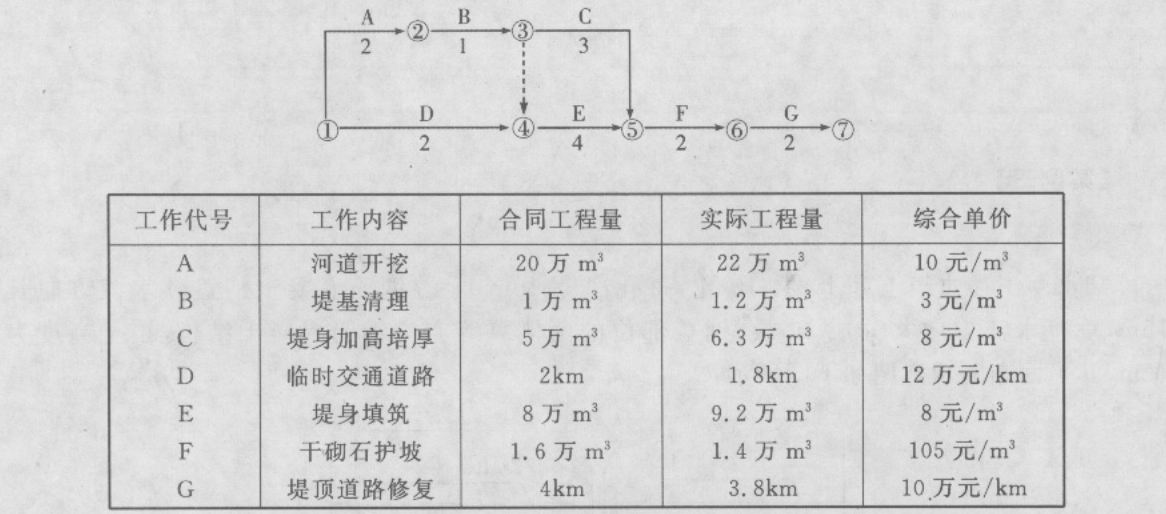

经监理单位审核的施工网络计划如下图所示(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。

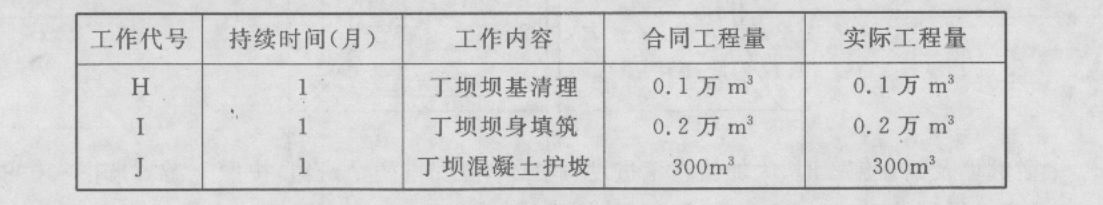

工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束;丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/立方米,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。
2.计算该项工程的合同总价,工程预付款总额。

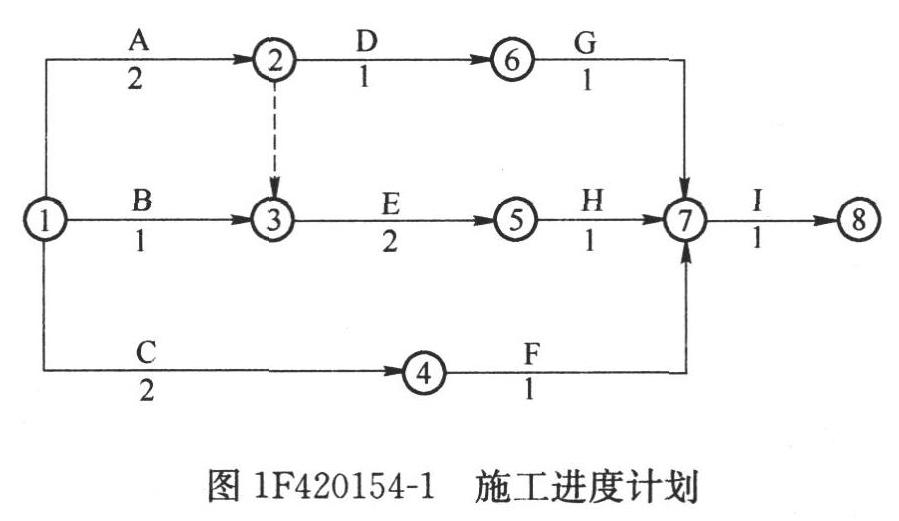

3.某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。 施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420154-6中填人除A工作外其余各项工作分月工程款及合计值。

题干: 某混凝土大坝主体工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件:
事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。
事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理通知单》。
事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《暂停施工通知》,要求对该分部工程停工整改。
事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。
4.在施工单位申请工程复工后,监理单位应该进行哪些方面的工作?

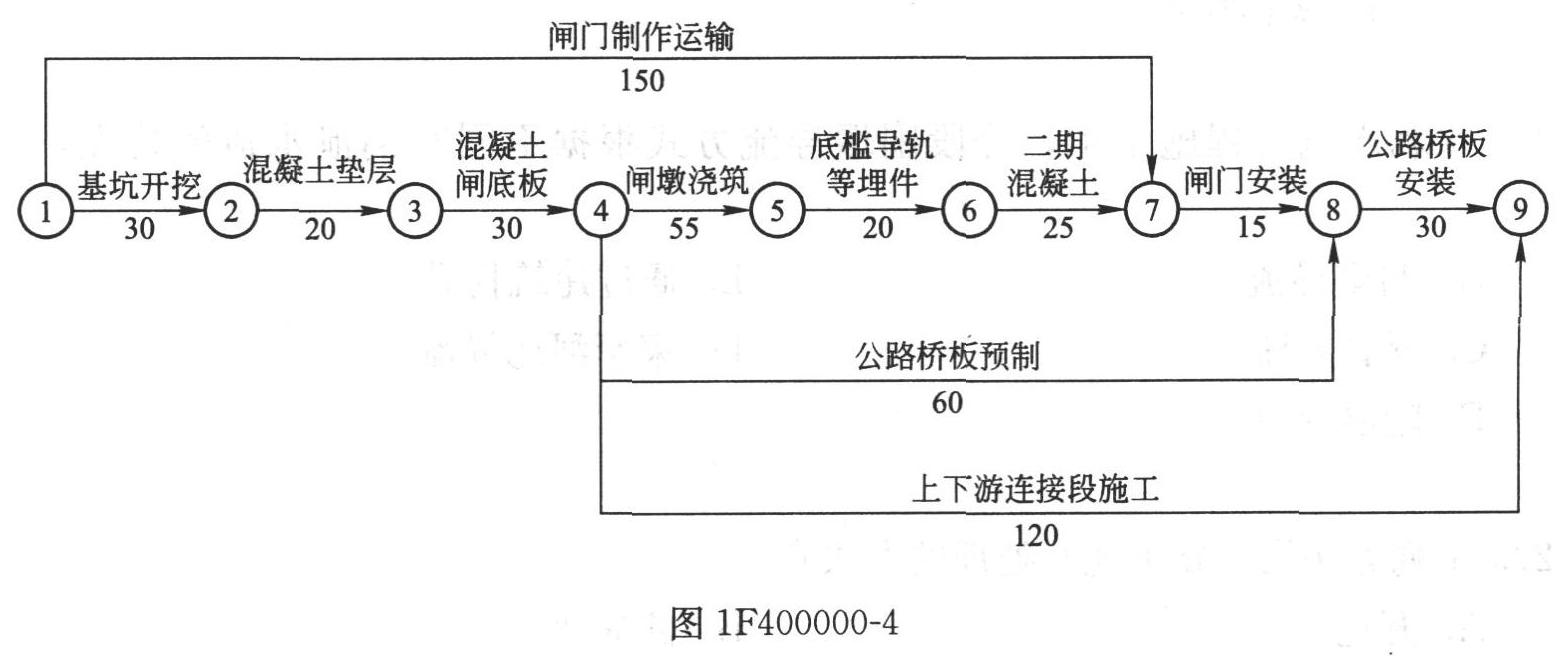

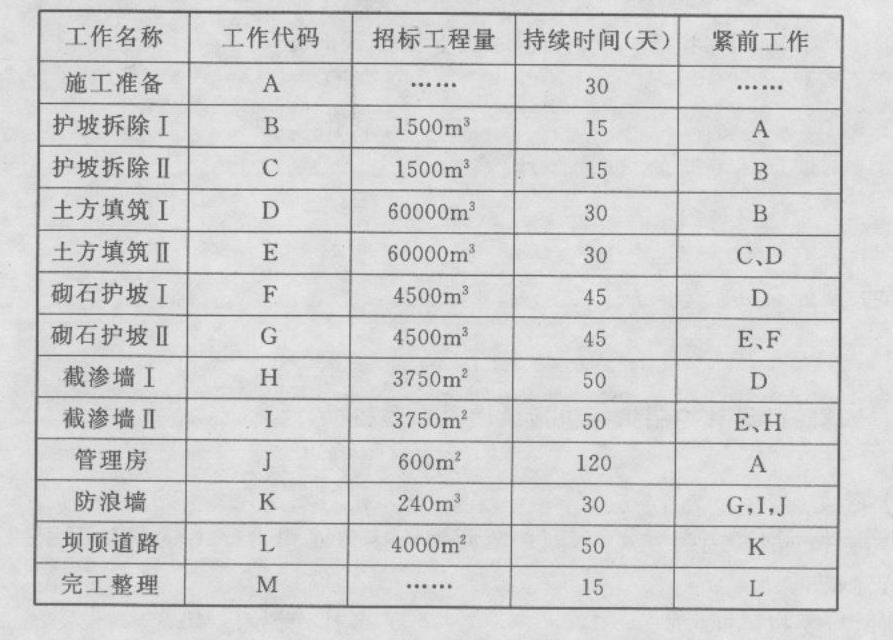

5.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。指出施工进度计划的计划工期,确定其关键线路。

6.某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月28日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。C企业和E企业的投标文件是否有效?分别说明理由。

题干: 某中型水库除险加固工程主要建设内容:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30天计)。合同约定:
①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;
②工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。
施工中发生如下事件:

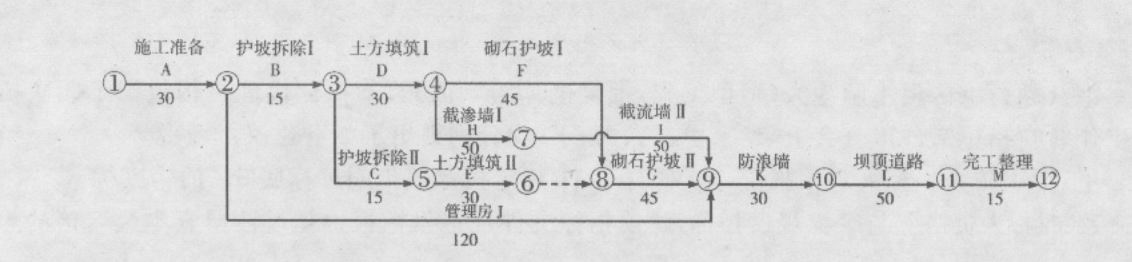

事件1:为满足工期要求,采取分段流水作业,其逻辑关系见下表:
项目部技术人员编制的初始网络计划如下图所示:
项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400立方米、600平方米、20000立方米、125平方米(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33天,K工作的结算工程量为292立方米。
除发生上述事件外,施工中其他工作均按计划进行。
7.指出事件1中初始网络计划逻辑关系的错误之处。依据正确的网络计划,确定计划工期(含施工准备)和关键线路。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告,索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。注:P为先导孔,④为第一次序孔。
事件3:至2008年3月,施工累计完成工程量2700万元。4月份的月进度付款申请单见下表。
8.指出预付款扣回公式中A、C、S分别代表的含义。

题干: 某水利枢纽工程项目包括大坝、水电站等建筑物。在水电站厂房工程施工期间发生如下事件:
事件1:施工单位提交的施工安全技术措施部分内容如下:
(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。
(3)为确保施工安全,现场规范使用“三宝”,加强对“四口”的防护。
事件2:水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;
(3)事故发生的经过和直接经济损失;
(4)事故报告单位、负责人以及联系方式。
事故发生后,项目法人组织联合调查组进行了事故调查。
9.根据《水利工程质量和安全事故处理暂行规定》,确定事件2的事故等级;补充完善质量事故报告的内容;指出事故调查的不妥之处,说明正确的做法。

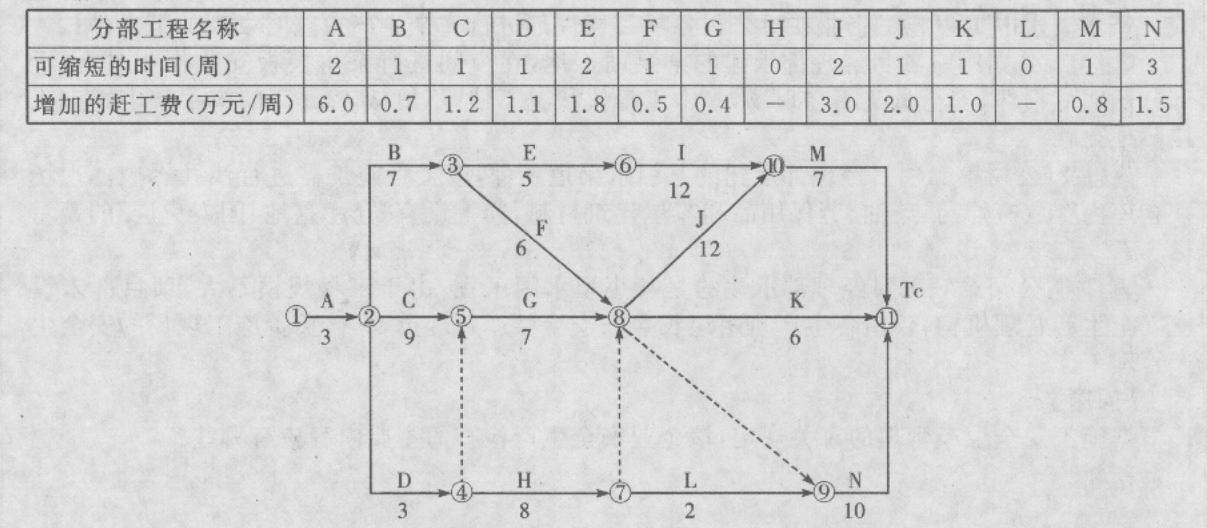

题干: 某工程项目的合同工期为38周,经总监理工程师批准的施工进度计划如图所示(时间单位:周),各工作可以缩短的时间及增加的赶工费见下表,其中H、L分别为施工临时道路的路基、路面工程。
10.在第13天,施工单位书面通知现场工程师、业主,由于工作需要,现任项目经理需在第18天工作施工完后离任,到新的岗位,并书面提交了新的项目经理相关情况。施工单位做法是否妥当?为什么?

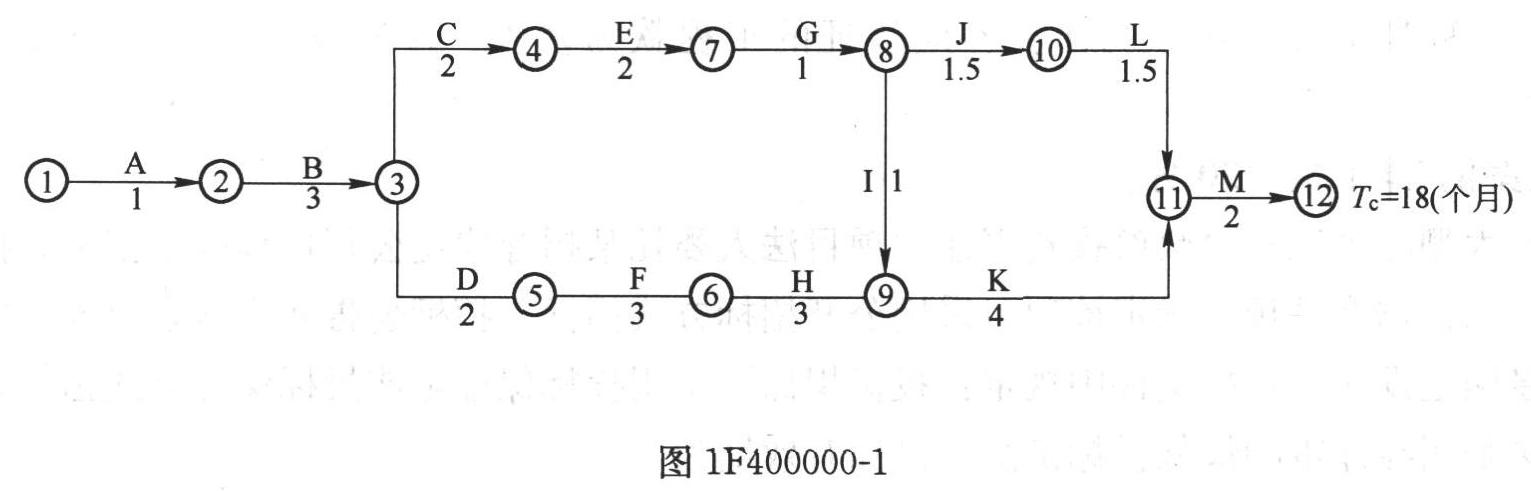

题干: 某水利水电工程项目的原施工进度网络计划(双代号)如图1F400000-1所示。该工程总工期为18个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000立方米、10000立方米、6000立方米,共计23000立方米,土方单价为15元/立方米。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/立方米下降13元/立方米。合同约定每台施工机械闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。
施工中发生如下事件:
事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。
事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000立方米,施工时间需要3个月。
事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。
11.在不改变各工作历时的情况下,发生事件1后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求?

题干: 某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定;
(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;
(2)保留金在施工期逐月按当月工程款的5%扣留;
(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。
经监理单位审核的施工网络计划如下图所示(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见下表。
工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束;丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/立方米,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见下表。
12.绘出增加丁坝后的施工网络计划。

题干: 某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。
13.该工程合同总价是多少?增加N工作后的工程造价是多少?该工程预付款是多少?
做题计时:00:00:00
暂 停 开始
