2025年04月03日二级建造师公路工程建造师案例题43

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

题干: 某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。
(1)确定了现场质量检查控制制度,内容如下:
1)工序交接检查:对关键工序或对工程质量有重大影响的工序,要在互检的基础上,组织专职人员进行交接检查,以确保工序合格。
2)停工后复工的检查:因处理质量问题或某种原因停工后再复工时,均应检查认可后方可复工。
3)巡视检查:对施工操作质量应该进行巡视检查。
(2)确定了钻孔桩的质量控制点。内容包括:桩位坐标控制、垂直度控制、清孔质量控制等。
1.项目经理部制订的现场质量检查控制制度有哪些不完善之处?不完整的请补充。

2.某公路路基防护加固工程,该工程采用的是边坡坡面防护类型,在施工中利用喷射混凝土防护对风化岩石边坡进行防护框格防护。公路路基防护加固工程的封面采用哪些防护形式各种防护形式的适用范围是什么?

题干: 东方路桥公司中标承包.了某高速公路工程后,组成了以公司副总经理为项目经理的项目经理部,下设技术部、材料部、合同部、财务部等。
(1)技术部在对收集的施工技术资料、施工定额及概预算资料、施工组织管理工作的有关政策规定、环境保护规定、公司对该工程施工的有关规定进行分析的基础上,编制了路基工程、路面工程、桥梁工程的施工组织设计。
(2)在路基工程的施工组织设计中,填土路堤的施工方法采用水平分层填筑法,要求每层填料布料均匀,松铺厚度不超过50cm,施工程序为:取土→运输→推土机初平→压路机碾压→平地机整平。
(3)为保证施工质量,对路基工程施工的质量控制关键点设置为:
1)施工放样与断面测量;
2)路基原地面处理;
3)路基横坡要满足要求;
4)分层填筑、分层压实。
(4)在路基工程施工组织设计的编制过程中,项目经理对技术部提出需要重点考虑的内容有:
1)施工方法和土石方的调配方案;
2)项目总进度计划;
3)机械设备配置情况;
4)布置好堆料点、运料线、行车路等。
3.在编制施工组织设计前,技术部还应该收集哪些资料?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:
(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)主要压路机械采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
4.混合料的运输中应注意的主要问题是什么?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:
(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)主要压路机械采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
5.沥青混合料摊铺过程中,为什么应对摊铺温度随时检查并作好记录?

题干: 某二级公路的主要工序见表。
施工单位编制了如图所示网络计划。
施工中发生了如下事件:
事件一:由于施工单位设备故障,导致C工作中断4d。
事件二:由于百年一遇的冰雪灾害,导致D工作晚开工15d。
事件三:由于图纸晚到,导致E工作停工10d。
针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/d,利润损失费为人民币0.2万元/d。
6.结合背景,分析施工单位应编制哪些安全生产专项施工方案。

7.某施工单位承接了-4 x20 m简支梁桥工程。桥梁采用扩大基础,墩身平均高10 m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150 m处,施工用砂均取自这里。项目部拟就14~ 34排架组织流水施工,见表。根据施工组织和技术要求,基础施工完成后至少10 d才能施工墩身。施工期间,还发生了如下事件:事件1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。事件3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10 d开始,承包人拟就此向业主提出工期和费用索赔。事件2中,隐蔽工程的检查验收项目是否完善?说明理由。并指出检查方式的错误之处。

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求;
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求;
(3)对于水泥提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。
事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。
事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
8.按公路工程质量事故的分类标准,事件二中所述事故属于何种质量事故?项目部处理方式是否恰当?说明理由。

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:
(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)主要压路机械采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
9.若出厂的混合料出现白花料,请问在混合料拌合中可能存在什么问题?

题干: 某施工单位承接了某山区二级公路4.5 km的路基路面施工任务。合同段有一段长450 m的两车道隧道和一座长20 m的简支梁桥。隧道位于软弱围岩地段,桥梁采用重力式U型桥台,整个合同段均为沥青混凝土路面。
在隧道施工方案中有如下要求:
(1)在隧道施工期间,由专职安全员作为安全生产的第一责任人,对隧道施工安全生产全面负责。
(2)隧道的钻爆作业,必须由具有经过专业培训且持有钻孔操作合格证的专业人员作业。
(3)在隧道施工中,坚持“长进尺、强爆破、早喷锚、勤量测”的原则。
(4)采用干式凿岩机凿岩。
桥台基础采用明挖基础,开挖深度为2.5 m,地下水位位于基底以下,土质为黏性土,为了方便开挖出的土方同填原处,民工队在开挖后的基坑南边距坑顶边缘1m内堆土(堆土高度1.0 m),在北边基坑顶边缘1.0~3.0 m范围内堆土(堆土高度2.0 m)。由于天气炎热,为防止太阳辐射,民工戴草帽在坑内作业。
为了满足施工需要,招聘了一批工人。在进行体检时,发现:2人患有轻度脂肪肝、2人患有皮肤病、3人患有乙肝、1人患有心脏病、1人患有高血压。
10.指出并改正基坑施工过程中民工队的错误做法。背景中的桥台基础开挖是否属于高处作业?说明理由。

题干: 某沿海大桥工程项目,主墩基础是48根桩径为1.60m的钻孔灌注桩,实际成孔深度为55m。大桥所处位置的地层情况为:表层为5m的砾石,以下为30m的卵漂石层,再下层为软岩层。
施工单位进场后,针对本工程的特性,召集各专业技术人员制订了详细的施工管理制度。在施工过程中,发生以下事件:
事件一:在图纸会审中发现存在设计有遗漏问题,施工单位向设计单位发生了“设计变更通知单”。
事件二:为了协调方便,某公路检测机构在该工程项目中同时接受业主、监理和施工三方的试验检测委托。
事件三:施工过程中,经建设单位同意对工程进行了较大变更,从而增加了投资。
事件四:施工单位项目负责人组织质检人员对桥面伸缩缝的埋件规格和数量确定后,报监理工程师批准后进行埋置。
11.对施工中发生的事件逐一进行判断是否合理或正确,不正确或不合理的,请改正。

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:
(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)主要压路机械采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
12.沥青混凝土路面的碾压过程中,除了应严格控制碾压温度和碾压重叠宽度外,还童注意哪些问题?

题干: 某桥涵工程项目,施工单位项目经理为了确保工程质量,组织有关技术人员对该工程简支梁桥设置了如下质量控制关键点:
(1)支架施工;
(2)后浇段收缩控制;
(3)支座预埋件的位置控制;
(4)支座安装型号、方向的控制;
(5)伸缩缝安装质量的控制。
13.针对交通工程的特点,补充事件一中的施工组织设计还应重点考虑的内容。

题干: 某单位承担了某道路工程项目的施工任务。由于该项目周边环境复杂,施工干扰大,为了确保道路工程项目的施工质量,该施工单位根据有关文件和资料对该公路工程质量控制设置了关键点:该工程在实施中发生如下事件:
事件1:该工程技术总负责人负责对技术文件、报告、报表进行审核和分析;
事件2:由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格;该工程在停工20天后复工,项目经理在未经检查的情况下指示继续施工;事件3:在某关键工序施工完毕后,由施工人员对其质量进行自检,达到合格标准,紧接着便开始下道工序的施工。
14.公路工程质量控制关键点要根据哪些文件和资料的要求设置?

15.(四)      某城市立交桥工程项目,某施工单位通过投标获得了该工程的施工任务,该施工单位在对沉入桩施工时,采用的是锤击沉桩,具体的施工要点如下。     (1)沉桩前应对施工主要部件进行检查。     (2)锤击时的动能应坚持由大到小的原则,逐渐减小冲击动能,直到桩符合设计要求为止。     (3)采用蒸汽锤时,蒸汽压力应不小于0.7MPa。     (4)沉桩工程应分次沉到设计标高为止。     (5)接桩宜在下节桩顶露出地面或水面以上至少0.5m时才可进行。     问题:(四)

16.某高速公路项目利用世界银行贷款修建,施工合同采用FIDIC合同条件,业主委托监理单位进行施工阶段的监理。该工程在施工过程中,陆续发生了如下索赔事件(索赔工期与费用数据均符合实际):(一)施工期间,承包方发现施工图纸有误,需设计单位进行修改,由于图纸修改造成停工20d。承包方提出工期延期20d与,费用补偿2万元的要求。(二)施工期间因下雨,为保证路基工程填筑质量,总监理工程师下达了暂停施工指令,共停工10d,其中连续4d出现低于工程所在地雨季平均降雨量的雨天气候和连续6d出现50年一遇特大暴雨。承包方提出工期延期10d与费用补偿2万元的要求。(三)施工过程中,现场周围居民称承包方施工噪声有干扰,阻止承包方的混凝土浇筑工作。承包方提出工期延期5d与费用补偿1万元的要求。(四)由于业主要求,在原设计中的一座互通式立交桥设计长度增加了5m,监理工程师向承包方下达了变更指令,承包方收到变更指令后及时向该桥的分包单位发出了变更通知。分包单位及时向承包方提出了索赔报告,报告内容包括以下几项:(1)由于增加立交桥长度而增加的费用20万元和分包合同工期延期30d的索赔。(2)此设计变更前因承包方使用而未按分包合同约定提供施工场地,导致工程材料到场二次倒运增加的费用1万元和分包合同工期延期10d的索赔。承包方以已向分包单位支付索赔款21万元的凭证为索赔证据,向监理工程师提出要求补偿该笔费用21万元和延长工期40d的要求。(五)由于某路段路基基底是淤泥,根据设计文件要求,需进行换填,在招标文件中已提供了地质的技术资料。承包方原计划使用隧道出渣作为填料换填,但施工中发现隧道出渣级配不符合设计要求,需进一步破碎以达到级配要求,承包方认为施工费用高出合同单价,如仍按原价支付不合理,需另外给予延期20d与费用补偿20万元的要求。针对承包方提出的上述索赔要求,监理工程师应如何签署意见?

题干: 某施工单位承接了某二级公路的普通水泥混凝土路面施工项目,合同段总长度36 km,路面结构层为15 cm厚级配碎石底基层、20 cm厚水泥稳定碎石基层、24 cm厚水泥混凝土面层,面层采用轨道摊铺机摊铺施工。钢材、水泥供应厂家由建设单位指定。施工单位对基层和面层分别组织一个专业队采用线性流水施工,其施工组织设计内容摘要如下:
摘要一:基层施工进度为每天450 m,养生时间至少7 d;水泥混凝土面层施工进度为每天400 m,养生时间至少14 d,所需最小工作面长度为3 600 m,其流水施工横道如下图所示。
摘要二:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部根据实际情况调用。
摘要三:项目部要求工二地试验室在检查了产品合格证、质量保证书后向监理工程师提交每批水泥清单。
17.计算基层和面层的流水工期并按表绘制路面工程线性流水施工横道图。(注:将表抄绘在答题纸上作答)

题干: 某大型桥梁工程,主跨为50 m预应力钢筋混凝土简支T形梁,T梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理作了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,施工单位针对施工现场的地质条件为卵石和漂石,所以采用液压旋挖钻孔机进行钻孔施工。
18.预应力结构用钢材主要有哪些?各自适用于什么结构的施工?

题干: 某施工单位承接了一段长30 km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如下图所示。
其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留5~8 m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。
19.改正接缝处理中错误的做法。

题干: 背景某项目经理在一次"加强成本管理,控制项目成本"的会议上就成本管理的原则和成本控制的方法说了以下一番话:
(1)成本管理原则:在该工程的成本管理中要实行成本最低化管理,即通过成本管理的各种手段,促进不断降低施工项目成本,以达到可能实现最低的目标成本的要求;要实行全面成本管理,即建设单位、监理单位、施工单位都要参与到成本管理的工作之中;要实行成本责任制,使各部门、各班组和个人都来关心项目成本管理。
(2)成本控制方法:为了使成本管理取得好的效果,要认真编制施工图预算,以施工预算控制成本支出;要加强质量管理,按规范要求组织施工,严格控制质量成本,也就是控制未达到质量标准而产生的损失费用;要定期开展"三同步"检查,即进度、质量、成本要同步。
(3)成本分为直接工程费和间接费两部分,其中直接工程费又可以分为直接费、其他直接费和现场经费。具体分类是:
1)直接费:人工费、材料费、施工机械使用费;
2)其他直接费:冬雨期施工增加费、夜班津贴及有关照明设施等增加的费用、职工探亲路费、工地转移费;
3)现场经费:临时设施费、现场管理费、行车干扰施工增加费、现场施工
20.关于成本管理的原则,该项目经理的讲话有哪些不当之处?成本管理的原则还有哪些?

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的
性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用水泥凝土中的水泥应采用专用水泥。
(7)施工中用沥青材料和钢材必须符合各项规定。
21.沥青面层施工用粗集料应尽量选用哪些材料?

22.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱:基坑排水施工采用帐幕法施工;地基的加固方法采用换填法。利用换填法加固地基时,应换人哪类材料?

23.某高速公路施工项目,全长60.3km,设计车速为120km/h,路面面层采用水泥混凝土路面施工方法,并采用滑轮式摊铺机进行施工,具体的施工方法和问题的处理如下:(1)施工中采用塑料填板;(2)在混凝土抗压强度达到6MPa时拆除模板;(3)确定了最佳拌和时间进行拌和;(4)在混凝土摊铺前做了大量的准备工作;(5)经检查混凝土入模前的坍落度为10~30cm;(6)采用平缝加拉杆型纵缝一次铺筑宽度为5m的路面;(7)采用切缝机清除接缝中夹杂的砂石等后,做了灌浆处理。进行混凝土面层铺筑前的准备工作有哪些?

题干: 某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:石灰岩、页岩、泥灰岩,局部夹有煤层,该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和Ⅳ级呈间隔分布,局部为V级。其中左线隧道进口桩号为K15+270,设计控制标高为240.0m,隧道出口桩号为K16+050,设计控制标高为240.0m。
施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步推进。
(2)为防止地表水危及隧道施工安全,进洞50 m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10 m。
(3)若遇不良地质情况,必须进行超前地质预报,以便提前采取预防措施。
24.改正施工组织设计中第二条的错误做法。

题干: 某桥基础为6根φ2.0m的桩基,桩长35m,桩顶设置承台。地质条件如下:原地面往下依次为2m的覆盖层和含15%砂砾石的土,施工水位比桩顶高1.5m,施工单位拟选用正循环回转钻机,钢护筒结构,采用导管法灌注水下混凝土。
25.在清孔过程中应注意哪些方面?

题干: 某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。隧道全长800 m,设计净高5m,净宽12 m,为单洞双向行驶的两车道隧道。
施工单位针对该项目编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。拟采取二台阶开挖方法施工,施工顺序如下图所示,并按①→⑨的顺序作业。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。
26.补充表列⑦~⑨项工作的内容。

题干: 某二级公路全长68.53km,施工期气候干燥,气温较低。全路段的土质有粉质黏土、砂性土。当地石灰产量很多。设计单位根据相关情况在路面结构设计中采用了石灰稳定土无机结合料基层,面层为沥青混凝土。施工单位采用路拌法施工基层。为了保证石灰稳定土基层的强度,施工单位对土质进行了改善,施工中还对压实度进行了控制,在沥青混凝土面层施工前,在K30+500~K37+800段发现已成型的石灰稳定土基层表面产生大量裂缝。
27.简述石灰稳定土基层产生的裂缝原因。

题干: 某公路工程H合同段,其中土方路基绝大部分是借土填方,路堤边坡高度≥20m,地面横坡大于12%,施工单位施工组织设计中路基填筑的施工方案如下:<br>(1)土质分析:在K19+100~K20+100处,本路段主要是粉质土,颗粒组成以小于0.075mm为主,属于细粒土组,是较好的路基填筑材料。<br>(2)压实机具的选择与操作:本路段选用CA25D和YZT16型振动压路机组合碾压施工。施工过程中,压路机行走速度控制在2~4km/h。开始时土体松散,采用轻压(静压),然后用最大振动力进行振压,压力越大,压实效果越好。先压中间,然后向两边压实,并注意纵向和横向压实时的重叠,确保压实均匀。<br>(3)试验路段的结果:在K18+100~K18+200处,分别取三种松铺厚度20cm、30cm、40cm进行试验,试验路段测试结果最佳含水量为13.4%,其他指标均符合路基填筑要求,松铺厚度选用30cm;施工中施工单位准确放样,认真压实原地基后采用纵向分层填筑法施工方案进行了路基填筑,填筑过程中每完成一层均检测了压实度、弯沉、纵断高程、中线偏位、宽度、横坡、边坡几个项
28.在填筑过程中施工方对碾压层做出的合格判断是否合理?为什么?

29.某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。 (1)使用土质材料时必须了解其主要的物理机械特性。 (2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。 (3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。 (4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。 (5)用于路面底层的粉煤灰应按等级使用。 (6)施工用混凝土中的水泥应采用专用水泥。 (7)施工中用沥青材料和钢材必须符合各项规定。 问题 1.公路工程施工用的主要材料有哪些? 2.土质材料的主要物理机械特性有哪些? 3.沥青面层施工用粗集料应尽量选用哪些材料? 4.沥青路面施工用石粉宜采用哪些合成性岩石磨制的石粉? 5.公路工程施工用水泥中的氧化镁和三氧化硫的含量是如何规定的? 6.粉煤灰是按什么标准来划分等级的? 7.公路工程施工用的专用水泥具有哪些特点? 8.公路工程施工中用沥青材料有哪几类? 9.公路工程常用钢材有哪些?

题干: 某施工单位承接了一段长30 km的沥青混凝土路面施工,其中基层采用厂拌二灰稳定碎
石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图所示。

其中部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前
一段拌和整修后,留5~8 m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后
立即碾压以消除缝迹。
二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高
程、宽度、横坡、回弹模量,以评定该分项工程质量。
30.指出二灰基层质量检测评定实测项目中的错项,并补充漏项。

题干: 某市拟兴建一条中心城区通往新区的6车道二级城市道路,全长15.8km,该城市道路要横跨110国道。总承包单位编制了交通工程综合系统工程施工组织设计,在编制过程中,结合了项目总体施工组织设计的基本内容,并根据交通工程施工的自身特点,充分考虑了其他内容。在具体编制过程中,总承包单位进行了现场调研,分析了有关资料,并全面了解了社会的需求、工程概括和施工条件后,确定了施工方案,选择了施工工艺,安排了施工顺序,制定了控制计划和施工措施。与此同时,编制了绿化工程施工组织设计。
31.总承包单位根据交通工程施工的自身特点,应充分考虑哪些内容?

题干: 某施工单位承接了农村公路的5×16 m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5 cm厚沥青混凝土,采用租赁摊铺机摊铺。
桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。
在施工中发生了如下事件:
事件一:施工单位购买了三套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。
事件二:在桥面施工过程中,施工单位安装伸缩缝后即进行5 cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。
32.结合背景资料,写出施工单位需要签订哪些合同。

题干: 某施工单位承接了某二级公路的普通水泥混凝土路面施工项目,合同段总长度36km,路面结构层为15cm厚级配碎石底基层、20cm厚水泥稳定碎石基层、24cm厚水泥混凝土面层,面层采用轨道摊铺机摊铺施工。钢材、水泥供应厂家由建设单位指定。施工单位对基层和面层分别组织一个专业队采用线性流水施工,其施工组织设计内容摘要如下。
摘要一:基层施工进度为每天450m,养护时间至少7d;水泥混凝土面层施工进度为每天400m,养护时间至少14d。所需最小工作面长度为3600m,其流水施工横道如图所示。
摘要二:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养护机和石屑撒布机,项目部根据实际情况调用。
摘要三:项目部要求工地试验室在检查了产品合格证、质量保证书后向监理工程师提交每批水泥清单。
33.摘要三中工地试验室的做法能否保证进场水泥质量?说明理由。

题干: 某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的
两车道浅埋隧道,设计净高5 m,净宽12 m,总长1 600m,穿越的岩层主要由页岩和砂岩组成,
裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签
订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过
期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重
新上岗。
隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样
按每组3个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为
90%、87%,其他各项指标符合要求。检查中还发现喷射混凝土局部有裂缝、脱落、露筋
等情况。
隧道路面面层为厚度5 cm、宽度9m的改性沥青AC-13,采用中型轮胎式摊铺机施工,该
摊铺机施工生产率为80 m3/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5 d
完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、
百米标的施工。
34.按计划要求完成隧道沥青混凝土面层施工,计算天所需要的摊铺机数量。

题干: 某施工单位承建了二级公路施工项目,设计车速60 km/h,路基宽度10 m。桩号K15+000~K18+000为石方开挖地段,石方含量达80%。桩号K18+000~K19+000为填方路堤,平均填方厚度15 m,采用分层压实法,白下而上水平分层,逐层填筑,逐层压实。填方路段划分为四级施工平台、四个作业区段。在路床顶面以下0.5 m为第一级台阶,0.5~1.5 m为第二级台阶,1.5~3 m为第三级台阶,3m以下为第四级台阶。四个作业区段是填石区段、平整区段、碾压区段和检验区段。填石作业自最低处开始,逐层水平填筑。每一层均采用机械摊铺、平整,铺撒嵌缝料,将填石空隙以小石和石屑填满铺平,采用重型振动压实设备碾压。施工单位为充分发挥机械设备的效率,强化了施工机械设备的现场管理。
施工单位在施工中对填石路基质量检验实测项目有:压实度、纵断面高程、中线偏位、宽度、边坡坡度和平顺度。
35.简述填石路堤施工中的装运机械设备配置、摊铺平整机械设备配置和压实机械设备配置。

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的性质、工期和施工条件,同时考虑材料供应市场情况的影响,对主要施工材料提出了如下
要求:
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗骨料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用水泥混凝土中的水泥应采用专用水泥。
(7)施工中用沥青和钢材必须符合各项规定。
36.公路工程施工中用的沥青材料有哪几类?

题干: 某地区公路路基雨期施工过程中突遇冷空气气温下降,昼夜平均温度-3℃以下,持续一个星期,然后气温回暖,未发生冻土现象。该路段有填有挖,且需以挖做填。土质为砂类土,施工方技术员提出为保证雨期和冬期施工质量应采用以下几条主要措施:<br>(1)在填方坡脚外挖好排水沟;<br>(2)分层填筑时,每一层表面做成2%~4%的排水横坡;<br>(3)按横断面全宽平填,每层松铺厚度按正常施工减少20%~30%;<br>(4)挖填交界处、填土低于1m处停止填筑,待气温回暖后再实施。
37.施工方技术员提出的4条措施是否合理?为什么?

题干: 某施工单位承接了某二级公路E3标段(K15+000~K25+000)路基工程施工。由于该标段工程量集中,工期紧张,项目部对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入的审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。该标段作为一个单位工程,划分了分部、分项工程,依据质量检验评定标准对分项工程进行评分,项目部按优、良、合格、不合格四个等级来评定工程质量。
项目部还根据不同管理层次和职能对采用新技术、新材料、新工艺的各环节设置了质量控制关键点,以便进行重点监控。
项目部在抓质量的同时,也注重安全生产。在K23+200~K24+100路段拟采用大型综合爆破进行石方路基施工。项目部编制了爆破设计书,并提交监理工程师审批后,成立了现场指挥机构并组织人员实施,在危险边界设置了明显标志,撤离了警戒区内的人员、牲畜,并在警戒区四周安排警戒人员,最后成功完成了大型综合爆破。石方路基施工完成后,项目部实测了压实度、纵断高程、中线偏位、宽度、横坡、边坡平顺度,各项指标均满足相应标准和要求。
38.根据质量控制关键点的设置原则,除背景提及的在“新技术、新材料、新工艺各环节”设置质量控制关键点处,还应在哪些情况下设置?

题干: 某二级公路跨河大桥,左岸引桥结构为11×20 m预应力混凝土简支梁桥,柱式墩,
ф1.5 m桩基础。0#桥台至6#墩桩长12—14 m,靠近主桥四跨桩长超过20 m。由于该河段枯水
期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和
起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110 V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。
引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30 cm,其下为砂砾
土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在

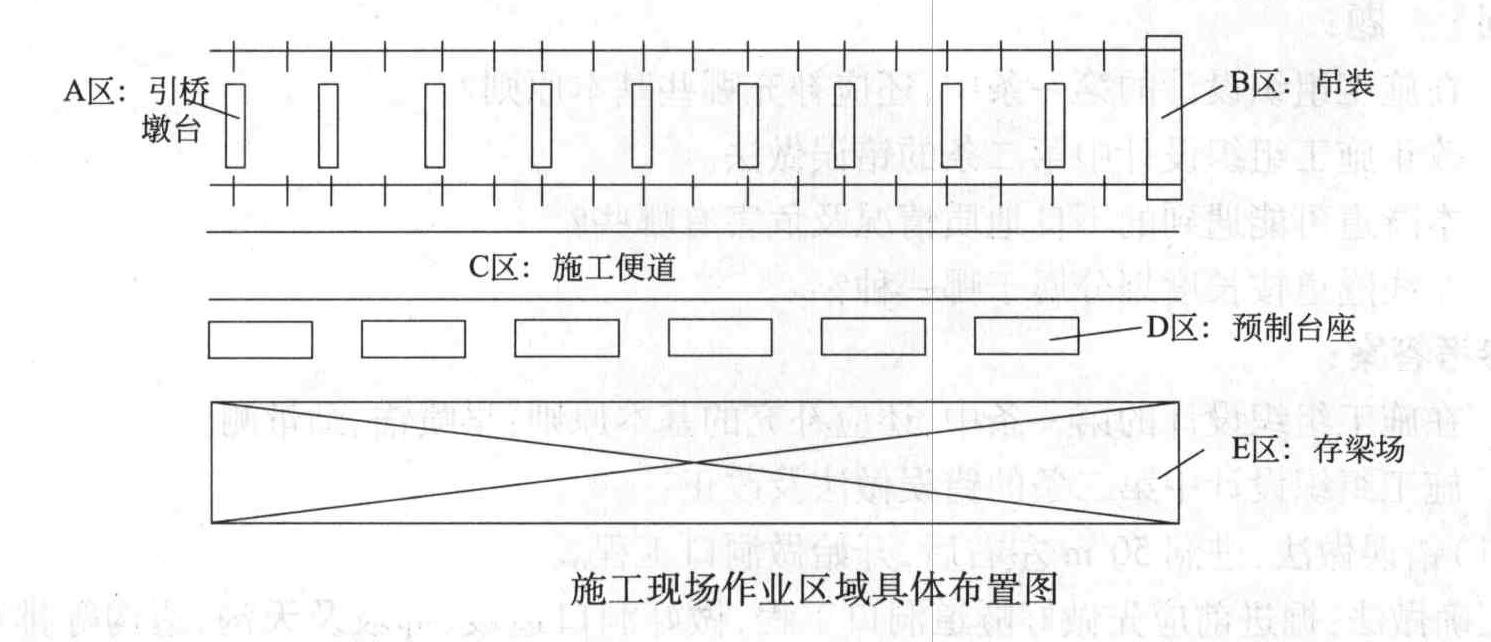

该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E5个作业区域,具体布置
见图。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方
法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
39.C、D、E施工作业区域布置不合理?说明理由。

40.某大型桥梁工程,主跨为50 m预应力钢筋混凝土简支T形梁,T梁施工采用预制吊袋,预应力采用后张法施工。施工单位项目部对该工程施工现场的生产要素管理作了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。在桥梁基础灌注桩施工过程中,施工单位针对施工现场的地质条件为卵石和漂石,所以采用液压旋挖钻孔机进行钻孔施工。 问题 1.公路工程施工的组织形成包括哪几种? 2.该桥梁工程采取矩阵式管理的组织形式是否合理?为什么? 3.预应力结构用钢材主要有哪些?各自适用于什么结构的施工? 4.桥梁工程中选择施工机械的一般原则是什么? 5.合理选择桥梁工程施工机械的依据是什么? 6.桥梁基础施工机械中的钻孔设备主要有哪些?各自的适用范围为何? 7.施工单位采用液压旋挖钻孔机进行钻孔施工是否合理?如不合理,最好选择哪种设备?

41.(三)      某高速公路全长50km,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防止沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度达不到要求和平整度及接缝达不到要求,施工单位在施工准备、沥青混合料的拌和、运输、摊铺、压实、接缝的处理等方面,做了如下工作。     1.选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。     2.沥青混合料的拌和站设置试验层,对沥青混合料及原材料及时进行检验,拌和中严格控制骨料加热温度和混合料的出厂温度。     3.根据拌和站的产量、运距合理安排运输车辆,确保运输过程中混合料的质量。     4.设置2台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。     5.压路机由2台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。     6.纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。     问题:(三)

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于土石填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
42.平地机主要用于进行哪些作业?

43.(一)      某高速公路施工项目,全长60.3km,设计车速为120km/h,路面面层采用水泥混凝土路面施工方法,并采用滑轮式摊铺机进行施工,具体的施工方法和问题的处理如下。     (1)施工中采用塑料填板;     (2)在混凝土抗压强度达到6MPa时拆除模板;     (3)确定了最佳拌和时间进行拌和;     (4)在混凝土摊铺前做了大量的准备工作;     (5)经检查混凝土入模前的坍落度为10~30cm;     (6)采用平缝加拉杆型纵缝一次铺筑宽度为5m的路面;     (7)采用切缝机清除接缝中夹杂的砂石等后,做了灌浆处理。     问题:(一)
