2025年04月19日一级建造师建筑工程建造师案例题23

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

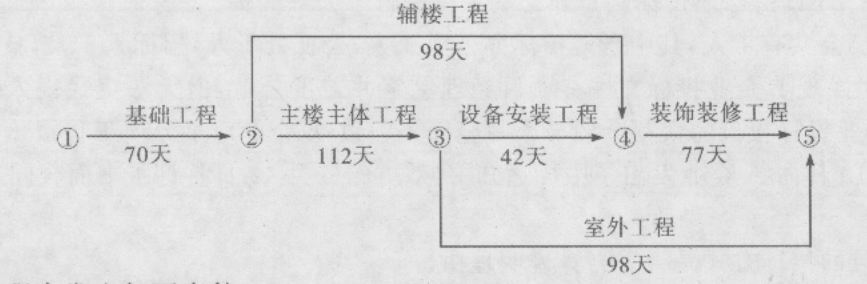

题干: 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同。经甲方批准的施工网络进度计划如图所示:
施工过程中发生如下事件:
事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天。
事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工,造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7天。
事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增加6万元。
1.针对上述每一事件,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。

题干: 某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。
施工中发生了以下事件:
事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件二:施工总承包单位以包工包料的形式将全部结构工程分包给某劳务公司。
事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
2.事件一至事件三中,施工总承包单位的做法是否妥当?说明理由。

3.某高层建筑幕墙节能工程主楼为玻璃幕墙,裙楼为石材和单层铝板幕墙。玻璃幕墙采用穿条工艺生产的隔热铝型材,中空低辐射(Low-E)镀膜玻璃,非透明(石材、铝板)幕墙内侧采用岩棉保温层。工程施工过程中监理公司对下列问题提出异议: 1.隔热型材采用了PVC型材,不符合规范要求,要求更换。 2.中空玻璃的传热系数、可见光透射比和保温岩棉的导热系数等指标进行了复验,但未进行见证取样,且检验指标还有缺项。 3.幕墙周边与墙体之间的接缝采用防水砂浆填充,且未进行隐蔽工程验收。 4.幕墙的“冷凝水收集和排放构造”,施工单位未提交隐蔽工程验收报验单,也未通知进行隐蔽工程验收就擅自进行封闭,故要求对已封闭部分进行拆除检查。 隔热型材是否可采用PVC材料?为什么?

题干: 某建筑公司承建10栋联排别墅工程,工程承包合同额为1800万元,工期6个月。工程预付款是20%,承包合同约定:

(1)甲乙双方签订合同后7日内,甲方向乙方支付预付款;

(2)工程竣工后,预留5%保修金,保修期满后,保修金扣除已支出维修费用的剩余部分退还给承包商。

工程开工日期是2008年01月01日,竣工日期是2008年6月30日,2008年6月30日该工程如期竣工。在施工过程中没有发生工程签证和洽商变更等。
4.工程价款结算的方式一般有哪几种?

5.沿海地区某住宅工程,地下水对钢筋混凝土结构有侵蚀作用。该工程由四栋地上12层、地下1层、结构形式完全相同的单体组成,其中地下室为整体地下室,四个单体及单体间空地均有地下部分。 施工单位上报的施工组织设计中,所有混凝土均采用预拌商品混凝土,水泥采用普通硅酸盐水泥零星砌筑及抹灰用砂浆现场拌制屋面设计为不上人屋面,炉碴保温后细石混凝土封面找坡,最上层敷设SBS卷材防水层一道。 时年8月16日,监理例行检查时发现现场砌筑用水泥出厂日期为5月10日,监理工程师认为此批水泥已过期,下令将此批水泥清退出场。 同时,发现顶层墙体混凝土结构外观质量存在严重缺陷,经检查该部位混凝土其他质量控制资料,确认其对结构安全不造成影响,同意对现浇结构分项予以验收检查屋顶做法时,发现防水基层不干燥,经请示总监理工程师并征得业主同意后,下令防水施工停工整改。 监理工程师判定此批水泥过期失效并清退出场是否合理?并简述理由或正确做法。

题干: 施工总承包单位与建设单位于2008年2月20日签订了某二十层综合办公楼工程施工合同。合同中约定:
(1)人工费综合单价为45元/工日;
(2)一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期一天;
(3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:
事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。
事件二:3月21日施工总承包单位租赁一台吊车(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2天,3月23日上午8时恢复基坑开挖工作。
事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人员窝工300工日。
事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350平方米。会议室墙面采用人造木板装饰,其中细木工板用量600平方米,用量最大的一种人造饰面木板300平方米。
针对事件一到事件三,施工总承包单位及时向建设单位提出了工期和费用索赔。
6.事件四中,施工总承包单位可否获得工期顺延?说明理由。

7.某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28 500平方米,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。 在工程施工中发生了如下事件: 事件一:因建设单位修改设计,致使工作K停工2个月。 事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。 事件三:因不可抗力原因致使工作F停工1个月。 事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。 针对本案例各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。

8.某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投邀请书,五家企业接受了邀请并于规定时间内购买了招标文件,招标文件规定:2007年4月20日下午4时为投标截止时间,2007年5月10日发出中标通知书日。 在2007年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2007年4月20日下午5时才送达。2007年4月23日由当地招标投标监督办公室主持进行了公开开标。 评标委员会共有7人组成,其中当地招标投标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2007年5月10日向A企业发出了中标通知书,双方于2007年6月12日签订了书面合同。 分别指出对B企业、C企业、D企业和E企业的投标文件应如何处理?并说明理由。

9.某酒店改建工程由建设单位通过招投标分别将幕墙工程和室内装饰工程发包给具有相应资质的A幕墙公司和B装饰公司,施工中发生了以下事件。 事件一:本工程四层以上采用技术较为复杂的点支承玻璃幕墙,建设单位指定由B装饰公司安排专业队伍进行分包施工,工程价款直接与建设单位进行结算,并直接从A幕墙公司的工程款中划付。A幕墙公司认为自身已具有该幕墙工程的施工能力,不需要进行分包,只同意劳务部分的30%的工程量分包给建设单位指定的专业队伍,且不同意B公司直接与建设单位结算工程款。 事件二:三层以下幕墙工程为石材幕墙,所用的石材为进口材料,并由建设单位自行订购作为甲供材,A幕墙公司与石材加工厂家协商,由该厂负责现场安装工作并负责材料保管工作。经监理单位检查发现,该石材加工厂家并无施工资质。 事件三:因玻璃幕墙工程施工质量问题导致局部墙面渗水,造成部分正在施工的部分室内装修墙面涂料及地毯均发霉,B装饰公司向建设单位报告要求A幕墙公司进行赔偿,包括工期和费用索赔。经核实,涉及渗水墙面的该部分玻璃幕墙尚未通过验收。 问题: 1.事件一中,A幕墙公司的做法是否合理,为什么? 2.事件二中,石材加工厂是否可以承接该项工程的安装工作,为什么? 3.事件三中,A幕墙公司认为由于该部分玻璃幕墙尚未通过监理验收,不应进行室内装饰工程,造成的室内墙面和地面的装饰层发霉的损失不应由A幕墙公司承担,A幕墙公司的说法是否合理,B装饰公司索赔是否成立?

10.某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知: (1)地面±0.000m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。 (2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。 地上部分适合采用何种形式的流水施工形式?简述其特点,并按此方式计算地上部分流水施工工期。

11. 某省重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般队伍难以胜任,业主自行决定采取邀请招标方式。与2004年9月8日 向通过资格预审的甲、乙、丙、丁、戊5家施工承包企业发出了投标邀请书。该5家企业均接受了邀请,并于规定时间9月20日~22日购买了招标文件。招标文 件中规定—— (1)投标保证金为人民币100万元;投标保证金的有效期同投标有效期; (2)评标方法:经评审的最低投标价法; (3)投标截止日期:10月18日下午4时; (4)中标通知书11月10日发出。 在投标截止时间前,甲、乙、丙三家企业在指定地点提交了投标文件,丁企业在投标截止时间之前通过邮局邮递,10月18日下午4时30分送达;而戊企业于10 月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。由于时间紧迫,评标委员会成员由业主指定7人 组成,其中有技术经济方面专家4人。评标时发现甲企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。经评标 委员会认定甲企业的投标为废标。由于剩下两家的报价相等评标委员会建议乙企业降价100万元,乙企业表示同意。10月28日评标委员会提出了书面报告,乙 企业为第一中标候选人。 11月10日招标人向乙企业发出了中标通知书,并于12月12日签订了书面合同。 丁企业和戊企业投标文件是否有效?分别说明理由。

12.某综合楼,现浇混凝土框架-剪力墙结构,地上18层,地下2层,建筑物檐高60.16m,建筑面积60000平方米。屋面卷材防水工程施工后,在女儿墙、屋面及房根部和出屋面管道处、排水口处出现了渗漏现象。 简述工项目质量控制的过程。

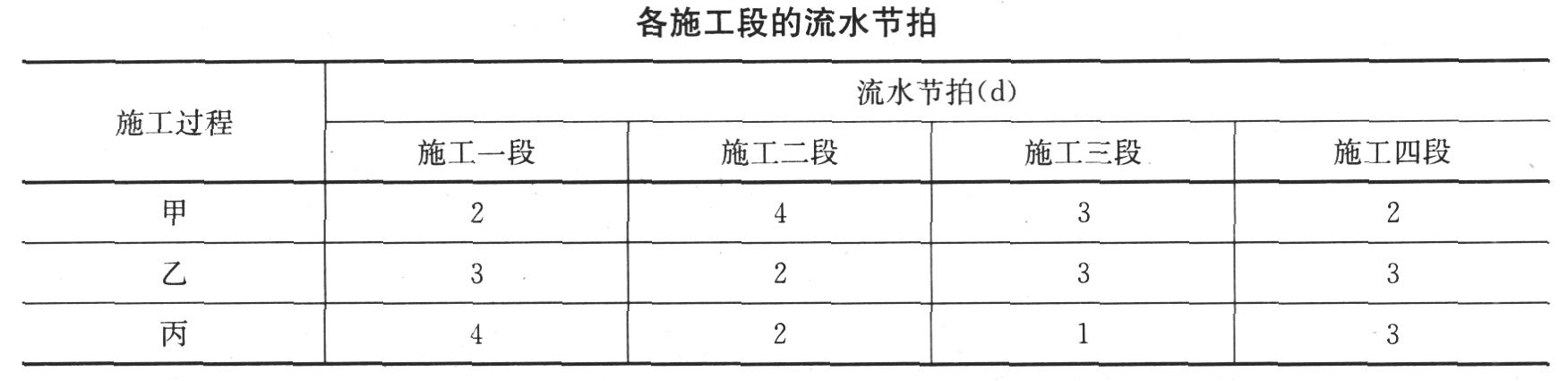

13.某拟建工程由甲、乙、丙三个施工过程组成该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。 试编制该工程流水施工计划图。

题干: 某写字楼为剪力墙结构,因工程需要,在其剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁

(3)清洁后的基材一般在1h内注胶完毕

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。

玻璃幕墙验收时施工单位提交了下列资料:

(1)设计图纸、计算报告、设计说明、相关设计文件;

(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;

(3)进口材料的检验
14. 安装后埋件前要对剪力墙该部位做出什么处理?后埋件安装完毕后要做哪方面的检查工作?

15.某商务楼工程,剪力墙结构。因工程需要在其剪力墙的外则安装玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现在需要在该处安装后置埋件,安装完毕后,土建要对其进行抹灰和涂料处理。抹灰后后埋件不得外露。施工过程中,其幕墙生产车间正在进行结构注胶生产工序,情况如下: (1)室温为25摄氏度,相对湿度为35%。 (2)清洁注胶基材表面的清洁溶剂为二甲苯,用白色棉布蘸及溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁。 (3)清洁后的基材一般在1 h内注胶完毕。 (4)从注胶完毕到现场安装其间隔时间为10天。 问题: 1.后置埋件安装完毕后要做哪些方面的检查工作?在安装玻璃之前需要土建配合完成哪些方面的工作? 2.本工程中有关安全和功能的检测项目有哪些? 3.注胶工序的工艺是否合理? 4.璃幕墙安装施工应对哪些项目进行隐蔽验收? 5.对于相同设计、材料、工艺和施工条件的幕墙工程,检验批是如何划分的?

题干: 某写字楼工程项目,地下3层,地上20层,采用框架剪力墙结构,建设单位与某施工单位签订了工程施工合同,在工程施工过程中,发生了以下事件:
事件一:基坑开挖到设计标高后,施工单位和监理单位共同对基坑进行了验槽,并对基底进行了钎探。
事件二:为了节约材料,钢筋工长安排了工人将钢筋加工剩余约2米左右的钢筋焊接接长到8米,用到框架梁中作为部分受力钢筋。
事件三:3层有一跨度为10米的钢筋混凝土大梁,拆模后发现梁某些部位出现少量露筋。
事件四:在建筑装饰工程施工时,使用了铝塑复合板、石材、花岗岩、硅酮结构胶等主要材料,在检查了这些材料的厂家合格证等质量证明资料后,施工单位就将这些材料用于装饰工程中。
事件五:在外墙隐框玻璃幕墙施工中,施工单位使用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘结材料,幕墙施工过程中所有的试验都是由施工单位进行的。
16.在事件一中,基槽验收的重点是什么?施工单位和监理单位共同验槽的做法是否妥当?简要说明。

17.某市防洪水利工程,为防御即将到来的汛期,决定投资800万元对河渠堤坝进行加固处理,因防汛形势紧急,要求尽快施工投入使用。建设单位遂邀请3家具有丰富施工经验的水利土方工程企业进行投标,考虑到相关设计与施工必须立刻进行,采用成本加酬金的合同形式,选定一施工单位,签订了建设工程施工合同,约定按照工程实际成本加10%的酬金结算工程款项。 合同签订后,施工单位依约组织施工,因工期较紧且现场情况复杂多变,导致施工中工程成本增加了近120万元,建设单位遂要求施工单位对超出成本承担经济责任。 本工程采用成本加酬金合同是否合适?请说明理由。

题干:
某施工单位通过竞标获得了某工程项目。甲乙双方签订了有关工程价款的合同,其主要内容有:


(1)工程造价为2400万元,主要材料费占施工产值的比重为70%;


(2)预付备料款为工程造价的25%;


(3)工程进度款逐月计算;


(4)工程保修金为工程造价的5%,保修2年;


(5)材料价差调整按规定进行,最后实际上调各月均为5%,各月完成的实际产值如表2所示。
18.该工程的预付款、起扣点为多少?

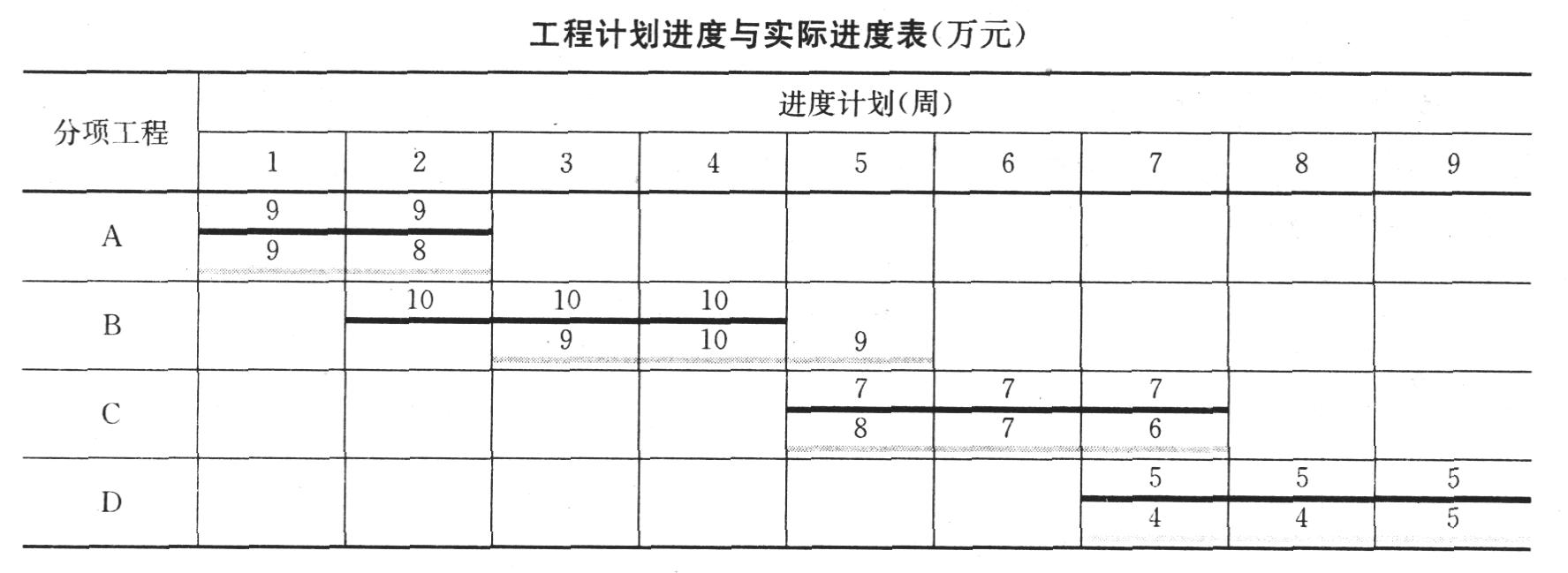

19.某小学工程的计划进度和实际进度如下表所示,表中粗实线表示计划进度(进度线上方的数据为每周计划完成工作预算成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划完成总工程量和实际完成总工程量相等,且进度均匀进展。 计算8周末的成本绩效指数( CPI)和进度绩效指数(SPI)并分析成本和进度状况。

20.星城住宅小区工程施工现场配备钢筋加工场,配电系统采用TN-S接零保护系统。用电设备有钢筋半成品加工机四台,钢筋调直机一台。 由于两台钢筋切断机相距较近,开关箱内设置两个漏电保护器,分别控制两台钢筋切断机。这种设置是否可以?

题干: 某建筑集团公司年底前拟对集团所辖各项目进行一次全面的安全大检查,集团公司出台了一份检查内容的策划书,其中包括:

(1)查安全思想;

(2)查安全制度;

(3)查安全防护;

(4)查设备设施;

(5)查操作行为;

(6)查劳动保护用品使用;

(7)查伤亡事故处理。

并针对每项检查内容确定了相应的具体检查项目和检查标准。

对于安全防护,主要检查了现场“四口”、“五临边”等各项安全防护设施的到位情况及是否存在安全隐患。
21.安全检查内容中所缺少内容的主要检查项目有哪些?

22.某装饰工程公司承接北京市某街道的一栋12层、全现浇混凝土结构的办公楼装饰工程,现安排某安全员负责该工地的消防安全管理,并做了如下工作: (1)施工现场设置了消防车道 (2)设置了消防竖管和消火栓,配备了足够的消防器材 (3)电焊工从事电气设备安装和气焊作业时均要求按有关规定进行操作 (4)因施工需要搭设了临时建筑,为了降低成本、就地取材,用木板搭设工人宿舍 (5)施工材料的存放、保管符合防火安全要求 (6)现场有明显的防火宣传标志,施工现场严禁吸烟 (7)使用明火按规定执行,专人看管,人走火灭 (8)该工程的消防安全管理工作比较到位,在施工全过程中未发生一起火灾。 对于装饰装修工程,施工现场对易燃易爆材料有哪些安全管理要求?

23.某政府机关新建高层办公大楼幕墙工程公开招标,有6家具有建筑幕墙施工资质的企业参加投标。开标后,招标人按照法定程序组织评标委员会进行评标,评标的标准和方法在开标会议上公布,并作为《招标文件》附件发送给各投标人。评标委员会在对各投标人的资信、商务、技术标书评审过程中发现:A投标人出具的《安全生产许可证》已过期;投标人B在投标函上填写的报价内容,大写与小写不一致。经综合评审按照得分的多少,评标委员会推荐C、D、E公司分别为第一、第二和第三中标候选人,后招标人认为D公司具有办公建筑幕墙工程丰富的施工经验,最后确定由D公司中标,但D公司投标报价略高于C公司,招标人要求其以C公司的报价承包本项目,D公司欣然同意并作出了承诺。 招标人确定D公司为中标人有无不妥?请说明理由。
