1.                                                                    (二)     某工程项目施工合同于2007年12月签订,约定的合同工期为20个月,2008年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图1-1所示),并经专业监理工程师审核批准。     该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量如表1-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。          表1-1   各工作计划工程量和实际工程量 工作 A B C D E F G H 计划工程量(m3) 8600 9000 5400 10000 5200 6200 1000 3600 实际工程量(m3) 8600 9000 5400 9200 5000 5800 1000 5000 合同约定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表1-2所示。表1-2 各月的混凝土结构工程价格指数 时间 2007年12月 2008年1月 2008年2月 2008年3月 2008年4月 2008年5月 2008年6月 2008年7月 2008年8月 2008年9月 混凝土结构工程价格指数(%) 100 115 105 110 115 110 110 120 110 110      施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。     [问题]工作ABCDEFGH计划工程量(m3)860090005400100005200620010003600实际工程量(m3)86009000540092005000580010005000时间2007年12月2008年1月2008年2月2008年3月2008年4月2008年5月2008年6月2008年7月2008年8月2008年9月混凝土结构工程价格指数(%)100115105110115110110120110110

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行看发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标、该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析见下表。

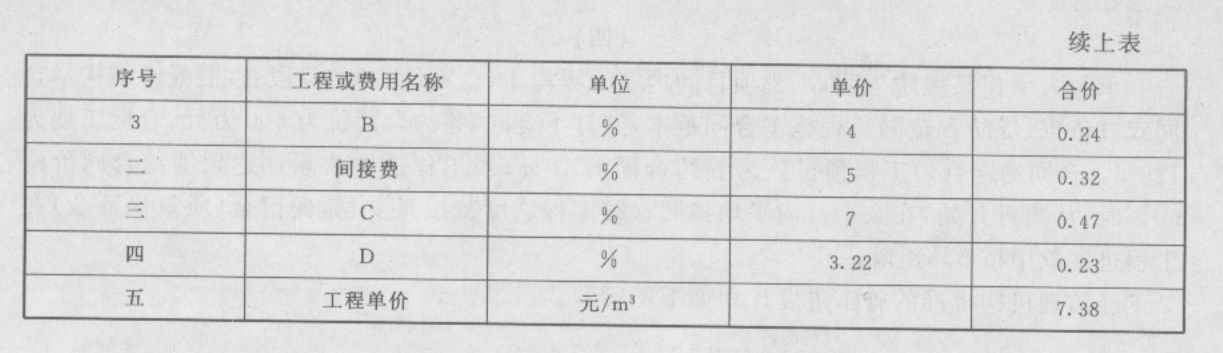

2.指出弃渣场清理单价分析表中A、B、C、D、E、F分别代表的含义或数值。

题干: 某水利枢纽工程项目包括大坝、水电站等建筑物。在水电站厂房工程施工期间发生如下事件:
事件1:施工单位提交的施工安全技术措施部分内容如下:
(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。
(3)为确保施工安全,现场规范使用“三宝”,加强对“四口”的防护。
事件2:水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;
(3)事故发生的经过和直接经济损失;
(4)事故报告单位、负责人以及联系方式。
事故发生后,项目法人组织联合调查组进行了事故调查。
3.施工安全技术措施中的“三宝”和“四口”指什么?

题干: 某水闸工程施工招标投标及合同管理过程中,发生如下事件:

事件1:该工程可行性研究报告批准后立即进行施工招标。

事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。

事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。

事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。

事件5:合同部分条款如下:

(1)计划施工工期3个月,自合同签订次月起起算。合同工程量及单价如下表。

[ejjz/fxtj/slsd/4/image/img-04-210-01.jpg]

(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。

(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。
4.根据水利水电工程招标投标有关规定,事件1、事件2、事件3的处理方式或要求是否合理,逐一说明理由。

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”
5.根据该项目的工程条件,请你选择合理的施工导流方式及其泄水建筑物类型。

6.                                                                    (二)     某工程项目施工合同于2007年12月签订,约定的合同工期为20个月,2008年1月开始正式施工。施工单位按合同工期要求编制了混凝土结构工程施工进度时标网络计划(如图1-1所示),并经专业监理工程师审核批准。     该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作计划工程量和实际工程量如表1-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。          表1-1   各工作计划工程量和实际工程量 工作 A B C D E F G H 计划工程量(m3) 8600 9000 5400 10000 5200 6200 1000 3600 实际工程量(m3) 8600 9000 5400 9200 5000 5800 1000 5000 合同约定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表1-2所示。表1-2 各月的混凝土结构工程价格指数 时间 2007年12月 2008年1月 2008年2月 2008年3月 2008年4月 2008年5月 2008年6月 2008年7月 2008年8月 2008年9月 混凝土结构工程价格指数(%) 100 115 105 110 115 110 110 120 110 110      施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作持续时间延长了1个月。     [问题]工作ABCDEFGH计划工程量(m3)860090005400100005200620010003600实际工程量(m3)86009000540092005000580010005000时间2007年12月2008年1月2008年2月2008年3月2008年4月2008年5月2008年6月2008年7月2008年8月2008年9月混凝土结构工程价格指数(%)100115105110115110110120110110

题干: 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0~31.4 m,泵站底板建基面高程为20.38 m,钻探资料表明,地基18.5~31.4 m高程范围内为黏土,12.0~18.5 m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5 m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌和系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意如下图所示。[006-002-005-000-9787113157326-image/006-002-005-000-9787113157326-013-002.jpg]
图中①、②、③、④、⑤为临时设施(混凝土拌和系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
7.根据有利生产、方便生活、易于管理、安全可靠的原则,指出示意图中代号中①、②、③、④、⑤所对应临时设施的名称。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:
合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。

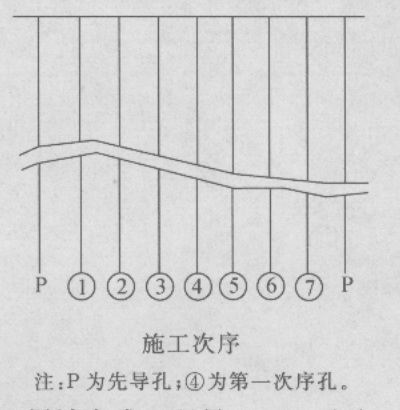

事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。

事件3:至2008年3月,施工累计完成工程量2 700万元。4月份的月进度付款申请单见下表。
8.指出事件2中的灌浆按灌浆目的分类属于哪类灌浆。先浇一层坝体混凝土再进行灌浆的目的是什么?

题干: 某2级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为2 km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
9.指出该堤防加固工程施工的两个重点工程内容。

题干:

   某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
10.当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?

题干: 背景资料:
某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
11.监理机构发现水泥的指标达不到要求,通知施工单位不得使用该批水泥是否合理?为什么?

题干: 某堤防除险加固工程依据《堤防和疏浚工程旌工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。经监理单位批准的施工进度计划如图所示(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 d运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5 d完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6 d完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。
事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。
12.分别指出事件1、事件2、事件3、事件4承包人是否有权提出延长工期,并说明理由。

题干: 根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20 m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2 km内有可供筑坝的土料190万立方米作为防渗体用,另有1 250万立方米的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。
13.针对该土石坝施工,你认为如何做好料场规划?

题干:

   施工单位B分别在某省会城市远郊和城区承接了两个标段的堤防工程施工项目,其中防渗墙采用钢板桩技术进行施工。施工安排均为夜间插打钢板桩,白天进行钢板桩防渗墙顶部的混凝土圈梁浇筑、铺土工膜、植草皮等施工。施工期间由多台重型运输车辆将施工材料及钢板桩运抵作业现场,临时散乱进行堆放。由于工程任务量大,施工工期紧,施工单位调度大量运输车辆频繁来往于城郊之间,并且土料运输均出现超载,同时又正值酷暑季节,气候干燥,因此,运输过程中产生大量泥土和灰尘。请回答以下问题。
14.    远郊施工环境布置应重点注意哪些方面?

题干: 承包人承担某堤防工程,工程项目的内容为堤段I(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据(堤防和疏漏工程施工合同范本)签订了合同,签约合同价为600万元,合同工期为120 d。合同约定:
(1)工程预付款为签约合同的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回;
(2)工程进度款按月支付,保留金(质量保证金)在工程进度款中按5%预留。

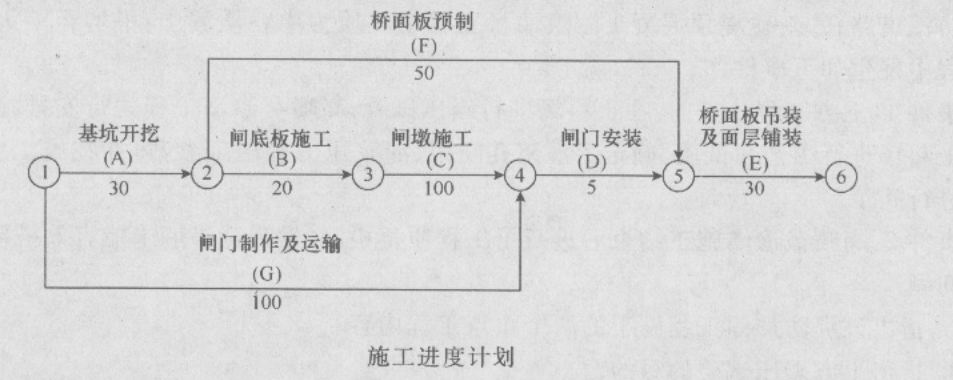

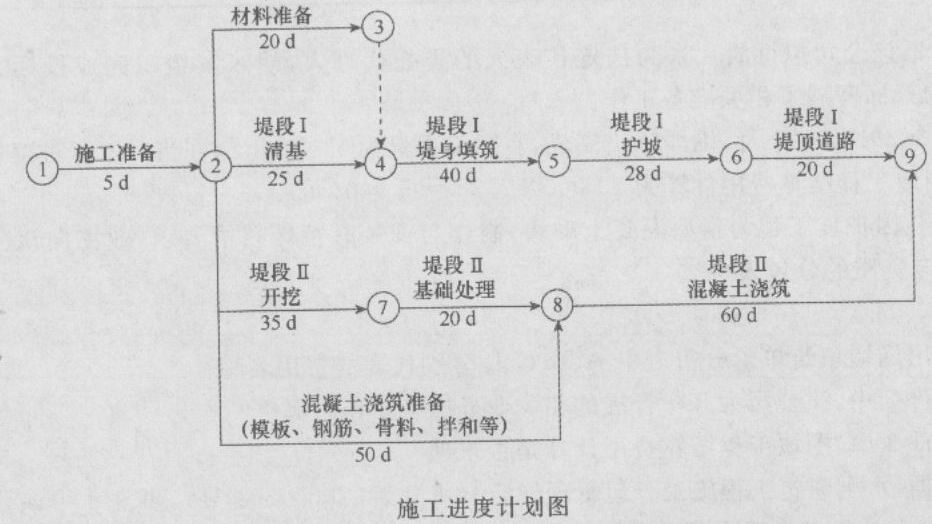

经监理机构批准的施工进度计划如下图所示。
由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5d完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5d、补偿费用5万元的索赔申请报告。

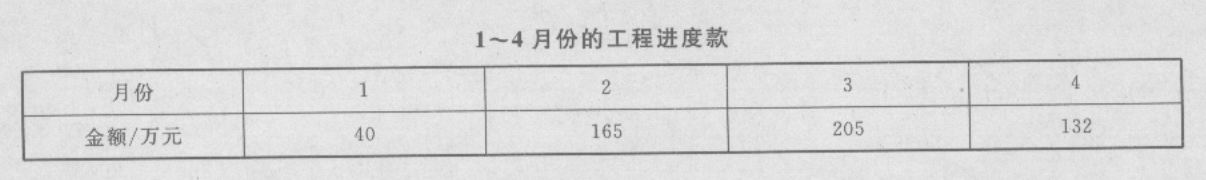

监理机构确认的1~4月份的工程进度款见下表。

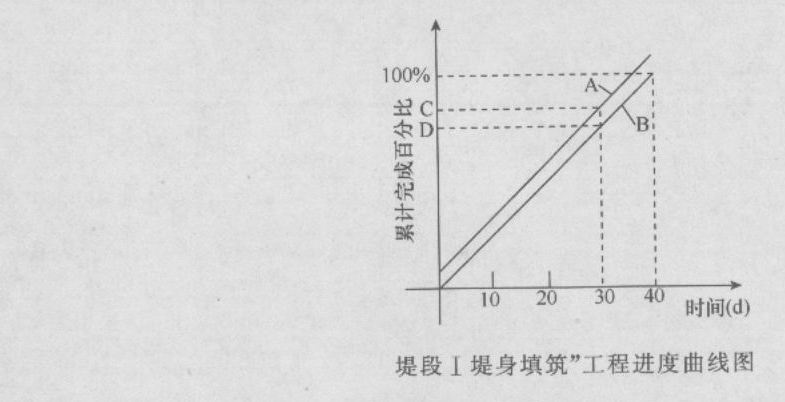

15.指出“堤段I堤身填筑”工程进度曲线中的A、B分别代表什么,并计算C、D值。

16.      (三)      某水电工程项目采用固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。     施工前施工单位向工程师提交了施工组织设计和施工进度计划(图4-1)。          该工程在施工过程中出现了如下事件。     (1) 因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。     (2) 基坑开按时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。     (3) 因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。     (4) 结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。     (5) 因施工期间钢材涨价而增加材料费7万元。     针对上述事件,施工单位按程序提出了工期索赔和费用索赔。     [问题](三)

17.      (一)      某水利工程施工项目,项目法人依据《水利水电土建工程施工合同条件》(GF—2000—0208),与施工单位签订了施工合同。招标文件中的工期为270天,协议书中的工期为242天。     施工中发生了下列事件。     事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。     事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:     (1) 混凝土坝A:砂卵石、岩石地基开挖80元/m3;B:基础处理90元/m3。     (2) 土石坝C:砂卵石、岩石地基开挖60元/m3;D:基础处理70元/m3。     事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。     [问题](一)

题干: 某堤防加固工程,建设单位与施工单位签订了施工承包合同,合同约定:
(1)工程9月1日开工,工期4个月;
(2)开工前,建设单位向施工单位支付的工程预付款按合同价的10%计,并按月在工程进度款中平均扣回;
(3)保留金按5%的比例在月工程进度款中预留;
(4)当实际完成工程量超过合同工程量的15%时,对超过15%以外的部分进行调价,调价系数为0.9。

工程内容、合同工程量、单价及各月实际完成工程量见下表。
施工过程中发生如下事件:
事件1:9月8日,在进行某段堤防清基过程中发现白蚁,施工单位按程序进行了上报。经相关单位研究确定采用灌浆处理方案,增加费用10万元。因不具备灌浆施工能力,施工单位自行确定了分包单位,但未与分包单位签订分包合同。
事件2:10月10日,因料场实际可开采深度小于设计开采深度,需开辟新的料场以满足施工需要,增加费用1万元。
事件3:12月10日,护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,造成返工,损失费用0.5万元。
18.事件1中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。

19.   某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。    项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。    项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:c投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。 事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。 事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。 G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

题干: 一排水涵洞工程施工招标中,某投标人提交的已标价工程量清单(含计算辅助资料)见下表。
计算辅助资料中,人工预算单价如下:
A:4.23元/工时;高级工:3.57元/工时。
B:2.86元/工时;初级工:2.19元/工时。
20.计算辅助资料中,A、B各代表什么档次人工单价?除人工预算单价外,为满足报价需要,还需编制的基础单价有哪些?

题干: 某河道治理工程施工面向社会公开招标。某公司参加了投标,中标后与业主签订了施工合同。在开展了工程投标及施工过程中有如下事件:

事件1:编制投标报价文件时,通过工程量复核,把措施项目清单中围堰工程量预定为12 000立方米,并编制了单价分析表如下。
事件2:该公司拟订胡××为法定代表人的委托代理人,胡××组织完成投标文件的标志,随后为开标开展了相关准备工作。
事件3:2011年11月,围堰施工完成,实际工程量为13 000立方米,在当月工程进度款支付申请书中,围堰工程结算费用计算为13 000×7.38=95 940(元)。
事件4:因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质的分包人。
21.事件2中,该公司为开标开展的相关业务准备工作有哪些?

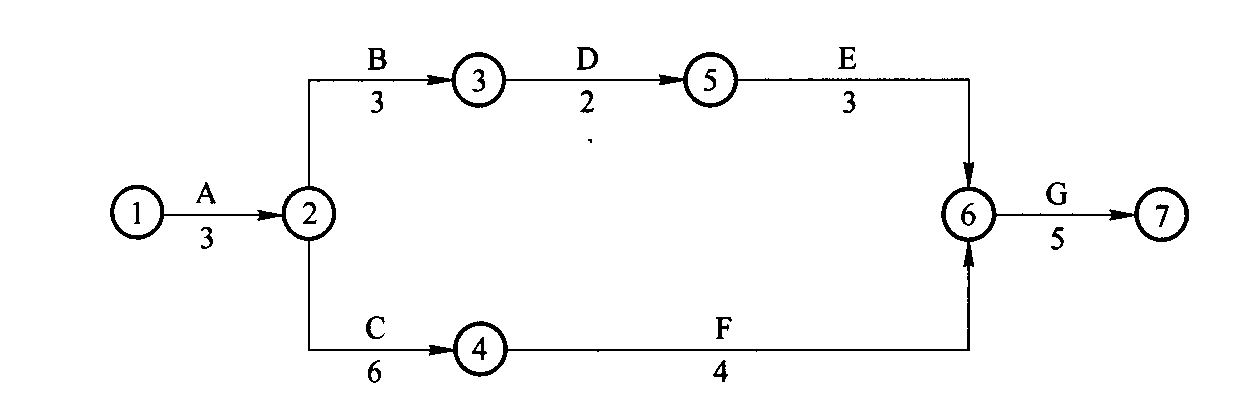

题干: 某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/立方米,土方工程量估计为22000立方米;混凝土工程量估算为1800立方米,单价为320元/立方米;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为3500立方米,混凝土工程量为200立方米。
22. 由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划并说明理由。

23.    某施工企业承揽一土石坝工程施工任务,并组建了现场项目部。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业,并编制了双代号网络进度计划图。 指出水利水电工程施工进度计划主要包括哪些步骤?

题干:     某水利工程业主与承包商签订了工程承包合同,合同中含有两个子工程,估算工程量甲项为2300立方米,乙项为3200立方米;甲项单价为180元/立方米,乙项单价为160元/立方米。承包合同规定:

(1)开工前业主应向承包商支付合同价20%的预付款;

(2)业主自第1个月起,从承包商的进度款中按5%的比例预留保留金;

(3)当子项工程实际工程量超过估算工程量的10%时,超出部分的单价按0.9进行调整;

(4)监理工程师每月签发付款的最低金额为25万元;

(5)预付款在最后两个月平均扣回。

承包商每月实际完成并经签证确认的工程量如下表所示。
24.预付款为多少?

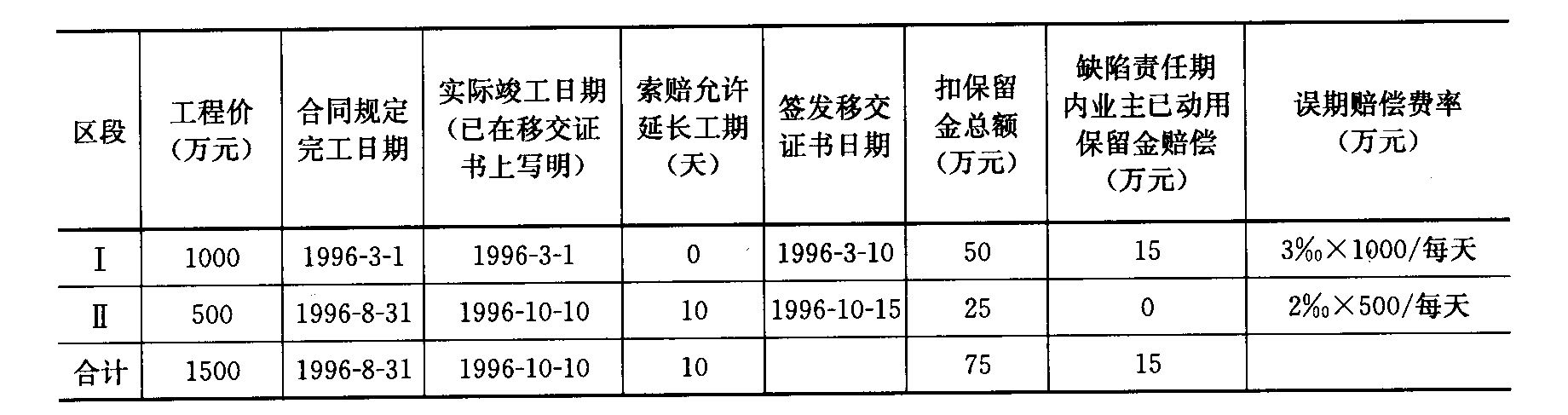

题干: 某工程合同价为1500万元,分两个区段,有关情况如下表所示。保留金在竣工验收和缺陷责任期满后分两次支付,各50%;误期损害赔偿费限额为合同价的5%,缺陷责任期为1年。
25. 所扣保留金应何时退还?应给承包商退还多少?

题干: 背景资料:
某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。
[up2015/abcba7e1e3d-0b42-4be3-8974-e70d4f2e188f.jpg]
施工过程中发生如下事件:
事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581),项目法人要求各参见单位落实从业单位质量主体责任制等四个责任制
事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。
26.根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),水利工程建设质量与安全事故共分为几级?说明事件3的事故等级;指出安全帽出厂的证明材料包括哪些?

题干: 某河道疏浚工程批复投资1 500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80 立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:
①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:
河道疏浚工程量按示意图(图)所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
27.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管〈2009〉80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?

题干: 某小型水电站工程,主体工程采用现浇钢筋混凝土结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。
施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见下表(时间单位:月)。
28.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

题干: 某水闸工程,在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议;
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司;
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告;
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220 V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
29.指出事件4中的错误,写出正确做法。

题干: 某施工双代号网络进度计划如下图所示,其中ABD工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为BAD,设备租赁费2000元/天。
30. 计算调整后网络计划工期并指出关键线路。

31.某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/立方米,土方工程量估计为22000立方米;混凝土工程量估算为1800立方米,单价为320元/立方米;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为 3500立方米,混凝土工程量为200立方米。 该项工程的工期是多少个月?在施工中应重点控制哪些工作?为什么?

32.    某中型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。     项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布。     项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下: 事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。 事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。 事件3:C投标人投标保函有效期为70天。 事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。 事件5:E投标人的投标报价最高,故E投标人在开标后第二天撤回了其投标文件。 该项目中标人应为哪一家?合同价为多少?

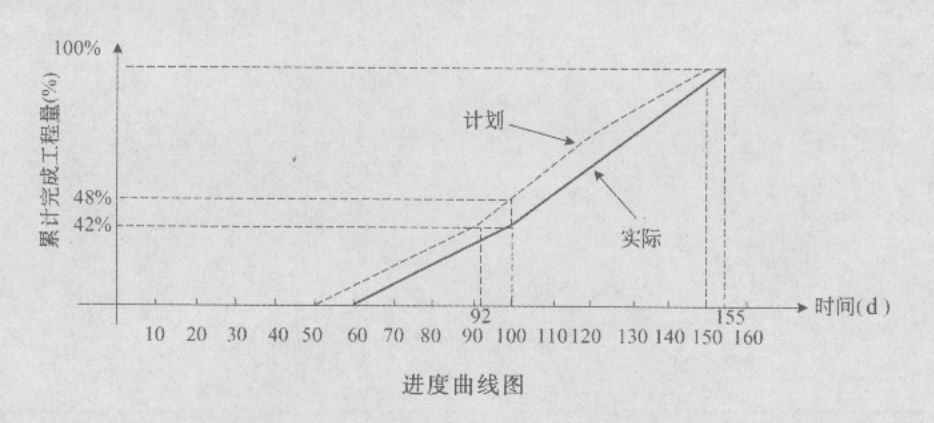

题干: 某项工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图所示。工程实施到第12天末进行检查时各工作进展如下:ABC三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
33.哪些工作是关键工作?

题干: 某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4 000 立方米/s,校核流量7 000 立方米/s。该泄洪闸建于20世纪60年代末,2006年进行除险加固。主要工程内容有:
(1)桥头堡、启闭机房拆除重建;
(2)公路桥桥面及栏杆翻修;
(3)闸墩、闸底板混凝土表面防碳化处理;
(4)闸底板、闸墩向上游接长5m;
(5)原弧形钢闸门更换为新弧形钢闸门;
(6)原卷扬启闭机更换为液压启闭机;
(7)上游左右侧翼墙拆除重建等七项。主要工程量:混凝土4.6万立方米,土方42万立方米,金属结构1 086 t,总投资1.22亿元。
施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410 m,堰顶高程30.3 m,施工期水库设计静水位27.8 m,波浪高度1.5 m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。
根据施工需要,现场布置有混凝土拌和系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下图所示,图中①、②、③、④、⑤为临时设施(混凝土拌和系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m,采用锚固技术使新、老闸底板和闸墩连为一体。
34.根据有利生产、方便生活、易于管理、安全可靠的原则,给出示意图中代号①、②、③、④、⑤所对应临时设施的名称。

题干:

背景资料:

某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。

施工过程中发生如下事件:

事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),项目法人要求各参见单位落实从业单位质量主体责任制等“四个责任制”。

事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。

事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。

35.事件1中的“四个责任制”,除从业单位质量主体责任制外,还包括哪些内容?

36.某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单 位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。 施工单位采购的水泥进场,未经监理机构许可就投入使用,此做法正确吗?为什么?

37.某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。 施工单位签署协议后编制的图纸和文件包括哪些内容(列举四项)?

题干: 某水库枢纽工程主要由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了ABC三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有25个点不合格。其中检测A班组30个点,有5个不合格点;检测B班组30个点,有13个不合格点;检测C班组30个点,有7个不合格点。

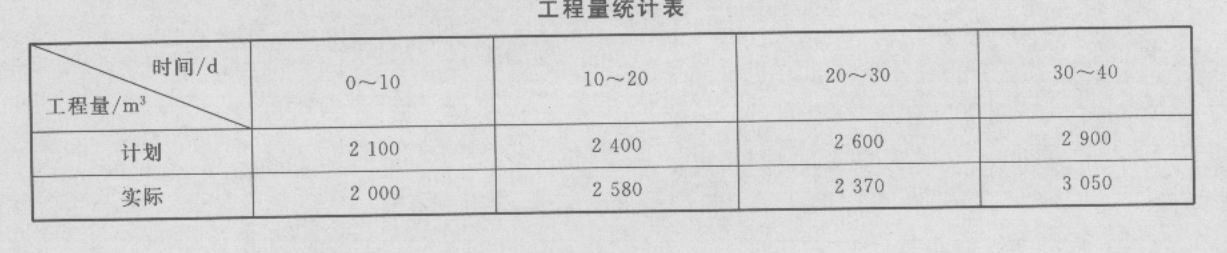

38.根据质量检测统计结果,试采用分层法分析,指出哪个班组施工质量影响总体质量水平最大?

题干: 某堤防除险加固工程依据《堤防和疏浚工程旌工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。经监理单位批准的施工进度计划如图所示(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 d运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5 d完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6 d完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。
事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。
39.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到奖励或因逾期支付违约金是多少。

40.      (一)      某施工单位承揽了一水利枢纽工程中的部分施工任务。该施工项目双代号网络计划如图5-1所示(单位:天):          [问题](一)

题干: 某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:d)。合同约定:工期提前奖金标准为20 000元/d,逾期完工违约金标准为20 000元/d。施工中发生如下事件:事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34 d。事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理,B工作实际工作时间为26 d。事件3:在C工作中,施工单位采取赶工措施,进度曲线如下图。事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
41.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。

42.                                                                                    (二)     某地新建一水库,其库容为3亿立方米,土石坝坝高75m。批准项目概算中的土坝工程概算为1亿元。土坝工程施工招标工作实际完成情况如表8-2。     表8-2 土坝工程施工招标工作实际完成情况表 工作序号 (一) (二) (三) (四) (五) 时间 2006.5.25 2006.6.5~9(5个工作日) 2006.6.10 2006.6.11 2006.6.27 工作内容 在《中国采购与招标网》上发布招标公告 发售招标文件,投标人A、B、C、D、E购买了招标文件 仅组织投标人A、B、C踏勘现场 电话通知删除招标文件中坝前护坡内容 上午9:00投标截止:上午10:00组织开标,投标人A、B、C、D、E参加 根据《水利水电土建工程施工合同条件》(GF—2000—0208),发包人与投标人A签订施工合同。其中第一坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。列入合同文件的投标辅助资料有如下内容(见表8-3)。表8-3 列入合同文件的投标辅助资料表 填筑方法 土的级别 运距(m) 直接费(元/时) 说明 2.75m3铲运机 Ⅲ 300 5.3 1.单价-二直接费×综合系数,综合系数取1.34 2.土的级别调整时,单价须调整,调整系数为:Ⅰ、Ⅱ类土0.91,Ⅳ类土1.09 Ⅲ 400 6.4 Ⅲ 500 7.5 1m3挖掘机配 5T自卸汽车 Ⅲ 1000 8.7 Ⅲ 2000 10.8      工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。     [问题]工作序号(一)(二)(三)(四)(五)时间2006.5.252006.6.5~9(5个工作日)2006.6.102006.6.112006.6.27工作内容在《中国采购与招标网》上发布招标公告发售招标文件,投标人A、B、C、D、E购买了招标文件仅组织投标人A、B、C踏勘现场电话通知删除招标文件中坝前护坡内容上午9:00投标截止:上午10:00组织开标,投标人A、B、C、D、E参加填筑方法土的级别运距(m)直接费(元/时)说明2.75m3铲运机Ⅲ3005.31.单价-二直接费×综合系数,综合系数取1.342.土的级别调整时,单价须调整,调整系数为:Ⅰ、Ⅱ类土0.91,Ⅳ类土1.09Ⅲ4006.4Ⅲ5007.51m3挖掘机配5T自卸汽车Ⅲ10008.7Ⅲ200010.8
