背景资料:

某沿海城市道路改建工程4标段,道路为东西走向,全长973.5m,车行道宽度15m,两边人行道各3m。与道路中心线平行且向北4m,需新建DN500mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通。工程施工时正值高温台风季节。

某公司中标该工程以后,编制了施工组织设计,按规定获得批准以后,开始施工。

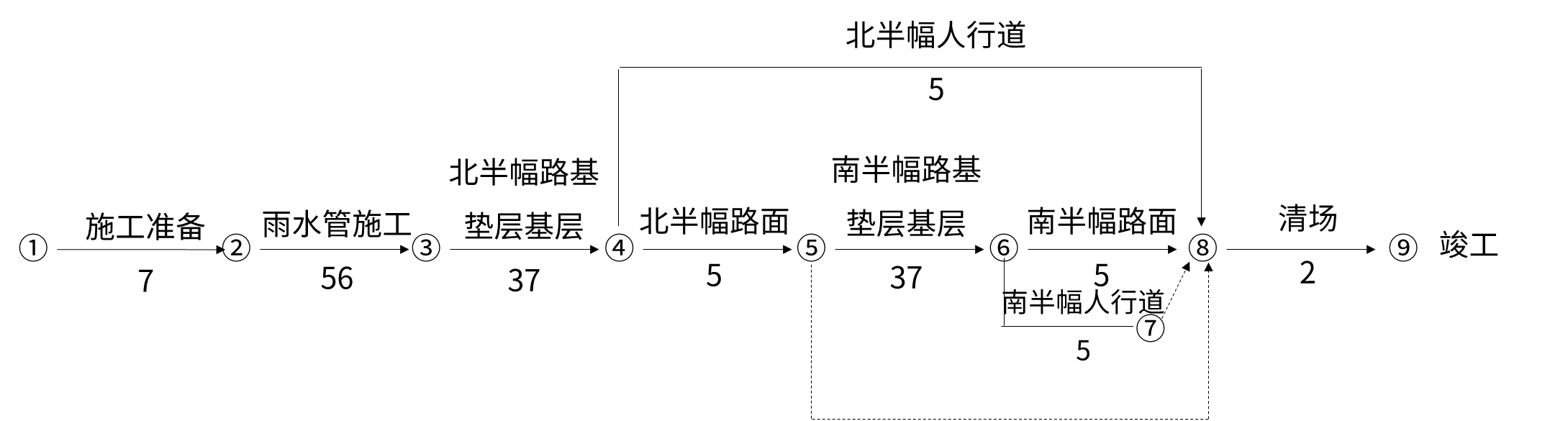

施工组织设计中绘制了以下的总网络计划图:

图中,雨水管施工时间中已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。

施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。

为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。



1.补全本工程基层雨季施工的措施。

题干: 某城市道路工程进行招标。A单位中标后与发包方签订了施工合同准备施工,首先由项目经理部索取设计图纸和技术资料,依据设计文件和设计技术交底的工程控制点进行复测,并主持对图纸审核,形成会审记录。接着企业对施工方班组长以上的人员进行质量知识培训,并保存培训记录。
施工前,对拟施工路段进行了水文和地质调查。发现此路段已有人工露头,在做勘探时开挖了试坑,开挖深度为1.5m,未见地下水位。在路基取土调查方面,采取沿线集中取土,勘探深度穿过取土层以下0.3m,并选取代表性土样鉴定土的路用性质。
经过其他充分准备后向甲方提交开工申请报告,并按其下达的开工日期进行开工。
2.在此案例中签订施工合同后,企业的准备工作是否妥当?如何改正?

3.某污水处理厂扩建工程,其中污水泵房为地下式,由机器间、集水池组成,混凝土结构,平面形状呈长方形,总长30m,总宽20m。该泵站混凝土设计强度等级为C25,基础顶面标高28m,基础厚1200mm,墙厚为500mm,墙高为5000mm,墙顶标高34.00m,设计运行水位33.00m。进行混凝土配合比设计时,为了增加混凝土的和易性,项目部技术负责人将每立方米混凝土中水泥用量由计算用量340kg调至390kg。墙体施工在5月份进行,整个墙体一次浇筑完成,混凝土入模温度28摄氏度,在墙体施工完14d以后,发现有数条纵向宽0.3mm左右的裂纹。为加快施工进度,施工员提出加快模板周转的措施,即该泵房的基础侧模、墙体侧模和集水池顶模拆除时均应满足:混凝土强度能保证其表面及棱角不因拆除模板而受损时即可拆除。项目经理部向企业提供月度施工进度报告,主要是对工程项目进度执行情况的综合描述,包括:报告的起止期,当地气象及晴雨天数统计;施工计划的原定目标及实际完成情况;报告计划期内现场的主要大事记(如停水、停电、事故处理情况),收到业主、监理工程师、设计单位等指令文件情况。施工员提出的拆模方案是否正确?如不正确,写出正确做法。

4.某市政工程公司承建一污水管道扩建工作。项目部为赶进度临时招聘了三名民工王某、张某和李某。第二天,三名民工马上参加现场作业。王某被施工员孙某直接指派下井施工。王某对下水道工程井下有害气体对人体的危害了解甚少,只打开井盖让井内通风一会儿后,马上下井工作,在下水道拆封堵头时吸入硫化氢毒气,当场昏倒在井内,正在井上守候的李某在没有查明王某昏倒的原因,又没有采取防毒措施的情况下立即下井施救。没多久,李某也不省人事。张某在井上见下没了动静,大声呼叫,发现没有任何反应,连忙跑回项目部汇报情况,项目部闻讯全力抢救,二人被救上井。但因现场无急救设备和物质,错过了最佳抢救时机,在送往医院途中,导致王某死亡。李某经医院全力抢救被救活。 问题: 1.从事故直接起因看,本工程事故属于哪一类?孙某和王某在安全管理上各犯了什么错误导致了事故发生? 2.项目部安全管理上存在哪些问题? 3.王某在下井前还必须做什么防止中毒的安全准备工作?

5.某中型桥梁,12跨简支梁结构,标准跨径为20m,采用钻孔灌注桩基础,桩径1.5m,施工期5号墩至6号墩之间河床较深,其余各跨河床较浅并可利用河床卵石材料构筑施工平台,两桥头均有施工道路可通行,拟采用机械钻孔和人工灌注混凝土的方法,并有充足的钻孔机械。简要叙述如何防止断桩。

题干: 某公司中标承建中压A燃气管线工程,管道直径DN30mm,长26km,合同价3600万元。
管道沟槽开挖过程中,遇到地质勘察时未探明的废弃砖沟,经现场监理工程师口头同意,施工项目部组织人员、机具及时清除了砖沟,进行换填级配砂石处理,使工程增加了合同外的工程量。项目部就此向发包方提出计量支付,遭到计量工程师拒绝。
监理工程师在工程检查中发现:
(1)现场正在焊接作业的两名焊工是公司临时增援人员,均已在公司总部从事管理工作半年以上;
(2)管道准备连接施焊的数个坡口处有油渍等杂物,检查后向项目部发出整改通知。
6.两名新增焊接人员是否符合上岗条件?为什么?

7.某热力管线暗挖隧道,长3.2 km,断面尺寸为3.2 m×2.8m,埋深3.5 m。隧道穿越砂土层和砂砾层,除局部有浅层滞水外,无需降水。承包方A公司通过招标将穿越砂砾层段468 m隧道开挖及支护分包给B专业公司。B公司依据A公司的施工组织设计,进场后由工长向现场作业人员交待了施工做法后开始施工。施工中B公司在距工作竖井48m时,发现开挖面砂砾层有渗水且土质松散,有塌方隐患。B公司立即向A公司汇报。经有关人员研究,决定采用小导管超前加固措施。B公司采用劈裂注浆法,根据以往经验确定注浆量和注浆压力,注浆过程中地面监测发现地表有隆起现象。随后A公司派有经验的专业人员协助B公司研究解决。质量监督部门在工程施工前的例行检查时,发现A公司项目部工程资料中初期支护资料不全,部分资料保留在B公司人员手中。 问题: 1.暗挖隧道开挖前的技术交底是否妥当?如有不妥,写出正确作法。 2.B公司采用劈裂注浆法是否正确?如不正确,应采取什么方法?哪些浆液可供选用? 3.分析注浆过程中地表隆起的主要原因。给出防止地表隆起的正确做法。 4.说明A公司、B公司在工程资料管理方面应改进之处。

8.某城市高架桥梁工程,全长9.4千米,下部结构为钻孔灌注桩上接承台、立柱,上部结构为预应力箱梁。在钻孔灌注桩施工中,需要夜间临时占用1小时的机动车道,为了不影响交通,项目经理决定在凌晨1点开始,到凌晨2点结束,经业主和总监理工程师同意,于第二天夜间实施。12号承台施工中,需要对现有道路进行小面积挖掘,施工单位按程序办理了掘路手续。对预应力张拉采取以下措施:(1)预应力张拉时,拟采用以伸长值来控制的方法,实际伸长值与理论伸长值之差控制在6%以内;(2)金属管道接口宜采用焊接连接,并在施焊作业时对预应力筋采取保护措施;(3)管道应留压浆孔和溢浆孔,曲线孔道的波峰部位应留排水孔;(4)曲线预应力筋或长度大于等于25米的直线预应力筋宜在两端张拉;(5)同一截面中有多束一端张拉的预应力筋时,张拉顺序宜从内向外依次张拉。为了防止混凝土裂缝的产生,采取以下温度控制措施:(1)混凝土拆模时,混凝土的表面温度、中心温度和外界气温之间的温差不宜超过25摄氏度;(2)在混凝土内部布设钢筋网片,防止混凝土收缩时产生干裂;(3)温度较低时,可采用保温法,即在结构外露的混凝土面层及模板外侧覆盖保温材料,此时应控制混凝土的内外温差小于20摄氏度。箱梁浇筑过程中,由于排架搭设不符合专家评审要求,致使混凝土浇筑时排架局部坍塌,造成死亡2人、重伤19人的重大事故,项目经理部经过调查,将安全调查报告交有关安全主管部门。调查报告的提交是否符合规定要求?说明理由。调查报告的主要内容包括什么?

题干: A公司中标北方某城市的道路改造工程,合同工期2008年6月1日至9月30日。结构层为:水泥混凝土面层200mm、水泥稳定级配碎石土180mm、二灰碎石180mm。A公司的临时设施和租赁设备在6月1日前全部到达施工现场。因拆迁影响,工程实际工期为2008年7月10日至10月30日。A公司完成基层后,按合同约定,将面层分包给具有相应资质的B公司。B公司采用三辊轴机组铺筑混凝土面层,严格控制铺筑速度,用排式振捣机控制振捣质量。
为避免出现施工缝,施工中利用施工设计的胀缝处作为施工缝;采用土工毡覆盖洒水养护,在路面混凝土强度达到设计强度40%时做横向切缝,经实测切缝深度为45?50mm。A公司自检合格后向建设单位提交工程竣工报告,申请竣工验收。建设单位组织监理、A公司、B公司及时进行验收,向行政主管部门备案。该工程经验收合格备案后,建设单位及时支付了除质保金外的工程款。道路使用四个月后,路面局部出现不规则的横向收缩裂缝,裂缝距缩缝100mm左右。出现问题后,A公司将B公司的质保金全部扣除,作为质量缺陷维修费。
9.指出A公司扣除B公司质保金的不妥之处,说明正确做法及理由。

10.某城市给水管道由顶管法施工。该给水管道管材采用直径1 800mm钢管,壁厚18 mm,每节钢管长8m,管节间焊缝设计为Ⅱ级焊缝;顶管工作井采用SMW围护结构,三轴搅拌桩止水帷幕。某施工单位中标某一标段,该标段除涉及钢管顶管施工外,还有一泵站,采用现浇施工,为防止混凝土构筑物裂缝,施工单位拟采取以下措施: (1)配筋采用大直径、小间距,全断面的配筋率为0.2%,水泥选用大坝水泥。 (2)在满足配合比规范和混凝土技术指标的前提下,适当增加水泥用量和减少水用量。 (3)在满足混凝土运输和布放要求前提下,尽可能减少入模坍落度。 问题: 1.管节间的焊缝无损探伤检验频率应为多少?为什么? 2.指出防止构筑物裂缝措施中错误的地方,并说明哪些措施属于设计应考虑的主要措施。 3.为了防止裂缝产生,设计应考虑的主要措施除了背景资料中的,还应包括哪些? 4.试描述下SMW桩围护结构的特点。

11.某高速公路工程路基需强夯处理,该处理工程包括挖方、填方、点夯、满夯。由于工程量无法准确确定,故施工合同规定:按施工图预算方式计价;承包方必须严格按照施工图及施工合同规定的内容及技术要求施工;工程量由计量工程师负责计量。施工过程中,在进行到设计施工图所规定的处理范围边缘时,承包方在取得旁站监理工程师认可的情况下,将夯击范围适当扩大。施工完成后,承包方将扩大的工程量向计量工程师提出了计量支付的要求,遭到拒绝。在施工中,承包方根据监理工程师的指令就部分工程进行了变更。在土方开挖时,有两项重大原因使工期发生了较大的拖延:一是遇到了工程地质勘探没有探明的孤石,移除孤石拖延了一定的时间;二是施工时遇到了数天季节性的大雨,土壤含水量过大,无法进行强夯施工,耽误了部分工期。承包方就此提出了延长工期和补偿停工期间窝工损失的索赔。 问题: 1.计量工程师拒绝承包方提出的超范围强夯的工程量的计量支付是否合理?为什么? 2.工程变更部分的合同价款应根据什么原则确定? 3.监理工程师是否应该受理承包方提出的延长工期和费用补偿的索赔?为什么?

题干: 某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:
(1)桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;
(2)项目经理部的例会记录及施工日志;
(3)施工总进度和年度计划图(横道图),图上标注了主要施工过程,开、完工时间及工作量,计划图制作时间为开工初期;
(4)季、月施工进度计划及实际进度检查结果;
(5)月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。
12.该项目施工进度计划应做哪些内容上的调整?

题干: 某高架桥工程,其中有三跨为普通钢筋混凝土连续梁,需现场浇筑,跨径组合为30米+40米+30米,桥宽18米,桥下净高9米。模板支架在已经上一级批准的施工组织设计中有详细的专项设计。项目经理为节约成本,就地取材,使用了附近工程的支架材料和结构形式,在浇筑主梁混凝土的过程中,承重杆件产生变形、失稳,导致支架坍塌,造成1人死亡、2人重伤的安全事故。
(1)项目总工编制了变更方案,并经项目经理批准即付诸实施。
(2)方案中对支架的杆件强度做了验算;施工中设置了脚手架,脚手架直接与模板支架相连。
(3)项目经理按一般安全事故进行了处理,对死、伤者家属做了抚恤、补偿。
13.对支架的验算是否全面?脚手架的设置是否正确?

14.某城市南郊雨水泵站工程临近大治河,大治河常水位为+3.00米,雨水泵站和进水管道连接处的管内底标高为-4.00米。雨水泵房地下部分采用沉井法施工,进水管为3米×2米×10米(宽×高×长)现浇钢筋混凝土箱涵,基坑采用拉森钢板桩围护。设计对雨水泵房和进水管道的混凝土质量提出了防裂、抗渗要求,项目部为此制定了如下针对性技术措施:(1)集料级配、含泥量符合规范要求,水泥外加剂合格;(2)配合比设计中控制水泥和水的用量,适当提高水灰比,含气量满足规范要求;(3)混凝土浇筑振捣密实,不漏振,不过振;(4)及时养护,保证养护时间及质量,项目部还制定了进水管道施工降水方案和深基坑开挖安全专项方案。指出项目部制定的构筑物混凝土施工中的防裂、抗渗措施中的错误,说明正确的做法。

题干: 某新建供水厂的普通快滤池为钢筋混凝土现浇结构,矩形,平面尺寸为53.65m×21.30m,池深3.7m。滤池进水和排水采用虹吸、冲洗方式为气水联合反冲洗,集中控制操作。滤料层由承托层、石英砂滤料构成;浑水区设进水管和反冲洗集水槽。为保证滤池过滤效果,必须严格控制每个环节的施工质量。施工项目部采取的措施包括:(1)对滤头、滤板、滤梁逐一检验,清理;(2)地梁与支承梁位置须准确;(3)滤梁安装要保证全池水平度精度;(4)滤板安装不得有错台;(5)必须封闭滤板间以及滤板与池壁间缝隙;(6)用应力扳手按设计要求检查滤头紧固度。
滤池地上部分为操作室,现浇钢筋混凝土框架二层结构。拆除模板及支架时,4名操作工人所在的脚手架平台突然因东南角脚手架屈曲变形而倒塌,四人坠落,一人死亡,三人重伤。事故调查中发现:(1)4名工人拆除模板现场没有施工技术和安全管理人员;(2)项目部未能提供安全技术交底书面材料。
15.对过滤池安装采取的措施是否齐全,还应包括哪些?

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为±0.0m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

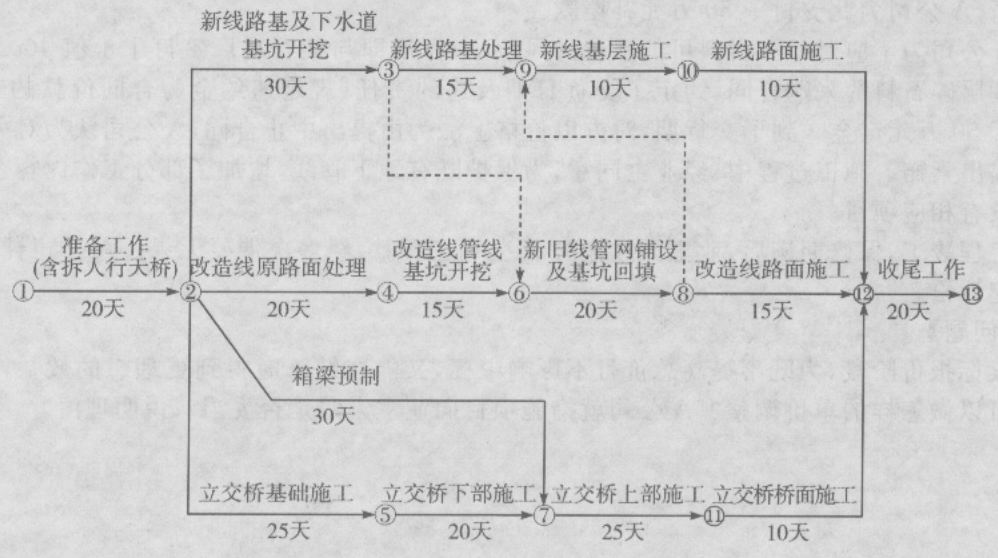

项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
16.计算工程总工期,并指出关键线路(指出节点顺序即可)。

题干: 某公司以1300万元的报价中标一项直埋热力管道工程,并于收到中标通知书50天后,接到建设单位签订工程合同的通知。
招标书确定工期为150天,建设单位以采暖期临近为由,要求该公司即刻进场施工并要求在90天内完成该项工程。
该公司未严格履行合同约定,临时安排了一位具有一级建造师资格证书且有类似工程经验的人担任项目经理。此外,由于焊工不足,该工程项目部抽调具有所需焊接项目合格证,但已在其他岗位工作近一年的人员充实焊工班,直接进入现场进行管道焊接。
为保证供暖时间要求,工程完工后,即按1.25倍设计压力进行强度和严密性试验,试验后连续试运行48小时后投入供热运行。
17.指出该公司选用项目经理的违约之处,说明担任本工程项目经理还应具备的基本条件。

题干: 某城市排水工程的管道施工,需穿过一城市道路,考虑不影响城市道路的使用,拟采用不开槽管道施工,考虑穿越城市道路需控制地层变形,且在该城市道路周围无降水条件,施工单位决定采用敞口式(手掘式)顶管施工。
顶管施工过程中,施工单位设置了监控观测点,进行监控测量,监控测量的信息及时反馈,以指导施工,发现问题及时处理。
该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
18.混凝土构筑物裂缝的防治措施有哪些?

19.某工程建设单位的一项燃气管道工程(钢管)施工已基本完成,目前的工程进展情况如下:燃气管道全部安装完成;埋地敷设的管道回填土至管顶0.3 m;设计输气压力为0.5 MPa;燃气管道涂以黄色的防腐识别漆;管道的竣工图已完成。 问题: 1.对该燃气管道进行强度试验(气压试验),试验压力为多少? 2.是否可以进行气密性试验?为什么? 3.若可以进行气密性试验,其试验压力为多少? 4.要对管道进行通球扫线,应如何操作?

题干: 某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理人员发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
20.该道路工程中哪些做法违反了安全操作规程?为什么?

题干: 某市政公司承接了一供热管道工程。施工单位采用开槽管道的施工方式,施工过程中,施工单位采取以下措施:
(1)沟槽开挖采用人工挖槽,槽深4米,施工单位要求工人一次挖到标高;
(2)沟槽开挖过程中,发现沟槽地基有自然形成的溶洞,施工单位自行将溶洞用原土回填并压实;
(3)管道沟槽开挖后,施工单位发现由于排水不良造成槽底地基土扰动,扰动深度在10厘米以内,施工单位认为不影响施工,未处理;
(4)土方开挖至槽底标高后,施工和监理单位共同验收地基;
(5)管道安装完毕检查合格后,进行管道功能性试验,并进行试运行。
21.沟槽开挖的过程中,施工单位的施工措施,有哪些错误的地方,请改正?

22.本车站工程是一条高架轨道交通线路中的一条车站,车站长150 m,宽20 m,总高14.7m,分站厅、站台两层,工期为一年。在结构方面,本工程为站桥合一的刚性结构体系,结构形式为框架。基础采用φ600PHC打入管桩,桩顶标高-3.200m,桩长50m,打入层2m,总计213根。桩基础承台为现浇混凝土,强度为C25;承台中间通过基础连系现浇混凝土梁JLL连成整体,强度为C25;承台埋深3m。上部结构框架柱为800mm×800mm,框架梁高1.65 m,板厚200 mm。屋顶为现浇混凝土网架,强度为C35。本车站地段地面标高+5.25 m(本地坐标系),按7级抗震设计,采用8级抗震构造措施。本车站地段①层为人工填土,层底埋深0.6~4.5 m;②层为褐黄色黏土,层底埋深2.40~6.00 m,属中压缩性黏土;层为灰色砂质黏土,埋深38.0~57.0 m。桩基层为层下2 m。土方开挖层为②层。施工时,主要采用了如下方案和措施: (1)为了使桩间挤土紧密,增加桩与土体间的摩擦力,打桩顺序为从四周向中心方向打。 (2)施工时由于用桩量较大,经常出现预制桩供不应求的情况。为了不影响工期,只要预制桩混凝土强度达到100%,立即投入使用。 (3)根据本工程的特点,拟采用履带式柴油打桩机和履带式吊机打桩,打桩的工艺流程为桩基就位→PHC桩起吊→竖桩→插桩→打桩→接桩→打桩→送桩→桩机移位。 (4)据本工程的特点,拟采用的上部结构施工的顺序是:立柱钢筋绑扎→立柱模板架设→立柱混凝土浇筑→梁、顶板模板架设→梁、顶板混凝土浇筑。 (5)根据本工程的特点,立柱、梁混凝土采用整体浇筑方法,以保证整体美观和强度。 问题: 1.结合本车站工程的特点,施工阶段主要施工流程是什么? 2.背景资料中的沉桩顺序正确与否?请具体描述沉桩顺序。 3.除了沉桩顺序的确定,沉入桩的施工技术要点还有哪些内容? 4.本工程施工预制桩的做法是否正确? 5.上部结构施工的顺序是否全面?立柱、梁混凝土浇筑方法是否正确?为什么?

23.某供水厂扩建工程,处理净水能力18.3万立方米。由原水管线、一、二级泵房、沉淀池、滤池、清水池等组成。原水管及一级泵房基础深达13m,处于砂砾层,且邻近白沙河,地下水位高且丰富。各类水工构筑物均有抗渗防裂要求,所有设备、管道均由建设方供货到现场。简述水池的防渗抗裂措施。

题干: 某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30米并跨越一条宽20米河道;桥梁基础采用直径1.5米的钻孔桩,承台尺寸为12.0米×7.0米×2.5米(长×宽×高),承台顸标高为+7.0米,承台边缘距驳岸最近距离为1.5米;河道常水位为+8.0米,河床底标高为+5.0米,河道管理部门要求通航宽度不得小于12米。工程地质资料反映:地面以下2米为素填土,素填土以下为粉砂土,原地面标高为+10.0米。项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全设施;在河岸两侧采用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。
24.现浇预应力混凝土连续梁的支架还应满足哪些技术要求?

25.某工司拟投标某市政工程,投标时,把原来相类似工程施工组织设计略作修改,即作为投标的施工组织设计。并根据招标单提供的工程量清单,工程量直接使用清单数量。组价完成后,按照招标文件封装要求,并在规定时间报送到招标单位。工程量清单报价包括哪几部分内容。

26.某道路工程总承包单位为A公司,合同总工期为180天。A公司把雨水管工程分包给B公司。B公司根据分包项目工程量、施工方案及计划投入的工料机,编制了管线施工的进度计划。工程实施后,由于分包单位与总承包单位进度计划不协调,造成总工期为212天。路基工程施工时,A公司项目部发现某里程处存在一处勘察资料中没有提及的大型暗浜。对此,施工单位设计了处理方案,采用换填法进行了处理。施工后,A公司就所发生的事件对建设单位提出索赔要求,建设单位要求A公司提供索赔依据。 问题: 1.补充B公司编制雨水管施工进度计划的依据,并指明A、B两公司处理进度关系的正确做法。 2.承包商处理暗浜做法是否妥当?应按什么程序进行? 3.施工单位可索赔的内容有哪些?根据索赔内容应提供哪些索赔依据?

题干: 某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸:长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。
桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m左右。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。
在后续的承台、梁体施工中,施工单位采取了以下措施:
(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施;①混凝土浇筑安排在一天中气温较低时进行;②根据施工正值夏季的特点,决定采用浇水养护;③按规定在混凝土中适量埋入大石块。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度做了验算。
27.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。

题干: 某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如下图所示,经监理工程师批准后实施。]
在施工过程中,发生了以下事件:
事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5d。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4d,1号基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋由业主提供,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。
28.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。

题干: 某大型顶进箱涵工程为三孔箱涵,箱涵总跨度22m,高5m,总长度33.66m,共分为三节,需穿越5条既有铁路站场线;采用钢板桩后背,箱涵前设钢刃脚,箱涵顶板位于地面下0.6m,箱涵穿越处有一条自来水管需保护。地下水位于地面下3m。箱涵预制工作坑采用放坡开挖,采用轻型井点降水。
项目部编制了轨道加固方案,采用轨束梁加固线路,以保障列车按正常速度行驶;制定了顶进时对桥(涵)体各部位的测量监控方案,经项目部技术负责人批准后实施。按原进度计划,箱涵顶进在雨季来临前完成。开工后,由于工作坑施工缓慢,进度严重拖后。预制箱涵达到设计强度并已完成现场线路加固后,顶进施工已进入雨季。项目部加强了降排水工作后开始顶进施工。为抢进度保工期,采用轮式装载机直接开入箱涵孔内铲挖开挖面土体,控制开挖面坡度为1:0.65,钢刃脚进土50mm;根据土质确定挖土进尺为0.5m,并且在列车运营过程中连续顶进。
箱涵顶进接近正常运营的第一条线路时,遇一场大雨。第二天,正在顶进施工时,开挖面坍塌,造成了安全事故。
29.依据背景资料分析开挖面坍塌的可能原因有哪些?

题干: 某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30m并跨越一条宽20m的河道;桥梁基础采用直径1.5m的钻孔桩,承台尺寸为12.0m×7.0m×2.5m(长×宽×高),承台顶标高为+7.0m,承台边缘距河岸最近距离为1.5m;河道常水位为+8.0m,河床底标高为+5.0m,河道管理部门要求通航宽度不得小于12m。工程地质资料反映:地面以下2m为素填土,素填土以下为粉砂土,原地面标高为+10.0m。
项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全设施;在河岸两侧采用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。
上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。
30.说明项目部安全技术交底的正确做法。

题干: 甲公司承建某城市地铁工程,包括两座车站和两站之间的区间隧道,采用土压平衡盾构法施工,基坑长156米,宽度19.8米,基坑深度17.3米,支护结构采用钻孔灌注桩加钢支撑结构。
工程中标后,项目部编制了详细的施工组织设计,并根据工程实际情况和工程进度,编制了一系列专项施工方案,做好了资料方面的准备工作。
为了保证工程质量和节约成本,项目部将其中一座车站分包给有实际工程经验和拥有现成盾构设备的乙公司,甲、乙两公司分别编制了建设工程生产安全事故应急预案,并各自建立了应急救援组织,配备应急救援人员、器材、设备,定期进行演练。
为了保证工期,施工单位制定了切实可行的进度计划,并准备在关键时候采取压缩后续工作的持续时间。
31.对本工程,项目经理部应编制哪些专项施工方案?

题干: 某城市引水工程,输水管道为长980米、DN3500毫米钢管,采用顶管法施工;工作井尺寸8米×20米,挖深15米,围护结构为φ800毫米钻孔灌注桩,设四道支撑。工作井挖土前,经检测发现三根钻孔灌注桩桩身强度偏低,造成围护结构达不到设计要求。调查结果表明混凝土的粗、细骨料合格。

顶管施工前,项目部把原施工组织设计确定的顶管分节长度由6.6米改为8.8米,仍采用原龙门吊下管方案,并准备在现场予以实施。监理工程师认为此做法违反有关规定并存在安全隐患,予以制止。项管正常顶进过程中,随顶程增加,总顸力持续增加,在顶程达1/3时,总顶力接近后背设计允许最大荷载。
32.顶力随顶程持续增加的原因是什么?应采取哪些措施处理?

题干: 某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸:长8米、宽6米、高3米,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30米,支架高20米。
钻孔桩施工过程中,1号台2号桩基下钢筋笼时,发现该桩位产生了缩颈现象,导致钢筋笼无法正常下到设计标高,施工方于是提起钢筋笼,重新钻进成孔,清孔后再次下笼。
(1)针对承台大体积混凝土施工编制了专项方案,采取了以下防裂措施:混凝土浇筑安排在一天中气温较低时进行;根据施工正值夏季的特点,决定采用浇水养护;按规定在混凝土中适量埋入大石块。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,张拉设备由专人管理,并进行了千斤顶与压力表的配套校验,以确定张拉力与压力表之间的关系曲线,张拉设备配套校验,配套使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度、刚度和稳定性作了验算。
33.千斤顶与压力表的配套校验,应在什么机构定期进行?

34.某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸:长8米、宽6米、高3米,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30米,支架高20米。钻孔桩施工过程中,1号台2号桩基下钢筋笼时,发现该桩位产生了缩颈现象,导致钢筋笼无法正常下到设计标高,施工方于是提起钢筋笼,重新钻进成孔,清孔后再次下笼。(1)针对承台大体积混凝土施工编制了专项方案,采取了以下防裂措施:混凝土浇筑安排在一天中气温较低时进行;根据施工正值夏季的特点,决定采用浇水养护;按规定在混凝土中适量埋入大石块。(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,张拉设备由专人管理,并进行了千斤顶与压力表的配套校验,以确定张拉力与压力表之间的关系曲线,张拉设备配套校验,配套使用。(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度、刚度和稳定性作了验算。补充大体积混凝土裂缝防治措施。
