2025年04月09日监理工程师案例分析案例分析题49

题数: 答题时间:120分钟
专业:案例分析

一、案例分析题

题干: 某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位通过招标确定了监理单位,并且在2011年11月30日向中标的监理单位发出监理中标通知书,该工程的监理中标价为280万元;建设单位与监理单位协商后,于2012年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2012年2月10日,施工总工期为24个月。
事件2:施工过程中,由于吊装作业危险性较大,施工项目部编了专项施工方案,并送现场监理员签收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。
施工项目经理便安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:施工单位内部的事情,不用管理。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。
监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
1.事件4中,监理单位要求建设单位增加监理费是否合理?说明理由。

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
2.你认为事件1中材料供应商的做法是否正确?为什么?

题干: 某监理公司中标承担某项目施工监理及设备采购监理工作。该项目由A设计单位设计总承包、B施工单位施工总承包,其中幕墙工程的设计和施工任务分包给具有相应设计和施工资质的C公司,土方工程分包给D公司,主要设备由业主采购。
该项目总监理工程师组建了直线职能制监理组织机构,并分析了参建各方的关系,画出如图1-7示意图。
在工程的施工准备阶段,总监理工程师审查了施工总承包单位施工组织设计,审查了现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,并指令专业监理工程师审查施工分包单位的资格,分包单位为此报送了企业营业执照和资质等级证书两份资料。
3.总监理工程师对总承包单位质量管理体系、技术管理体系和质量保证体系的审查应侧重什么内容?

题干: 某实施监理的工程,工程实施过程中发生以下事件。
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成了损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
4.指出事件4中的不妥之处,写出正确做法。

题干: 某工程,建设单位委托监理单位实施施工阶段监理。按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件:
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经核查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供货单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供货单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
5.针对事件2中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责任?说明理由。

题干: 某建筑工程施工进度计划网络如图4-3所示:
施工中发生了以下事件:
事件1: A工作因设计变更停工10天;
事件2: B工作因施工质量问题返工,延长工期7天;
事件3: E工作因建设单位供料延期,推迟3天施工;
在工作进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见表4-24。
6.本工程计划总工期和实际总工期各为多少天?

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订的施工合同约定:工程合同价为200万元,工期6个月;预付款为合同价的15%;工程进度款按月结算;保留金总额为合同价的3%,按每月进度款(含工程变更和索赔费用)的10%扣留,扣完为止;预付款在工程的最后三个月等额扣回。施工过程中发生设计变更时,增加的工程量采用以直接费为计算基础的工料单价法计价,间接费费率8%,利润率5%,综合计税系数3.41%;发生窝工时,按人工窝工费50元/工日、施工设备闲置费1000元/台班补偿。工程实施过程中发生下列事件。
事件1:基础工程施工中,遇勘探中未探明的地下障碍物。施工单位处理该障碍物导致直接工程费增加10万元,措施费增加2万元,人工窝工60工日,施工设备闲置3台班,影响工期3d。
事件2:为了保持总工期不变,建设单位要求施工单位加快基础工程的施工进度。施工单位同意按照建设单位的要求赶工,但需增加赶工费5万元。为此,施工单位提出了费用补偿要求。
事件3:主体结构工程施工时,施工单位为了保证工程质量,采取了相应的技术措施,为此增加了工程费用2万元;项目监理机构收到施工单位主体结构工程验收申请后,及时组织了验收,验收结论合格。施工单位以通过验收为由向项目监理机构提交申请,要求建设单位支付增加的2万元工程费用。

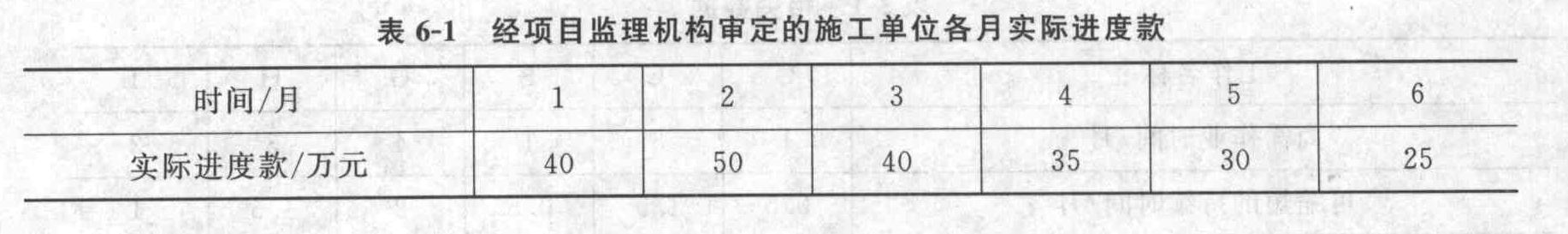

事件4:经项目监理机构审定的施工单位各月实际进度款(含工程变更和索赔费用)见表6-1。
7.事件1中,施工单位应得到多少费用补偿(计算结果保留两位小数)?说明理由。

题干: 某外资大型商业中心工程项目业主A与某一级施工企业B和某甲级监理公司C分别签订了工程施工合同和施工阶段监理合同,工程开工后发生了以下事件:
事件1:在修建国际商品展销中心工程的基础施工中,由于班组违章作业,出现使已经过监理人员检验合格的基础钢筋位移质量事故,在浇筑混凝土不久后,被监理方发现及时口头制止后,书面通知承包方立即停工处理和整改。承包方按监理方指令执行,提出质量事故报告及处理方案,经监理工程师审查批准后实施。整改完成后,经监理方重新检验确认合格后,指令复工,继续进行基础混凝土施工。由此造成的经济损失由承包方承担,工期延误不予延长,监理方还将此事故及处理情况向业主作了报告。而业主代表书面提出:出现质量事故,监理公司也应负一定责任,要求扣除1%的监理费作为罚金。
事件2:在地下管道施工中,管道铺设完毕后,承包方曾书面通知监理方要求检查管道铺设质量。但监理方收到质量验收通知单后,在合同约定的时间内并未前来检验,也未提出延期检查的书面要求。因此,承包方即将管沟予以回填。为此,监理方书面指令要求承包方将管沟重新挖开,以便检验管道质量。承包方按监理方要求对管沟进行剥露,经监理方检查后,确认管道铺设质量未达到设计图样和合同要求,也不符合标准和规范要求,管道接合部位严重漏水。因此,监理方要求承包方返工。承包方按要求进行了管道的返工处理,经监理方检验质量合格予以确认后,将管沟重新回填。为此,承包方提出除管道返工费用由于是承包方原因造成的质量不合格应自己承担外,要求发包方补偿再度剥露费用(包括重新开挖、回填以及更新由于重挖造成的部分管道损坏的费用)76000元和工期延长8天。
事件3:在修建该商业中心的东方广场和商业大厦工程中,开挖基础坑时,发现大量化石和古人类文明遗址,经有关部门及专家鉴定为远古类人猿活动遗址,有重大考古价值,经国家有关部门与业主协商决定在该处进行发掘工作,并与承包方协商后决定由承包方抽调部分力量参与文物发掘工作。经40天发掘工作基本完成。为此,承包方向发包方提出要求:补偿参与考古发掘工作的直接费48万元,由于工程暂停和延期所造成的劳力和机械设备闲置等损失32万元,补偿20%管理费和10%利润,延长工期40天。
8.在事件3中,承包方提出的费用补偿及延长工期的要求是否合理?为什么?

题干: 某实施监理的水利工程,根据《水利水电土建工程施工合同条件》,发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定:
(1)合同中混凝土工程量为20万立方米,单价为300元/立方米,合同工期10个月。
(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。
(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留。
(4)当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量见表4-27。
9.计算第10个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款。

题干: 某实施监理的项目,通过招投标选择了A建筑公司作为该项目的总承包单位,在施工过程中,由于A公司对地基和基础工程的施工存在一定的技术欠缺,将此分部工程分包给B基础工程公司。工程实施过程中发生以下事件:
事件1:地基与基础工程中,检验批和分项工程由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,分部工程由总包单位项目经理组织分包单位项目经理进行验收。监理工程师不参与对分包单位检验批和分项工程质量的验收,参与验收分部工程质量的验收。
事件2:主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。
事件3:单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署工程竣工报告。
10.事件1中质量验收的正确做法是什么?

题干: 某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如图5-22所示。

由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。
11.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:1)施工机械停滞费;2)机上操作人员人工费;3)某些工种的人工窝工费。请分别说明以上补偿要求是否合理,为什么?

题干: 政府投资的某工程,监理单位承担了施工招标代理和施工监理任务。该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件:
事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格最低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量成果报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认。
12.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。

题干: 某建设工程,建设单位为湖南省BC公司,监理单位是山东省GT建筑工程监理公司,设计单位为北京市SW建筑工程设计总院,质监部门为当地质量监督站,施工总承包单位为北京市×建设工程有限公司,另有土方、防水等分包单位若干家。
总监理工程师刘某于2008年10月11日下达开工令,之后在刘某的主持下召开了第一次工地会议,会议规定建设单位、设计单位、质监部门、总包单位、分包单位应当授权代表参加。
本工程各方约定每周由监理工程师主持召开一次监理例会,会议纪要由总包单位起草,经与会各方代表会签,然后分发给各有关单位。
会议纪要的内容包括:
(1)会议地点及时间;
(2)会议中发言者的姓名及其发言的主要内容;
(3)决定事项;
(4)诸事项分别由何人何时执行。
13.本工程监理例会会议纪要的内容是否全面?还应包括哪些内容?

题干: 某监理单位与业主签订了某钢筋混凝土结构工程施工阶段的监理合同,监理部设总监理工程师1人和专业监理工程师若干人,专业监理工程师例行在现场检查,旁站实施监理工作。在监理过程中,发现以下问题:
(1)某层钢筋混凝土墙体,由于绑扎钢筋困难,无法施工,施工单位未通报监理工程师就把墙体钢筋门洞移动了位置。
(2)某层一钢筋混凝土柱,钢筋绑扎已检查、签证,模板经过预检验收,浇筑混凝土过程中及时发现模板胀模。
(3)某层钢筋混凝土墙体,钢筋绑扎后未经检查验收,即擅自合模封闭,正准备浇筑混凝土。
(4)某层楼板钢筋经监理工程师检查签证后,即浇筑楼板混凝土,混凝土浇筑完成后,预埋电线暗管未通知电气专业监理工程师检查签证。
(5)施工单位把地下室内防水工程给一专业分包单位承包施工,该分包单位未经资质验证认可即进场施工,并已进行了 200平方米的防水工程。
(6)某层钢筋骨架焊接正在进行中,监理工程师检查发现有2人未经技术资质审查认可。
14.以上几个问题,监理工程师应如何进行处理?

题干: 某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720平方米,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3平方米。东西向长80.26m,南北向宽18. 76m。基底相对标高为-5. 895m, + 0. 000相对标高为55.15m。
在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。
在该施工方案中确定的工期计划及施工机具计划,见表3-9。土方开挖工期8天。1.施工步骤及方法说明
(1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。
(2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1 : 1进行放坡。
(3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。
(4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。
(5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。
(6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。
(7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。
(8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。2.施工顺序
(1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。
(2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至-3.000,第二层为- 3. 000至设计标高以上30cm。
在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。
在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。
该栋号施工至地上三层时,施工单位又进行了土方回填的工作。
15.该施工单位进行土方回填工作的时候应当把握哪些施工质量控制要点?

题干: 某实施监理的工程项目,施工过程中发生如下事件:
事件1:总监理工程师对项目监理机构的部分工作做出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
16.事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出正确做法。

题干: 某实施监理的项目,通过招投标选择了A建筑公司作为该项目的总承包单位,在施工过程中,由于A公司对地基和基础工程的施工存在一定的技术欠缺,将此分部工程分包给B基础工程公司。工程实施过程中发生以下事件:
事件1:地基与基础工程中,检验批和分项工程由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,分部工程由总包单位项目经理组织分包单位项目经理进行验收。监理工程师不参与对分包单位检验批和分项工程质量的验收,参与验收分部工程质量的验收。
事件2:主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。
事件3:单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署工程竣工报告。
17.事件2中质量验收的正确做法是什么?

题干: 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定:开工日期为2006年3月1日,工期为302d。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

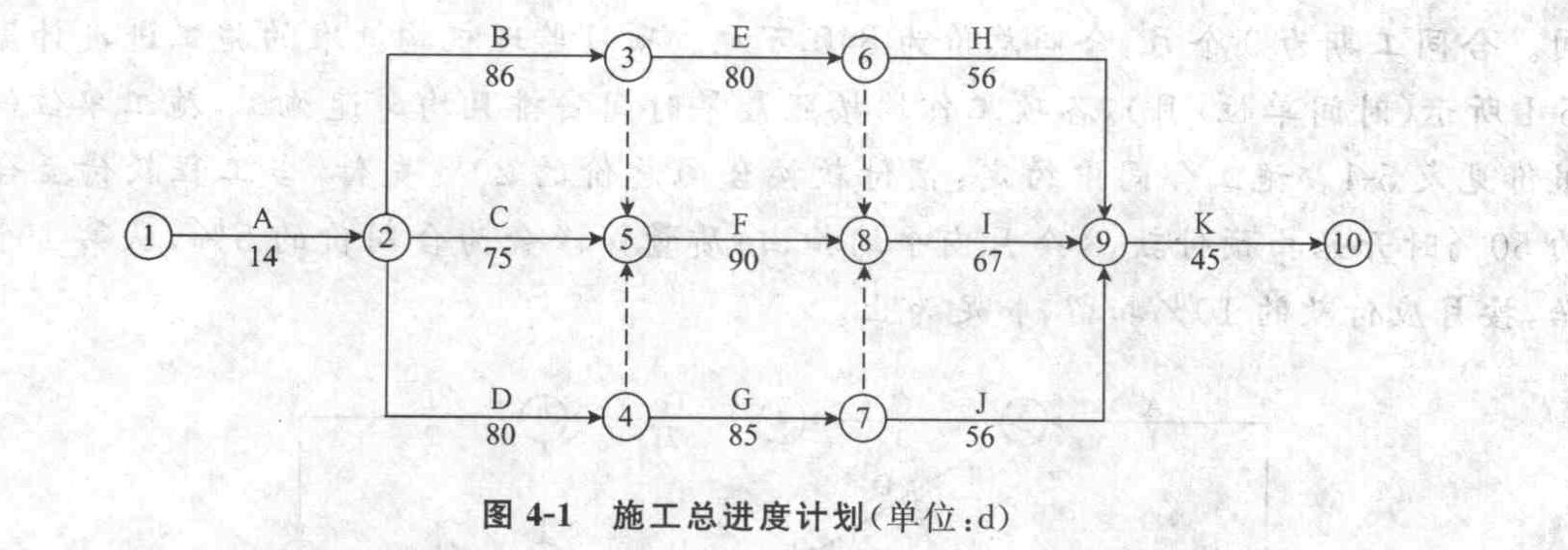

经总监理工程师批准的施工总进度计划如图4-1所示。
工程实施中发生了下列事件。
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2006年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3d,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12d。甲施工单位申请顺延工期12d、补偿直接经济损失10万元。
事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5d,甲施工单位申请顺延工期5d。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56d。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24d。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
18.事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。

题干: 某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米增加到7000立方米,C工作的工程量由原来的3600立方米减少到2400立方米。
事件2: A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6-1。
事件3:调试工作结果见表6-2。
19.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么? A、C工作的费用共增加了多少?

题干: 某水闸建设工程项目,建设单位与施工单位经公开招标后签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费。施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
20.施工单位采购的水泥进场,未经监理机构许可就投入使用,此做法正确吗?为什么?

题干: 某建筑工程施工进度计划网络如图4-3所示:
施工中发生了以下事件:
事件1: A工作因设计变更停工10天;
事件2: B工作因施工质量问题返工,延长工期7天;
事件3: E工作因建设单位供料延期,推迟3天施工;
在工作进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见表4-24。
21.计算第110天的成本偏差CV值,并做CV值结论分析。

题干: 某实施监理的项目,通过招投标选择了A建筑公司作为该项目的总承包单位,在施工过程中,由于A公司对地基和基础工程的施工存在一定的技术欠缺,将此分部工程分包给B基础工程公司。工程实施过程中发生以下事件:
事件1:地基与基础工程中,检验批和分项工程由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,分部工程由总包单位项目经理组织分包单位项目经理进行验收。监理工程师不参与对分包单位检验批和分项工程质量的验收,参与验收分部工程质量的验收。
事件2:主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。
事件3:单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署工程竣工报告。
22.事件3中质量验收的正确做法是什么?

题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师对项目监理机构的部分工作作出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
23.事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出正确做法。

题干: 某大型工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。
开标后发现:
(1) A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。
(2) B投标人在开标后又提交了一份补充说明,提出可以降价5%。
(3) C投标人提交的银行投标保函有效期为70天。
(4) D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。
(5) E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
(6) F投标人投标报价最高,故F投标人在开标后第二天撤回了其投标文件。
经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%。
24.业主对招标代理公司提出的要求是否正确?说明理由。

题干: 某采用工程量清单计价的基础工程,土方开挖清单工程量为24000立方米,综合单价为45元/立方米,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件。
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000立方米,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
25.事件1中,建设单位的要求是否合理?说明理由。

题干: 某实施监理的工程,建设单位与甲施工单位签订施工合同,约定的承包范围包括A、B、C、D、E五个子项目,其中,子项目A包括拆除废弃建筑物和新建工程两部分,拆除废弃建筑物分包给具有相应资质的乙施工单位。
工程实施过程中发生下列事件。
事件1:由于拆除废弃建筑物的危险性较大,乙施工单位编制了专项施工方案,并组织召开了有甲施工单位与项目监理机构相关人员参加的专家论证会。会后,乙施工单位将该施工方案送交项目监理机构,要求总监理工程师审批。总监理工程师认为该方案已通过专家论证,便签字同意实施。
事件2:建设单位要求乙施工单位在废弃建筑物拆除前7d内,将资质等级证明与专项施工方案报送工程所在地建设行政主管部门。
事件3:受金融危机影响,建设单位于2010年1月20日正式通知甲施工单位与监理单位,缓建尚未施工的子项目D、E。而此前,甲施工单位已按照批准的计划订购了用于子项目D、E的设备,并支付定金300万元。鉴于无法确定复工时间,建设单位于2010年2月10日书面通知甲施工单位解除施工合同。
26.事件3中,若解除施工合同,根据《建设工程监理规范》(GB50319),甲施工单位应得到哪些费用补偿?

题干: 某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图5-20所示(时间单位:月),各项工作均匀速施工。
27.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?

题干: 某工程项目,发承包双方的合同中有关造价的内容包括:1.工程合同价款为3000万元,工程价款采用调值公式动态结算。该工程不调值部分价款占合同价的10%,可调值部分占合同价的32%、25%、15%、10%、8%。2.开工前业主向承包商支付合同价15%的工程预付款,在工程开工后第二个月起,在三个月内平均扣回。3.工程款逐月结算。4.业主自第一个月起,从给承包商的工程款中按5%的比例扣留质量保证金。工程质量缺陷责任期为12个月。
以3月份为该工程基准日期。工程施工时间从当年4月至8月。部分结算月份可调值部分的价格指数。见表4-22。
未调值,部分月份完成的工程情况:
4月份完成工程500万元,本月甲供材5万元。
5月份完成工程800万元,由于发生设计变更,部分原工程拆除,导致材料损失5万元,重新施工费用合计3万元。
6月份完成工程700万元,另有批准的工程索赔款4万元。
28.确定施工期间前3个月业主应支付给承包商的工程款。

题干: 某实施监理的项目,通过招投标选择了A建筑公司作为该项目的总承包单位,在施工过程中,由于A公司对地基和基础工程的施工存在一定的技术欠缺,将此分部工程分包给B基础工程公司。工程实施过程中发生以下事件:
事件1:地基与基础工程中,检验批和分项工程由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,分部工程由总包单位项目经理组织分包单位项目经理进行验收。监理工程师不参与对分包单位检验批和分项工程质量的验收,参与验收分部工程质量的验收。
事件2:主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。
事件3:单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署工程竣工报告。
29.单位工程竣工验收备案由谁组织?备案时间上有什么要求?

题干: 某实行监理的工程,建设单位与总承包单位按《建设工程施工合同(示范文本)》签订了施工合同,总承包单位按合同约定将一专业工程分包。
施工过程中发生下列事件。
事件1:工程开工前,总监理工程师在熟悉设计文件时发现部分设计图纸有误,即向建设单位进行了口头汇报。建设单位要求总监理工程师组织召开设计交底会,并向设计单位指出设计图纸中的错误,在会后整理会议纪要。
在工程定位放线期间,总监理工程师指派专业监理工程师审查分包单位资格报审表及相关资料,安排监理员到现场复验总承包单位报送的原始基准点、基准线和测量控制点。
事件2:由建设单位负责采购的一批材料,因规格、型号与合同约定不符,施工单位不予接收保管,建设单位要求项目监理机构协调处理。
事件3:专业监理工程师现场巡视时发现,总承包单位在某隐蔽工程施工时,未通知项目监理机构即进行隐蔽。
事件4:工程完工后,总承包单位在自查自评的基础上填写了工程竣工报验单,连同全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程均按要求进行了验收,便签署了竣工报验单,并向建设单位提交了竣工验收报告和质量评估报告,建设单位收到该报告后,即将工程投入使用。
30.分别指出事件4中总监理工程师、建设单位做法的不妥之处,写出正确做法。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件。
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;在B工作未经监理人员验收的情况下,F工作已进行1d。
31.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响。此时,预计总工期延长多少天?

题干: 某实施监理的项目,通过公开招标选定甲施工单位作为施工总承包单位,甲施工单位经建设单位同意将桩基工程分包给乙施工单位。工程实施中发生下列事件:
事件1:专业监理工程师在审查施工单位报送的工程开工报审表及相关资料时认为:现场质量、安全生产管理体系已建立,管理及施工人员已到位,进场道路及水、电、通信满足开工要求,但其他开工条件尚不具备。
事件2:桩基施工过程中,因为乙施工单位抢进度,擅自改变施工方案,出现断桩事故。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自申请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
32.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位工程档案中存在的问题,项目监理机构应如何处理?

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》GF-2013—0201合同约定,吊装机械闲置补偿费600元/台班,单独计算,不计人直接费。经项目监理机构审核批准的施工总进度计划如图5-23所示(时间单位:月)。
施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班,其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
33.事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资(部分)见表6-1。
施工过程中发生如下事件。
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作的开始时间推迟了1个月,导致施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6-7月D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行了剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1-7月投资情况见表6-2。
34.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。

题干: 某工程,建设单位委托监理单位实施施工阶段监理,按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件。
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构进行验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题;建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供应单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供应单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
35.写出专业监理工程师对事件4中质量缺陷的处理程序。

题干: 某工程计划进度与实际进度见表5-12。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相等。
36.计算投资数据,并将结果填人表5-13。

题干: 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:
事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。
事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。
事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。
37.事件4中施工单位提出的工期和费用索赔是否成立?为什么?

题干: 某工程项目施工合同价为560万元。合同工期为6个月,施工合同中规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的5%,保留金到第三个月底全部扣完。
(3)预付款在最后两个月扣除,每月扣50%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。
(7)经业主签认的施工进度计划和实际完成产值见表4-28。
该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计50万元。
(2)因设备撤回基地发生的费用10万元。
(3)人员遣返费用8万元。
38.合同终止时业主已支付施工单位各类工程款多少万元?

题干: 某工程,建设单位采用无标底公开招标方式选定施工单位。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位投标文件拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2: E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
39.事件1中,A、B、C、D四家单位的投标文件应如何处理,说明理由。

题干: 某监理单位承担了一项大型石油化工工程项目施工阶段的监理任务,合同签订后,监理单位任命了总监理工程师,总监上任后计划重点抓好三件事:
(1)抓监理组织机构建设,并绘制了监理组织机构设立与运行程序框图。
(2)落实各类人员工作职责:
1)确定项目监理机构人员的分工和岗位职责;
2)主持编写项目监理规划、审批项目监理实施细则,并负责组织项目监理机构的日常工作;
3)审查分包单位的资质,并提出审核意见 ;
4)审查承包单位提交涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;
5)主持监理工作会议,签发项目监理机构的文件和指令;
6)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;
7)负责本专业分项工程验收及隐蔽工程验收;
8)按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;
9)主持或参与工程质量事故的调查;
10)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;
11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;
12)负责本专业的工程计量工作,审核工程计量的数据和原始凭证;
13)做好监理日记和有关的监理记录。
(3)抓监理规划编制工作。
40.监理规划的编制应符合什么要求?应编制什么内容?

题干: 某实施监理的工程,在招标与施工阶段发生如下事件。
事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
41.根据《建设工程施工合同(示范文本)》,分析事件3中建设单位和施工单位各自承担哪些经济损失。项目监理机构应批准的费用补偿和工程延期是多少(不考虑工程保险)?

题干: 某工程,建设单位委托监理单位承担施工招标代理和施工阶段监理工作,并采用无标底公开招标方式选定施工单位。工程实施过程中发生下列事件。
事件1:项目监理机构在组织评审A、B、C、D、E五家施工单位的投标文件时发现:A单位施工方案工艺落后,报价明显高于其他投标单位报价;B单位投标文件中的关键内容字迹模糊、无法辨认;C单位投标文件符合招标文件要求;D单位的报价总额有误;E单位投标文件中某分部工程的报价有个别漏项。
事件2:为确保深基坑开挖工程的施工安全,施工项目经理亲自兼任施工现场的安全生产管理员。为赶工期,施工单位在报审深基坑开挖工程专项施工方案的同时即开始该基坑开挖。
事件3:施工单位对某分项工程的混凝土试块进行试验,试验数据表明混凝土质量不合格。于是委托经监理单位认可的有相应资质的检测单位对该分项工程混凝土实体进行检测,检测结果表明,混凝土强度达不到设计要求,须加固补强。
事件4:专业监理工程师巡视时发现,施工单位采购进场的一批钢材准备用于工程,但尚未报验。
42.根据《建设工程监理规范》(GB50319),写出总监理工程师处理事件3的程序。

题干: 某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。
施工过程中发生以下事件。
事件1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。
事件2:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计图纸浇筑完成的150立方米混凝土需要拆除,发生拆除费用5.3万元。
43.事件1中,因拆除混凝土发生的费用是否应计入工程价款?说明理由。

题干: 某实施监理的工程项目的招标人于2010年10月11日向具备承担该项目能力的A、B、C、D、E五家承包商发出投标邀请书,其中说明,2010年10月17日、18日9~16时在该招标人总工程师室领取招标文件,2010年11月8日14时为投标截止时间。该五家承包商均接受邀请,并按规定时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读了该四家承包商的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人;本系统技术专家2人、经济专家1人、外系统技术专家1人、经济专家1人。
在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。作为评标委员的招标人代表希望承包商B再适当考虑一下降低报价的可能性。
按照招标文件中确定的综合评标标准,四个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于2010年11月10日将中标通知书以挂号方式寄出,承包商B于2010年11月14日收到中标通知书。
由于从报价情况来看,四个投标人的报价从低到高的依次顺序为D、C、B、E,因此,从2010年11月16日~12月11日,招标人又与承包商B就合同价格进行了多次谈判,结果承包商B将价格降到略低于承包商C的报价水平,最终双方于2010年12月12日签订了书面合同。
44.从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么?

题干: 某工程项目施工合同价为560万元。合同工期为6个月,施工合同中规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的5%,保留金到第三个月底全部扣完。
(3)预付款在最后两个月扣除,每月扣50%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。
(7)经业主签认的施工进度计划和实际完成产值见表4-28。
该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计50万元。
(2)因设备撤回基地发生的费用10万元。
(3)人员遣返费用8万元。
45.第1~3月监理工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?

题干: 政府投资的某工程,监理单位承担了施工招标代理和施工监理任务。该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件:
事件1:工程招标时,A、B、C、D、E、F、G共7家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人的签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位以招标文件规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格最低者为中标单位,按原投标报价签订施工合同后,建设单位与中标单位再以新报价签订协议书作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师组织召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护等相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量成果报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后即予以签认。
46.事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图4-1所示(单位:天)。
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3: (1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
47.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费,金额是多少?

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位的要求,乙施工单位自行办理了工程档案的验收及移交。在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
48.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位在工程档案管理中存在的问题,项目监理机构应如何处理?

题干: 某施工单位承接一写字楼工程的施工任务。该写字楼工程可分为A~K11个施工过程,各个工作的逻辑关系如表5-16所示。
49.根据工作逻辑关系表绘制网络计划图。
