一、建造师案例题

题干: 某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。工程价款约定如下:
(1)工程预付款为合同价的10%。
(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月扣回。
(3)工程质量保修金为工程结算总价的5%,竣工结算时一次性扣留。
(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。
每月完成的工作量如下表:
工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
1.7、8月份开发公司应支付工程款多少万元?截止8月末累计支付工程款多少万元?

2.某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有架设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。 问题 1.从安全防护措施角度指出发生这起伤亡事故的直接原因。 2.项目经理部负责人在事故发生后应该如何处理此事? 3.试分析卷材起鼓原因,并指出正确的处理方法。 4.自粘SBS卷材搭接宽度和接缝口密封材料封严宽度应满足什么要求? 5.将剩余的二甲苯倒在工地上的危害是什么?指出正确的处理方法。

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
3.事件二中,交叉作业安全控制应注意哪些要点?

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
4.事件四中,施工单位对竣工日期提出异议是否合理?说明理由,写出本工程合理的竣工日期。

题干: 某综合楼工程,地下1层,地上12层,建筑面积1900平方米,钢筋混凝土框架结构,业主与某施工单位双方签订了工程施工总承包合同。合同约定:工期300天,施工单位的施工进度计划网络图得到了监理工程师的批准。
在施工中发生了以下事件:
事件一:在基础施工中,施工单位接到监理工程师转发的设计变更通知单,工程延长3天。
事件二:主体结构施工中,因塔吊出现故障大修,工期延长3天。
事件三:屋面施工中,因防水材料质量不合格,施工单位重新组织合格材料进场,工期延长3天。
事件四:因业主采购的水电设备存在质量问题退货,工期延长10天。
5.上述哪些事件施工单位可以向业主要求工期索赔,并说明理由。

题干: 某建筑工程,地下1层,地上16层。总建筑面积28 000 平方米,首层建筑面积2 400平方米,建筑红线内占地面积6 000 平方米。该工程位于闹市中心,现场场地狭小。施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86 m,其中一个距拟建建筑3m,另一个距边3m。 为了迎接上级单位的检查,施工单位临时在工地大门人口处的临时围墙上悬挂“五牌”、“一图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。
6.该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型临时用水?

题干: 某市建筑公司承建的工贸公司职工培训楼工程,地下1层,地上12层,建筑面积24 000 平方米,钢筋混凝土框架结构,计划竣工日期为2008年8月8日。2002年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》(JGJ 59-1999)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事。在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了“目标管理”、“施工组织设计”两项。检查组人员在质量检查时,还发现第二层某柱下部混凝土表面存在较严重的“蜂窝”现象。
7.检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);(2)《起重吊装安全检查评分表》实得分为0分;(3)汇总表得分值为79分专职安全员关于《安全管理检查评分表》中保证项目的回答还应包括哪几项?

8.  [背景材料]     某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。     底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。     施工单位选定了某商品混凝土搅拌站,由该项目部为其制订了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。     底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。     浇注完成12h后采用覆盖一层塑料膜和一层保温岩棉养护7d。     测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。     监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。     [问题]

9.     [背景材料]     某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。合同约定,工期每提前(或拖后)ld奖励 (或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。网络进度计。划图如下图所示。          施工过程中发生了如下事件。     事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。     事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,并因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。     事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。     事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。     事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。     [问题]

10.     [背景材料]     某建筑公司承接一项综合楼任务,建筑面积100828m2,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理,在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。     [问题]

题干: 某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6 m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4 m。施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上1 1点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。
11.项目收尾管理主要包括哪些方面的管理工作?

12.某施工单位承建两栋15层的框架结构工程.合同约定:①钢筋由建设单位供应;②工程质量保修按国务院279号令执行.开工前施工单位编制了单位工程施工组织设计,并通过审批.施工过程中,发生下列事件:事件一中,对于建设单位供应的该批次钢筋,建设单位和施工单位各应承担哪些责任?

题干: 某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:
事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。
事件二:招标文件中明确说明该项目的资金来源落实了2600万元。
事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。
事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。
事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
13.事件五中,发售招标文件的价格是否合理?为什么?

14.     [背景材料]     某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、机电安装工程和装饰工程四个施工阶段。     施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。     (1)土石方工程采用人工挖土方,放坡系数为1:0.5,待挖土至设计标高进行验槽,验槽合格后进行下道工序。     (2)砌筑工程的墙身用皮数杆控制,先砌外墙后砌内墙,370mm墙采用单面挂线,以保证墙体平整。     (3)屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。     (4)扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的3/4。     [问题]

题干: 沿海地区某高层办公楼,建筑面积125 000平方米,地下3层,地上26层,现浇钢筋混凝土结构,基坑开挖深度16. 30 m。建设单位与施工总承包单位签订了施工总承包合同。合同履行过程中,发生了如下事件。事件1:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批;依合同约定将装饰装修工程分别分包给具有相应资质的三家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。事件2:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。事件3:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。事件4:本工程二层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装和节点处理措施。
15.指出事件1中的不妥之处,分别说明理由。

16.      (四)      [背景资料]     某建设单位准备建一座图书馆,建筑面积5000m2,预算投资400万元,建设工期为10个月。工程采用公开招标的方式确定承包商。按照《中华人民共和国招标投标法》和《中华人民共和国建筑法》的规定,建设单位编制了招标文件,并向当地的建设行政管理部门提出了招标申请书,得到了批准。     建设单位依照有关招标投标程序进行公开招标。     由于该工程在设计上比较复杂,根据当地建设局的建议,对参加投标单位和主体要求是最低不得低于二级资质。拟参加此次投标的五家单位中A、B、D单位为二级资质,C单位为三级资质,E单位为一级资质,而C单位的法定代表人是建设单位某主要领导的亲戚,建设单位招标工作领导小组在资格预审时出现了分歧,正在犹豫不决时,C单位拟准备组成联合体投标,经C单位的法定代表人私下活动,建设单位同意让C与A联合承包工程,并明确向A暗示,如果不接受这个投标方案,则该工程的中标将授予B单位。A为了获得该项工程,同意了与C联合承包该工程,并同意将停车楼交给C单位施工。于是A和C联合投标获得成功。A与建设单位签订了《建设工程施工合同》,A与C也签订了联合承包工程的协议。

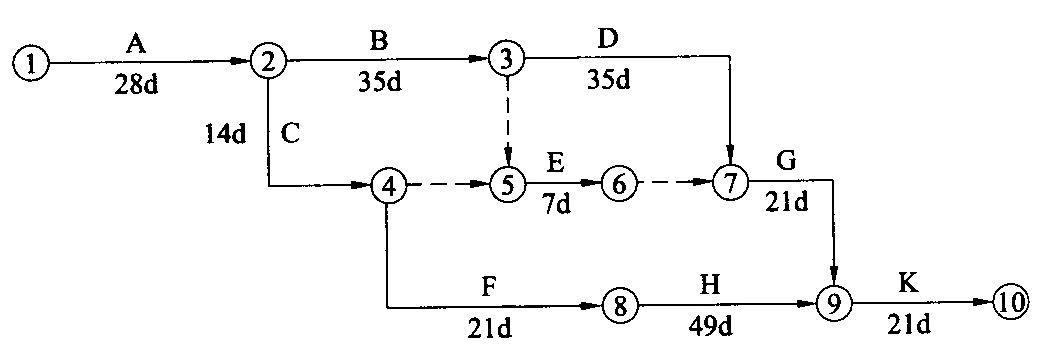

题干: 已知某工程的网络计划中相关资料如下表所示。
17.计算总工期,以及网络图中各工作的六个时间参数(ES、EF、LS、LF、TF、FF)。

题干: 某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。该施工单位在轻质隔墙施工过程中提出以下技术要求:(1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。(2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10 mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。(3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5—10 mm缝隙。(4)石膏板的接缝缝隙应保证为8—10 mm。该施工单位在施工过程中将特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。
18.建筑装饰装修工程的细部构造是指哪些子分部工程中的细部节点构造?

19.     [背景材料]   某建筑工程,地下1层,地上16层。总建筑面积28000m2,首层建筑面积2400m2,建筑红线内占地面积6000m2。该工程位于闹市中心,现场场地狭小。     施工单位为了降低成本,现场只设置了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个消火栓,两者之间相距86m,其中一个距拟建建筑3m,另一个距拟建建筑43m。     为了迎接上级单位的检查,施工单位临时在工地大门入口处的围墙上临时悬挂“五牌”、“二图”,检查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。     [问题]

题干: 某建筑公司承接一项综合楼任务,建筑面积100 828 平方米,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理。在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。
20.第10层的质量问题是否需要处理?请说明理由。

题干: 某建筑工程,建筑面积108 000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4 mm,底板厚3m,底板混凝土强度等级为C35。底板钢筋施工时,板厚1.5 m处采用HRB335级直径16 mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235级直径10 mm的钢筋进行代换。施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5 m,底板混凝土浇筑时当地最高大气温度38℃,混凝土最高人模温度40℃。浇筑完成12 h后采用覆盖一层塑料膜、一层保温岩棉养护7d。测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。
21.大体积混凝土裂缝控制的常用措施是什么?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120 d;竣工时间提前奖励为3 000元/d,误期损失赔偿费为5 000元/d。经项目监理机构批准的施工进度计划如下图所示。施工过程中发生如下事件:事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件三:(1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3 d(每停一天影响30工日、10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日、10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日、5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122 d。
22.事件一中建设单位的说法是否正确?为什么?

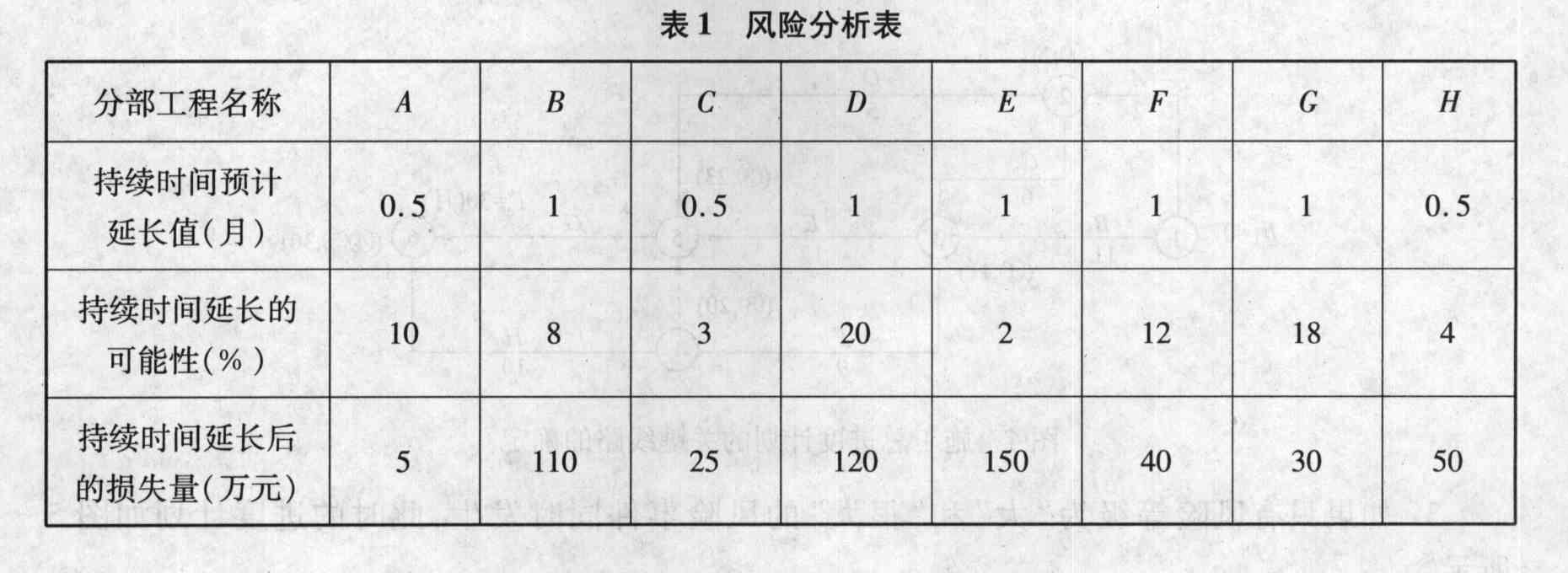

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。
23.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。

24.     [背景材料]     某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2003年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、 B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于 2003年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2003年6月1日,业主书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2003年9月30日正式签订了工程承包合同。合同总价为 6240万元,工期12个月,竣工日期2005年10月30日。承包合同另外规定:     (1)工程预付款为合同总价的25%;     (2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回,主要材料及构配件比重按60%考虑;     (3)除设计变更和其他不可抗力因素外,合同总价不做调整;     (4)材料和设备均由B承包商负责采购;     (5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。经业主工程师代表签认的B承包商实际完成的建安工作量(第1个月至第12个月)如下表所示。                                      B承包商实际完成的建安工作量 施工月份 第1个月至第7个月 第8个月 第9个月 第10个月 第11个月 第12个月 实际完成建安工作量 3000 420 510 770 750 790 实际完成建安工作量累计 3000 3420 3930 4700 5450 6240      本工程按合同约定按期竣工验收并交付使用。在正常使用情况下,2008年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业施工单位修理,修理费为5万元。     [问题]施工月份第1个月至第7个月第8个月第9个月第10个月第11个月第12个月实际完成建安工作量3000420510770750790实际完成建安工作量累计300034203930470054506240

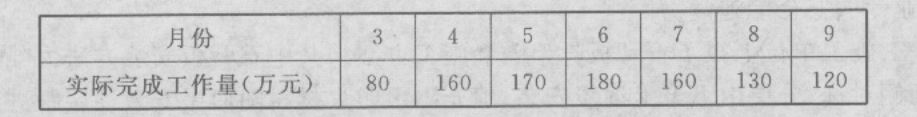

题干: 某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
25.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。

26.某工程项目通过公开招标的方式确定了3个不同性质的施工单位承担某项工程全部施工任务,建设单位分别与A公司签订了土建施工合同、与B公司签订了设备安装合同、与C公司签订了电梯安装合同。三个合同协议中都对建设单位提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件。 事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商D按照建设单位(业主)与承包商A约定的合同金额的10%向承包商A支付管理费,一切责任由承包商D承担。 事件二:由于A公司在现场施工时间拖延5d,造成B公司的开工时间相应推迟了5d,B公司向A公司提出了索赔。 事件三:顶层结构楼板吊装后,A公司立刻拆除塔吊,改用卷扬机运材料作层面及装饰。C公司原计划由建设单位协调使用塔吊将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。 问题 1.事件一中A公司的做法是否符合国家有关法律规定?其行为属于什么行为? 2.事件二中B公司向A公司提出索赔是否正确?如不正确,说明正确的做法。 3.事件三中C公司向建设单位提出的索赔是否合理?理由是什么? 4.根据《建设工程质量管理条例》的规定,工程承发包过程中的违法分包行为有哪些?

题干: 某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程;采用固定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同《(示范文本)》(GF—99—0201)。某施工单位以3 260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明:发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经发承包双方认质认价后,由承包人采购。合同履行过程中发生了如下事件:事件一:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计70万元,但发包方不同意该设计变更增加费。事件二:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双方为此发生争议。事件三:办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量保证金,承包人表示反对。事件四:办公楼工程实际竣工日期比合同工期拖延了10d,发包人要求承包人承担违约金10万元。承包人认为工期拖延是设计变更造成的,工期应顺延,拒绝支付违约金。
27.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。

题干: 某建筑工程建筑面积205 000平方米,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4 m,该项工程位于繁华市区,施工场地狭小。 工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350平方米软土区,监理工程师随即指令施工单位进行换填处理。工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。工程进入外墙面装修阶段后,施工单位按原设计完成了965平方米的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。
28.工程质量事故和业主检查出的问题反映出施工单位质量管理中存在哪些主要问题?

29.(二)      [背景资料]     某建筑公司承建了城关镇柳岸嘉园住宅小区工程。2009年6月22日11时,该工地见习机工汪某在未断电停机又无其他人员看管的情况下,站在混凝土搅拌机的上料斗上,用水管冲洗搅拌机内的残余混凝土,不小心使水管碰到控制料斗起落的板把,带动料斗升起,汪某的左脚被夹在料斗板把到离合器的联动杆上,胸部被料斗和机身挤住。发现后立即组织抢救,送医院后抢救无效死亡。     经事故调查,在维修保养机械作业中,劳动组织不合理,分工不明确;交代任务不清,形成局部交叉作业,使搅拌机周围环境受到影响。作业人员缺乏安全知识和自我保护意识,现场没有指派专人监护。     问题:(二)

30.某施工单位受建设单位的委托承担了某20层大厦的玻璃幕墙施工任务,并签订了施工合同,合同工期为70 d。建设单位要求施工单位在开工前提交施工方案,施工单位组织有关人员编写了施工方案并提交建设单位,在施工前进行了设计、技术交底工作。在施工过程中,采取了如下的施工方法和措施。 (1)在立柱和支座接触面之间加防腐隔离刚性垫片。 (2)立柱在预装、初步定位和自检合格后,正式焊接牢固。 (3)横梁两端与立柱连接处用铆钉铆接后,嵌入密封胶密封。 (4)打胶时先打横向胶、后打竖向胶,竖向胶缝宜自下而上进行,胶注满后,应检查是否有气泡等。 (5)幕墙钢龙骨架进行二次防腐处理后应进行自检,合格后,进入下一道工序。 (6)幕墙上端封口设置挡水板,防止雨水渗入室内。 问题 1.该施工方案的内容主要有哪些?编制该施工方案的步骤是怎样的? 2.该设计交底会议应由谁主持?一般在什么时候进行?设计交底会议记录的重点是什么? 3.隐框玻璃幕墙中的板块与金属框之间完全靠结构胶黏结,其结构胶要承受哪些作用力? 4.施工过程中采取的施工方法和措施中的不妥之处有哪些,请指出来,并改正。

31.在对门窗的制作与安装工程质量控制中采取了如下措施:(1)厚度大于50 mm的门窗扇应采用螺杆连接门窗框;(2)铝合金门窗推拉门窗扇开关力应不小于100 N;(3)对埋人砌体或混凝土中的木砖应进行防膨胀处理;(4)制作木门窗的木材中的甲酸含量应符合设计要求;(5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。在对门窗的制作与安装工程质量控制中采取的措施中有哪些是不妥当的?逐一指正,并指出正确的措施或说明理由。

32.(一)     [背景资料]     某装饰装修工程公司通过分包方式承揽了某大厦的金属幕墙的施工任务。     在金属幕墙框架的安装中,采取的施工方法如下:     (1)连接件焊接时,采用了点焊,目的是控制因焊接产生变形。     (2)立柱与连接件的连接采用了铸铁螺栓。     (3)在所有相同金属接触面上进行防止金属电解腐蚀处理。     (4)为了提高防锈处理的效果,涂了两层防锈漆。     在安装金属板前进行了避雷系统的安装。

题干: 甲公司投资建设一幢地下一层、地上五层的框架结构商场工程,乙施工企业中标后,双方采用《建设工程施工合同》(示范文本)( GF-1999-0201)签订了合同。合同采用固定总价承包方式,合同工期为405 d,并约定提前或逾期竣工的奖罚标准为每天5万元。合同履行中出现了以下事件:事件一:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高4. 30 m变更为4.80 m,当日乙方停工。25 d后甲方才提供正式变更图纸,工程恢复施工。复工当日乙方立即提出停窝工损失150万元和顺延工期25 d的书面报告及相关索赔资料,但甲方收到后始终未予答复。事件二:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次。乙方在施工完毕3个月后的结算中申报了该项设计变更增加费80万元,但遭到甲方的拒绝。事件三:从甲方下达开工令起至竣工验收合格止,本工程历时425 d。甲方以乙方逾期竣rT为由从应付款中扣减了违约金100万元。乙方认为逾期竣工的责任在于甲方。
33.事件二中,乙方申报设计变更增加费是否符合约定?结合合同变更条款说明理由。

34.某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6 m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4 m。施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上1 1点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。指出上述项目沟通管理计划中的不妥之处,说明正确做法。外部沟通还有哪些常见方式?

35.某高层办公楼,总建筑面积137 500平方米,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。请指出上述整个事件中有哪些做法不妥?并写出正确的做法。

36.     [背景材料]     某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程公司与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。     该工程总承包施工单位在施工过程中发生了以下事件。     事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。     事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。     事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h、对水泥浆进行搅拌。     事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。     [问题]

37.某办公楼工程,建筑面积23723平方米,框架一剪力墙结构.地下1层,地上12层,首层高4.8m,标准层高3.6m.顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶.工程结构施工采用外双排落地脚手架.工程于2007年6月15日开工,计划竣工日期为2009年5月1日.对落地的竖向洞口应采用哪些方式加以防护?

38.     [背景材料]     某建筑工程建筑面积212500m2,混凝土现浇结构,筏板式基础,地下2层,地上13层,基础埋深11.8m,该项工程位于繁华市区,施工场地狭小。     工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。     基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350m2软土区,监理工程师随即指令施工单位进行换填处理。     工程主体结构施工时,2层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误造成的。事故发生后,业主立即组织了质量大检查,发现1层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。     工程进入外墙面装修阶段后,施工单位按原设计完成了965m2的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。     [问题]

题干: 某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6 m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4 m。施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上1 1点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。
39.项目管理实施规划还应包括哪些内容(至少列出三项)?

题干: 某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(CF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同中约定开工日期2009年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以厂简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。乙方项目经理开工前对本项目今后的工作作了如下安排:(1)由项目经理负责组织编制“项目施工管理实施规划”。(2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施。(3)由项目行政管理人员负责对所有安全施工的技术要求进行交底。(4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题。(5)由项目经理负责组织有关单位进行单位工程竣工验收。2009年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。
40.”丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由。

题干: 某建筑工程施工进度计划网络图如下图所示:

施工中发生了以下事件:
事件一:A工作因设计变更停工10d。
事件二:B工作因施工质量问题返工,延长工期7d。
事件三:E工作因建设单位供料延期,推迟3d施工。
事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。

41.统计数据见下表:计算截止到第110d的合计BCWP值。

42.某医院门诊楼,位于市中心区域,建筑面积28 326平方米,地下1层,地上10层,檐高33.7m.框架一剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8.室内地面铺设实木地板,工程精装修交工.2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架.事件一中,底板混凝土的养护开始与持续时间是否正确?说明理由.

43.      (二)     [背景资料]     某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:     (1)工程预付款为合同总价的25%。     (2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。     (3)除设计变更和其他不可抗力因素外,合同总价不做调整。     (4)材料和设备均由B承包商负责采购。     (5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。     经业主工程师代表签认的B承包商实际完成的建安工作量(第1~12月)见下表。 施工月份 第1~7月 第8月 第9月 第10月 第11月 第12月 实际完成建安工作量 3000 420 510 770 750 790 实际完成建安工作量累计 3000 3420 3930 4700 5450 6240      本工程按合同约定按期竣工验收并交付使用。在正常使用情况下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业施工单位修理,修理费为5万元。施工月份第1~7月第8月第9月第10月第11月第12月实际完成建安工作量3000420510770750790实际完成建安工作量累计300034203930470054506240

44.某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。事件二:招标文件中明确说明该项目的资金来源落实了2600万元。事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。就事件二,谈谈你对这一说明的理解。

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
45.事件三中,指出石膏板安装施工方法中的不妥之处,写出正确做法。

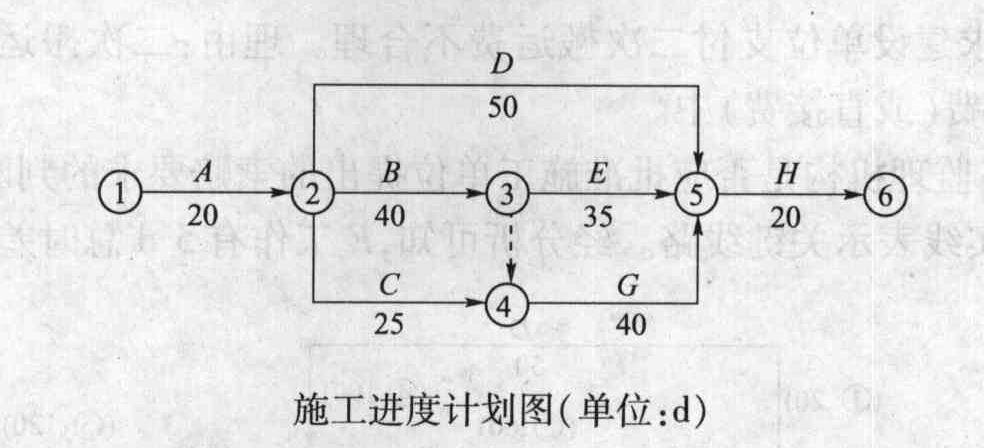

题干: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。
由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。
工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。
46.绘出调整后的网络进度计划图。

47.(一)      [背景资料]     某建筑公司承接了一地处闹市区的某商务中心的施工任务。该工程地下三层,地上二十层,基坑深8.75m,基础为箱形基础,上部结构为现浇剪力墙结构。基础施工阶段,施工单位编制了土方开挖施工方案.并抄送总监理工程师后进行施工。挖土机直接开挖到设计标高后,项目经理组织人员对基坑进行了验槽,认为合格并通知了监理。因连续的季节性大雨,未及时浇筑垫层,造成土方边坡局部塌方,经济损失15万元。施工单位认为塌方是不可抗力造成的,损失应由甲方承担,并同时提出工期索赔。     在上部结构施工时,材料已经送样。由于工期较紧,施工单位未经监理工程师许可即进行了混凝土浇筑。经测试混凝土试块强度没有达标。另外,为赶进度,施工单位提前进场了一批室内装饰用的花岗石,并会同监理对这批石材的外表进行了查看,双方认为质量合格,无需复验。     问题:(一)
